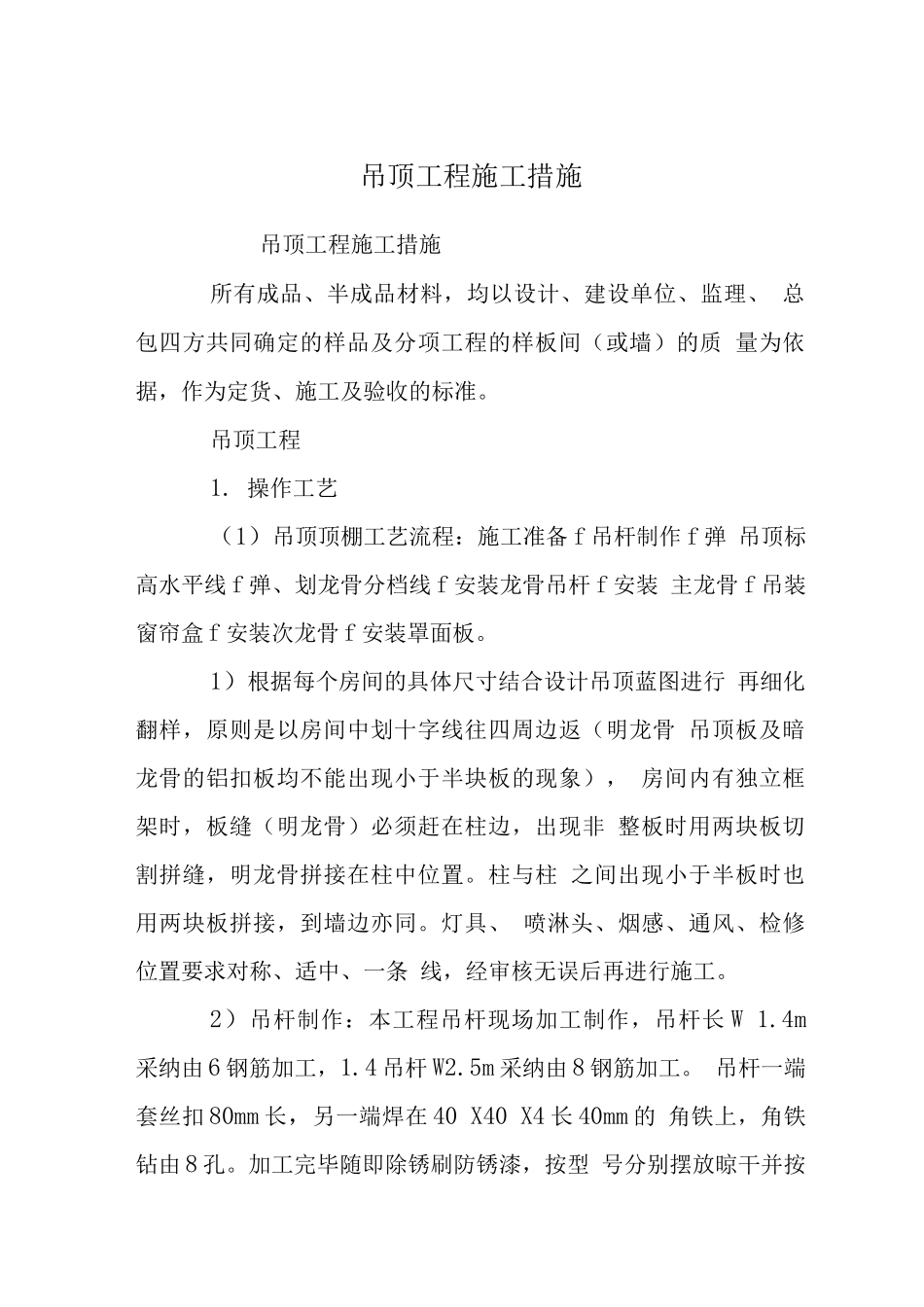

吊顶工程施工措施吊顶工程施工措施所有成品、半成品材料,均以设计、建设单位、监理、 总包四方共同确定的样品及分项工程的样板间(或墙)的质 量为依据,作为定货、施工及验收的标准
操作工艺(1)吊顶顶棚工艺流程:施工准备 f 吊杆制作 f 弹 吊顶标高水平线 f 弹、划龙骨分档线 f 安装龙骨吊杆 f 安装 主龙骨 f 吊装窗帘盒 f 安装次龙骨 f 安装罩面板
1)根据每个房间的具体尺寸结合设计吊顶蓝图进行 再细化翻样,原则是以房间中划十字线往四周边返(明龙骨 吊顶板及暗龙骨的铝扣板均不能出现小于半块板的现象), 房间内有独立框架时,板缝(明龙骨)必须赶在柱边,出现非 整板时用两块板切割拼缝,明龙骨拼接在柱中位置
柱与柱 之间出现小于半板时也用两块板拼接,到墙边亦同
灯具、 喷淋头、烟感、通风、检修位置要求对称、适中、一条 线,经审核无误后再进行施工
2)吊杆制作:本工程吊杆现场加工制作,吊杆长 W 1
4m采纳由 6 钢筋加工,1
4 吊杆 W2
5m 采纳由 8 钢筋加工
吊杆一端套丝扣 80mm 长,另一端焊在 40 X40 X4 长 40mm 的 角铁上,角铁钻由 8 孔
加工完毕随即除锈刷防锈漆,按型 号分别摆放晾干并按使用部位编号

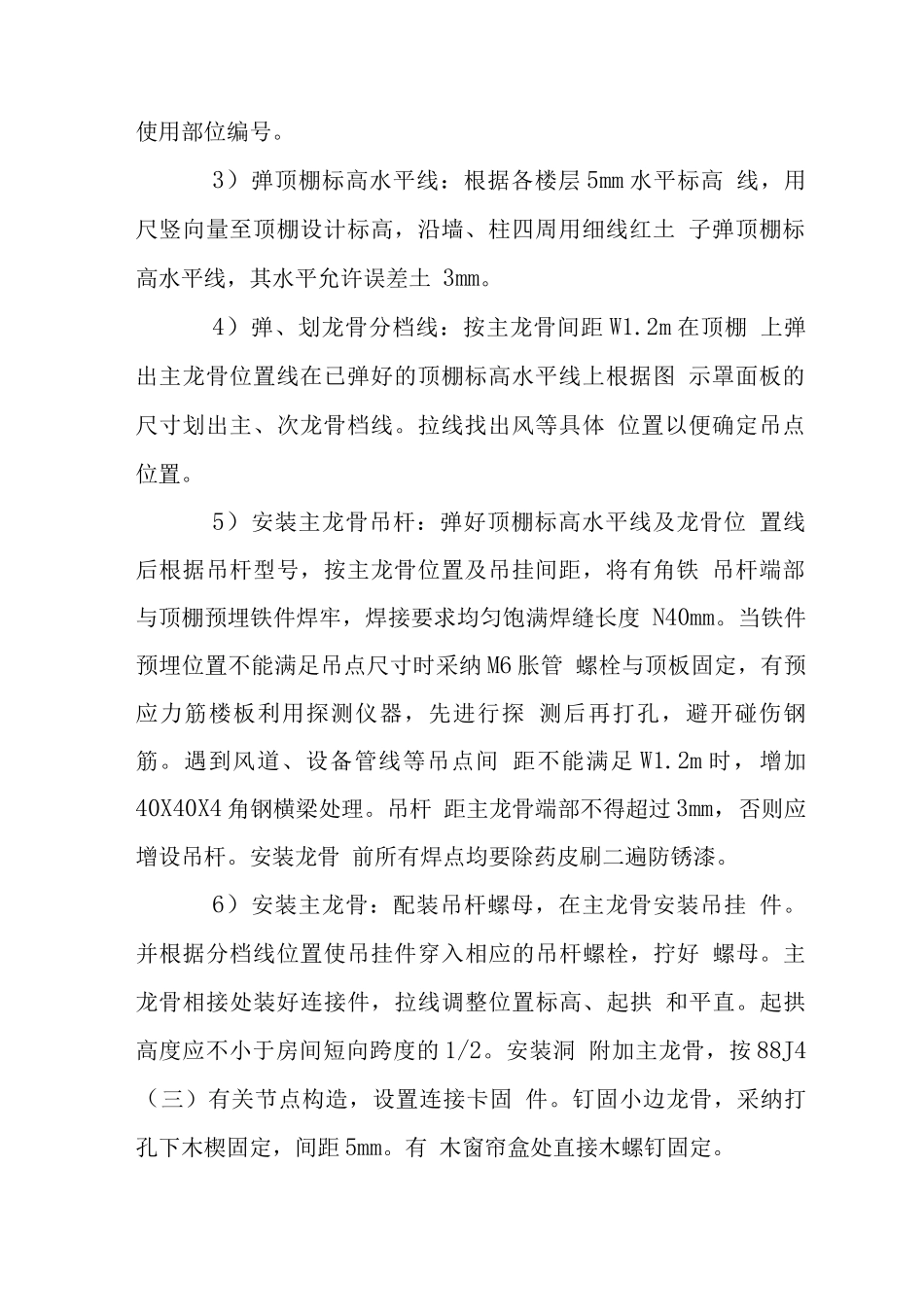

3)弹顶棚标高水平线:根据各楼层 5mm 水平标高 线,用尺竖向量至顶棚设计标高,沿墙、柱四周用细线红土 子弹顶棚标高水平线,其水平允许误差土 3mm
4)弹、划龙骨分档线:按主龙骨间距 W1
2m 在顶棚 上弹出主龙骨位置线在已弹好的顶棚标高水平线上根据图 示罩面板的尺寸划出主、次龙骨档线
拉线找出风等具体 位置以便确定吊点位置
5)安装主龙骨吊杆:弹好顶棚标高水平线及龙骨位 置线后根据吊杆型号,按主龙骨位置及吊挂间距,将有角铁 吊杆端部与顶棚预埋铁件焊牢,焊接要求均匀饱满焊缝长度 N40mm
当铁件预埋位置不能满足吊点
