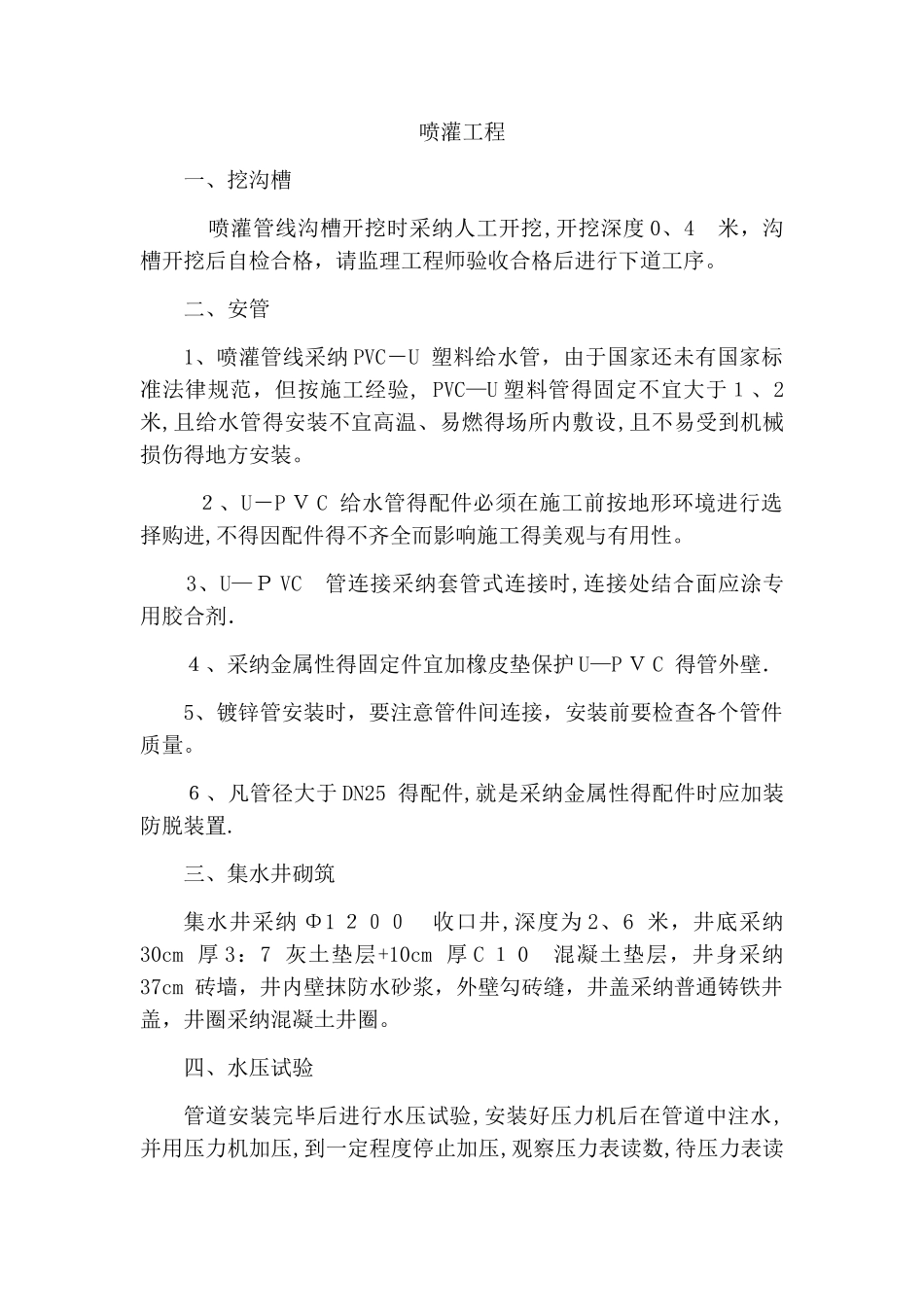

喷灌工程一、挖沟槽 喷灌管线沟槽开挖时采纳人工开挖,开挖深度 0、4 米,沟槽开挖后自检合格,请监理工程师验收合格后进行下道工序
二、安管 1、喷灌管线采纳 PVC-U 塑料给水管,由于国家还未有国家标准法律规范,但按施工经验, PVC—U 塑料管得固定不宜大于1、2 米,且给水管得安装不宜高温、易燃得场所内敷设,且不易受到机械损伤得地方安装
2、U-P V C 给水管得配件必须在施工前按地形环境进行选择购进,不得因配件得不齐全而影响施工得美观与有用性
3、U—P VC 管连接采纳套管式连接时,连接处结合面应涂专用胶合剂. 4、采纳金属性得固定件宜加橡皮垫保护 U—P V C 得管外壁. 5、镀锌管安装时,要注意管件间连接,安装前要检查各个管件质量
6、凡管径大于 DN25 得配件,就是采纳金属性得配件时应加装防脱装置
三、集水井砌筑 集水井采纳 Φ1 200 收口井,深度为 2、6 米,井底采纳30cm 厚 3:7 灰土垫层+10cm 厚 C 1 0 混凝土垫层,井身采纳 37cm 砖墙,井内壁抹防水砂浆,外壁勾砖缝,井盖采纳普通铸铁井盖,井圈采纳混凝土井圈
四、水压试验 管道安装完毕后进行水压试验,安装好压力机后在管道中注水,并用压力机加压,到一定程度停止加压,观察压力表读数,待压力表读数稳定后,记录读数,并观察一段时间后读数不发生多大变化,水压试验成功

五、回填 回填采纳好土回填,不允许有石块、砖块、有机质土填入
回填后分层夯实,管道回填密度为 85%
第二节 铺装工程本小区铺地工程样式花样多,面层主要有花岗岩、透水砖、压模砼路等.铺装工程得好坏直接关系到整个工程得效果
为此,我们要加强施工力量、加强施工质量监督,严格根据施工法律规范实施
在整个广场与园路铺装工程中,重点设置垫层得密实度与面层得标高二个质量控制点
一、施工准备 (一) 技术交底 进行
