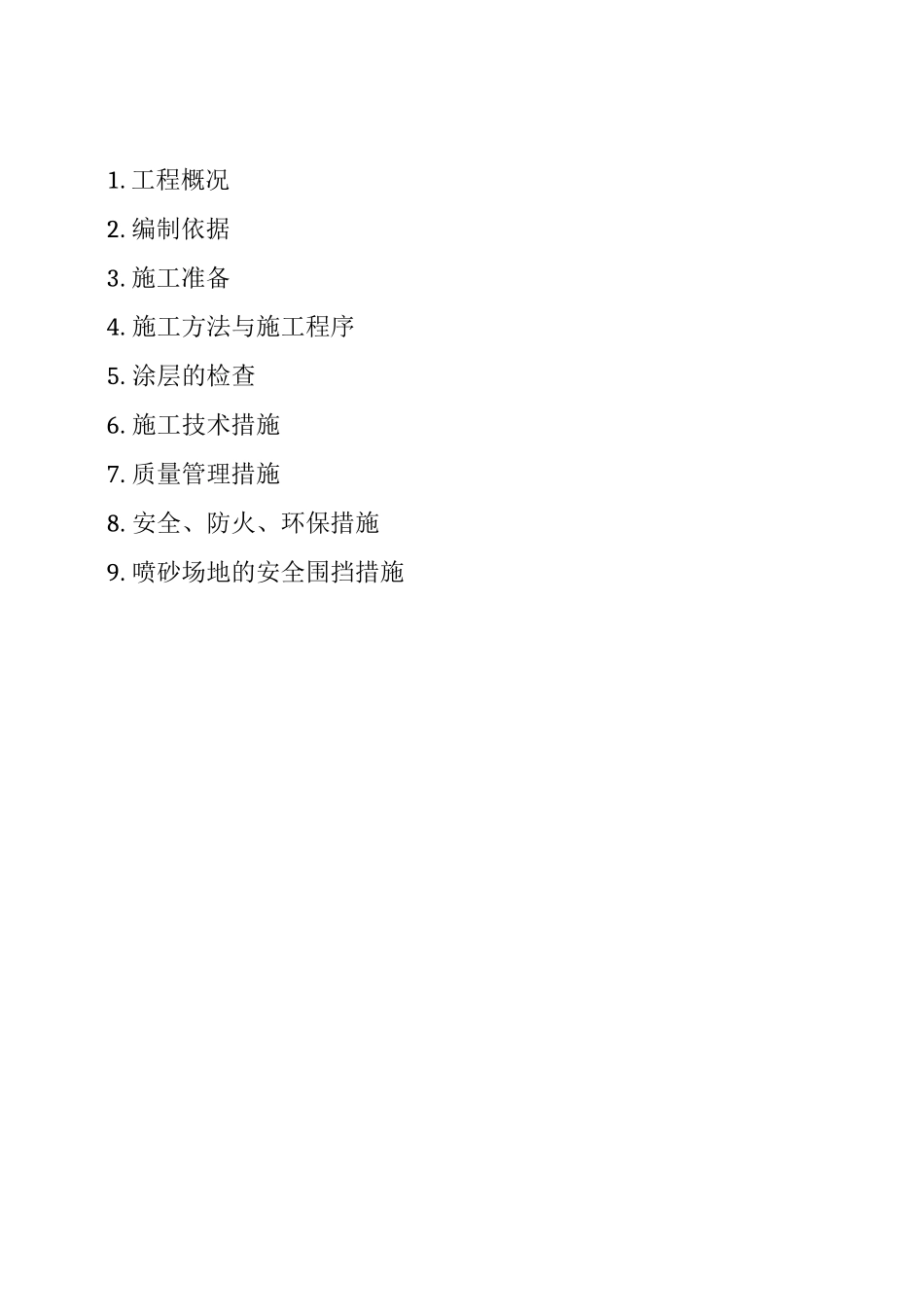

港原化工6*330KVA 电石炉技改年产 1 亿 Nm LNG 项目除锈防腐施工方案编制人:审核人:审批人:省安装工程2025 年 3 月 14 日1. 工程概况2. 编制依据3. 施工准备4. 施工方法与施工程序5. 涂层的检查6. 施工技术措施7. 质量管理措施8. 安全、防火、环保措施9. 喷砂场地的安全围挡措施1 工程概况本工程为港原化工 6*330KVA 电石炉技改年产 1 亿 Nm LNG 项目的防腐蚀施工项 目,主要包括 LNG 装置的设备、管道、钢结构除锈防腐。2 编制依据1〕、招标文件2〕、GB8923-88《涂装前钢材外表锈蚀等级和除锈等级》3〕、 HGJ229-91 《工业设备、管道防腐蚀工程施工与验收规》4〕、SH3022-1999 《石油化工设备和管道涂料防腐蚀技术规》5〕、 SY/T0420-97《埋地钢制管道石油沥青防腐层技术标准》6〕、SHJ505-873 施工准备《炼油、化工施工安全规程》3.1 组织工程技术人员熟悉施工图纸与有关规、标准,进展图纸会审。3.2 依据施工图编制施工技术方案,提供材料、机具计划,并组织施工人员进展技术、 安全交底。3.3 各种防腐材料应符合设计与规要求,并有出厂合格证、产品检验报告、说明书等。3.4 防腐材料应置于专用库房,应符合防雨、防潮等条件、并应配备有足够的消防器材。3.5 在防腐蚀施工前,应对设备、管道进展全面检查验收,并办理工序交接手续。3.6 科学安排、组织施工人员进点到位。4 施工方法与施工程序4.1 外表处理:钢结构与地上管道采纳喷河砂除锈,外表处理质量等级达到 Sa2.5。4.2 钢结构涂漆与管外防腐:均采纳人工刷涂。4.3 施工程序钢结构防腐施工程序管道防腐施工程序4.3.1 非标制作设备、钢构、管道防腐蚀施工前,首先应由工程技术部门组织施工队 队长、技术员与主要施工人员进展图纸会审、然后展开施工方案的编制、审批以与施工 前的技术交底。4.3.2 与安装协同配合实施非标制作设备防腐施工。首先是安装按要求下料预制,下料 完毕直接送入防腐场地进展喷沙除锈、刷底漆,然后交付安装进展组对焊接,组对完成 后开始焊道的补漆工作。最后进展现场安装与现场补与油漆损伤的补漆工作完成后涂 刷面漆。4.3.3 管道的施工和钢结构的施工程序根本一样,也是在喷砂现场根据施工程序与进 度,进展合理安排,做到先除锈后涂刷底漆,能具备条件的在预制场地涂刷好面漆,尽 量减少高空作业工作量。4.3.4 设备与管道焊的补漆须待安装试压合格后,按设计要求进展现场的补涂施工。 4.3.5 ...
