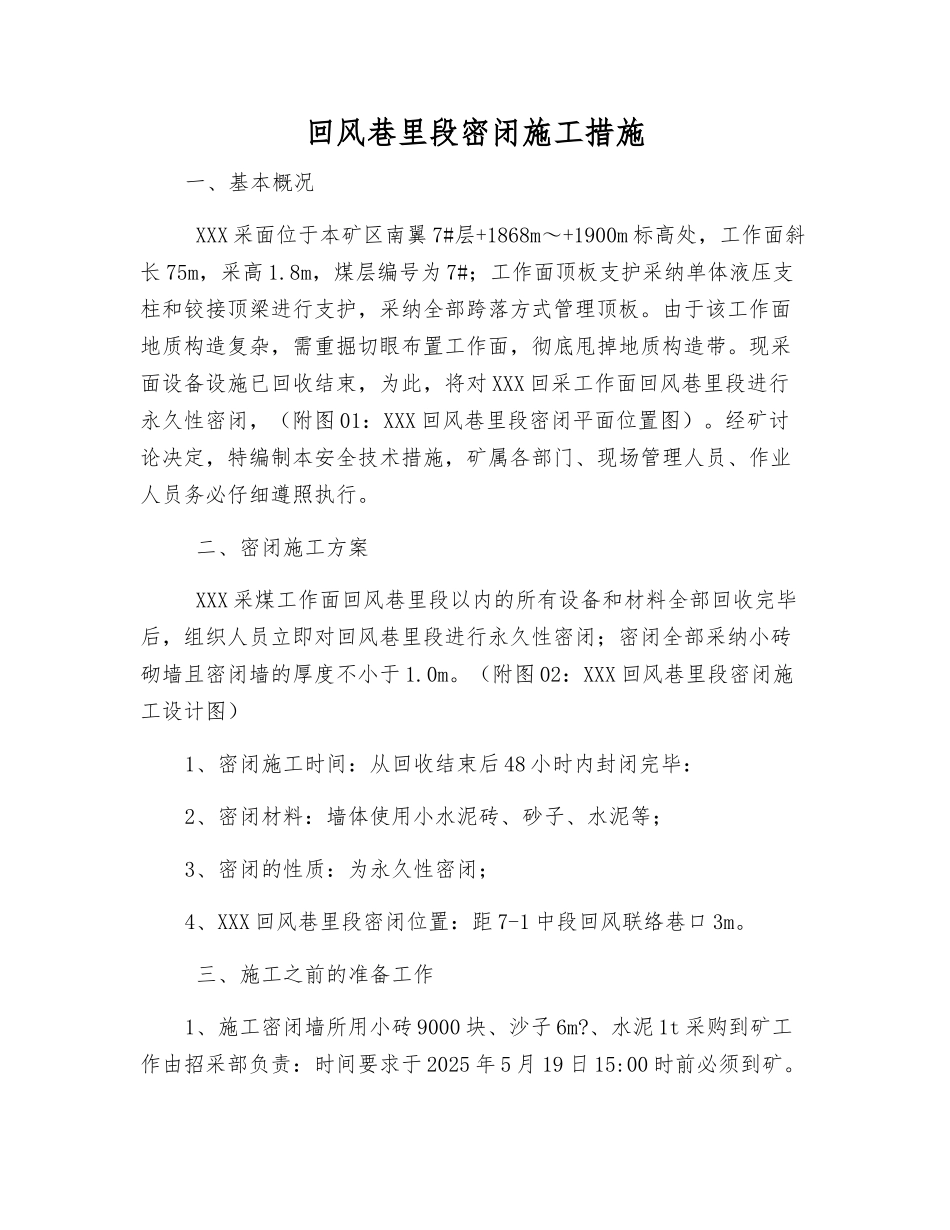

回风巷里段密闭施工措施一、基本概况 XXX 采面位于本矿区南翼 7#层+1868m~+1900m 标高处,工作面斜长 75m,采高 1
8m,煤层编号为 7#;工作面顶板支护采纳单体液压支柱和铰接顶梁进行支护,采纳全部跨落方式管理顶板
由于该工作面地质构造复杂,需重掘切眼布置工作面,彻底甩掉地质构造带
现采面设备设施已回收结束,为此,将对 XXX 回采工作面回风巷里段进行永久性密闭,(附图 01:XXX 回风巷里段密闭平面位置图)
经矿讨论决定,特编制本安全技术措施,矿属各部门、现场管理人员、作业人员务必仔细遵照执行
二、密闭施工方案 XXX 采煤工作面回风巷里段以内的所有设备和材料全部回收完毕后,组织人员立即对回风巷里段进行永久性密闭;密闭全部采纳小砖砌墙且密闭墙的厚度不小于 1
(附图 02:XXX 回风巷里段密闭施工设计图)1、密闭施工时间:从回收结束后 48 小时内封闭完毕:2、密闭材料:墙体使用小水泥砖、砂子、水泥等;3、密闭的性质:为永久性密闭;4、XXX 回风巷里段密闭位置:距 7-1 中段回风联络巷口 3m
三、施工之前的准备工作1、施工密闭墙所用小砖 9000 块、沙子 6m
、水泥 1t 采购到矿工作由招采部负责:时间要求于 2025 年 5 月 19 日 15:00 时前必须到矿

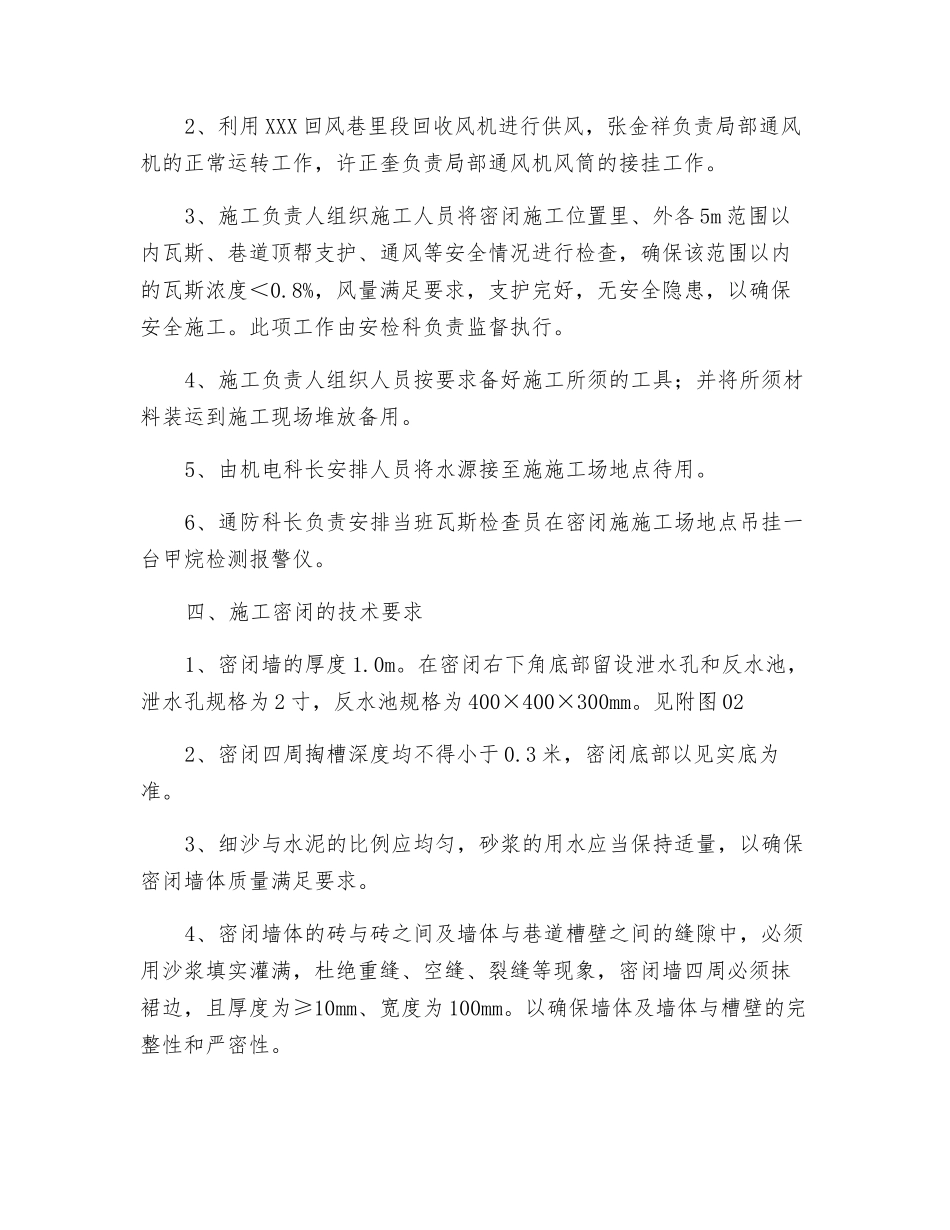

2、利用 XXX 回风巷里段回收风机进行供风,张金祥负责局部通风机的正常运转工作,许正奎负责局部通风机风筒的接挂工作
3、施工负责人组织施工人员将密闭施工位置里、外各 5m 范围以内瓦斯、巷道顶帮支护、通风等安全情况进行检查,确保该范围以内的瓦斯浓度<0
8%,风量满足要求,支护完好,无安全隐患,以确保安全施工
此项工作由安检科负责监督执行
4、施工负责人组织人员按要求备好施工所须的工具;并将所须材料装运到施工现场堆放备用

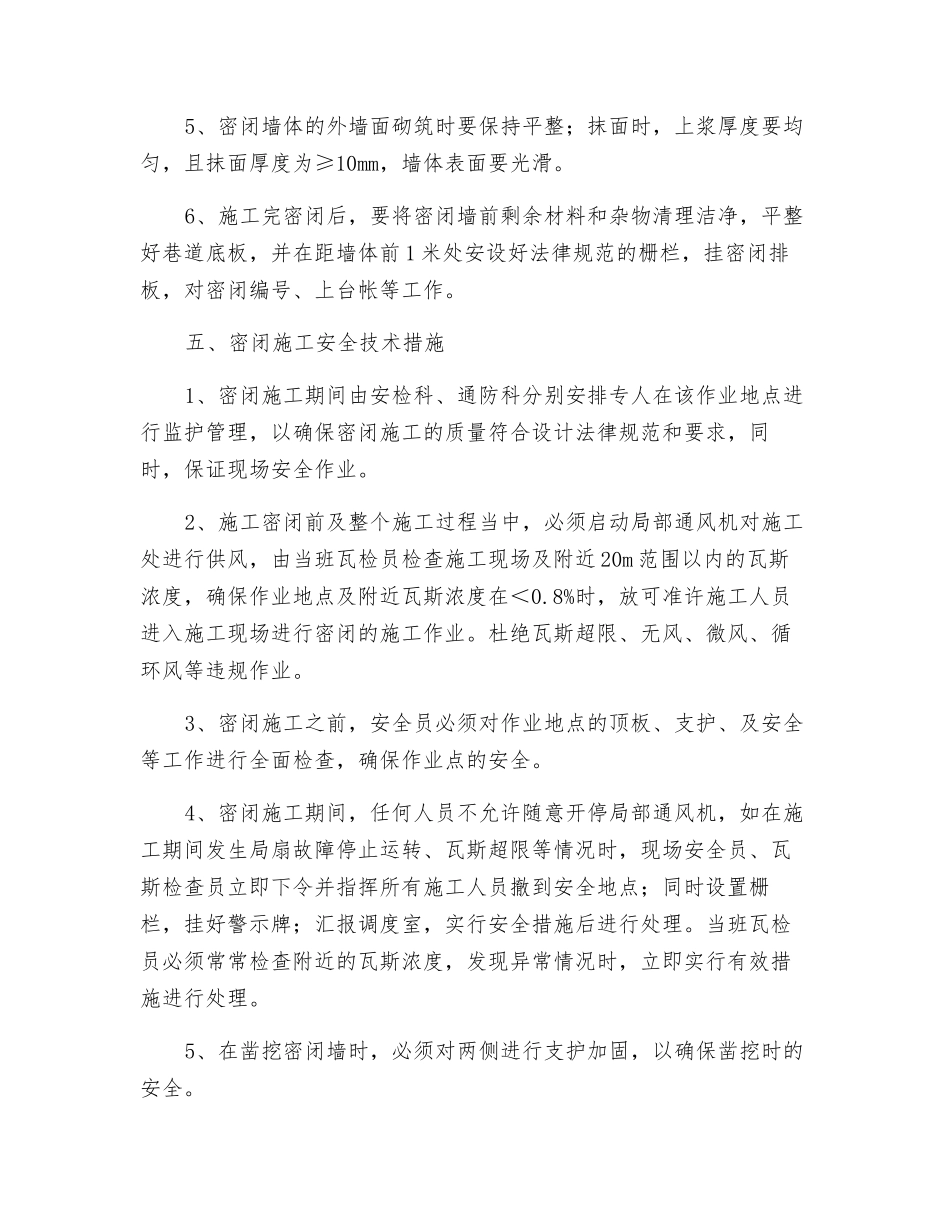

5、由机电科长安排人员将水源接至施施工场地
