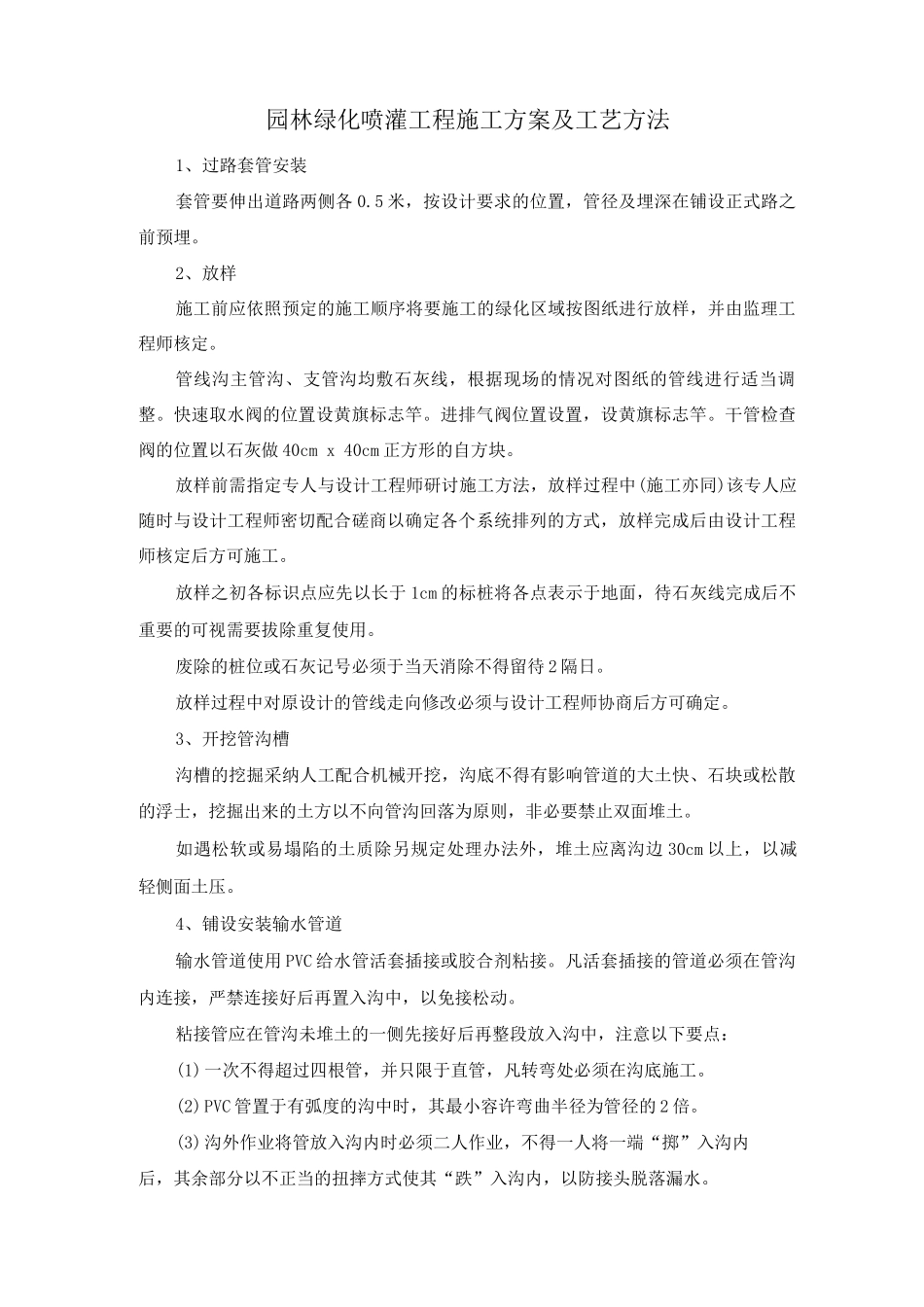

园林绿化喷灌工程施工方案及工艺方法1、过路套管安装套管要伸出道路两侧各 0
5 米,按设计要求的位置,管径及埋深在铺设正式路之前预埋
2、放样施工前应依照预定的施工顺序将要施工的绿化区域按图纸进行放样,并由监理工程师核定
管线沟主管沟、支管沟均敷石灰线,根据现场的情况对图纸的管线进行适当调整
快速取水阀的位置设黄旗标志竿
进排气阀位置设置,设黄旗标志竿
干管检查阀的位置以石灰做 40cm x 40cm 正方形的自方块
放样前需指定专人与设计工程师研讨施工方法,放样过程中(施工亦同)该专人应随时与设计工程师密切配合磋商以确定各个系统排列的方式,放样完成后由设计工程师核定后方可施工
放样之初各标识点应先以长于 1cm 的标桩将各点表示于地面,待石灰线完成后不重要的可视需要拔除重复使用
废除的桩位或石灰记号必须于当天消除不得留待 2 隔日
放样过程中对原设计的管线走向修改必须与设计工程师协商后方可确定
3、开挖管沟槽沟槽的挖掘采纳人工配合机械开挖,沟底不得有影响管道的大土快、石块或松散的浮士,挖掘出来的土方以不向管沟回落为原则,非必要禁止双面堆土
如遇松软或易塌陷的土质除另规定处理办法外,堆土应离沟边 30cm 以上,以减轻侧面土压
4、铺设安装输水管道输水管道使用 PVC 给水管活套插接或胶合剂粘接
凡活套插接的管道必须在管沟内连接,严禁连接好后再置入沟中,以免接松动
粘接管应在管沟未堆土的一侧先接好后再整段放入沟中,注意以下要点:(1)一次不得超过四根管,并只限于直管,凡转弯处必须在沟底施工
(2)PVC 管置于有弧度的沟中时,其最小容许弯曲半径为管径的 2 倍
(3)沟外作业将管放入沟内时必须二人作业,不得一人将一端“掷”入沟内后,其余部分以不正当的扭摔方式使其“跌”入沟内,以防接头脱落漏水
(4) 管道连接前要进行外观检查,发现有破损、裂痕、明显变形、颜色不统一等异常现象
