目录第一章 总体概述2第一节 编制依据2第二节工程概况3第二章施工组织设计和施工方案4第一节 施工流程图4第二节 施工程序及技术要求4第三节 施工策划11第三章施工进度计划和进度保证措施13第一节 工期目标及进度计划13第二节 工期保证措施13第四章质量保证措施15第一节 质量目标16第二节原材料保证措施16第三节施工过程质量保证措施18第五章安全文明施工措施22第一节施工安全及文明施工目标22第二节 施工安全及文明施工措施23第六章附录部分26附录一:施工进度计划第一章总体概述第一节编制依据本次工程编制范围包围墙拆除、围墙基础、围墙砌筑、围墙抹灰等工程施工方案、方法、技术措施以及确保本项目管理目标实现的各项措施等,是作为指导该项目施工组织管理的纲领性文件
按计划总工期约为 20 日历天
我公司根据本工程的实际情况,控制好工期尽量缩短工期
我公司完全接受施工工程提出的有关本工程施工进度、施工质量、安全和文明施工的各项控制和协调管理要求,将具体落实各项施工方案和技术措施,并制定了相应的制约措施
本施工组织设计的编制主要依据以下几项:1、我方自绘的施工图纸;2、现行国家有关法律规范、标准和规程;3、广东省、珠海市政府有关部门对建筑工程施工的有关规定;4、施工现场场地的实际情况;5、《企业标准》;6、我公司《质量手册》及《质量保证体系程序文件》;7、我公司有关项目管理的规定

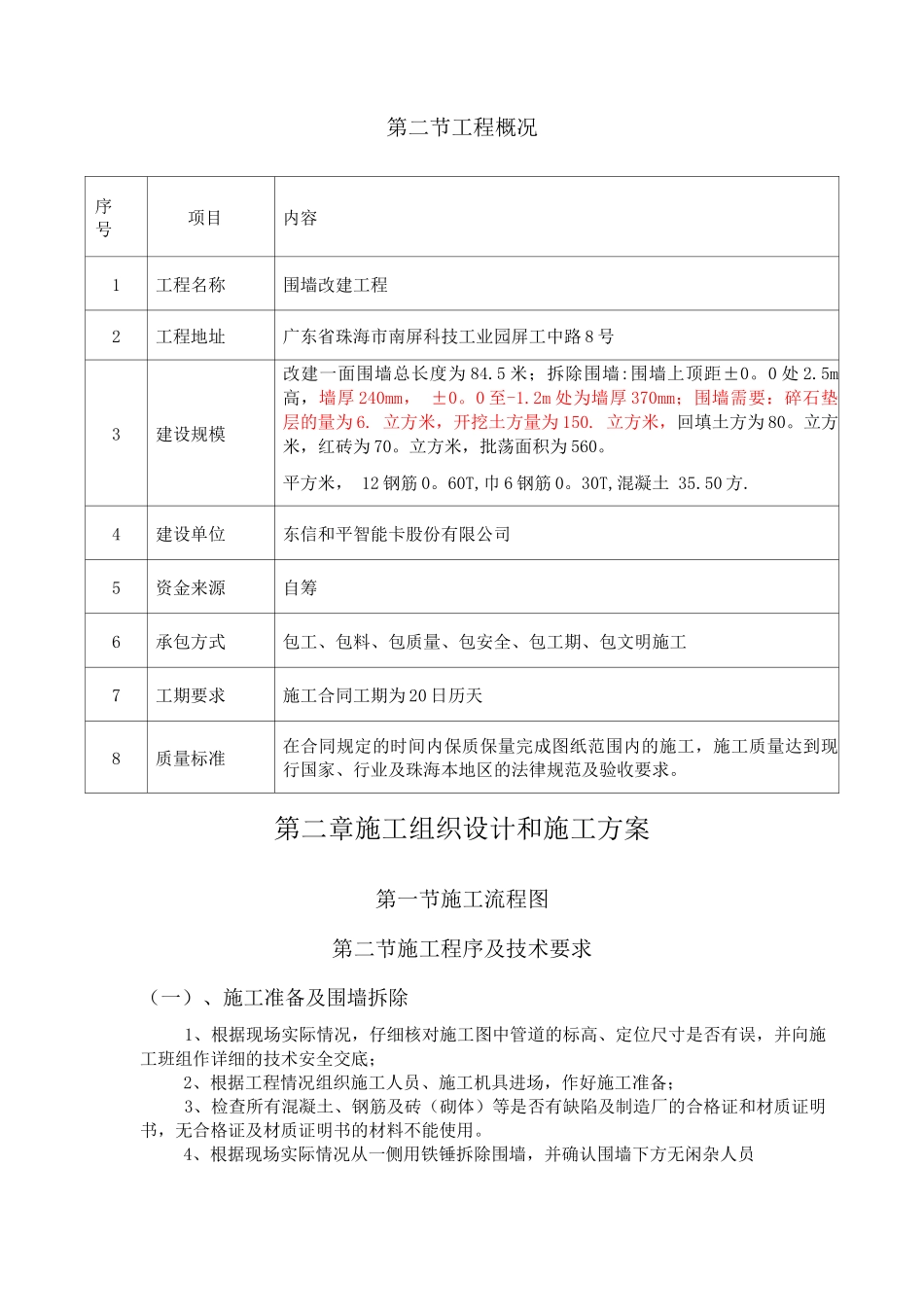

第二节工程概况序号项目内容1工程名称围墙改建工程2工程地址广东省珠海市南屏科技工业园屏工中路 8 号3建设规模改建一面围墙总长度为 84
5 米;拆除围墙:围墙上顶距±0
5m高,墙厚 240mm, ±0
2m 处为墙厚 370mm;围墙需要:碎石垫层的量为 6
立方米,开挖土方量为 150
立方米,回填土方为 80
立方米,红砖为 70
立方米,批荡面积为 560
平方米, 12
