一、编制依据1
18 万吨/年烷氧基化高性能表面活性剂项目总平面图,围墙布置图,围墙详图
现场场内周边环境情况
中石化工建设有限公司企业形象与项目安全及文明施工现场管理标准
二、工程概况沙索中国 18 万吨/年烷氧基化高性能表面活性剂项目,设计单位,福斯特惠勒(河北)工程设计有限公司,项目位置,南京化学工业园 3A—4-1 地块,赵桥河路北侧,崇福璐和 普 葛 路 之 间 , 占 地 面 积 17sqm , 投 资 1
2 亿 美 元 , 机 械 竣 工 时 间 2025 年 10 月 30日
临时设施工程施工单位为中石化工建设有限公司,开工时间 2025 年 5 月 11 日,竣工时间 2025 年 7 月 30 日
工程主要施工任务:办公室、临时施工道路、厂区围墙、临时给排水管道、临时厕所、停车场等工程围墙为正式厂区围墙
三、围墙布置及做法设计3
1 现场围墙布置现场围墙原则沿用地红线向场内偏移 5m 布置,北侧围墙沿用地红线布置
围墙布置详见《围墙布置图》
2 围墙做法设计围墙为正式厂区围墙,南侧、东、西两侧为条形混凝土基础,钢筋混凝土柱 ,铁艺栏杆,施工期间用彩板临时维护
北侧围墙为钢筋混凝土条形基础,砖砌栏板,钢立柱,焊接片网维护
根据 xxxx 局规定的 2o5m 围墙高度要求、规划设计的道路标高(最高为 5
327(绝对标高),最低标高为 4
750 (绝对标高))和场地内自然地面标高,并考虑到围墙不均匀沉降、后续道路施工、基坑内土方开挖及台风带来的安全隐患,围墙采纳非常规做法,即:上部采纳 2mm 厚 MU10 混凝土空心砌块砌筑,基础采纳 6 x 6 混凝土地梁
围墙具体做法详见附图《施工围墙设计图》
四、施工准备4

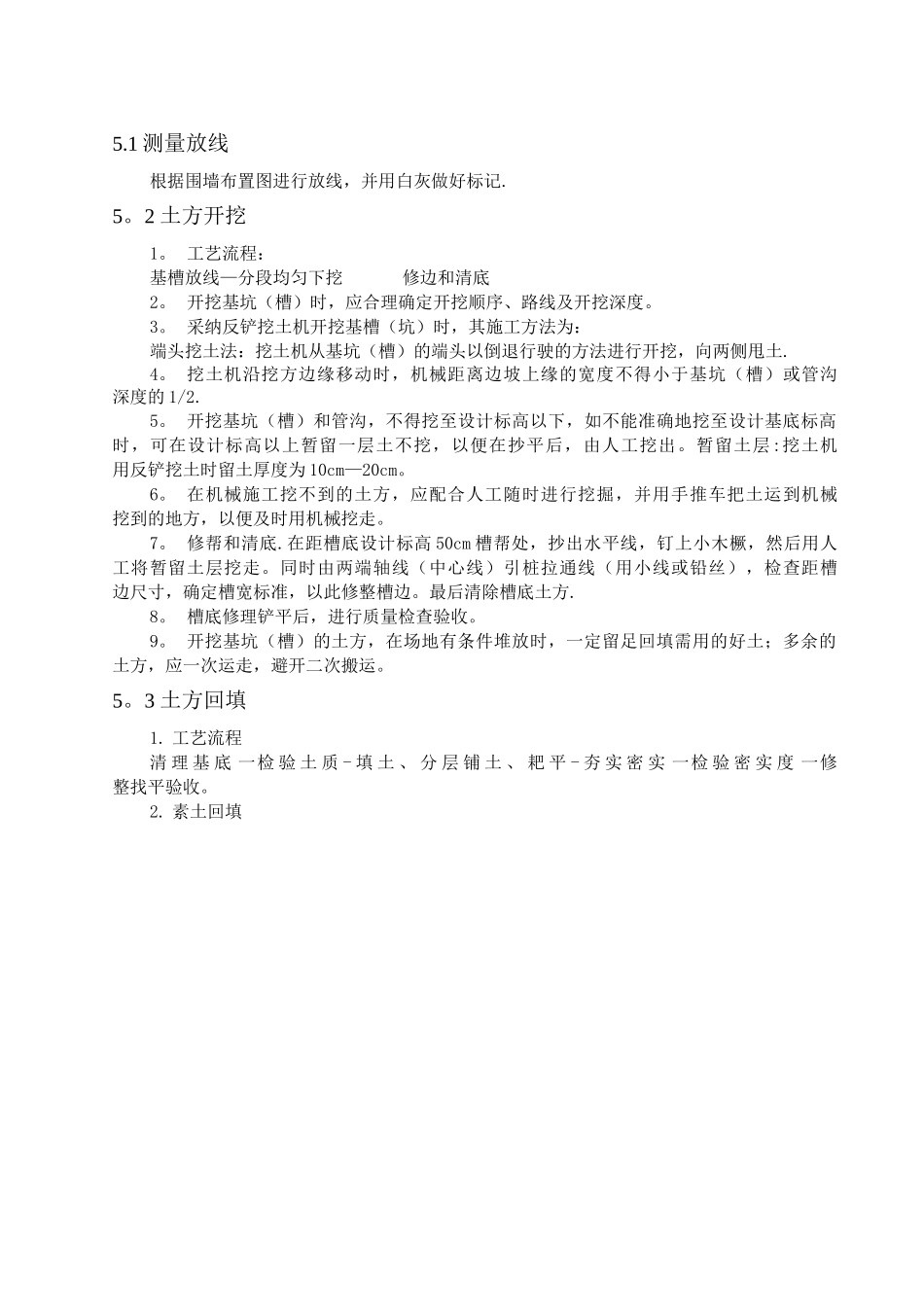

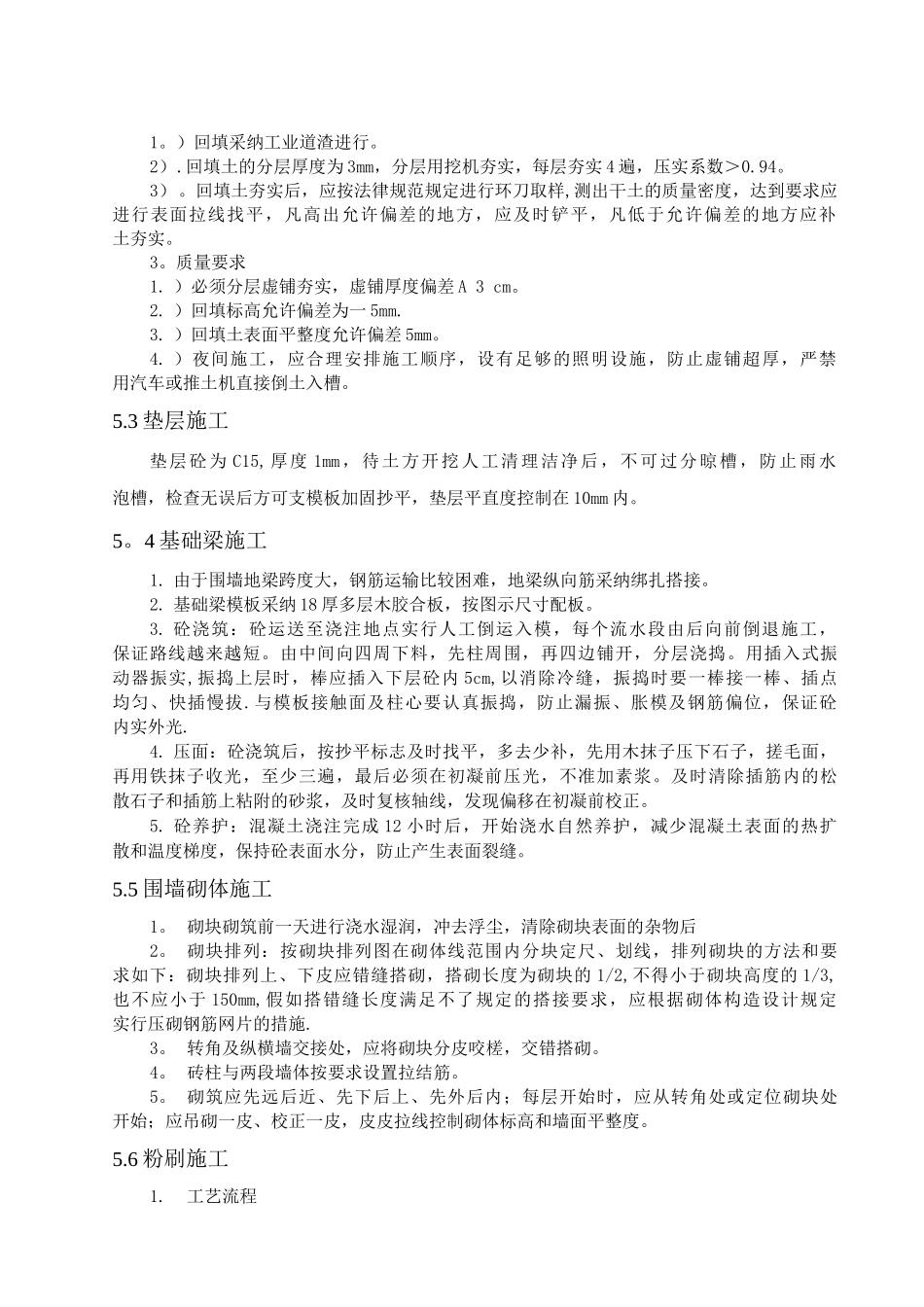

1 技术准备1
编制围墙专项方案,并报送业主监理审批
施工前对班组进行技术交底
测量放线,并做好标记
