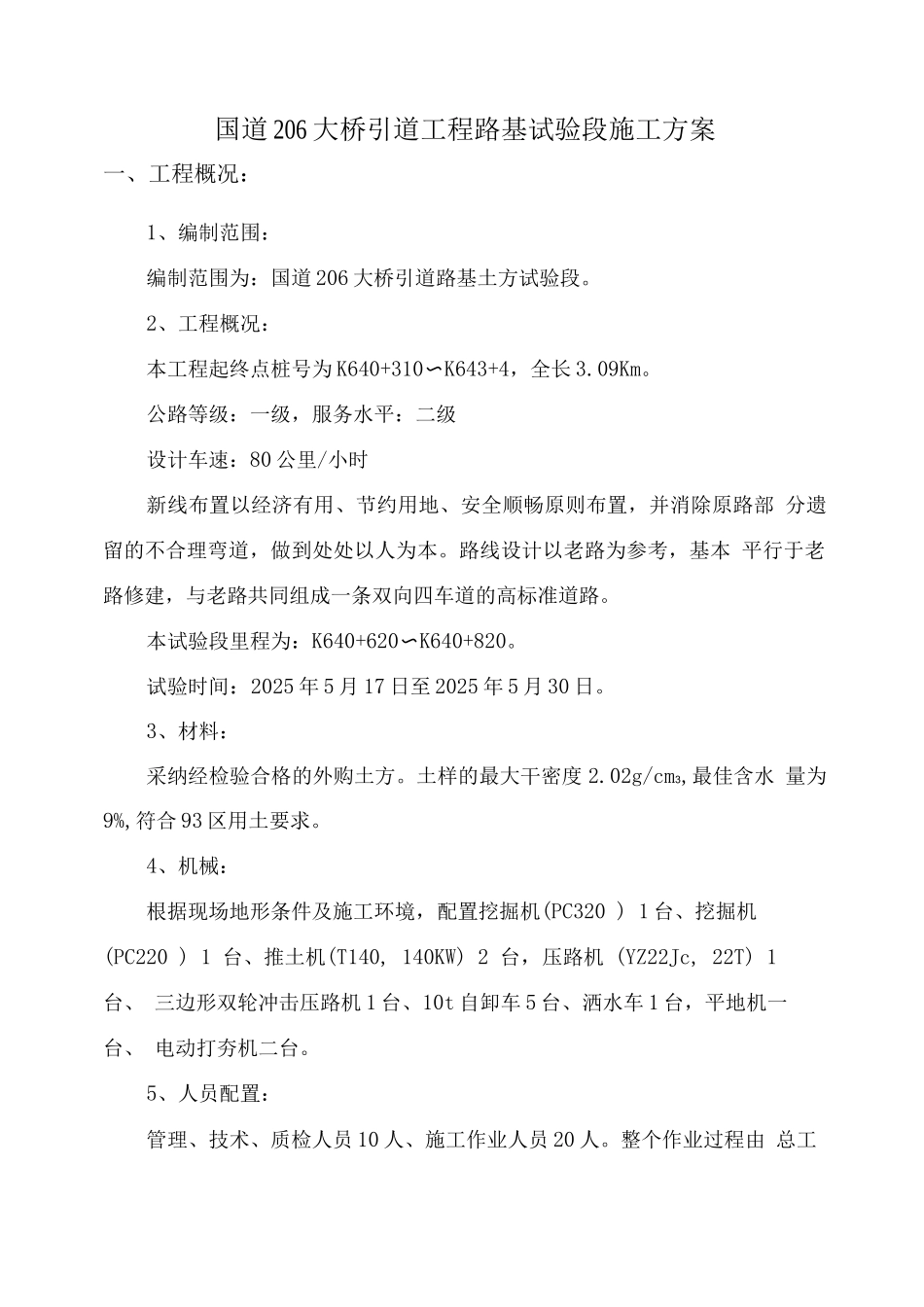

国道 206 大桥引道工程路基试验段施工方案一、工程概况:1、编制范围:编制范围为:国道 206 大桥引道路基土方试验段
2、工程概况:本工程起终点桩号为 K640+310〜K643+4,全长 3
公路等级:一级,服务水平:二级设计车速:80 公里/小时新线布置以经济有用、节约用地、安全顺畅原则布置,并消除原路部 分遗留的不合理弯道,做到处处以人为本
路线设计以老路为参考,基本 平行于老路修建,与老路共同组成一条双向四车道的高标准道路
本试验段里程为:K640+620〜K640+820
试验时间:2025 年 5 月 17 日至 2025 年 5 月 30 日
3、材料:采纳经检验合格的外购土方
土样的最大干密度 2
02g/cm3,最佳含水 量为9%,符合 93 区用土要求
4、机械:根据现场地形条件及施工环境,配置挖掘机(PC320 ) 1 台、挖掘机 (PC220 ) 1 台、推土机(T140, 140KW) 2 台,压路机 (YZ22Jc, 22T) 1 台、 三边形双轮冲击压路机 1 台、10t 自卸车 5 台、洒水车 1 台,平地机一台、 电动打夯机二台
5、人员配置:管理、技术、质检人员 10 人、施工作业人员 20 人
整个作业过程由 总工负责指挥,施工管理由专业工程师、施工员安排、指挥,质检工作由质检工程师、试验室人员负责
整个施工过程由业主现场工程师、监理工程师进行旁站、监督

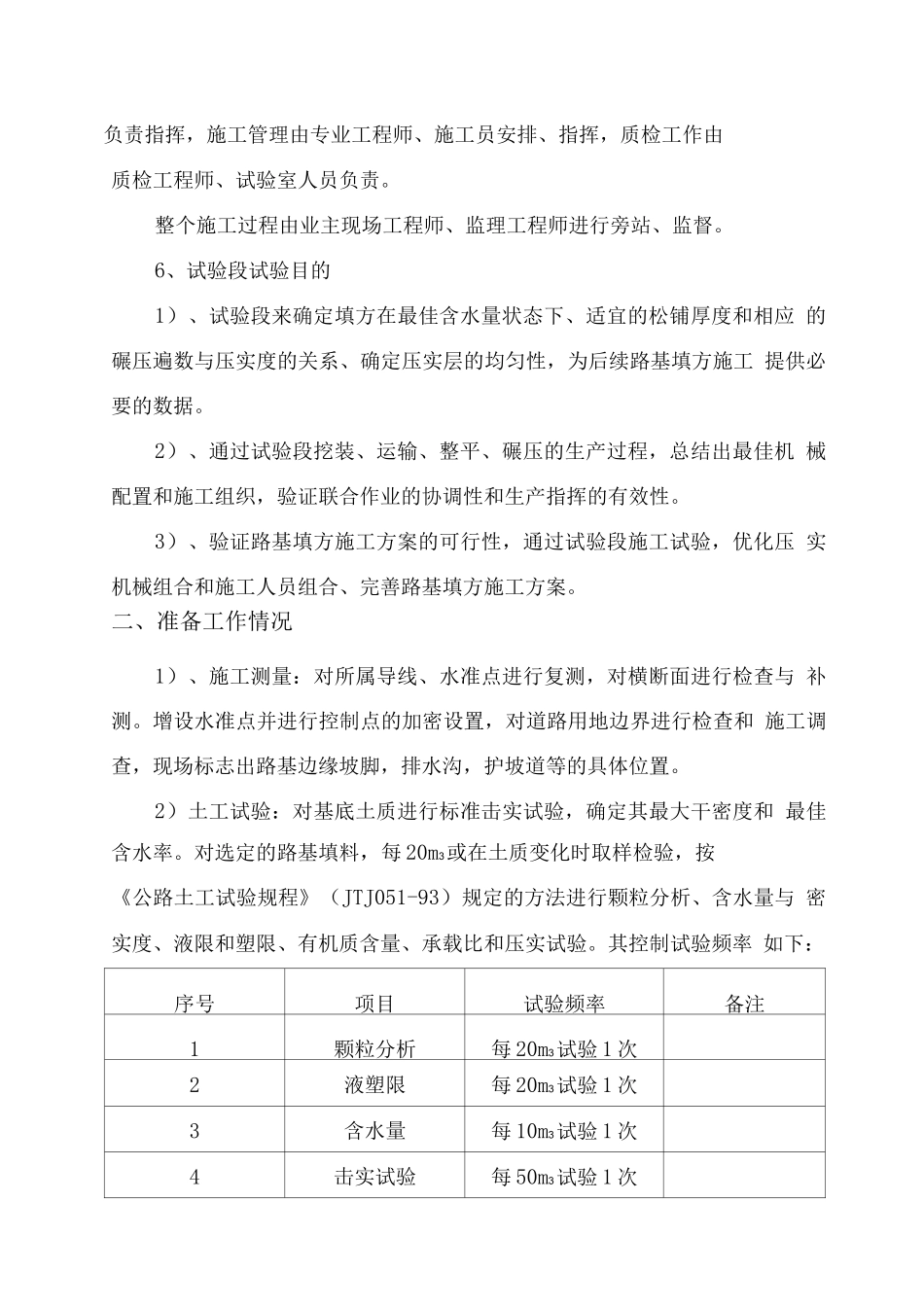

6、试验段试验目的1)、试验段来确定填方在最佳含水量状态下、适宜的松铺厚度和相应 的碾压遍数与压实度的关系、确定压实层的均匀性,为后续路基填方施工 提供必要的数据
2)、通过试验段挖装、运输、整平、碾压的生产过程,总结出最佳机 械配置和施工组织,验证联合作业的协调性和生产指挥的有效性

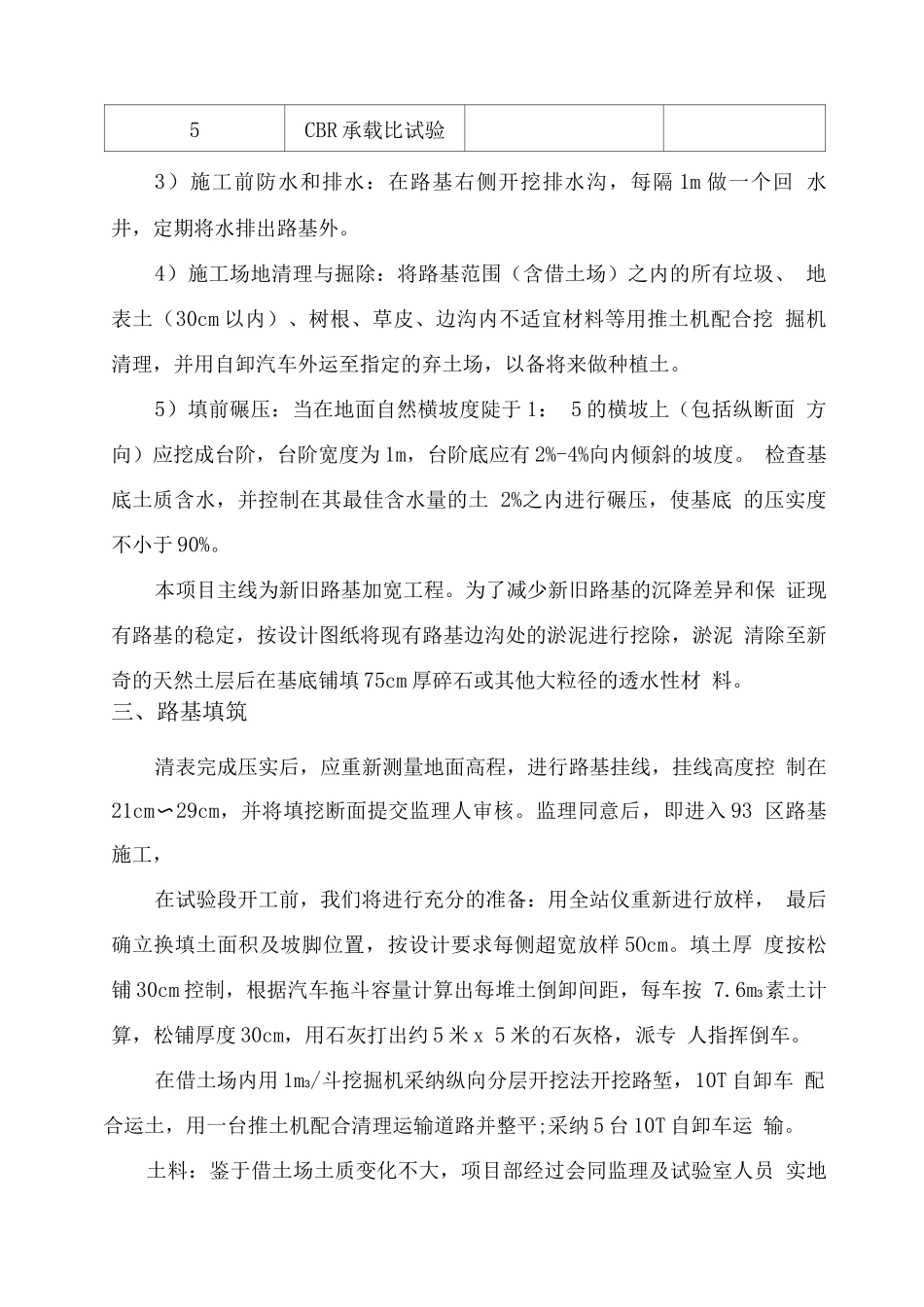

3)、验证路基填方施工方案的可行性,通过试验段施工试验,优化压 实机械组合和施工人员组合
