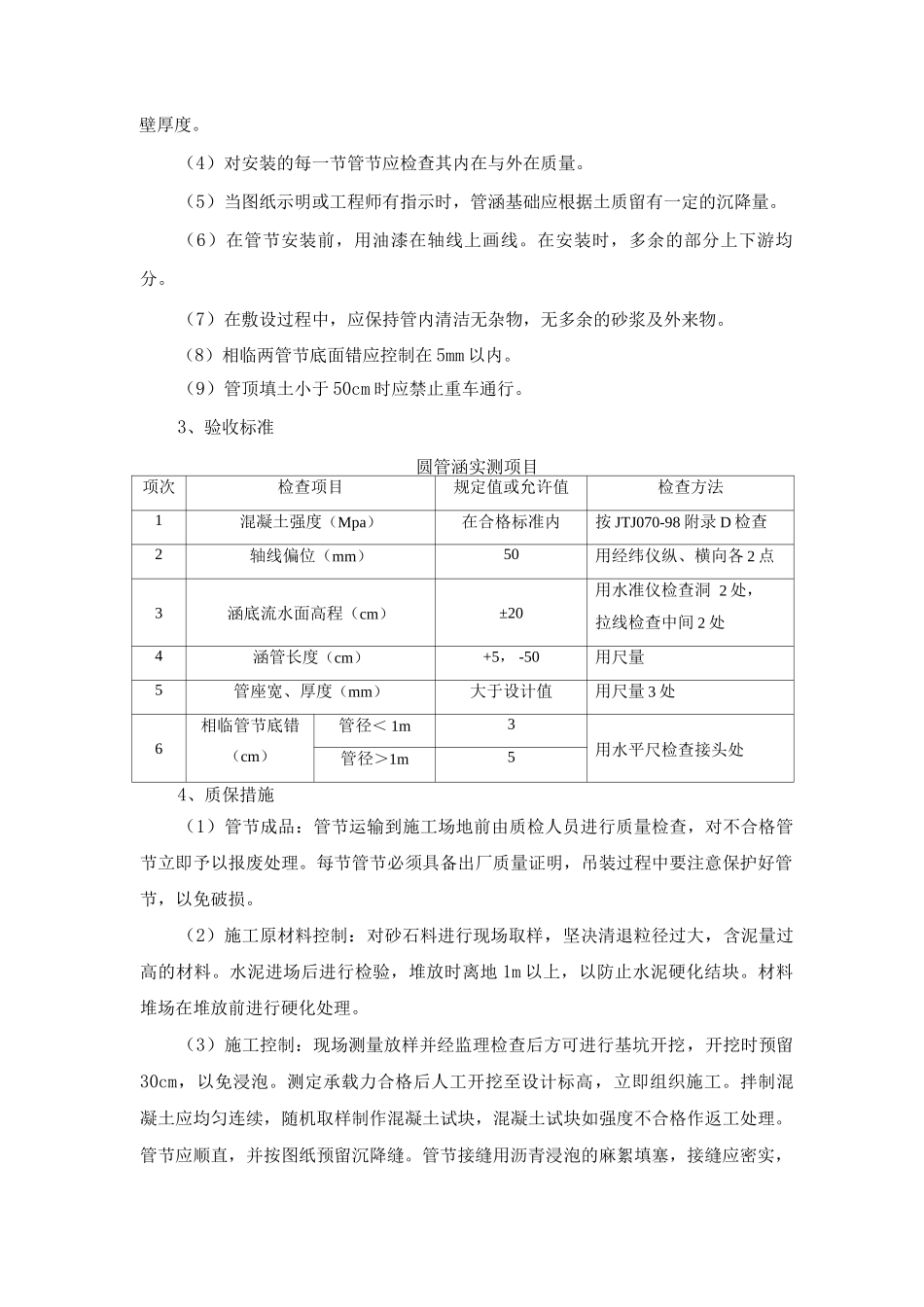

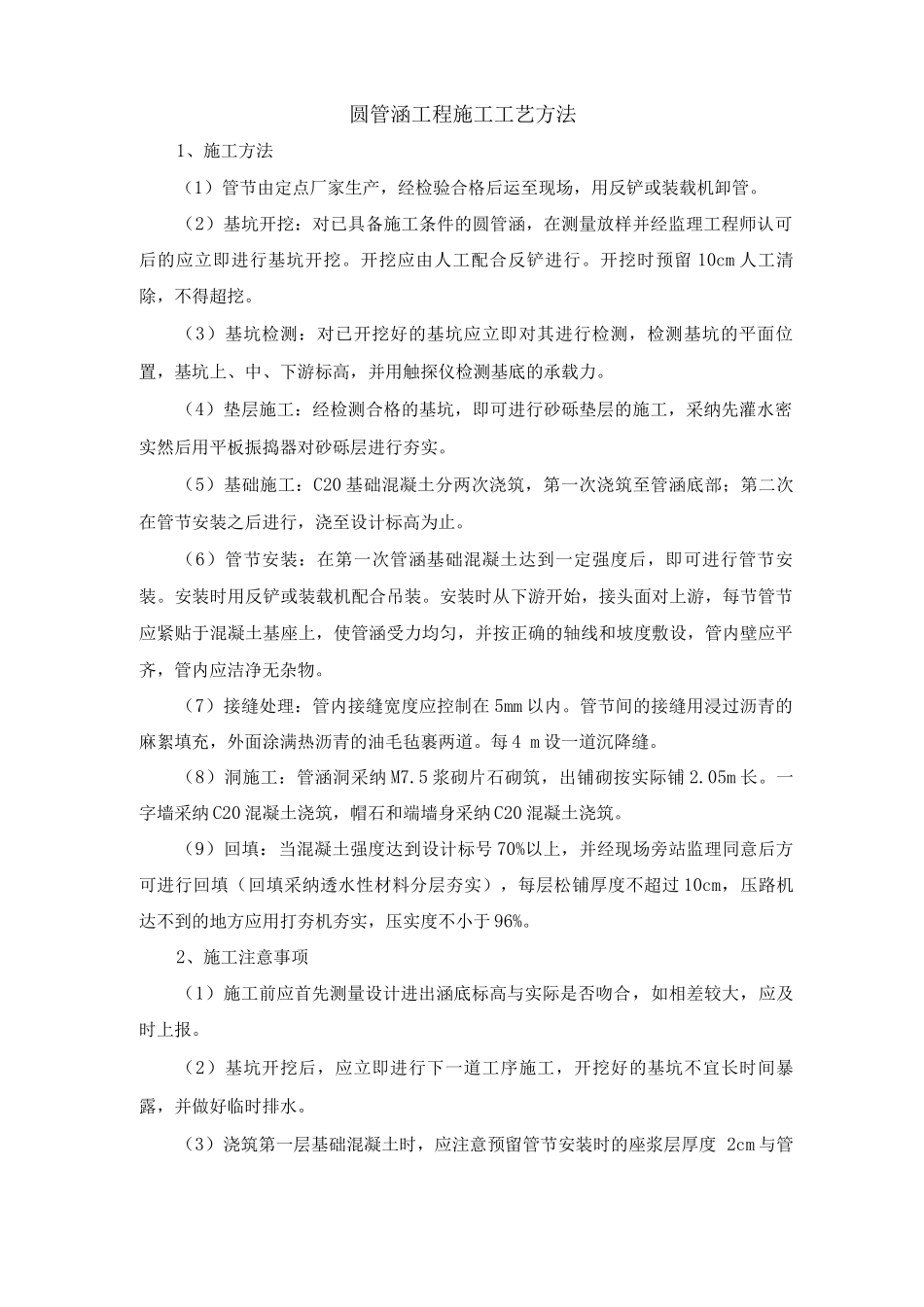

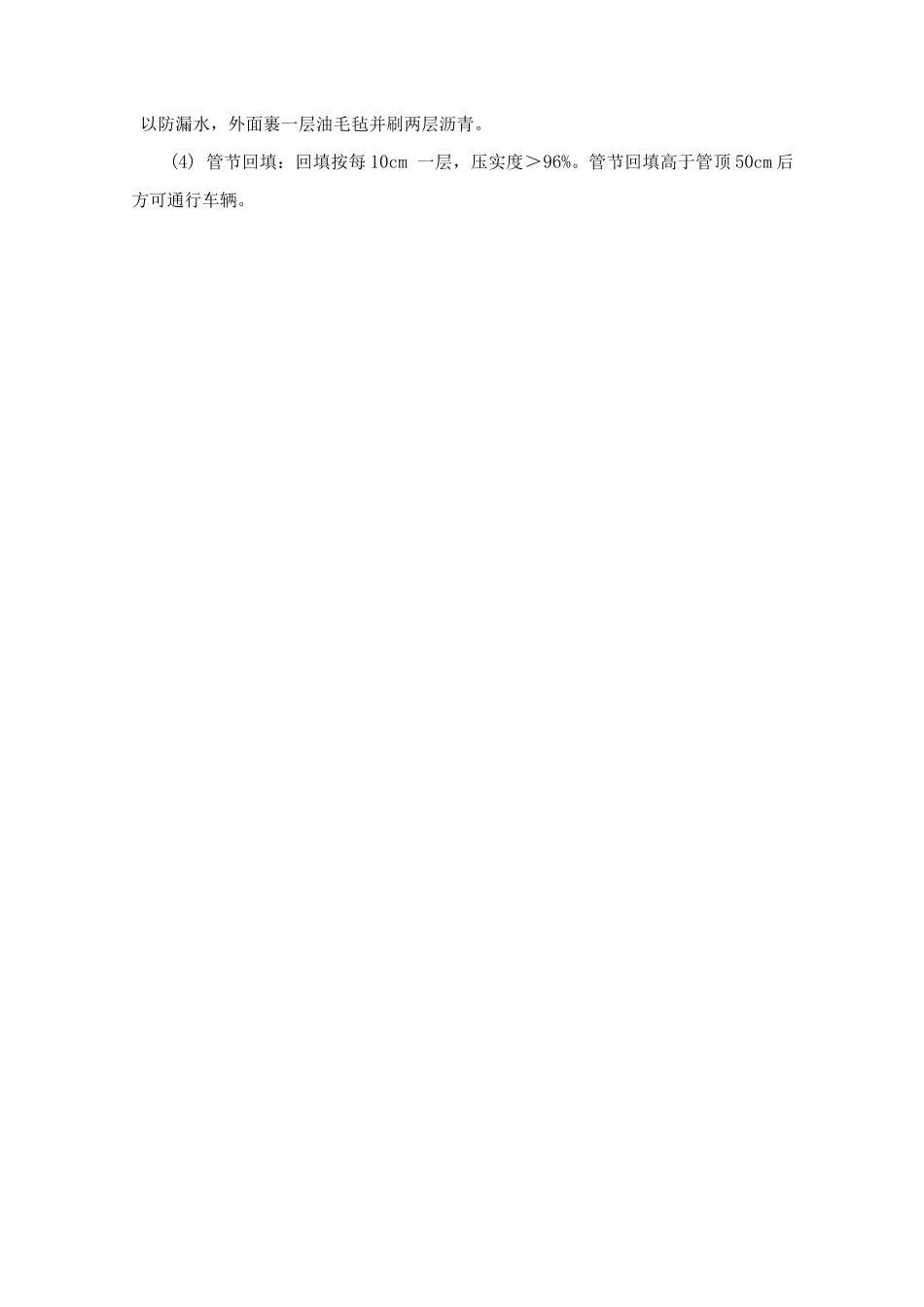

圆管涵工程施工工艺方法1、施工方法(1)管节由定点厂家生产,经检验合格后运至现场,用反铲或装载机卸管
(2)基坑开挖:对已具备施工条件的圆管涵,在测量放样并经监理工程师认可后的应立即进行基坑开挖
开挖应由人工配合反铲进行
开挖时预留 10cm 人工清除,不得超挖
(3)基坑检测:对已开挖好的基坑应立即对其进行检测,检测基坑的平面位置,基坑上、中、下游标高,并用触探仪检测基底的承载力
(4)垫层施工:经检测合格的基坑,即可进行砂砾垫层的施工,采纳先灌水密实然后用平板振捣器对砂砾层进行夯实
(5)基础施工:C20 基础混凝土分两次浇筑,第一次浇筑至管涵底部;第二次在管节安装之后进行,浇至设计标高为止
(6)管节安装:在第一次管涵基础混凝土达到一定强度后,即可进行管节安装
安装时用反铲或装载机配合吊装
安装时从下游开始,接头面对上游,每节管节应紧贴于混凝土基座上,使管涵受力均匀,并按正确的轴线和坡度敷设,管内壁应平齐,管内应洁净无杂物
(7)接缝处理:管内接缝宽度应控制在 5mm 以内
管节间的接缝用浸过沥青的麻絮填充,外面涂满热沥青的油毛毡裹两道
每 4 m 设一道沉降缝
(8)洞施工:管涵洞采纳 M7
5 浆砌片石砌筑,出铺砌按实际铺 2
一字墙采纳 C20 混凝土浇筑,帽石和端墙身采纳 C20 混凝土浇筑
(9)回填:当混凝土强度达到设计标号 70%以上,并经现场旁站监理同意后方可进行回填(回填采纳透水性材料分层夯实),每层松铺厚度不超过 10cm,压路机达不到的地方应用打夯机夯实,压实度不小于 96%
2、施工注意事项(1)施工前应首先测量设计进出涵底标高与实际是否吻合,如相差较大,应及时上报
(2)基坑开挖后,应立即进行下一道工序施工,开挖好的基坑不宜长时间暴露,并做好临时排水
(3)浇筑第一层基础混凝土时,应注意预留管节安装时的座浆层厚度 2cm 与管壁厚
