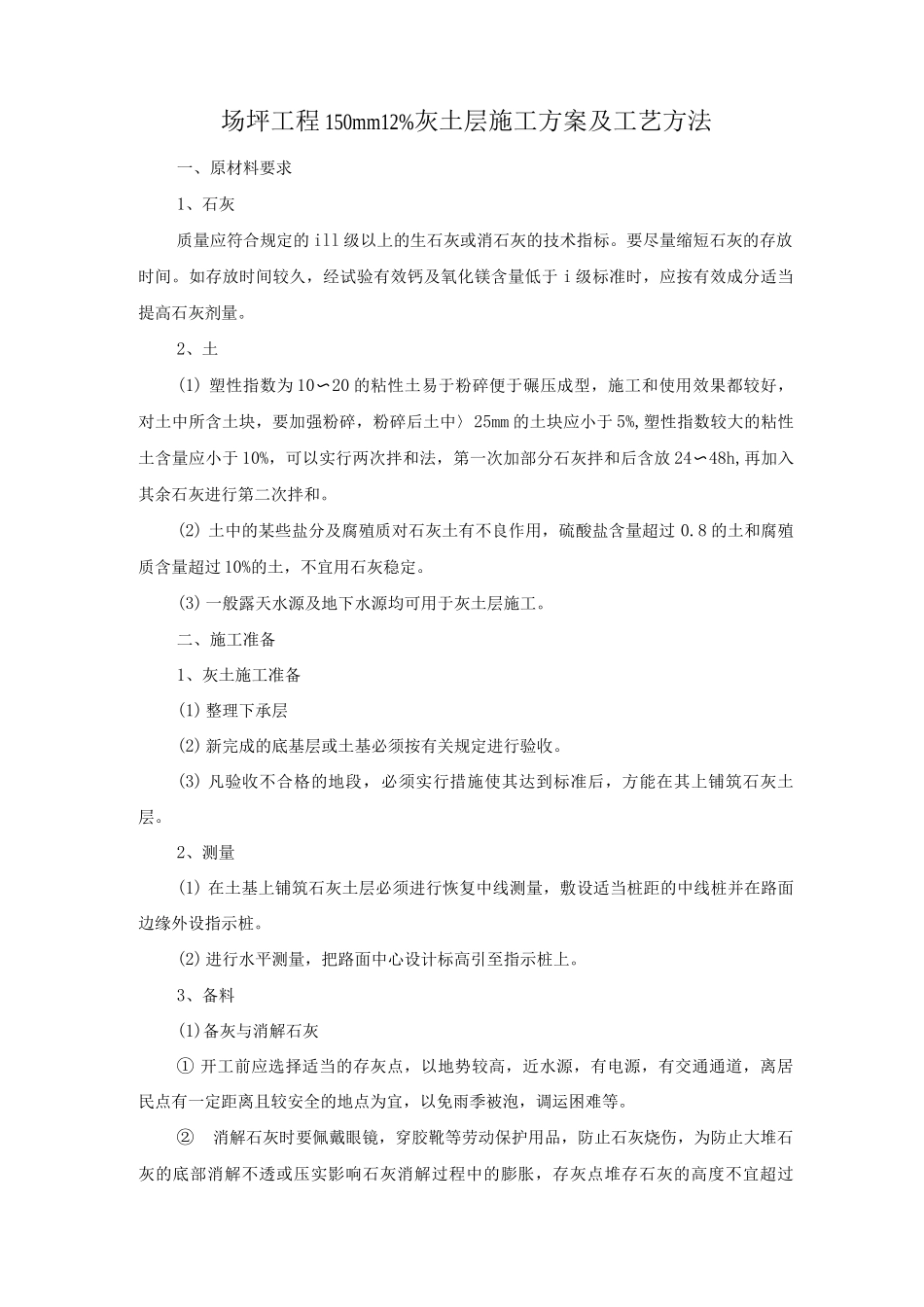

场坪工程 150mm12%灰土层施工方案及工艺方法一、原材料要求1、石灰质量应符合规定的 ill 级以上的生石灰或消石灰的技术指标
要尽量缩短石灰的存放时间
如存放时间较久,经试验有效钙及氧化镁含量低于 i 级标准时,应按有效成分适当提高石灰剂量
2、土(1) 塑性指数为 10〜20 的粘性土易于粉碎便于碾压成型,施工和使用效果都较好,对土中所含土块,要加强粉碎,粉碎后土中〉25mm 的土块应小于 5%,塑性指数较大的粘性土含量应小于 10%,可以实行两次拌和法,第一次加部分石灰拌和后含放 24〜48h,再加入其余石灰进行第二次拌和
(2) 土中的某些盐分及腐殖质对石灰土有不良作用,硫酸盐含量超过 0
8 的土和腐殖质含量超过 10%的土,不宜用石灰稳定
(3) 一般露天水源及地下水源均可用于灰土层施工
二、施工准备1、灰土施工准备(1) 整理下承层(2) 新完成的底基层或土基必须按有关规定进行验收
(3) 凡验收不合格的地段,必须实行措施使其达到标准后,方能在其上铺筑石灰土层
2、测量(1) 在土基上铺筑石灰土层必须进行恢复中线测量,敷设适当桩距的中线桩并在路面边缘外设指示桩
(2) 进行水平测量,把路面中心设计标高引至指示桩上
3、备料(1)备灰与消解石灰① 开工前应选择适当的存灰点,以地势较高,近水源,有电源,有交通通道,离居民点有一定距离且较安全的地点为宜,以免雨季被泡,调运困难等

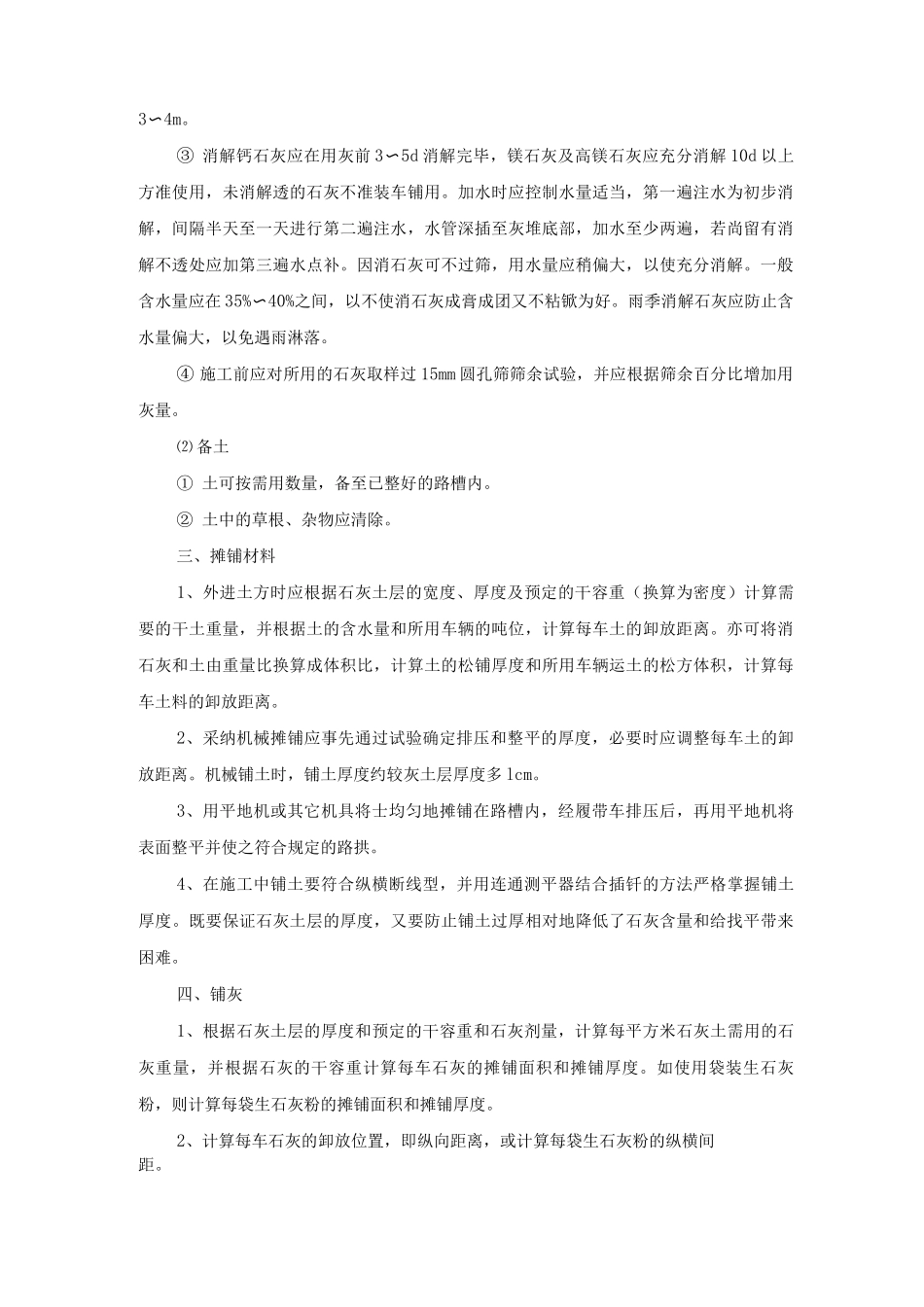

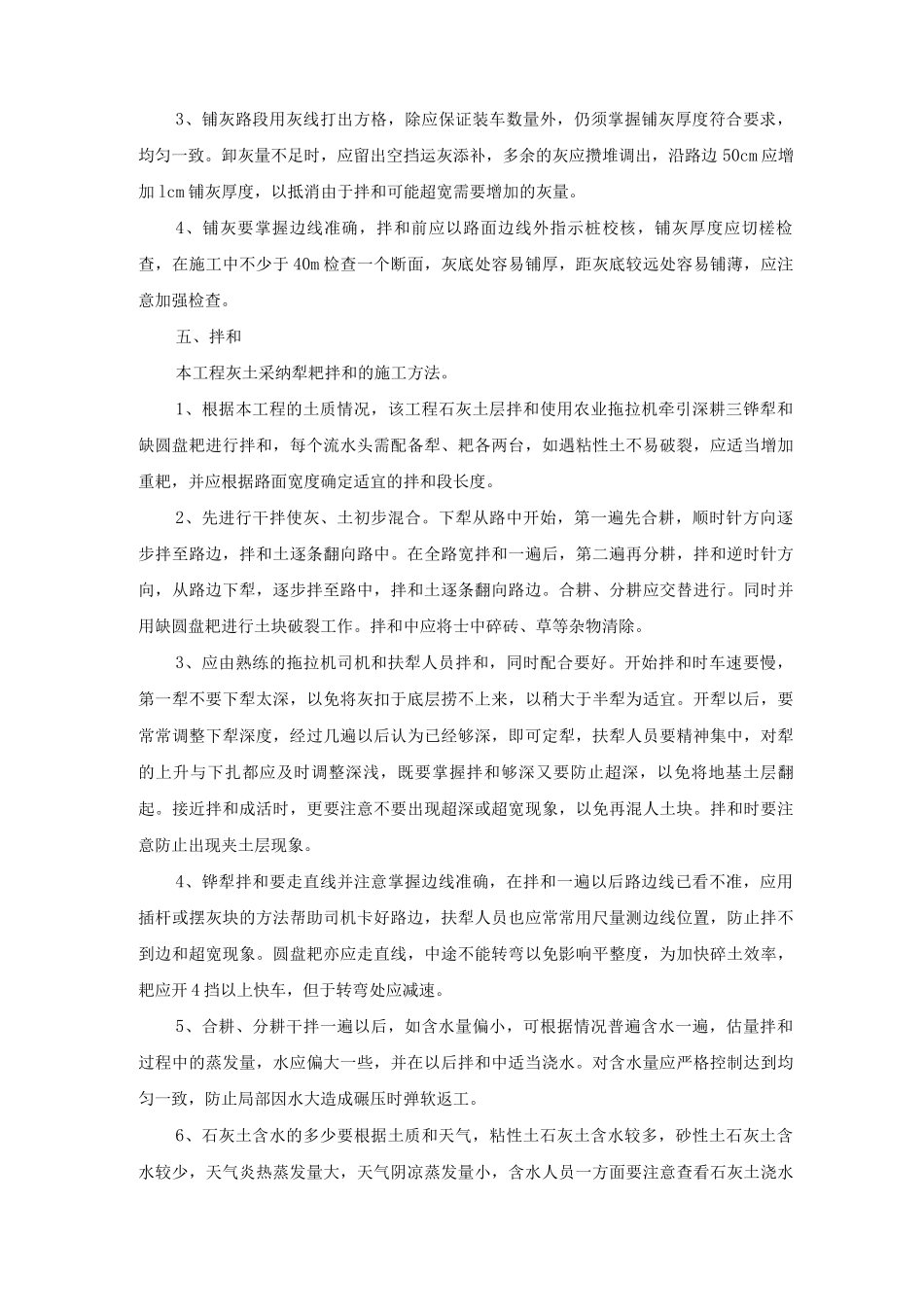

②消解石灰时要佩戴眼镜,穿胶靴等劳动保护用品,防止石灰烧伤,为防止大堆石灰的底部消解不透或压实影响石灰消解过程中的膨胀,存灰点堆存石灰的高度不宜超过3〜4m
③ 消解钙石灰应在用灰前 3〜5d 消解完毕,镁石灰及高镁石灰应充分消解 10d 以上方准使用,未消解透的石灰不准装车铺用
加水时应控制水量适当,第一遍注水为初步消解,间隔半天至一天进行第二遍注水,水管深插至灰堆底部,加水至少两遍,
