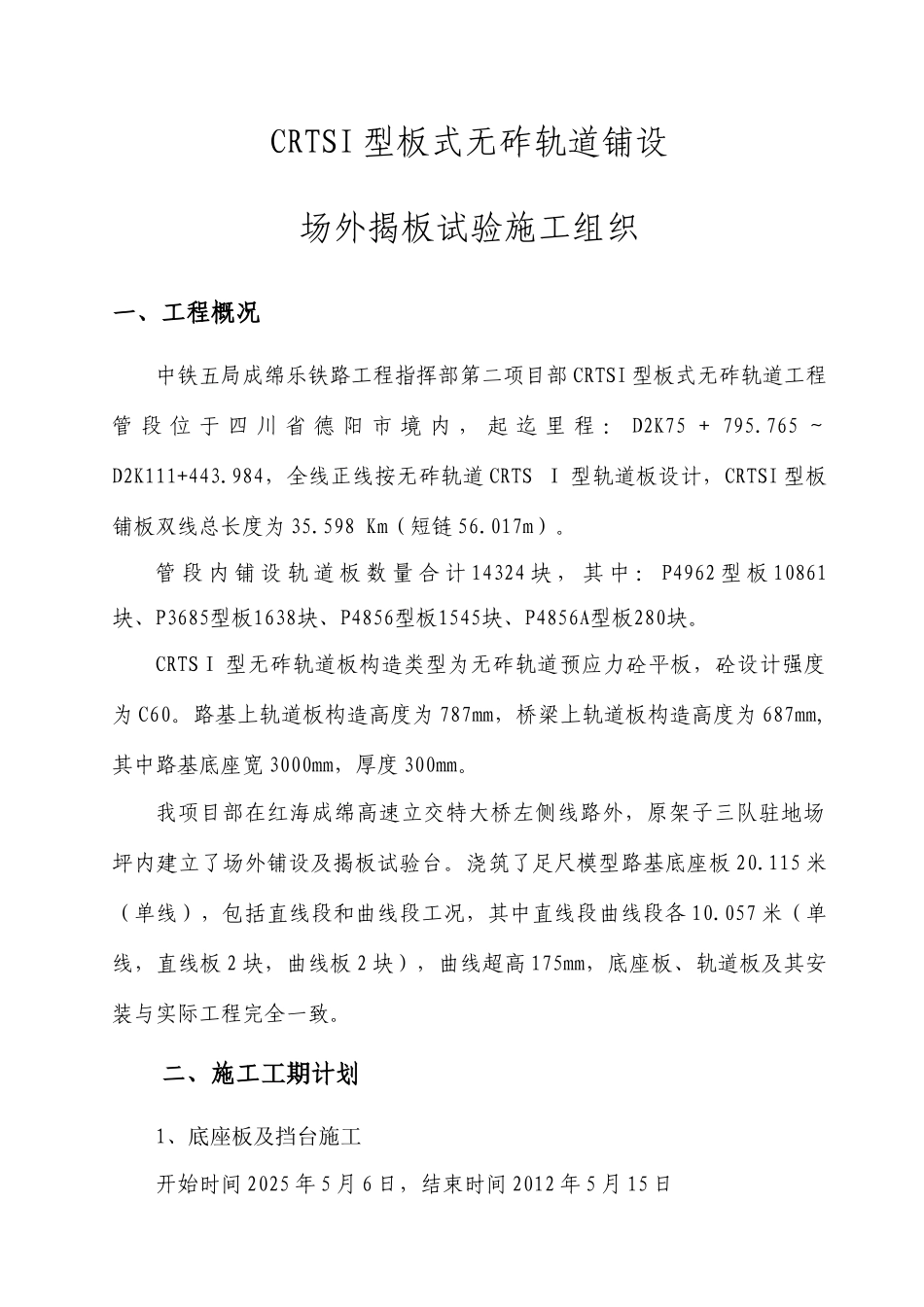

CRTSI 型板式无砟轨道铺设场外揭板试验施工组织一、工程概况中铁五局成绵乐铁路工程指挥部第二项目部 CRTSI 型板式无砟轨道工程管 段 位 于 四 川 省 德 阳 市 境 内 , 起 迄 里 程 : D2K75 + 795
765 ~D2K111+443
984,全线正线按无砟轨道 CRTS Ⅰ 型轨道板设计,CRTSI 型板铺板双线总长度为 35
598 Km(短链 56
管 段 内 铺 设 轨 道 板 数 量 合 计 14324 块 , 其 中 : P4962 型 板 10861块、P3685型板1638块、P4856型板1545块、P4856A型板280块
CRTSⅠ 型无砟轨道板构造类型为无砟轨道预应力砼平板,砼设计强度为 C60
路基上轨道板构造高度为 787mm,桥梁上轨道板构造高度为 687mm,其中路基底座宽 3000mm,厚度 300mm
我项目部在红海成绵高速立交特大桥左侧线路外,原架子三队驻地场坪内建立了场外铺设及揭板试验台
浇筑了足尺模型路基底座板 20
115 米(单线),包括直线段和曲线段工况,其中直线段曲线段各 10
057 米(单线,直线板 2 块,曲线板 2 块),曲线超高 175mm,底座板、轨道板及其安装与实际工程完全一致

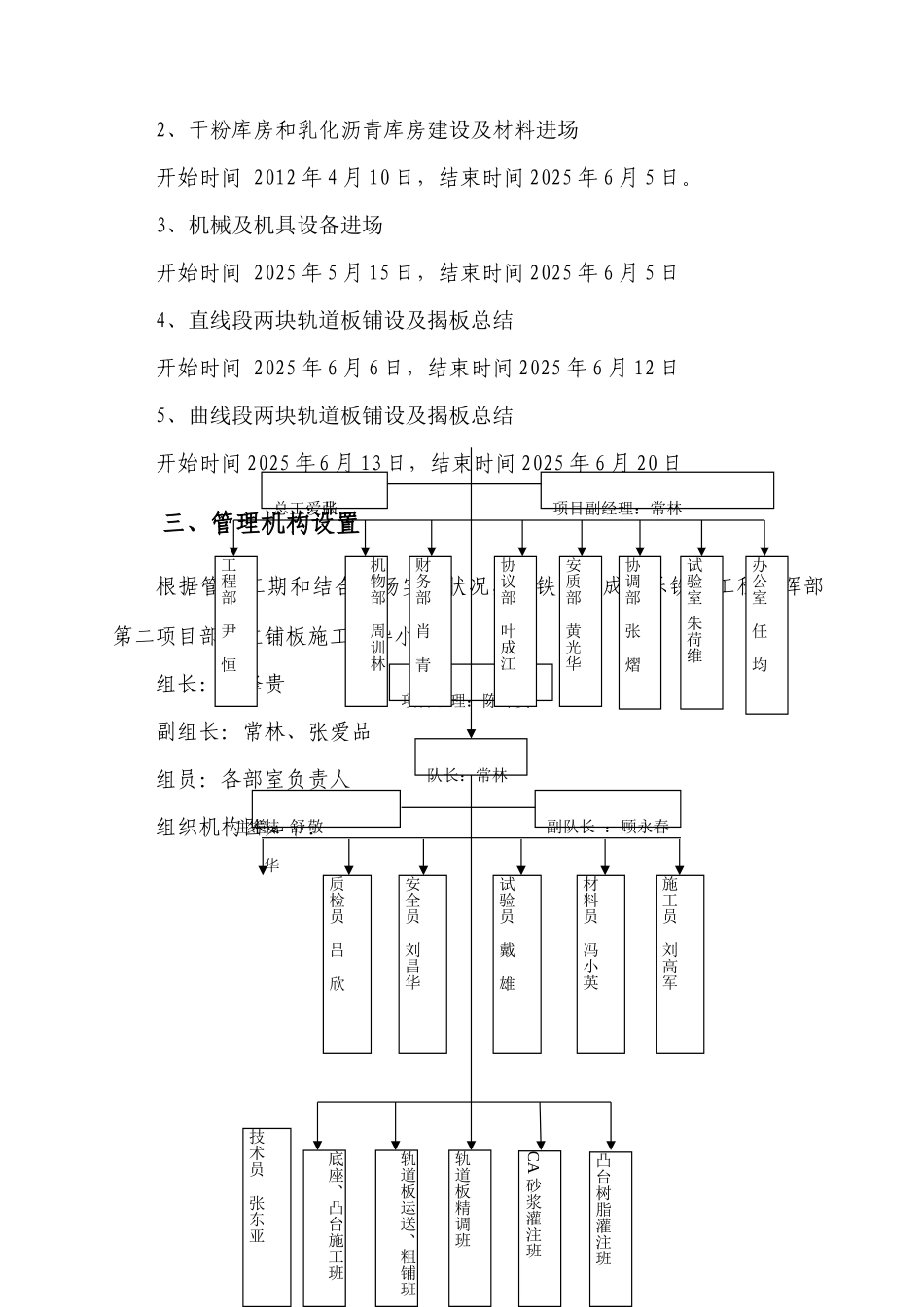

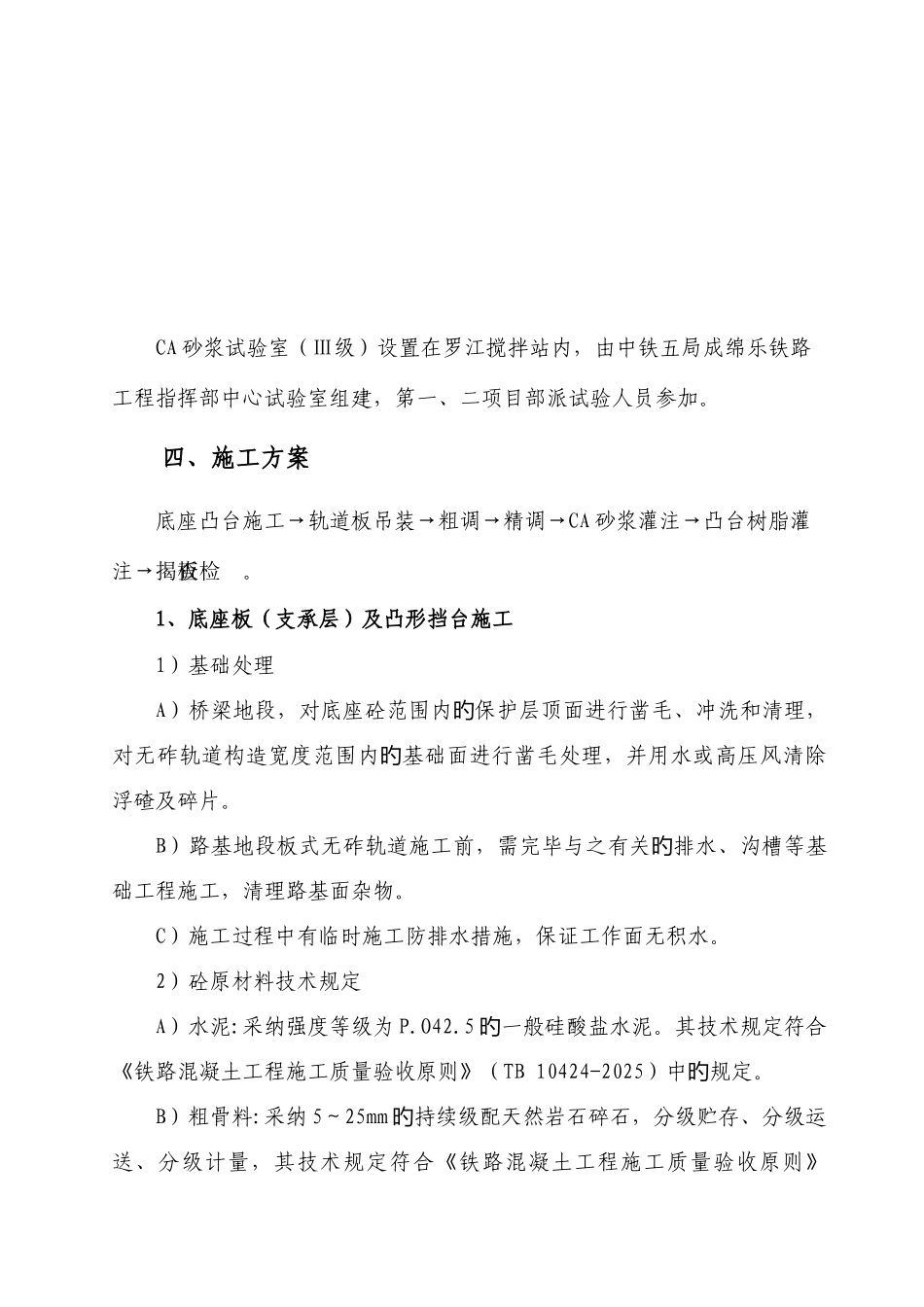

二、施工工期计划1、底座板及挡台施工开始时间 2025 年 5 月 6 日,结束时间 2012 年 5 月 15 日2、干粉库房和乳化沥青库房建设及材料进场开始时间 2012 年 4 月 10 日,结束时间 2025 年 6 月 5 日
