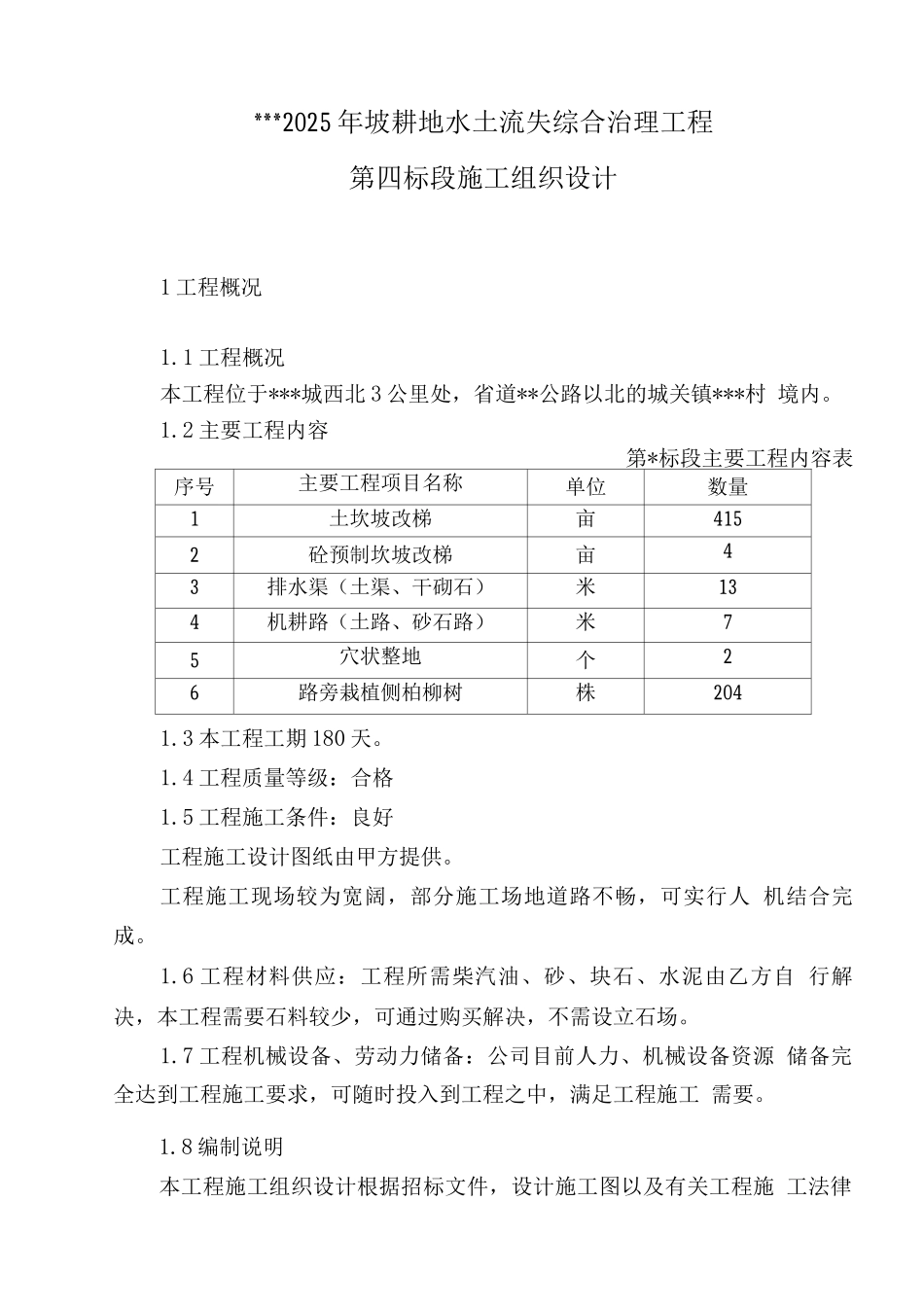

***2025 年坡耕地水土流失综合治理工程第四标段施工组织设计1 工程概况1
1 工程概况本工程位于***城西北 3 公里处,省道**公路以北的城关镇***村 境内
2 主要工程内容第*标段主要工程内容表序号主要工程项目名称单位数量1土坎坡改梯亩4152砼预制坎坡改梯亩43排水渠(土渠、干砌石)米134机耕路(土路、砂石路)米75穴状整地个26路旁栽植侧柏柳树株2041
3 本工程工期 180 天
4 工程质量等级:合格1
5 工程施工条件:良好工程施工设计图纸由甲方提供
工程施工现场较为宽阔,部分施工场地道路不畅,可实行人 机结合完成
6 工程材料供应:工程所需柴汽油、砂、块石、水泥由乙方自 行解决,本工程需要石料较少,可通过购买解决,不需设立石场
7 工程机械设备、劳动力储备:公司目前人力、机械设备资源 储备完全达到工程施工要求,可随时投入到工程之中,满足工程施工 需要

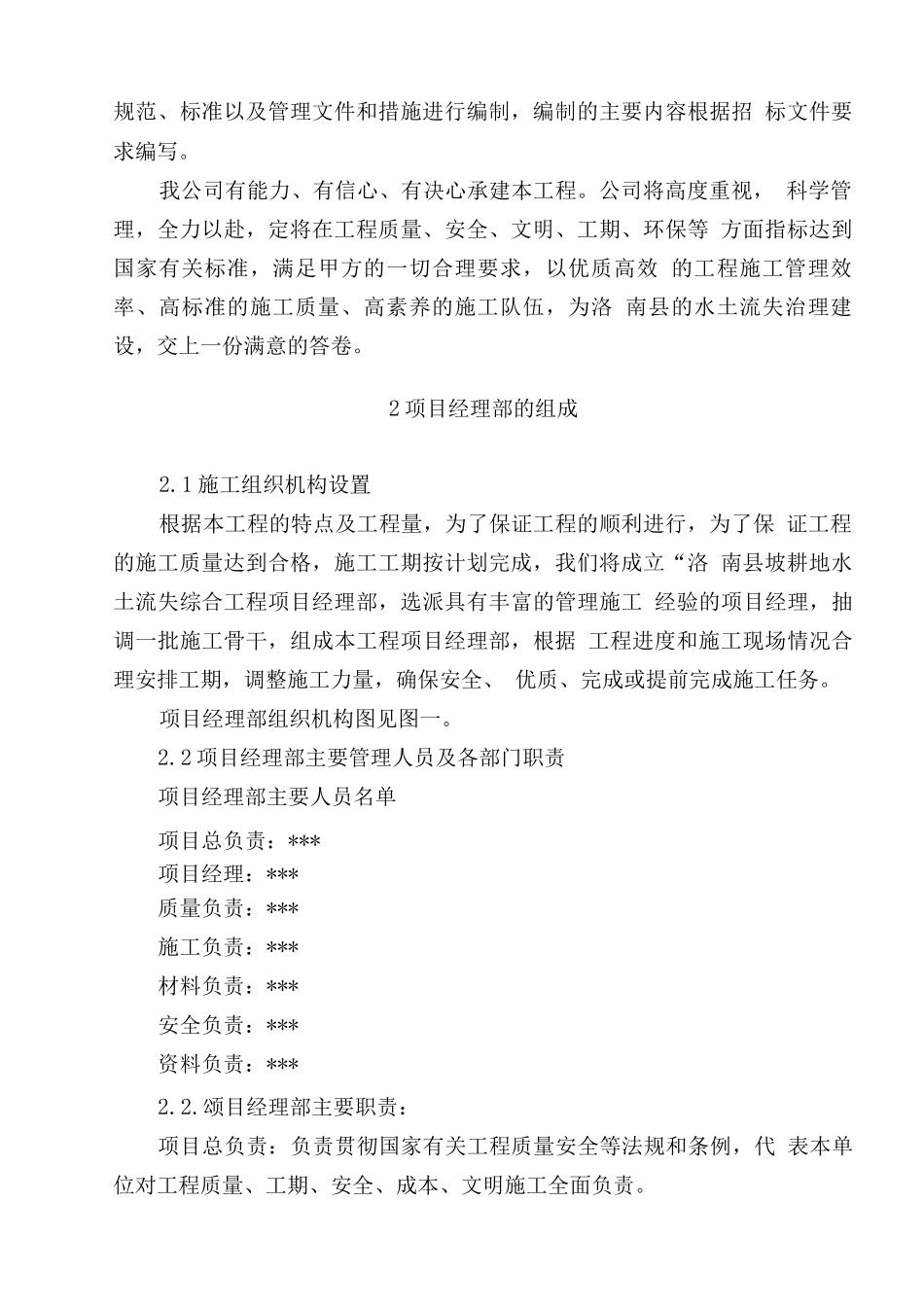

8 编制说明本工程施工组织设计根据招标文件,设计施工图以及有关工程施 工法律规范、标准以及管理文件和措施进行编制,编制的主要内容根据招 标文件要求编写
我公司有能力、有信心、有决心承建本工程
公司将高度重视, 科学管理,全力以赴,定将在工程质量、安全、文明、工期、环保等 方面指标达到国家有关标准,满足甲方的一切合理要求,以优质高效 的工程施工管理效率、高标准的施工质量、高素养的施工队伍,为洛 南县的水土流失治理建设,交上一份满意的答卷
2 项目经理部的组成2

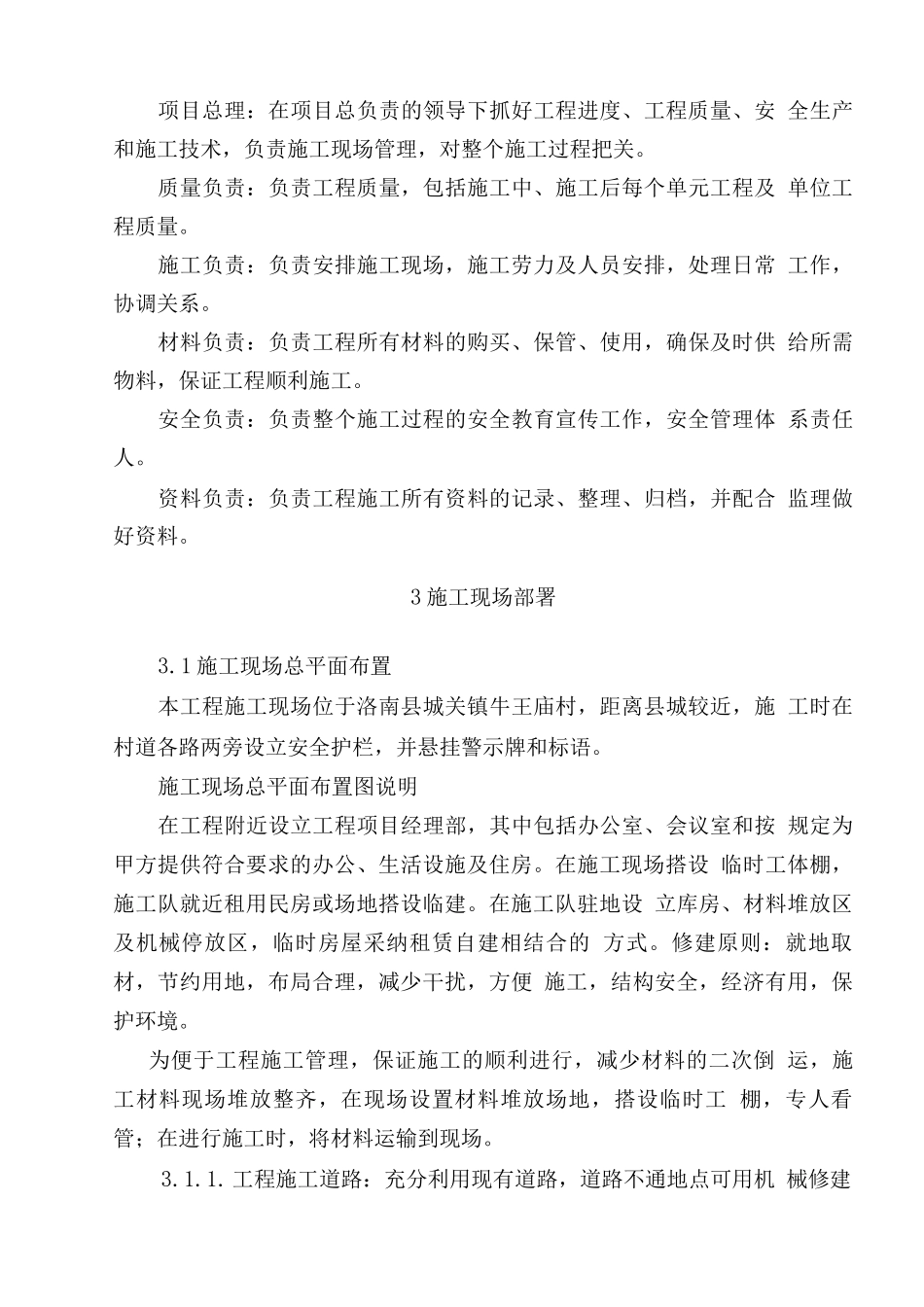

1 施工组织机构设置根据本工程的特点及工程量,为了保证工程的顺利进行,为了保 证工程的施工质量达到合格,施工工期按计划完成,我们将成立“洛 南县坡耕地水土流失综合工程项目经理部,选派具有丰富的管理施工 经验的项目经理,抽调一批施工骨干,组成本工程项目经理部,根据 工程进度和施工现场情况合理安排工期,调整施工力量,确保安全、 优
