基坑腰梁钢管带换撑施工工法2特点结构底板预留施工后浇带,节约施工时间,提高施工效率;钢管带、楼板换撑传力稳定;钢筋与钢管焊接以固定钢管位置;后浇带处钢筋保持连接分段施工,提高劳动效率
要求施工场地小、施工效率高;施工的工艺、设备、劳动力等因素与其他措施相比相对简易
3 适用范围本施工工法适用于基坑工程腰梁拆除采纳在结构底板受力转换进行换撑的情况
4 工艺原理本工法提供一种基坑腰梁钢管带换撑施工方法,用于拆除内支撑腰梁后水平应力传递至其他结构的情况
腰梁是设置在基坑支护结构中上部(地下一层底板至基坑顶部之间)传递结构与锚杆支点力的钢筋混凝土梁
当基坑壁面紧贴地下室外墙时,地下二层结构施工完毕后,突出于基坑壁面 350mm 的腰梁阻碍了地下一层的施工,必须拆除
拆除前应对腰梁承受的荷载进行换撑传力

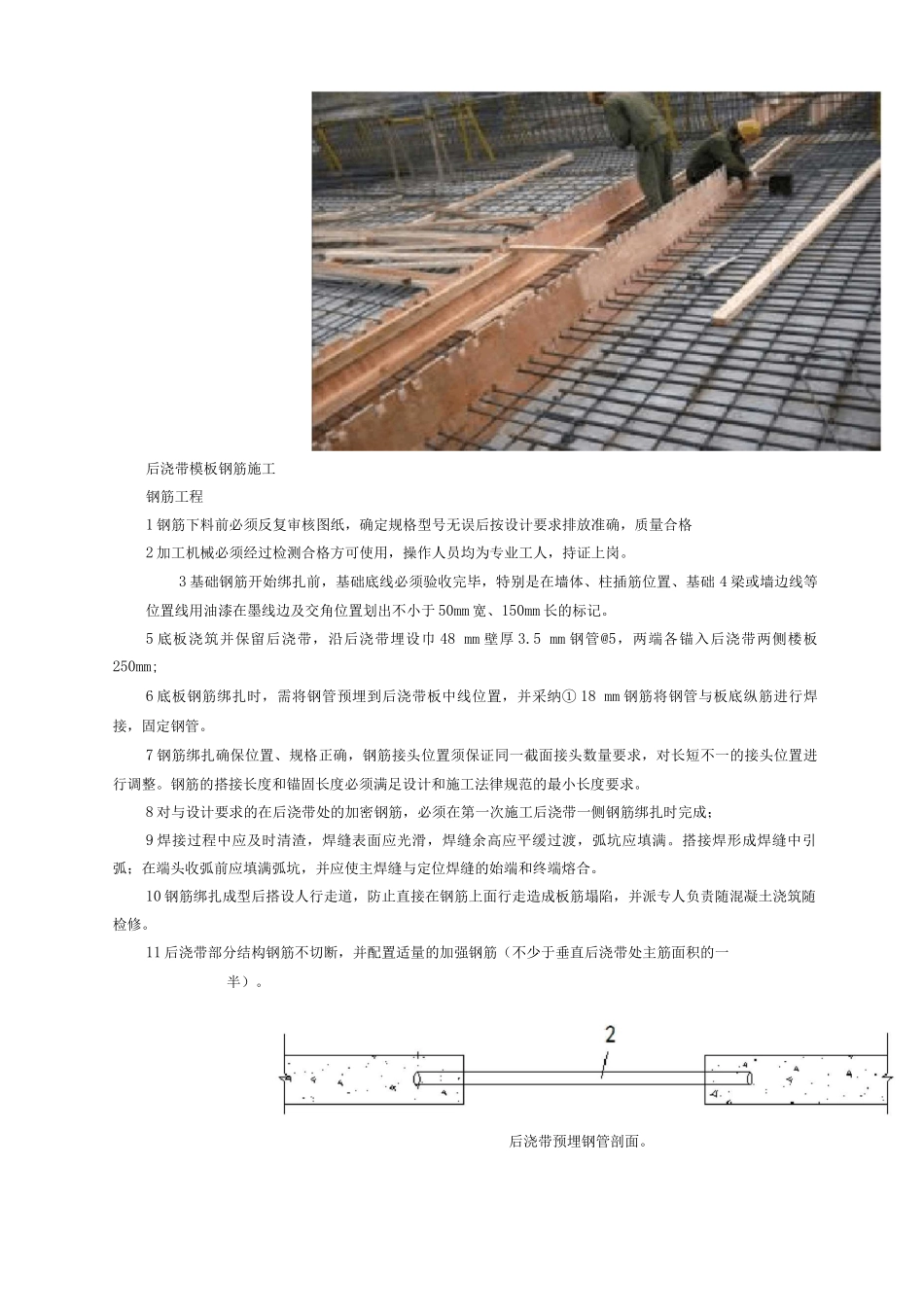

此时,地下一层底板施工完毕,且留有后浇带,可将腰梁受力通过在地下一层底板后交带位置埋设钢管,钢管采纳巾 50 壁厚 3
0 钢管@5,两端各锚入后浇带两侧楼板 250mm
通过钢管带将力传递至底板,然后拆除腰梁
5 施工方法5
1 施工工艺流程及操作要点 5
1 施工准备1施工前仔细分析现场条件和整个施工长度安排;2检查并准备好相应的模板、混凝土和钢筋等材料及现场待接入的水电系统,材料设备采购入库,相应施工机具准备到位;3组织安排施工人员熟悉工艺流程、安装要领,进行安全技术交底,提供作业指导;2 操作要点4材料验收:检查产品合格证、出厂检验报告、进行外观检查;5操作人员持证上岗
后浇带处的模板支撑1 施工模板必须具有足够的强度、刚度,以保证结构物的几何尺寸均匀、断面的一致,模板表面要求平整光洁,强度高、耐腐蚀
对模板的接缝要求接缝严密,不允许漏浆
模板工程必须从施工放线、模板的选材、设计、制作与安装、浇筑过程控制
2 为确保结构支撑体系的安全,后浇带模板采纳独立的支撑体系,与
