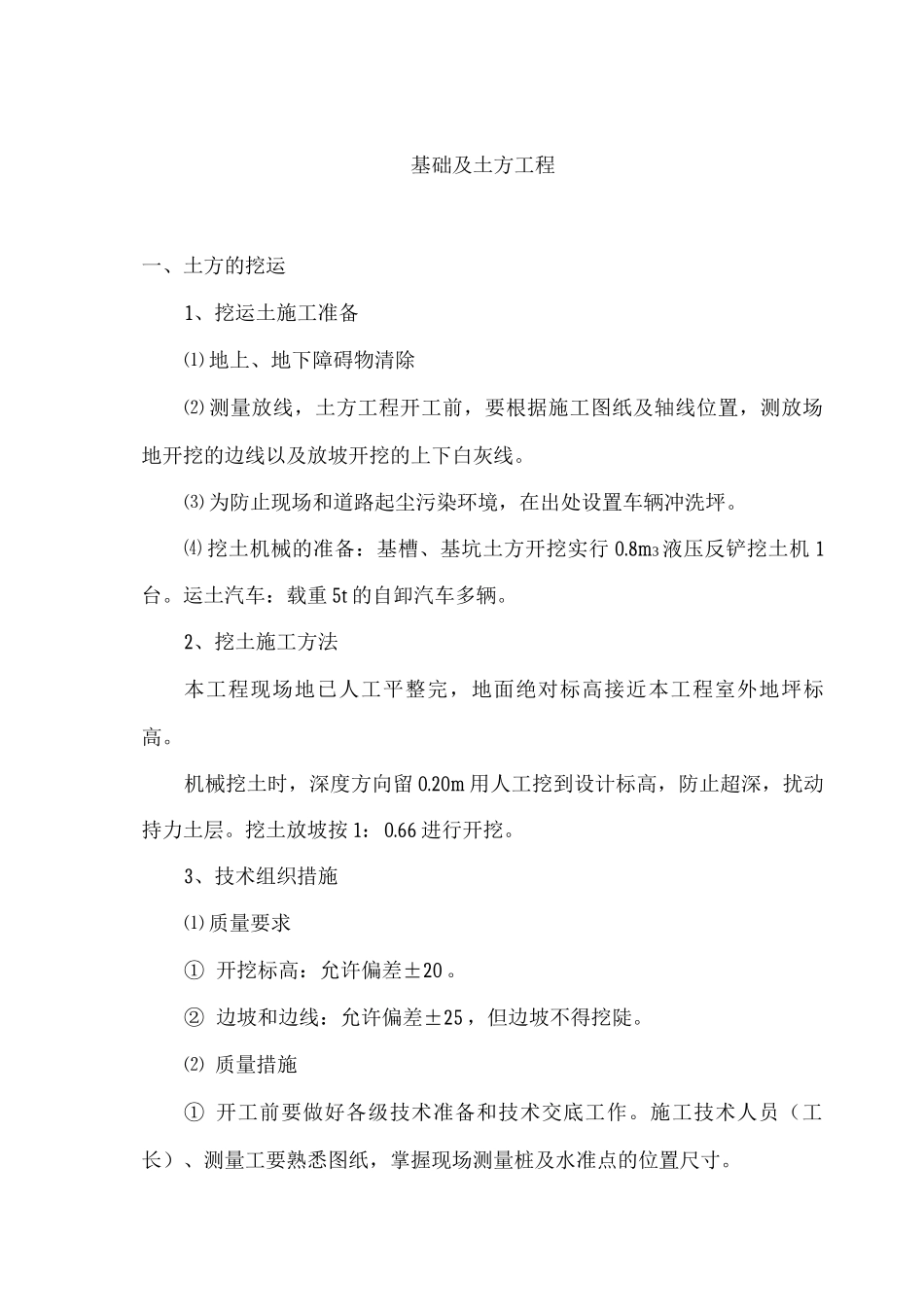

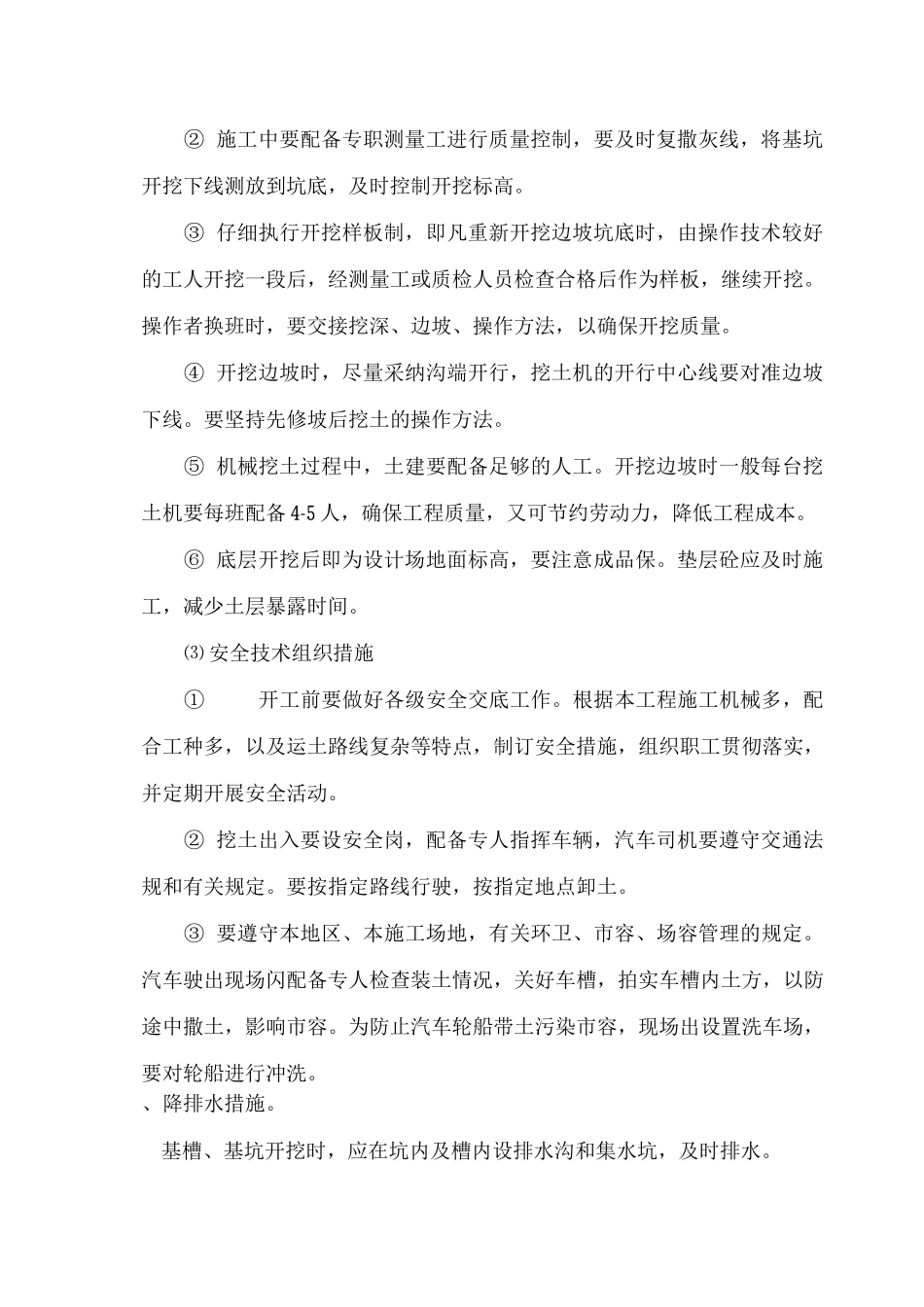

基础及土方工程一、土方的挖运1、挖运土施工准备⑴ 地上、地下障碍物清除⑵ 测量放线,土方工程开工前,要根据施工图纸及轴线位置,测放场地开挖的边线以及放坡开挖的上下白灰线。⑶ 为防止现场和道路起尘污染环境,在出处设置车辆冲洗坪。⑷ 挖土机械的准备:基槽、基坑土方开挖实行 0.8m3 液压反铲挖土机 1台。运土汽车:载重 5t 的自卸汽车多辆。2、挖土施工方法本工程现场地已人工平整完,地面绝对标高接近本工程室外地坪标高。机械挖土时,深度方向留 0.20m 用人工挖到设计标高,防止超深,扰动持力土层。挖土放坡按 1: 0.66 进行开挖。3、技术组织措施⑴ 质量要求① 开挖标高:允许偏差±20 。② 边坡和边线:允许偏差±25 ,但边坡不得挖陡。⑵ 质量措施① 开工前要做好各级技术准备和技术交底工作。施工技术人员(工长)、测量工要熟悉图纸,掌握现场测量桩及水准点的位置尺寸。② 施工中要配备专职测量工进行质量控制,要及时复撒灰线,将基坑开挖下线测放到坑底,及时控制开挖标高。③ 仔细执行开挖样板制,即凡重新开挖边坡坑底时,由操作技术较好的工人开挖一段后,经测量工或质检人员检查合格后作为样板,继续开挖。操作者换班时,要交接挖深、边坡、操作方法,以确保开挖质量。④ 开挖边坡时,尽量采纳沟端开行,挖土机的开行中心线要对准边坡下线。要坚持先修坡后挖土的操作方法。⑤ 机械挖土过程中,土建要配备足够的人工。开挖边坡时一般每台挖土机要每班配备 4-5 人,确保工程质量,又可节约劳动力,降低工程成本。⑥ 底层开挖后即为设计场地面标高,要注意成品保。垫层砼应及时施工,减少土层暴露时间。⑶ 安全技术组织措施①开工前要做好各级安全交底工作。根据本工程施工机械多,配合工种多,以及运土路线复杂等特点,制订安全措施,组织职工贯彻落实,并定期开展安全活动。② 挖土出入要设安全岗,配备专人指挥车辆,汽车司机要遵守交通法规和有关规定。要按指定路线行驶,按指定地点卸土。③ 要遵守本地区、本施工场地,有关环卫、市容、场容管理的规定。汽车驶出现场闪配备专人检查装土情况,关好车槽,拍实车槽内土方,以防途中撒土,影响市容。为防止汽车轮船带土污染市容,现场出设置洗车场,要对轮船进行冲洗。、降排水措施。基槽、基坑开挖时,应在坑内及槽内设排水沟和集水坑,及时排水。
