基础底板混凝土浇筑技术交底(5 页)Good is good, but better carries it
精益求精,善益求善
技术交底记录TJ1
5 工程名称丰县经济开发区安置房九期(西区)施工单位江苏南通二建集团有限公司交底部位基础部分工序名称基础底板混凝土浇筑技术交底交底提要:浇筑集水坑、电梯井坑时必须分段、分层浇筑,保证坑两侧同时浇筑,受力均衡;分层分高度:第一次电梯井筏板面(1400mm),待第一次混凝土初凝前再浇筑第二次(1600mm) ;特别是 2700mm 深集水坑最好分三次浇筑
交底内容:一、施工准备:1、材料要求及主要机具1
1、预拌商品砼:设计的砼强度 C35,抗渗 P6,碱含量符合设计及合同技术要求,放射值符合法律规范要求,商砼到现场有试配单、开盘鉴定、出厂小票;砂、石、水泥、外加剂原材要有检验报告,要满足合同附件抗渗砼的原材要求;砼初凝时间为大于 6h,砼坍落度为 140~160mm
技术交底记录TJ1
5 工程名称丰县经济开发区安置房九期(西区)施工单位江苏南通二建集团有限公司交底部位基础部分工序名称基础底板混凝土浇筑技术交底1

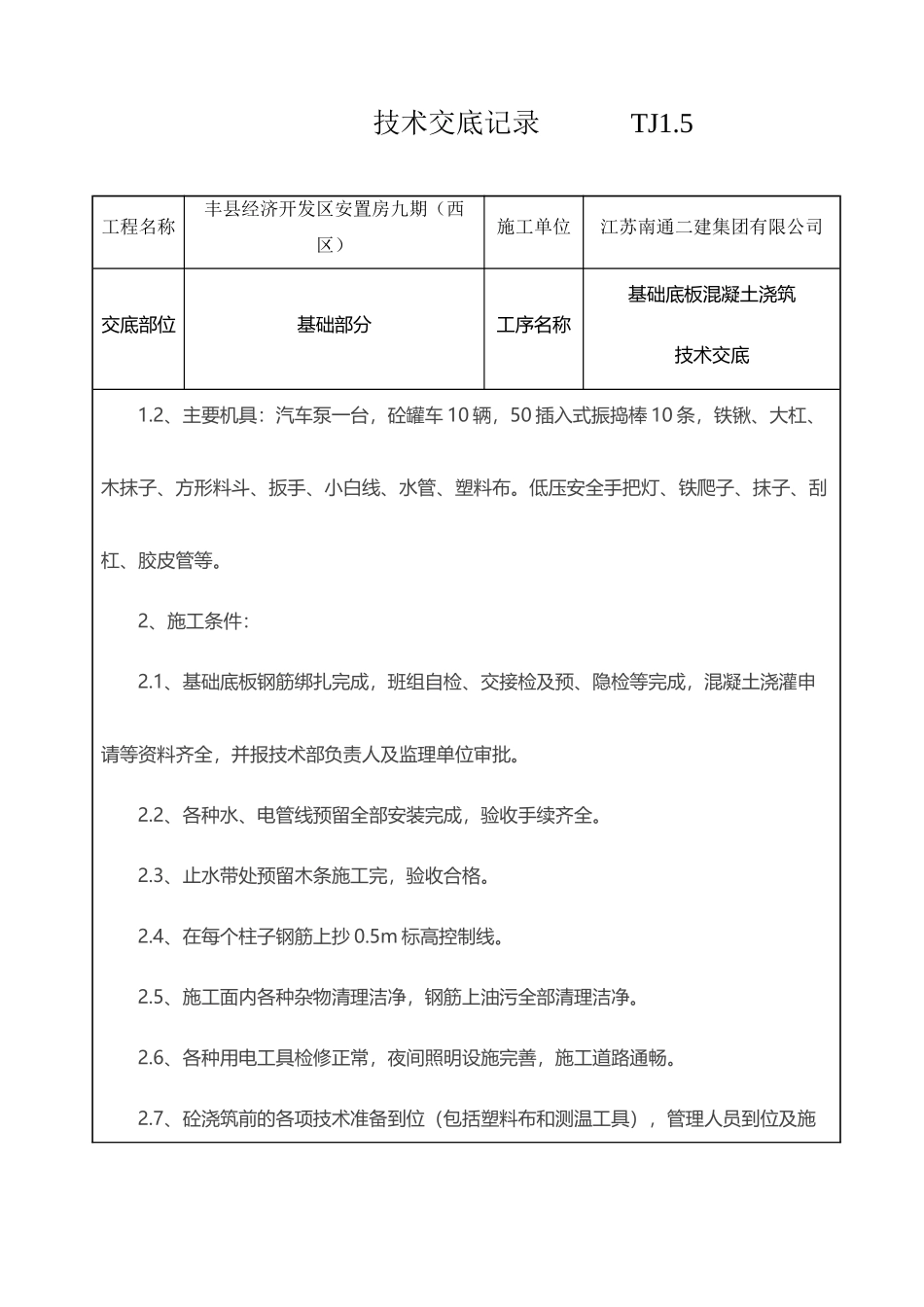

2、主要机具:汽车泵一台,砼罐车 10 辆,50 插入式振捣棒 10 条,铁锹、大杠、木抹子、方形料斗、扳手、小白线、水管、塑料布
低压安全手把灯、铁爬子、抹子、刮杠、胶皮管等
2、施工条件:2
1、基础底板钢筋绑扎完成,班组自检、交接检及预、隐检等完成,混凝土浇灌申请等资料齐全,并报技术部负责人及监理单位审批
2、各种水、电管线预留全部安装完成,验收手续齐全
3、止水带处预留木条施工完,验收合格
4、在每个柱子钢筋上抄 0
5m 标高控制线
5、施工面内各种杂物清理洁净,钢筋上油污全部清理洁净
6、各种用电工具检修正常,夜间照明设施完善,施工道路通畅
7、砼浇筑前的各项技术准备到位(包括塑料
