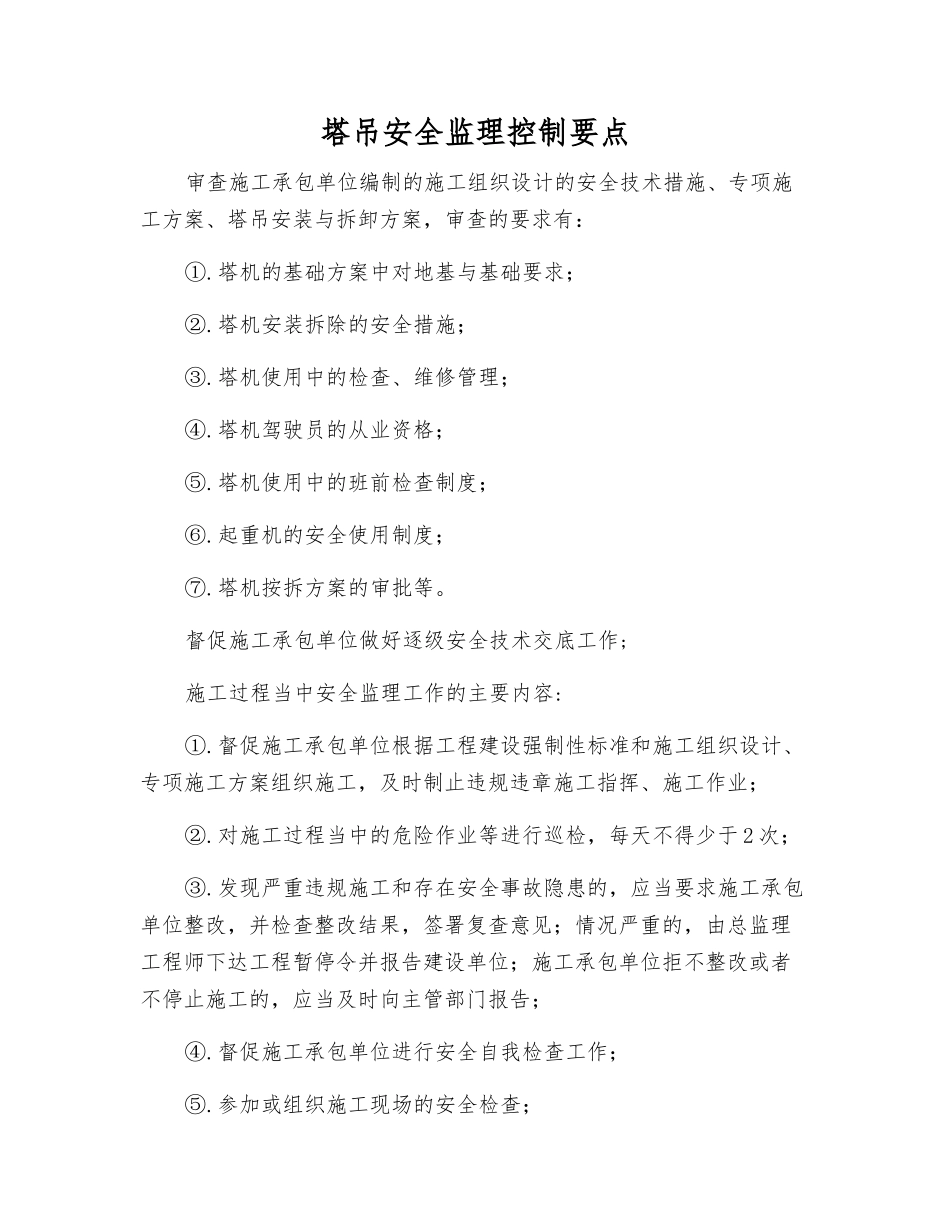

塔吊安全监理控制要点审查施工承包单位编制的施工组织设计的安全技术措施、专项施工方案、塔吊安装与拆卸方案,审查的要求有:①
塔机的基础方案中对地基与基础要求;②
塔机安装拆除的安全措施;③
塔机使用中的检查、维修管理;④
塔机驾驶员的从业资格;⑤
塔机使用中的班前检查制度;⑥
起重机的安全使用制度;⑦
塔机按拆方案的审批等
督促施工承包单位做好逐级安全技术交底工作;施工过程当中安全监理工作的主要内容:①
督促施工承包单位根据工程建设强制性标准和施工组织设计、专项施工方案组织施工,及时制止违规违章施工指挥、施工作业;②
对施工过程当中的危险作业等进行巡检,每天不得少于 2 次;③
发现严重违规施工和存在安全事故隐患的,应当要求施工承包单位整改,并检查整改结果,签署复查意见;情况严重的,由总监理工程师下达工程暂停令并报告建设单位;施工承包单位拒不整改或者不停止施工的,应当及时向主管部门报告;④
督促施工承包单位进行安全自我检查工作;⑤
参加或组织施工现场的安全检查;⑥
检查施工承包单位施工机械、安全设施的验收手续,并签署意见;未经安全监理人员签署认可的不得投入使用

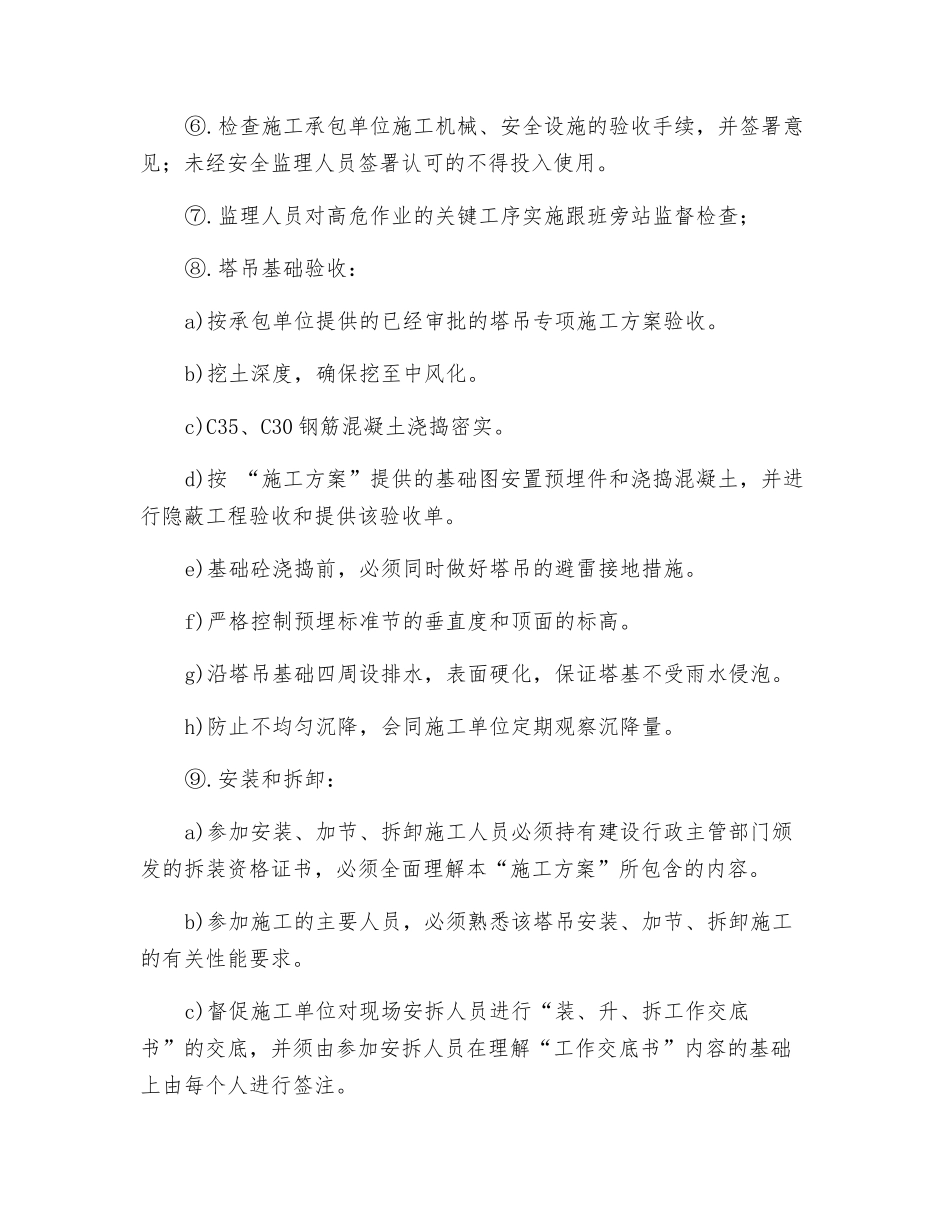

监理人员对高危作业的关键工序实施跟班旁站监督检查;⑧
塔吊基础验收:a)按承包单位提供的已经审批的塔吊专项施工方案验收
b)挖土深度,确保挖至中风化
c)C35、C30 钢筋混凝土浇捣密实
d)按 “施工方案”提供的基础图安置预埋件和浇捣混凝土,并进行隐蔽工程验收和提供该验收单
e)基础砼浇捣前,必须同时做好塔吊的避雷接地措施
f)严格控制预埋标准节的垂直度和顶面的标高
g)沿塔吊基础四周设排水,表面硬化,保证塔基不受雨水侵泡
h)防止不均匀沉降,会同施工单位定期观察沉降量
安装和拆卸:a)参加安装、加节、拆卸施工人员必须持有建设行政主管部门颁发的拆装资格证书,必须全面理解本“施工方案”所包含的内容
