塔吊安装方法及调试标准1、安装要求:轴销必须插到底,并扣好配套开销,张开角度不小于 90 度
地脚螺丝及塔身连接螺丝双螺母必须拧紧
2、安装步骤:先将底架放置于混凝土基础平台上,装上压板,拧紧地脚螺栓,测量底架的四角支座处的水平度,使在允许偏差范围内(4 毫米)
若超差则在底盘与基础的接触面间用楔型钢板及钢板等垫平,注意垫块必须垫实、垫牢,不允许垫块有任何可能的松动,并用双螺母拧紧防松
在地面拼装三个标准节,每节之间用 8 套高强螺栓固定,整体吊装就位,用经纬仪或吊铅垂线法检查已立好的部分四根主弦杆翼缘所形成的铅垂直平面与水平面垂直度为千分之二
在地面上先将下支座、回转支承、上转台、回转机构及司机室横梁等装为一体,然后整体吊起,用 8 套高强螺栓安装在塔身节上,再用 4 个销轴将外套架与下支座连接
安装套架时有千斤顶油缸的一面对准塔身上有踏步的一面,使套架上的爬爪搁在基础节最下面的一个踏步上,注意有踏步的一面应与建筑物垂直,大臂朝向空旷处,以便于将来拆除
然后安装套架平台,将液压泵站吊上平台,接好油管,检查泵站运转情况
在地面上将塔帽与起重臂、平衡臂拉杆的第一节用销轴连好后,吊起后用 4 个销轴与上转台相连
安装塔帽时要注意塔帽上拉杆与起重臂、平衡臂对接的前后方向,然后安装驾驶室

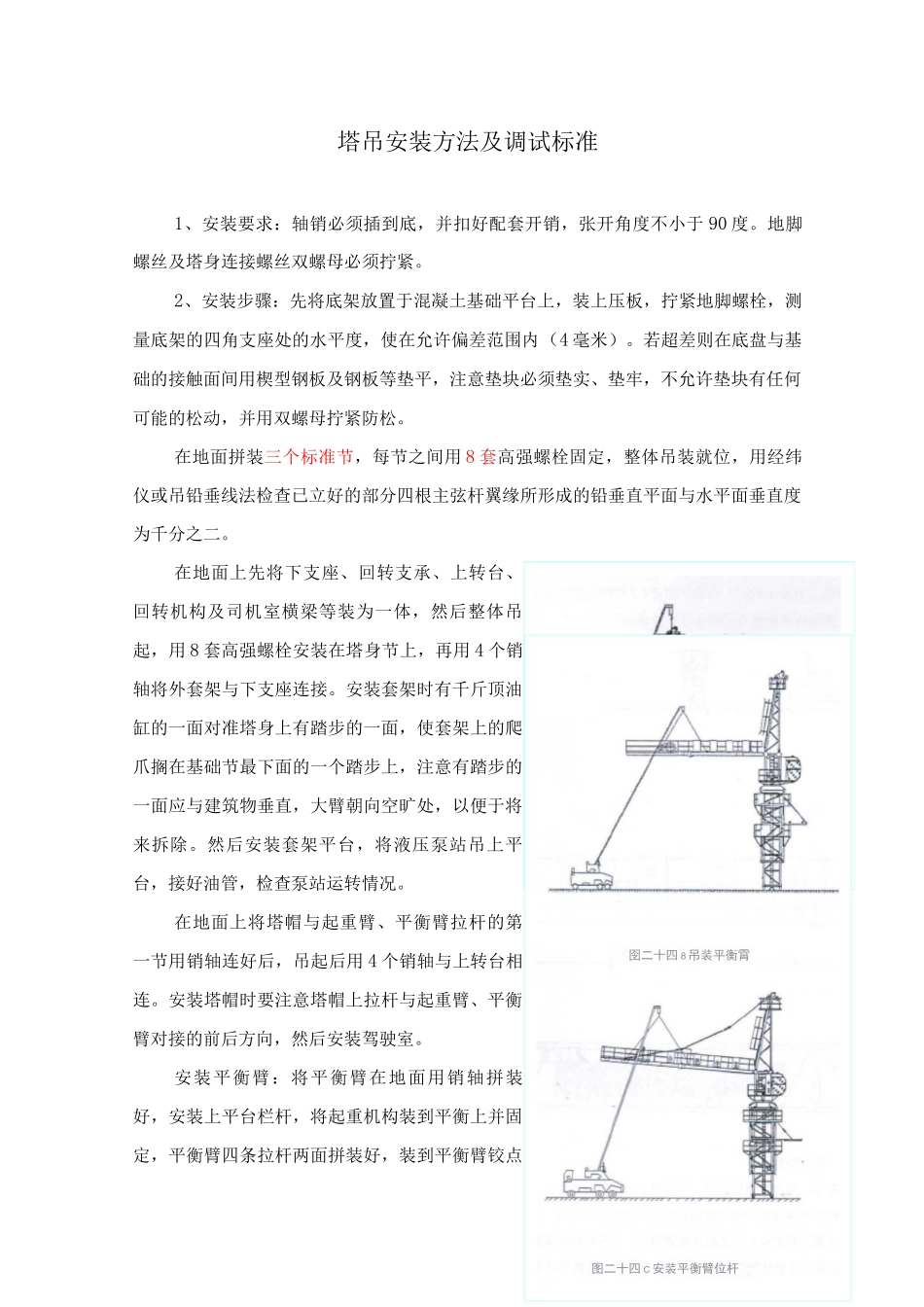

安装平衡臂:将平衡臂在地面用销轴拼装好,安装上平台栏杆,将起重机构装到平衡上并固定,平衡臂四条拉杆两面拼装好,装到平衡臂铰点图二十四 C 安装平衡臂位杆囹二十四 8 吊装平衡霄上
在平衡臂尾部系好一根绳子,以使平衡臂安装时在地面引导就位
用汽车吊吊起平衡臂,将平衡臂用两条销轴与回转机构侧面两个铰点连接好
放平平衡臂后,吊一块重17 公斤的平衡块,放在从平衡臂最后面位置上

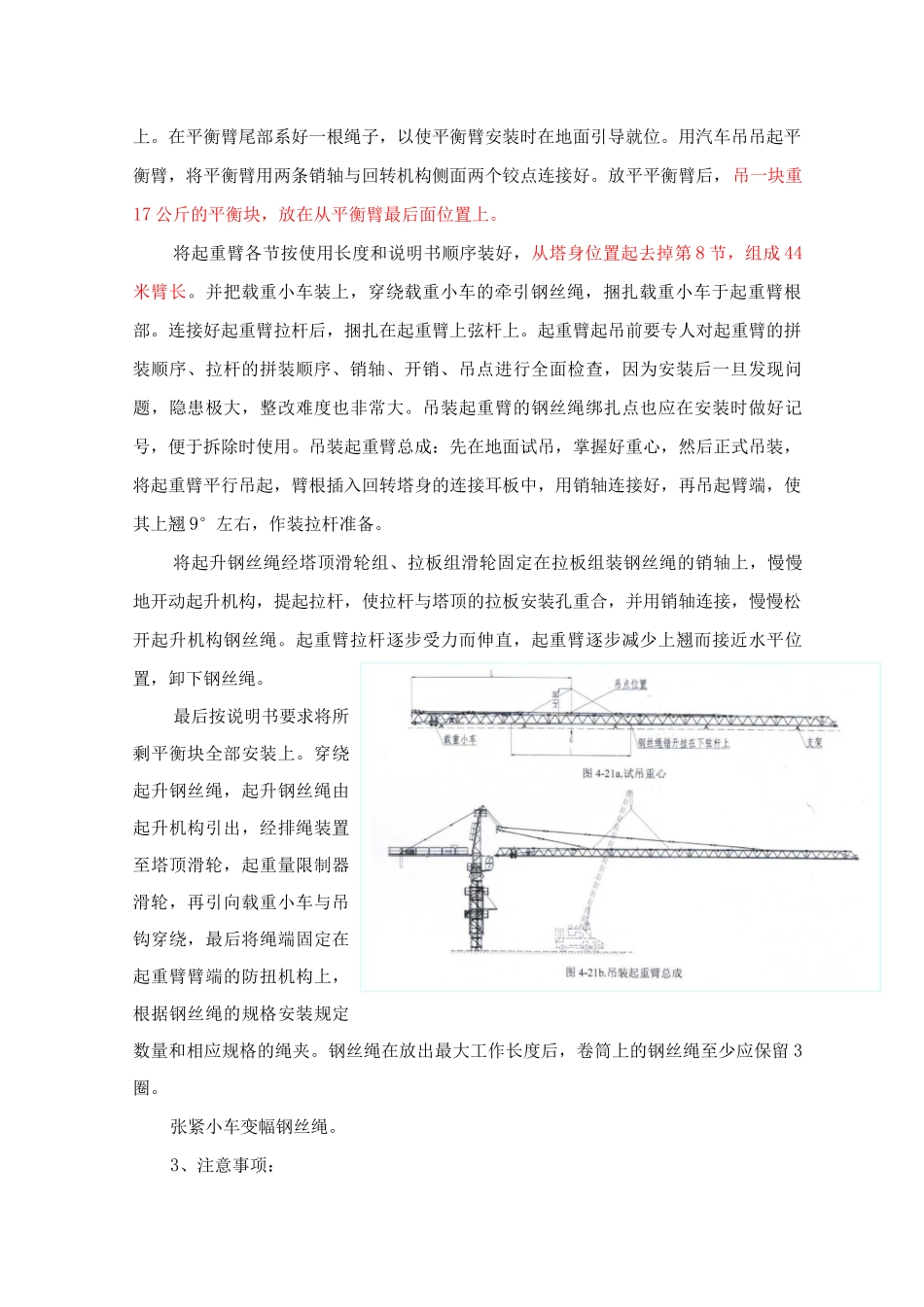

将起重臂各节按使用长度和说明书顺序装好,从塔身位置起去掉第 8 节,组成 44米臂长
并把载重小车装上,穿绕载重小车的牵引钢丝绳
