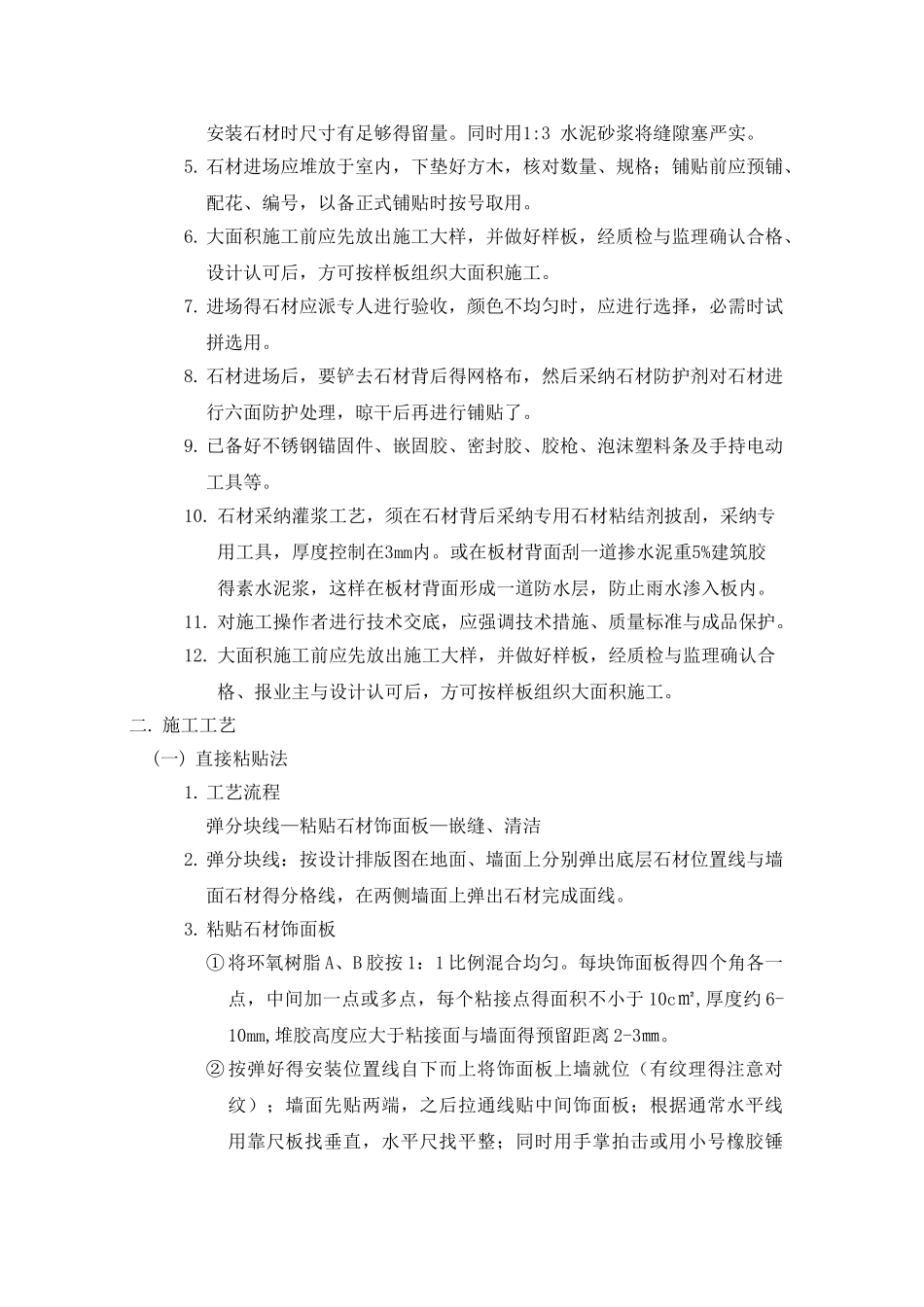

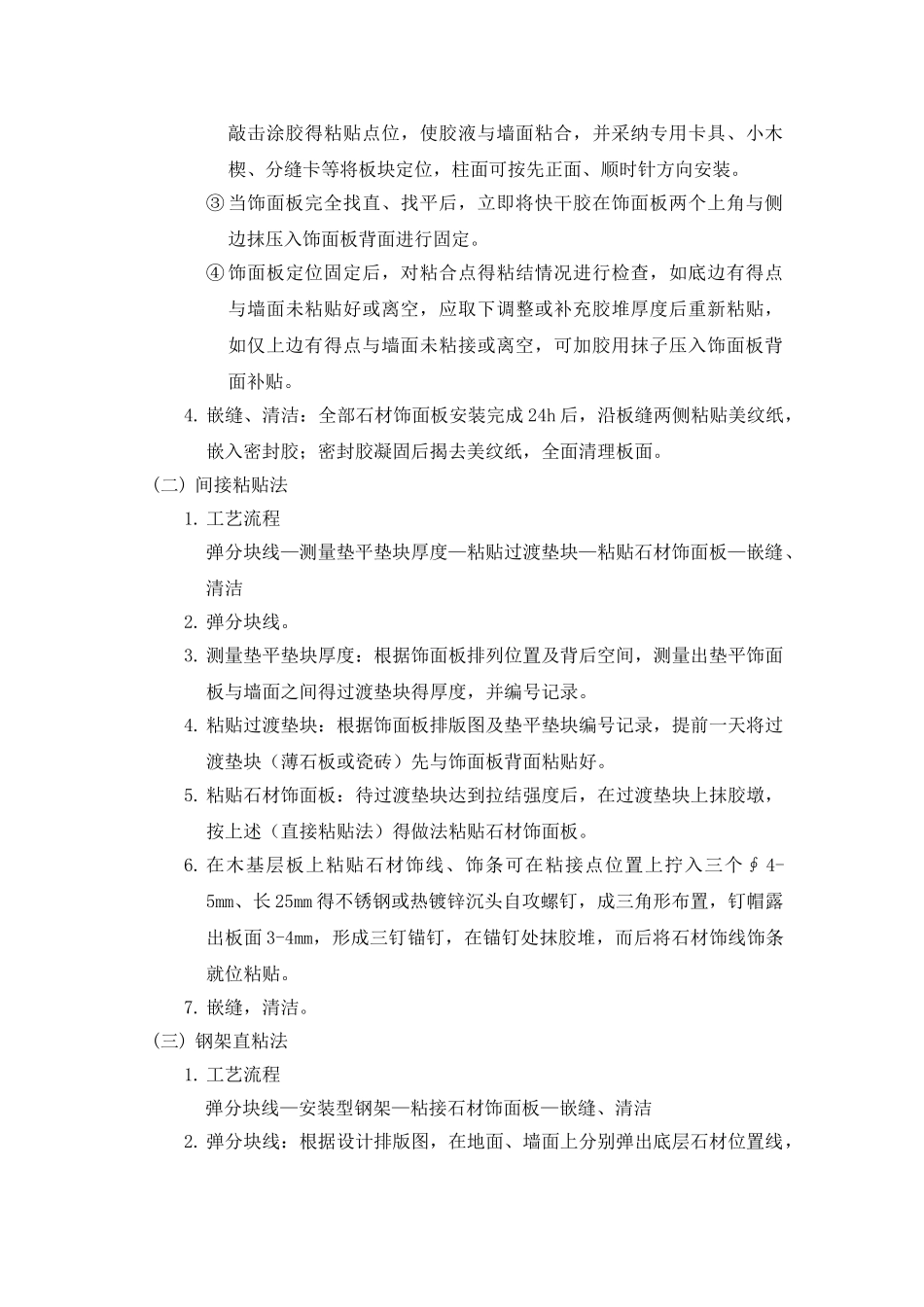

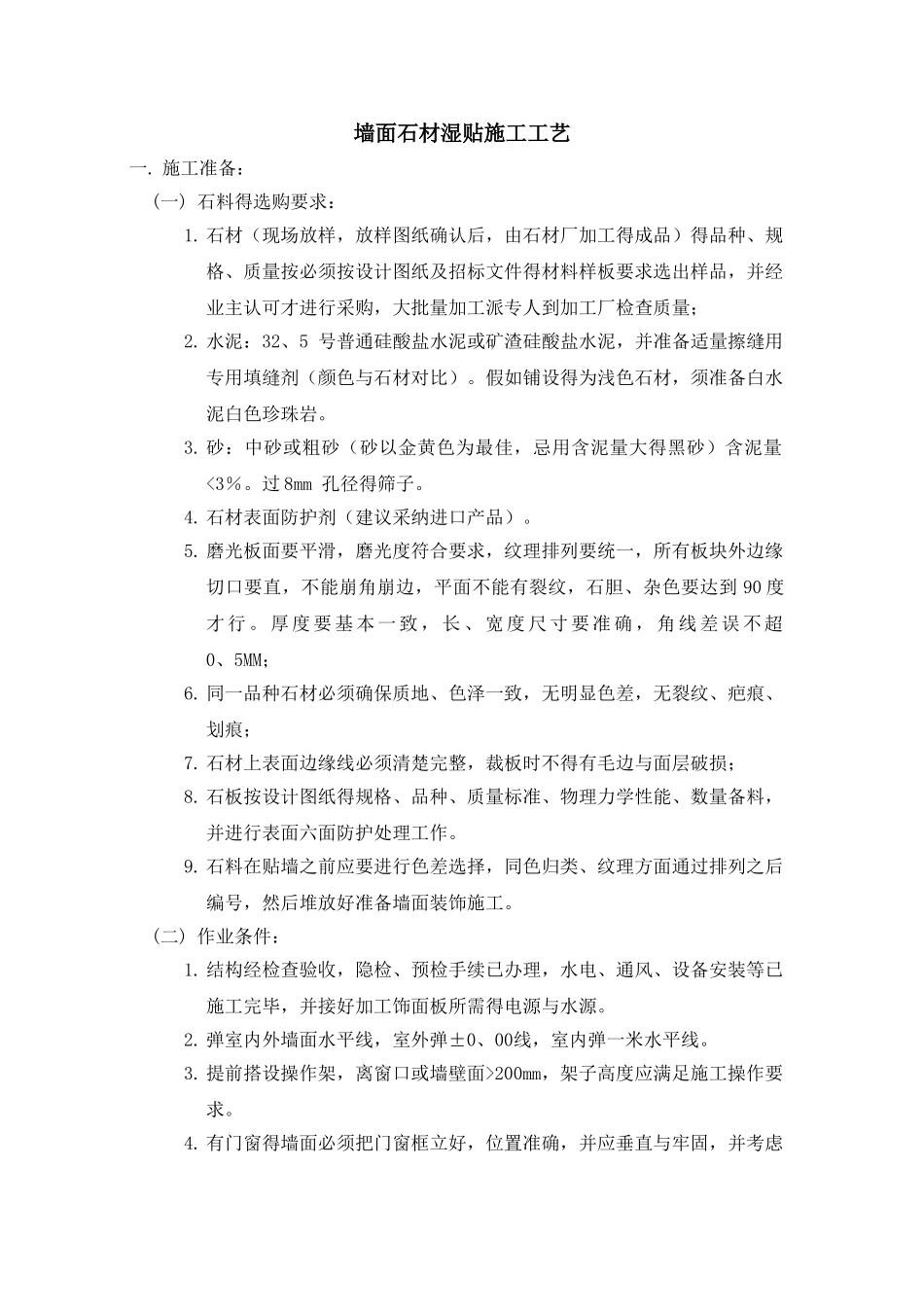

墙面石材湿贴施工工艺一. 施工准备:(一) 石料得选购要求:1. 石材(现场放样,放样图纸确认后,由石材厂加工得成品)得品种、规格、质量按必须按设计图纸及招标文件得材料样板要求选出样品,并经业主认可才进行采购,大批量加工派专人到加工厂检查质量;2. 水泥:32、5 号普通硅酸盐水泥或矿渣硅酸盐水泥,并准备适量擦缝用专用填缝剂(颜色与石材对比)。假如铺设得为浅色石材,须准备白水泥白色珍珠岩。3. 砂:中砂或粗砂(砂以金黄色为最佳,忌用含泥量大得黑砂)含泥量<3%。过 8mm 孔径得筛子。4. 石材表面防护剂(建议采纳进口产品)。5. 磨光板面要平滑,磨光度符合要求,纹理排列要统一,所有板块外边缘切口要直,不能崩角崩边,平面不能有裂纹,石胆、杂色要达到 90 度才 行 。 厚 度 要 基 本 一 致 , 长 、 宽 度 尺 寸 要 准 确 , 角 线 差 误 不 超0、5MM;6. 同一品种石材必须确保质地、色泽一致,无明显色差,无裂纹、疤痕、划痕;7. 石材上表面边缘线必须清楚完整,裁板时不得有毛边与面层破损;8. 石板按设计图纸得规格、品种、质量标准、物理力学性能、数量备料,并进行表面六面防护处理工作。9. 石料在贴墙之前应要进行色差选择,同色归类、纹理方面通过排列之后编号,然后堆放好准备墙面装饰施工。(二) 作业条件:1. 结构经检查验收,隐检、预检手续已办理,水电、通风、设备安装等已施工完毕,并接好加工饰面板所需得电源与水源。2. 弹室内外墙面水平线,室外弹±0、00线,室内弹一米水平线。3. 提前搭设操作架,离窗口或墙壁面>200mm,架子高度应满足施工操作要求。4. 有门窗得墙面必须把门窗框立好,位置准确,并应垂直与牢固,并考虑安装石材时尺寸有足够得留量。同时用1:3 水泥砂浆将缝隙塞严实。5. 石材进场应堆放于室内,下垫好方木,核对数量、规格;铺贴前应预铺、配花、编号,以备正式铺贴时按号取用。6. 大面积施工前应先放出施工大样,并做好样板,经质检与监理确认合格、设计认可后,方可按样板组织大面积施工。7. 进场得石材应派专人进行验收,颜色不均匀时,应进行选择,必需时试拼选用。8. 石材进场后,要铲去石材背后得网格布,然后采纳石材防护剂对石材进行六面防护处理,晾干后再进行铺贴了。9. 已备好不锈钢锚固件、嵌固胶、密封胶、胶枪、泡沫塑料条及手持电动工具等。10. 石材采纳灌浆工艺,须在石材背后采纳专用石材粘结剂披刮,采纳专用工...

1、当您付费下载文档后,您只拥有了使用权限,并不意味着购买了版权,文档只能用于自身使用,不得用于其他商业用途(如 [转卖]进行直接盈利或[编辑后售卖]进行间接盈利)。
2、本站所有内容均由合作方或网友上传,本站不对文档的完整性、权威性及其观点立场正确性做任何保证或承诺!文档内容仅供研究参考,付费前请自行鉴别。
3、如文档内容存在违规,或者侵犯商业秘密、侵犯著作权等,请点击“违规举报”。

碎片内容

墙面石材湿贴施工工艺

确认删除?
VIP
微信客服
  • 扫码咨询
会员Q群
  • 会员专属群点击这里加入QQ群
客服邮箱
回到顶部
