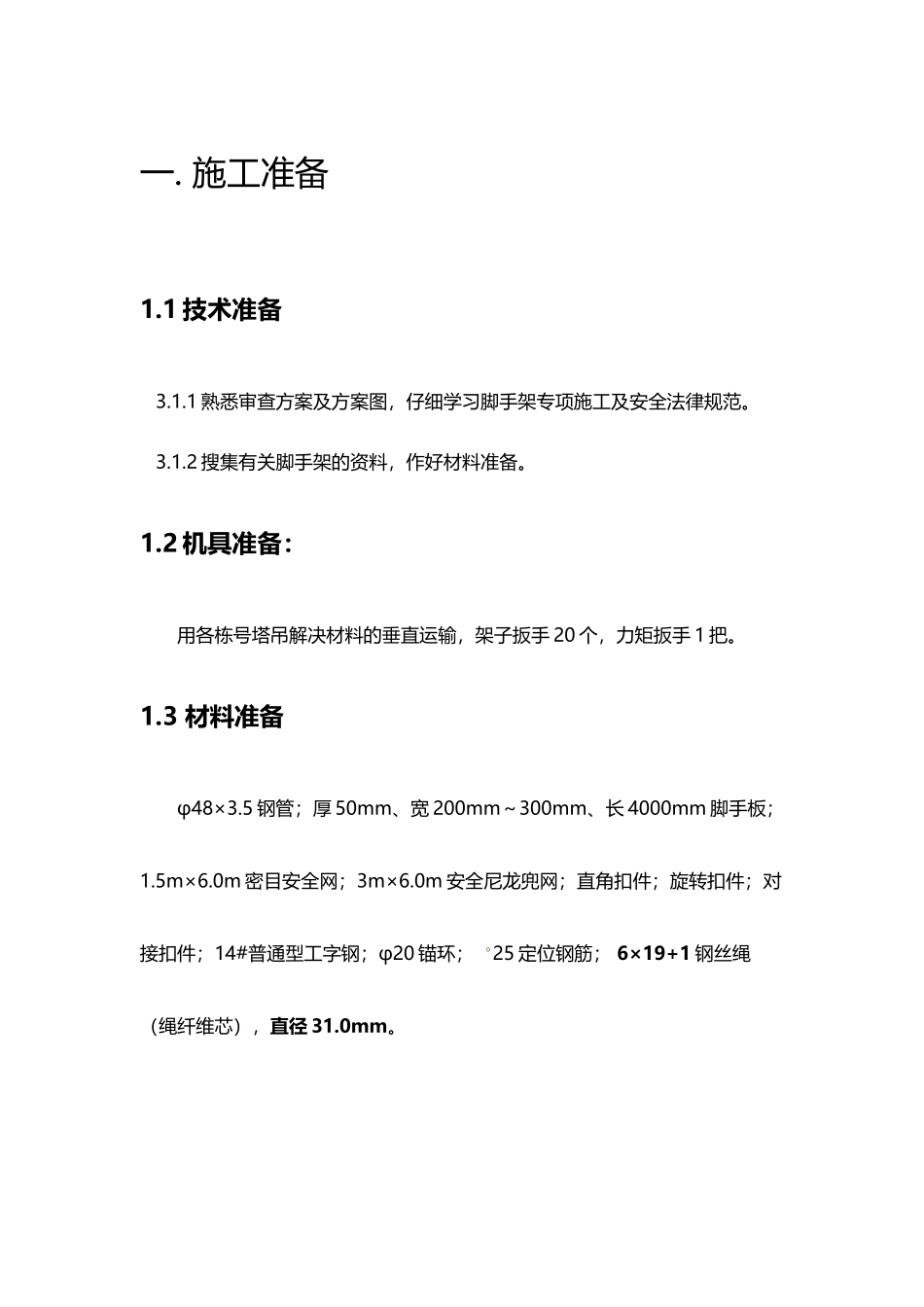

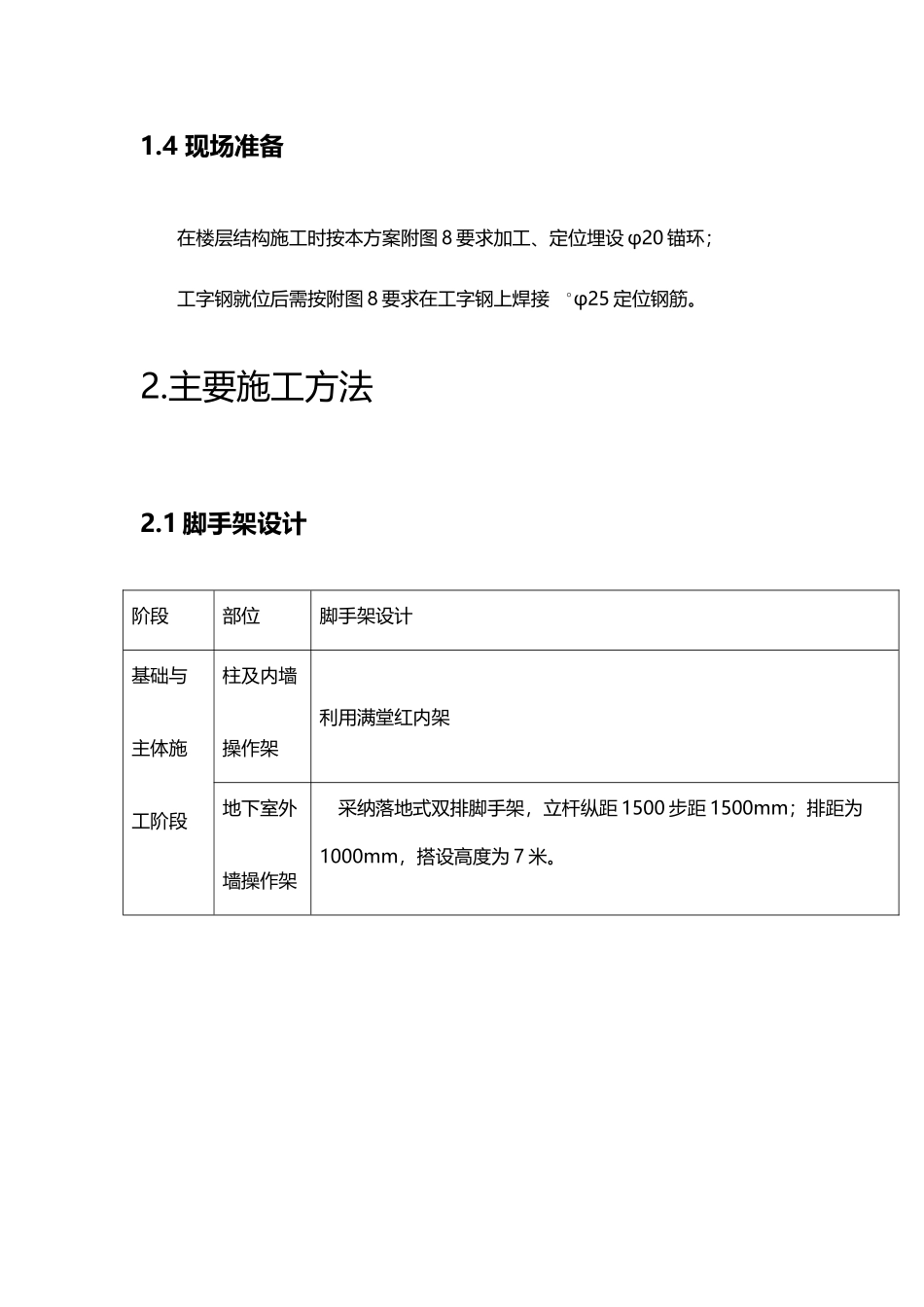

外脚手架技术交底27528(17页)Good is good, but better carries it.精益求精,善益求善。一. 施工准备1.1 技术准备3.1.1 熟悉审查方案及方案图,仔细学习脚手架专项施工及安全法律规范。3.1.2 搜集有关脚手架的资料,作好材料准备。1.2 机具准备:用各栋号塔吊解决材料的垂直运输,架子扳手 20 个,力矩扳手 1 把。1.3 材料准备φ48×3.5 钢管;厚 50mm、宽 200mm~300mm、长 4000mm 脚手板;1.5m×6.0m 密目安全网;3m×6.0m 安全尼龙兜网;直角扣件;旋转扣件;对接扣件;14#普通型工字钢;φ20 锚环;25 定位钢筋; 6×19+1 钢丝绳(绳纤维芯),直径 31.0mm。1.4 现场准备在楼层结构施工时按本方案附图 8 要求加工、定位埋设 φ20 锚环;工字钢就位后需按附图 8 要求在工字钢上焊接 φ25 定位钢筋。2.主要施工方法2.1 脚手架设计阶段部位脚手架设计基础与主体施工阶段柱及内墙操作架利用满堂红内架地下室外墙操作架采纳落地式双排脚手架,立杆纵距 1500 步距 1500mm;排距为1000mm,搭设高度为 7 米。主体主楼首层~二层为落地双排脚手架,搭设高度 8-9m。 3 层、11 层搭设悬挑脚手架,搭设高度为 J-14#楼:23.2m,26.5 m,J-15、11#楼:23.2m,18.4 m,J-12#楼:23.2m,24m,立杆纵距1500,步距 1500mm,排距为 1000mm。其中:落地式双排脚手架,立杆纵距 1500 步距 1500mm;排距为 1200mm。悬挑脚手架,立杆纵距 1500,步距 1800mm,排距为 1000mm。商业基础-二层采纳双排落地脚手架,立杆纵距 1500 步距1800mm;排距为 1200mm。砌筑工程外脚手架商业裙房采纳结构外脚手架。主楼因装修阶段外架考虑采纳吊篮,但砌筑工程有外围护砌筑墙,因此外墙砌筑随着主体结构施工进行,在悬挑架拆除前施工完毕。人行马道不单独设立,采纳楼层内楼梯解决人行交通。卸料平台采纳工字钢挑梁,钢丝绳斜拉式,具体详专项施工方案装修阶段内脚手架采纳马凳或人字梯。外脚手架商业裙房采纳结构外脚手架,主楼采纳吊篮施工。主体结构脚手架分段搭设,主楼二层以上第一步挑架搭设成形后,下部落地架开始拆除。挑架分别按转换层依次搭拆。柱、墙操作架在本工程模板施工方案中已明确。本方案主述主体结构施工阶段外脚手架。2.2 双排落地脚手架首层~二层主体结构施工阶段及裙房外脚手架为双排落地脚手架,立杆纵距 1500mm , 排 距 1200mm , 横 杆 步 距 1800mm , 立 杆 距 结 构...
