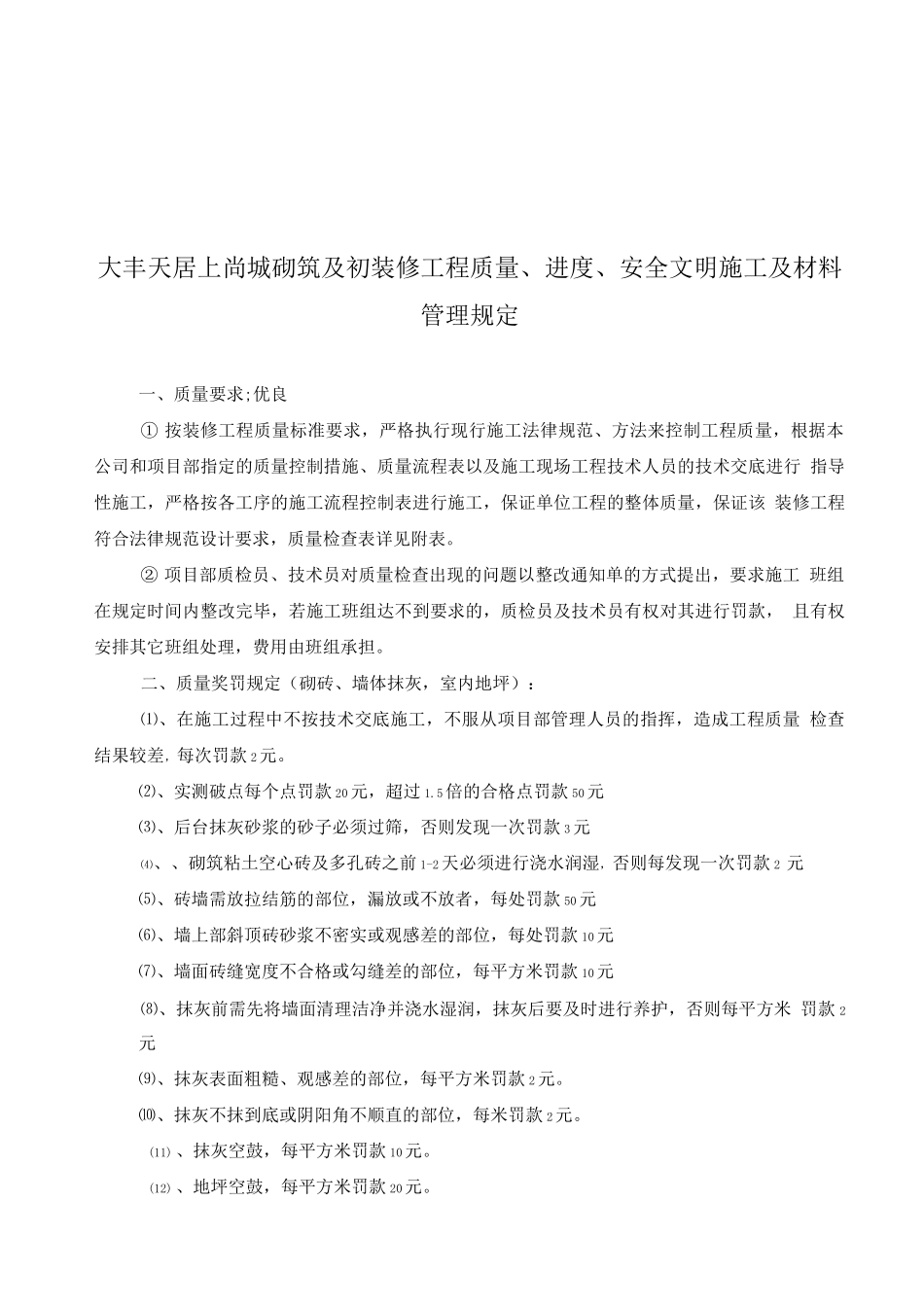

大丰天居上尚城砌筑及初装修工程质量、进度、安全文明施工及材料管理规定一、质量要求;优良① 按装修工程质量标准要求,严格执行现行施工法律规范、方法来控制工程质量,根据本 公司和项目部指定的质量控制措施、质量流程表以及施工现场工程技术人员的技术交底进行 指导性施工,严格按各工序的施工流程控制表进行施工,保证单位工程的整体质量,保证该 装修工程符合法律规范设计要求,质量检查表详见附表。② 项目部质检员、技术员对质量检查出现的问题以整改通知单的方式提出,要求施工 班组在规定时间内整改完毕,若施工班组达不到要求的,质检员及技术员有权对其进行罚款, 且有权安排其它班组处理,费用由班组承担。二、质量奖罚规定(砌砖、墙体抹灰,室内地坪):⑴、在施工过程中不按技术交底施工,不服从项目部管理人员的指挥,造成工程质量 检查结果较差,每次罚款 2元。⑵、实测破点每个点罚款 20元,超过 1.5倍的合格点罚款 50元⑶、后台抹灰砂浆的砂子必须过筛,否则发现一次罚款 3元⑷、、砌筑粘土空心砖及多孔砖之前 1-2天必须进行浇水润湿,否则每发现一次罚款 2 元⑸、砖墙需放拉结筋的部位,漏放或不放者,每处罚款 50元⑹、墙上部斜顶砖砂浆不密实或观感差的部位,每处罚款 10元⑺、墙面砖缝宽度不合格或勾缝差的部位,每平方米罚款 10元⑻、抹灰前需先将墙面清理洁净并浇水湿润,抹灰后要及时进行养护,否则每平方米 罚款 2元⑼、抹灰表面粗糙、观感差的部位,每平方米罚款 2元。⑽、抹灰不抹到底或阴阳角不顺直的部位,每米罚款 2元。(11) 、抹灰空鼓,每平方米罚款 10元。(12) 、地坪空鼓,每平方米罚款 20元。(13) 、门窗洞收质量差的,每个门窗洞罚款 20元。(14) 、抹灰时电线盒不按要求留置的每个罚款 2元。(15)、房间、阳台、厨卫间及公共部分走道要方正,不允许有大小头,超过 5mm的部位 除要返工外还给与 1~2元罚款。(16) 、外墙装饰线、分格缝及外挑板坡度不符合要求的,每处罚款 20元。(17) 、砂浆配合比不按技术交底计量罚款 2元(18) 、斜顶砖需砌筑一周后施工,否则罚款 1元(19) 、门垛混凝土预制块漏放一个罚款 50元(20) 、楼梯踏步高低差及宽度误差超过 10mm每步罚款 50元(21)、抹灰、地坪等,不严格根据技术交底做及常规做法,责任心不强结果造成空鼓或 其他原因而需返工的,其返工一切费用由班组承担,并根据具体情况罚款 50~2元所有室内外装修的项目,项目部...
