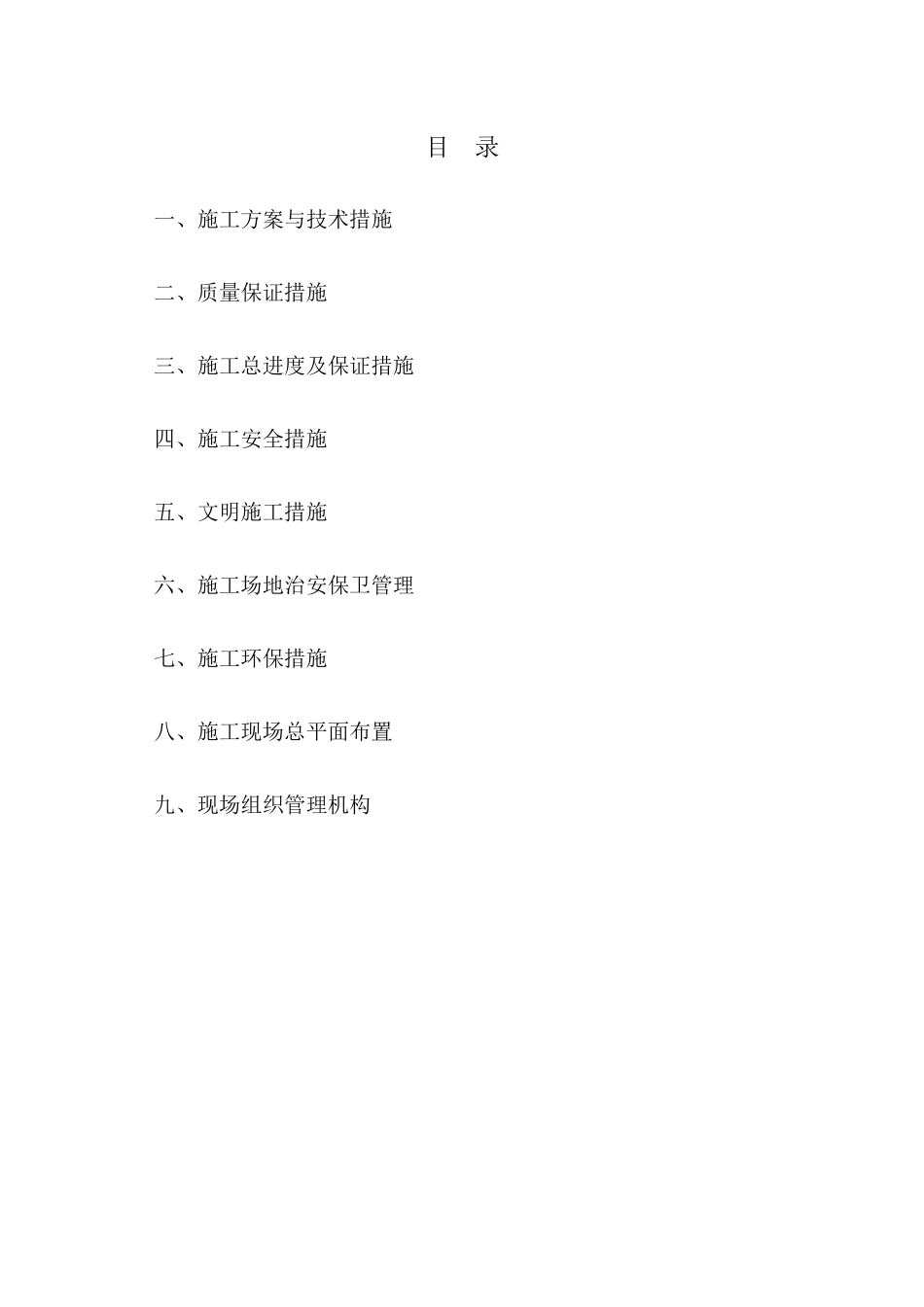

XX 营业厅装修工程施工组织设计 目 录一、施工方案与技术措施二、质量保证措施三、施工总进度及保证措施四、施工安全措施五、文明施工措施六、施工场地治安保卫管理七、施工环保措施八、施工现场总平面布置九、现场组织管理机构一、施工方案与技术措施第一节 本工程施工难点及处理措施一.本工程的施工难点(1)闹市区施工;(2)春节假期影响施工进度;(3)施工人员多,现场需协调的工作较多;(4)施工现场的污水排放问题;(5)墙面造型瓷砖的精度控制;(6)成品保护及施工安全的控制;二.施工难点的处理方法●关于闹市区施工(1)将施工现场地方采用石膏板或夹板隔离,以杜绝施工噪音、灰尘而造成的环境污染;(2)施工过程中必须遵守相关的管理规定,尽量不使用噪音较大的机器或工具,以免影响周围居民;●春节假期影响施工进度的处理(1)科学合理安排工作、做好对施工人员安排、材料计划、资金调配、进度计划及协调好各个工序的工作配合
(2)缩短春节假期,并加班加点将春节的假期造成的影响补回
●施工人员多,现场需协调的工作较多的处理制定相关的管理制度,并多与甲方、监理及各工序人员沟通来解决问题
●施工现场的污水的排放处理(1)在施工现场,可采用钢板做成水槽的容器来处理水泥沙浆,现场的水泥沙浆或其它工种产生的污水必须用铁容器沉淀、过滤水必须过滤二至三次,才能将过滤过的污水通过酒店原有的厨房排水管道排放出去,且排放时必须在排水管道的入水口,还需再设二道过滤挡水板才行(此方法是否可行,还需得到甲方的认可,方可实施)
(2)施工现场的水泥沙浆或其他需用水源的作业班组必须按甲方在现场指定的地点施工,并采取相应的防水、排放措施等
●墙面瓷砖的精度控制墙面造型瓷砖的外观精度直接左右整体装饰效果的等级高底
所以瓷砖效果的首要保证方面:(1)瓷砖的加工精度要高,倒角尺寸及瓷砖外观尺寸误差±0
5MM 以内;(2)钢架放线及施工要求准确
