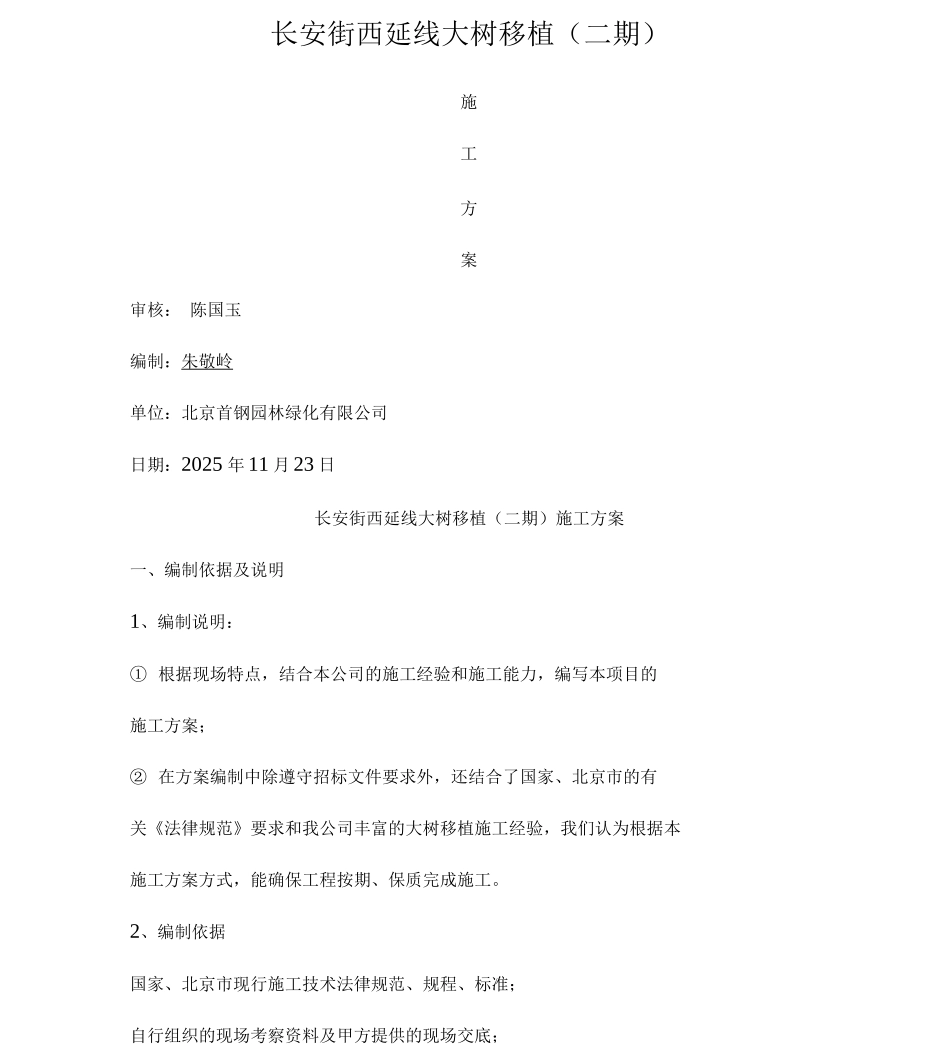

长安街西延线大树移植(二期)施工方案审核: 陈国玉编制:朱敬岭单位:北京首钢园林绿化有限公司日期:2025 年 11 月 23 日长安街西延线大树移植(二期)施工方案一、编制依据及说明1、编制说明:① 根据现场特点,结合本公司的施工经验和施工能力,编写本项目的施工方案;② 在方案编制中除遵守招标文件要求外,还结合了国家、北京市的有关《法律规范》要求和我公司丰富的大树移植施工经验,我们认为根据本施工方案方式,能确保工程按期、保质完成施工

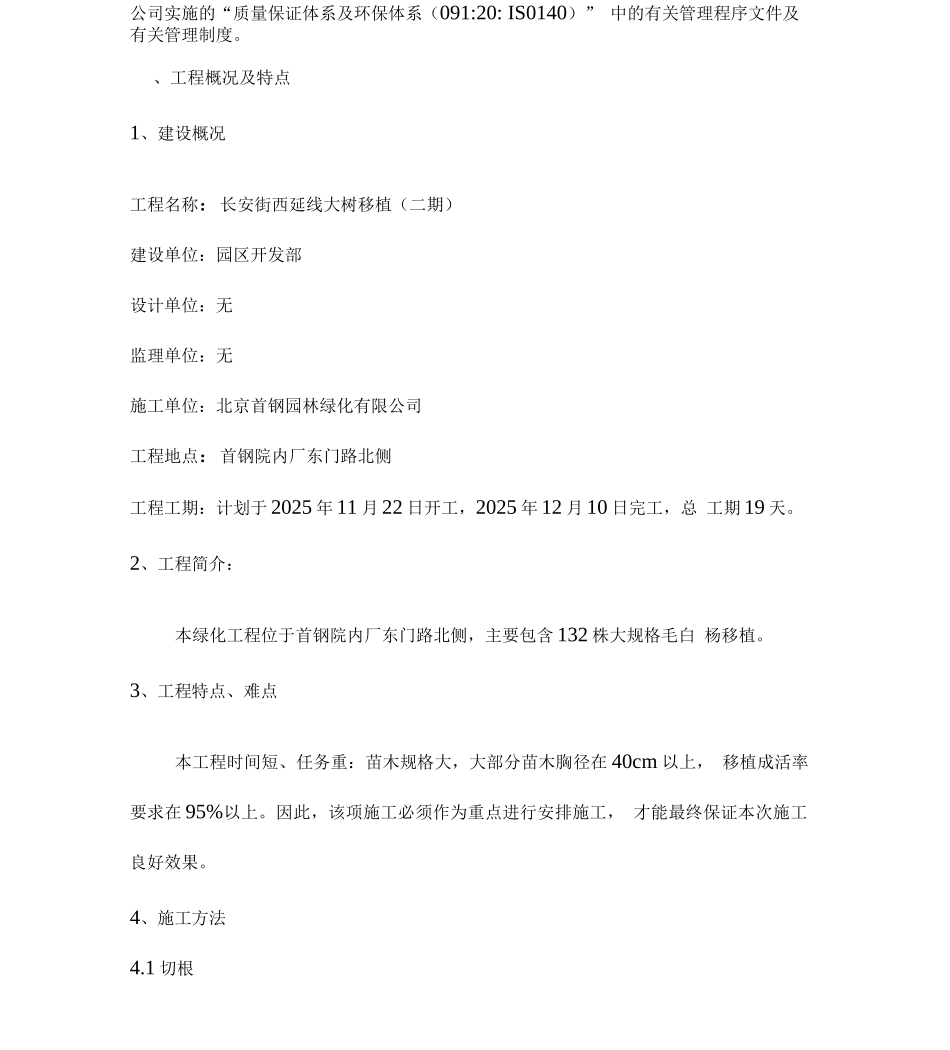

2、编制依据国家、北京市现行施工技术法律规范、规程、标准;自行组织的现场考察资料及甲方提供的现场交底;公司实施的“质量保证体系及环保体系(091:20: IS0140)” 中的有关管理程序文件及有关管理制度
、工程概况及特点1、建设概况工程名称:长安街西延线大树移植(二期)建设单位:园区开发部设计单位:无监理单位:无施工单位:北京首钢园林绿化有限公司工程地点:首钢院内厂东门路北侧工程工期:计划于 2025 年 11 月 22 日开工,2025 年 12 月 10 日完工,总 工期 19 天
2、工程简介:本绿化工程位于首钢院内厂东门路北侧,主要包含 132 株大规格毛白 杨移植
3、工程特点、难点本工程时间短、任务重:苗木规格大,大部分苗木胸径在 40cm 以上, 移植成活率要求在 95%以上
因此,该项施工必须作为重点进行安排施工, 才能最终保证本次施工良好效果

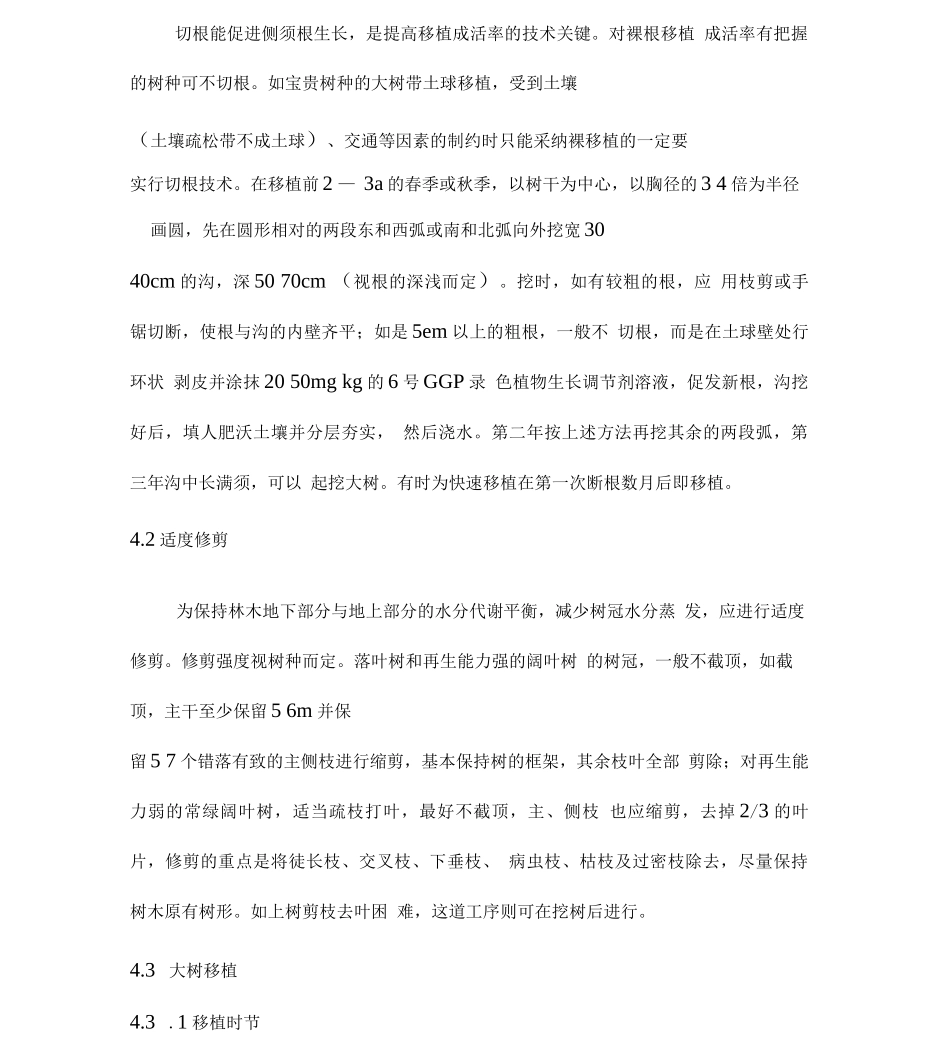

4、施工方法4
1 切根切根能促进侧须根生长,是提高移植成活率的技术关键
对裸根移植 成活率有把握的树种可不切根
如宝贵树种的大树带土球移植,受到土壤(土壤疏松带不成土球)、交通等因素的制约时只能采纳裸移植的一定要实行切根技术
在移植前 2 — 3a 的春季或秋季,以树干为中心,以胸径的 3 4 倍为半径画圆,先在圆形相对的两段东和西弧或南和北弧向外挖宽 3040cm 的沟,深 5
