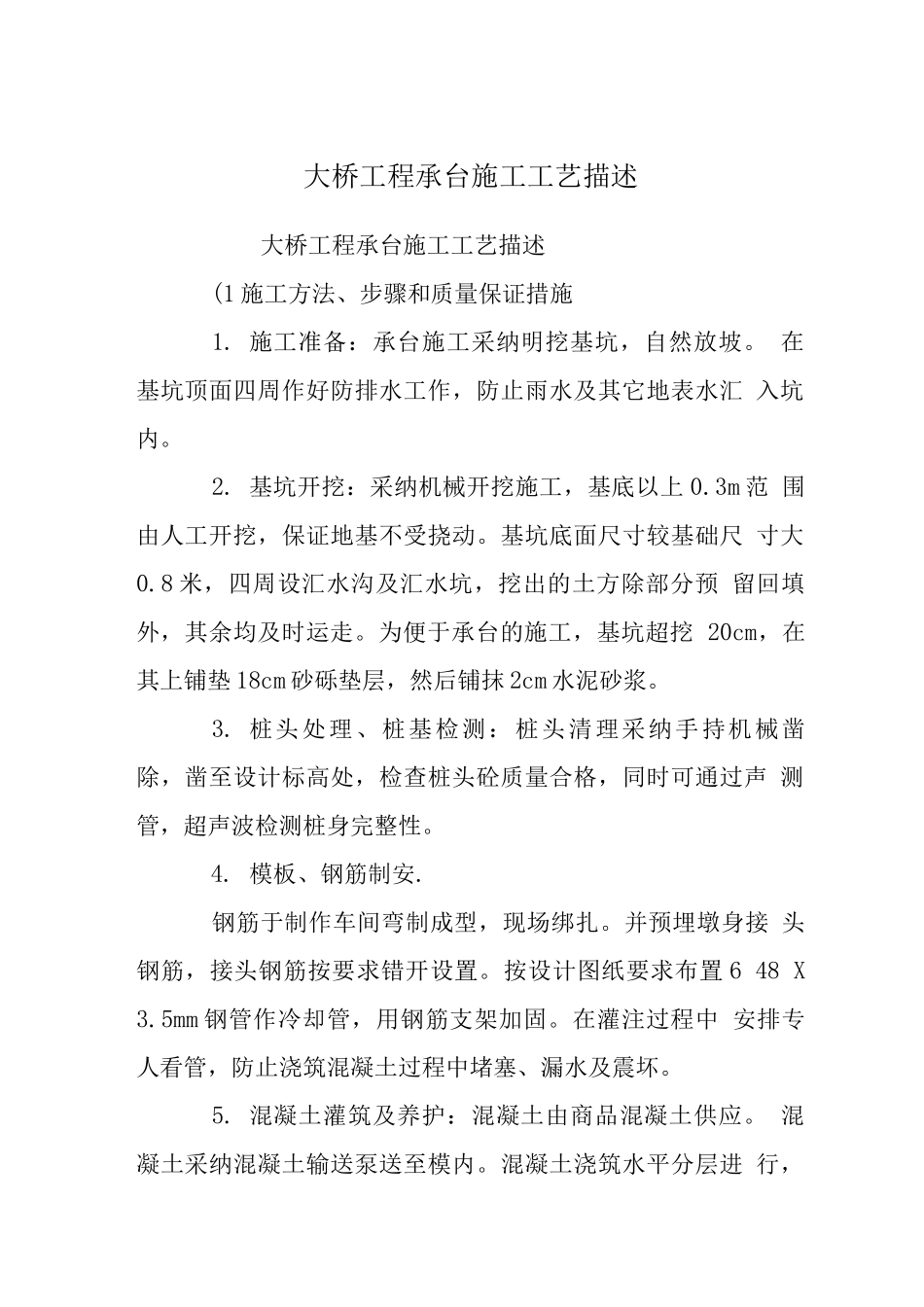

大桥工程承台施工工艺描述大桥工程承台施工工艺描述(1 施工方法、步骤和质量保证措施1
施工准备:承台施工采纳明挖基坑,自然放坡
在基坑顶面四周作好防排水工作,防止雨水及其它地表水汇 入坑内
基坑开挖:采纳机械开挖施工,基底以上 0
3m 范 围由人工开挖,保证地基不受挠动
基坑底面尺寸较基础尺 寸大0
8 米,四周设汇水沟及汇水坑,挖出的土方除部分预 留回填外,其余均及时运走
为便于承台的施工,基坑超挖 20cm,在其上铺垫 18cm 砂砾垫层,然后铺抹 2cm 水泥砂浆
桩头处理、桩基检测:桩头清理采纳手持机械凿 除,凿至设计标高处,检查桩头砼质量合格,同时可通过声 测管,超声波检测桩身完整性
模板、钢筋制安
钢筋于制作车间弯制成型,现场绑扎
并预埋墩身接 头钢筋,接头钢筋按要求错开设置
按设计图纸要求布置 6 48 X 3
5mm 钢管作冷却管,用钢筋支架加固
在灌注过程中 安排专人看管,防止浇筑混凝土过程中堵塞、漏水及震坏
混凝土灌筑及养护:混凝土由商品混凝土供应
混凝土采纳混凝土输送泵送至模内
混凝土浇筑水平分层进 行,每层厚度不超过 30cm

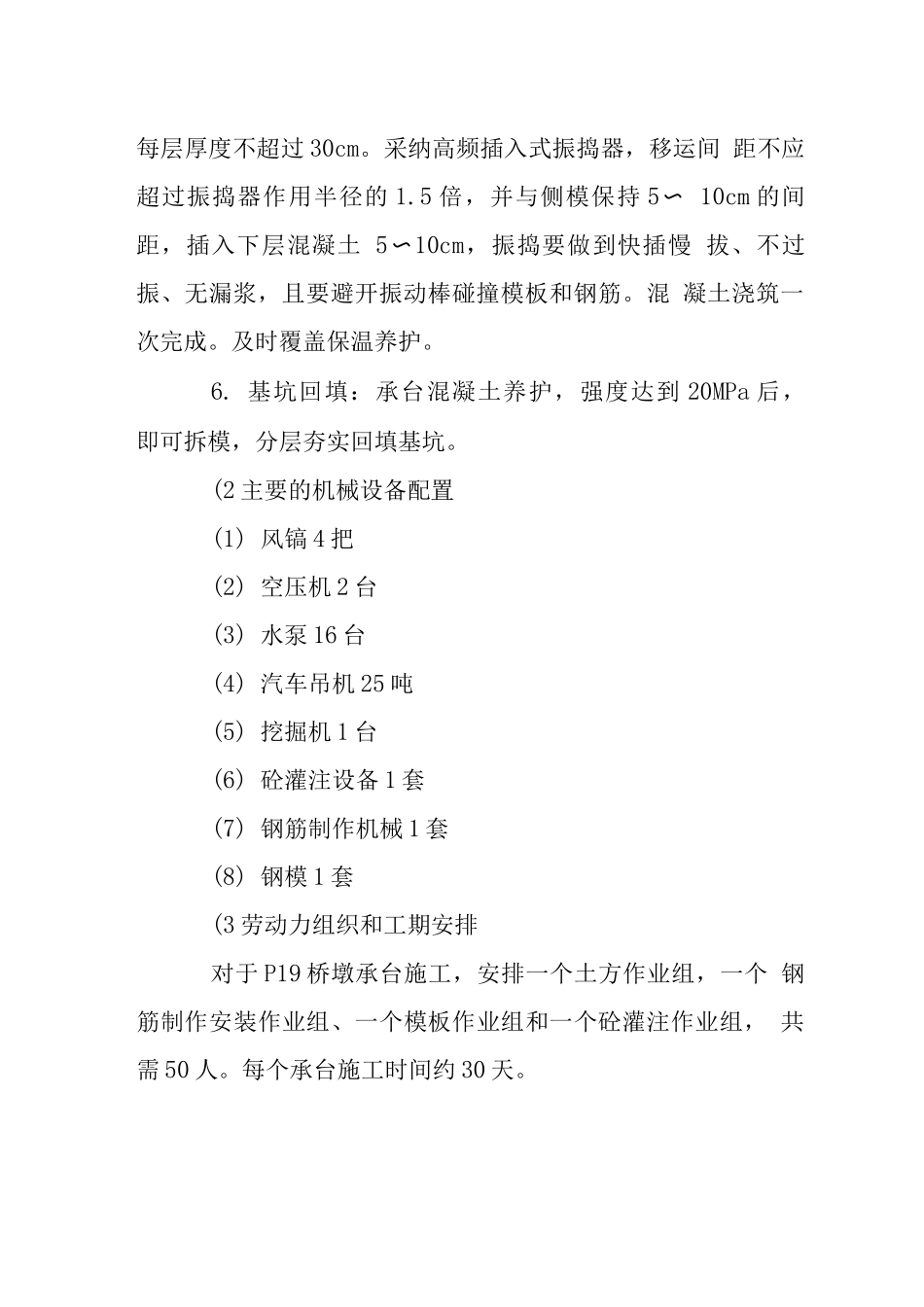

采纳高频插入式振捣器,移运间 距不应超过振捣器作用半径的 1
5 倍,并与侧模保持 5 〜 10cm 的间距,插入下层混凝土 5〜10cm,振捣要做到快插慢 拔、不过振、无漏浆,且要避开振动棒碰撞模板和钢筋
混 凝土浇筑一次完成
及时覆盖保温养护
基坑回填:承台混凝土养护,强度达到 20MPa 后, 即可拆模,分层夯实回填基坑
(2 主要的机械设备配置(1) 风镐 4 把(2) 空压机 2 台(3) 水泵 16 台(4) 汽车吊机 25 吨(5) 挖掘机 1 台(6) 砼灌注设备 1 套(7) 钢筋制作机械 1 套(8) 钢模 1 套(3 劳动力组织和工期安排对于 P19 桥墩承台施工,安
