大矿地面变电所改造高压总电源进线柜安全技术措施因大矿地面变电所原有高压总电源进线柜没有综合保护装置,需对大矿地面变电所高压总电源进线柜进行改造,为了进一步保证此次施工顺利进行,特制定以下安全技术措施,望所有参加人员认真贯彻执行本措施: 一、施施工场地点:大矿地面变电所 二、施工时间:2025 年 8 月 25 日上午 8 点至 18 点2025 年 8 月 27 日上午 8 点至 18 点 三、施工劳动组织1、公司成立施工领导小组: 组长:李国庆 副组长:赵君志 杨占卿 李荣 成员:赵鹏喜 郑中奇 韩矿杰2、为了让施工顺利进行,机电一队成立施工小组: 组长:韩矿杰 申志宏 副组长:李建国 张永祥 张庆丰 李鹏飞3、施工负责人:杨文平 参加施工人员(签名): 四、施工内容: 将大矿地面变电所原有 1#、2#高压总电源进线柜与三环佳苑 一、二回路高压开关柜互相调换 五、施工停电影响范围:1、2025 年 8 月 25 日上午 8 点至 18 点停三己 1,改造大矿地面变电所 2#高压总电源进线柜,其间三环佳苑二回路停电

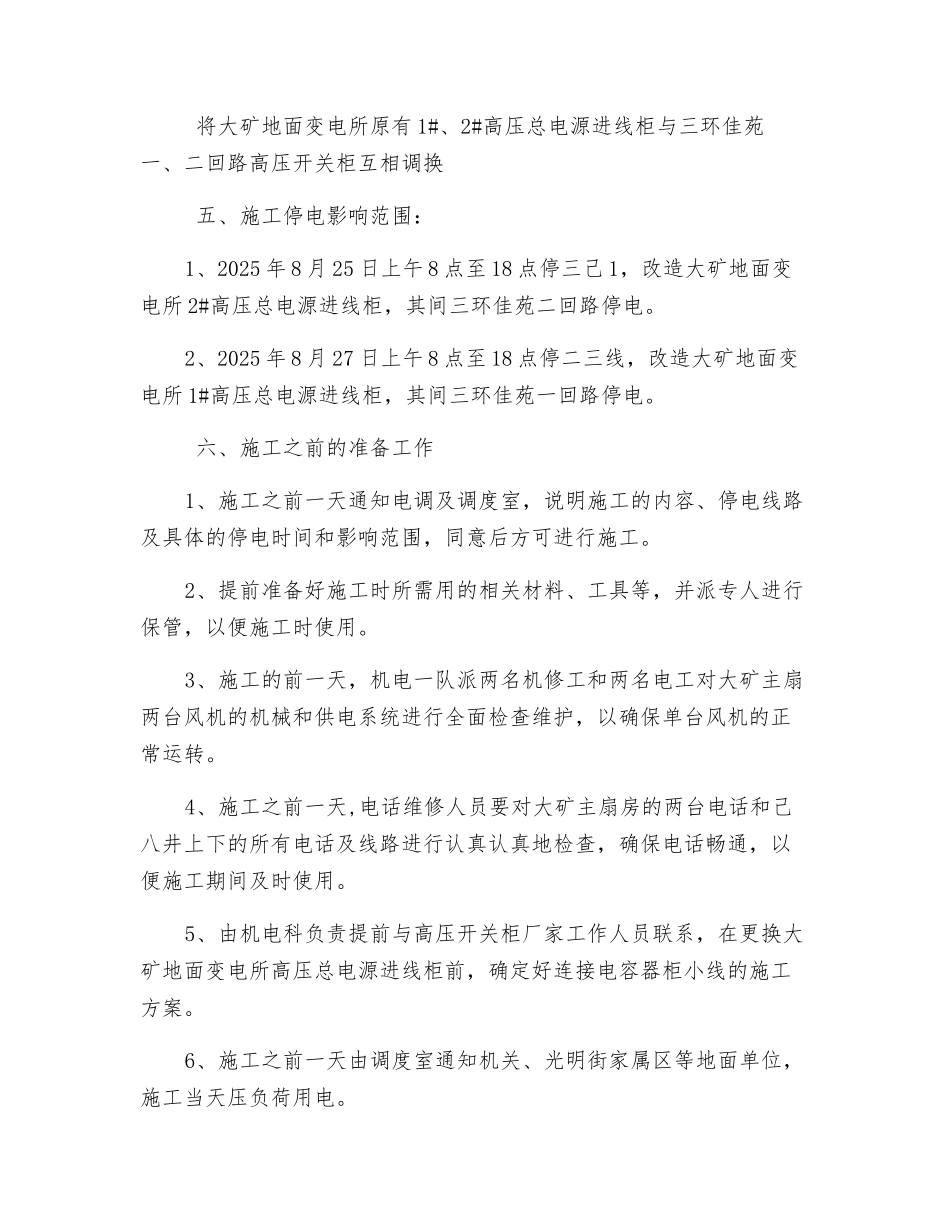

2、2025 年 8 月 27 日上午 8 点至 18 点停二三线,改造大矿地面变电所 1#高压总电源进线柜,其间三环佳苑一回路停电
六、施工之前的准备工作1、施工之前一天通知电调及调度室,说明施工的内容、停电线路及具体的停电时间和影响范围,同意后方可进行施工
2、提前准备好施工时所需用的相关材料、工具等,并派专人进行保管,以便施工时使用
3、施工的前一天,机电一队派两名机修工和两名电工对大矿主扇两台风机的机械和供电系统进行全面检查维护,以确保单台风机的正常运转
4、施工之前一天,电话维修人员要对大矿主扇房的两台电话和己八井上下的所有电话及线路进行认真认真地检查,确保电话畅通,以便施工期间及时使用

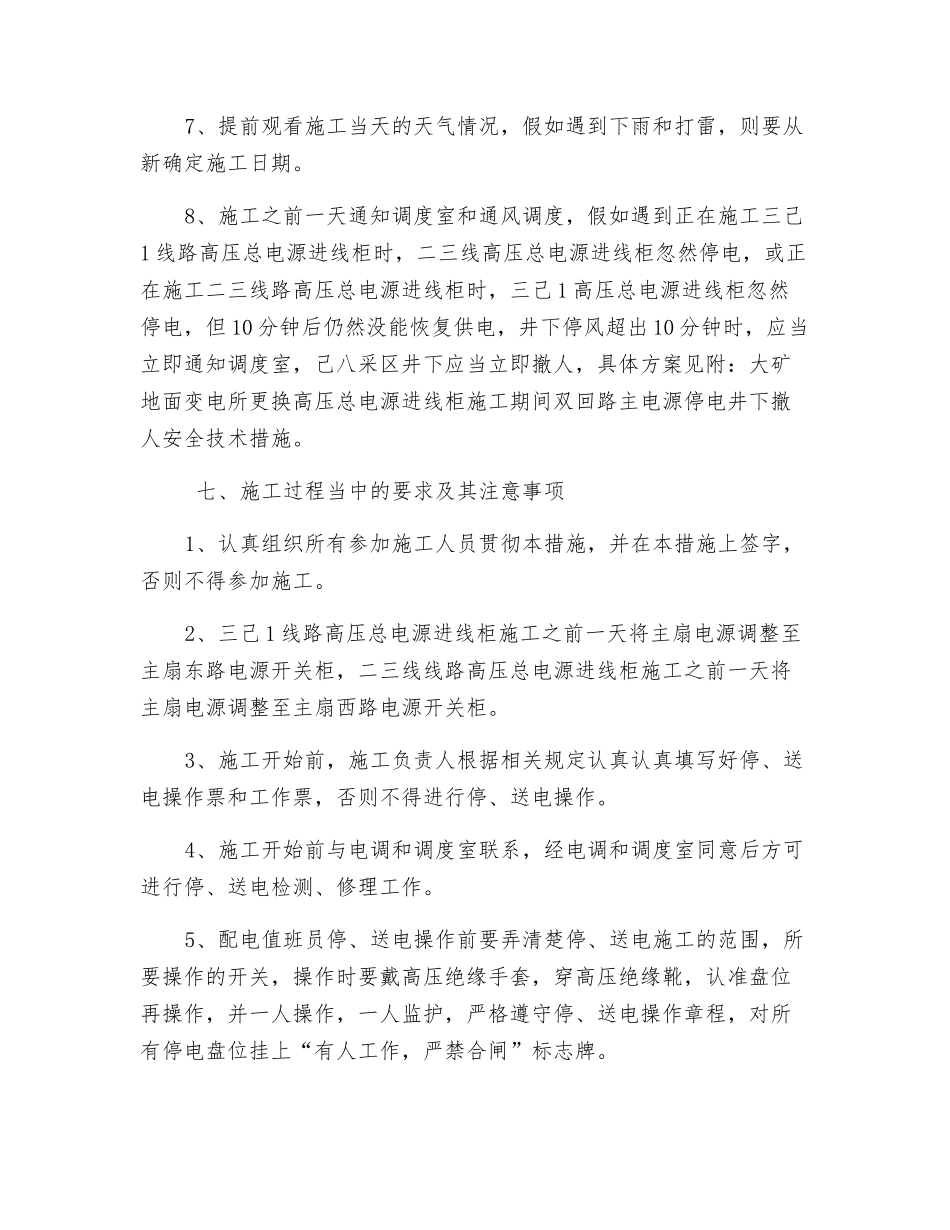

5、由机电科负责提前与高压开关柜厂家工作人员联系,在更换大矿地
