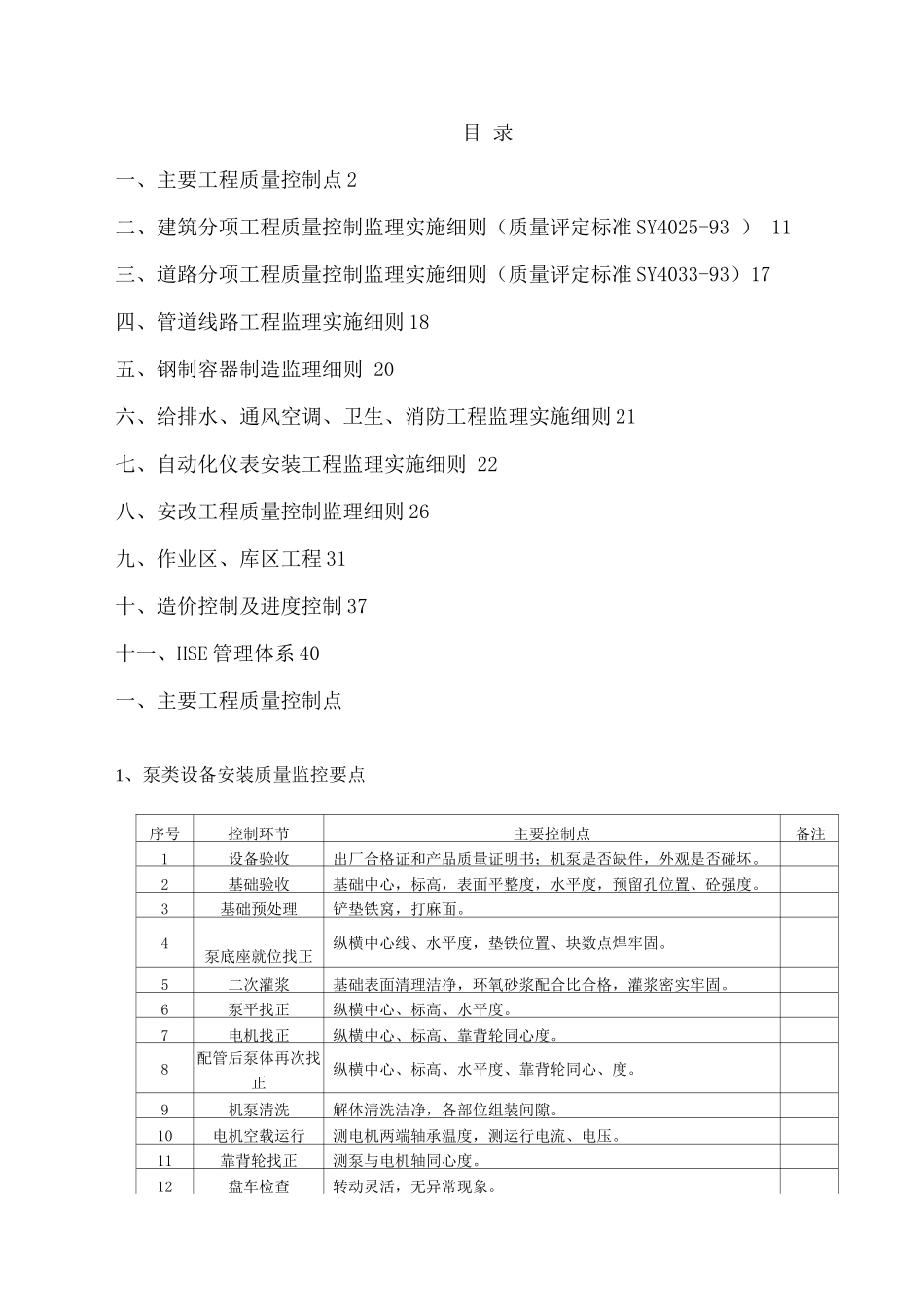

编制:审核:批准:目 录一、主要工程质量控制点 2二、建筑分项工程质量控制监理实施细则(质量评定标准 SY4025-93 ) 11三、道路分项工程质量控制监理实施细则(质量评定标准 SY4033-93)17四、管道线路工程监理实施细则 18五、钢制容器制造监理细则 20六、给排水、通风空调、卫生、消防工程监理实施细则 21七、自动化仪表安装工程监理实施细则 22八、安改工程质量控制监理细则 26九、作业区、库区工程 31十、造价控制及进度控制 37十一、HSE 管理体系 40一、主要工程质量控制点1、泵类设备安装质量监控要点序号控制环节主要控制点备注1设备验收出厂合格证和产品质量证明书;机泵是否缺件,外观是否碰坏
2基础验收基础中心,标高,表面平整度,水平度,预留孔位置、砼强度
3基础预处理铲垫铁窝,打麻面
4泵底座就位找正纵横中心线、水平度,垫铁位置、块数点焊牢固
5二次灌浆基础表面清理洁净,环氧砂浆配合比合格,灌浆密实牢固
6泵平找正纵横中心、标高、水平度
7电机找正纵横中心、标高、靠背轮同心度
8配管后泵体再次找正纵横中心、标高、水平度、靠背轮同心、度
9机泵清洗解体清洗洁净,各部位组装间隙
10电机空载运行测电机两端轴承温度,测运行电流、电压
11靠背轮找正测泵与电机轴同心度
12盘车检查转动灵活,无异常现象
13泵单机试运主机各部位工作正常,测轴承温升,振动值运转时间达到法律规范要求

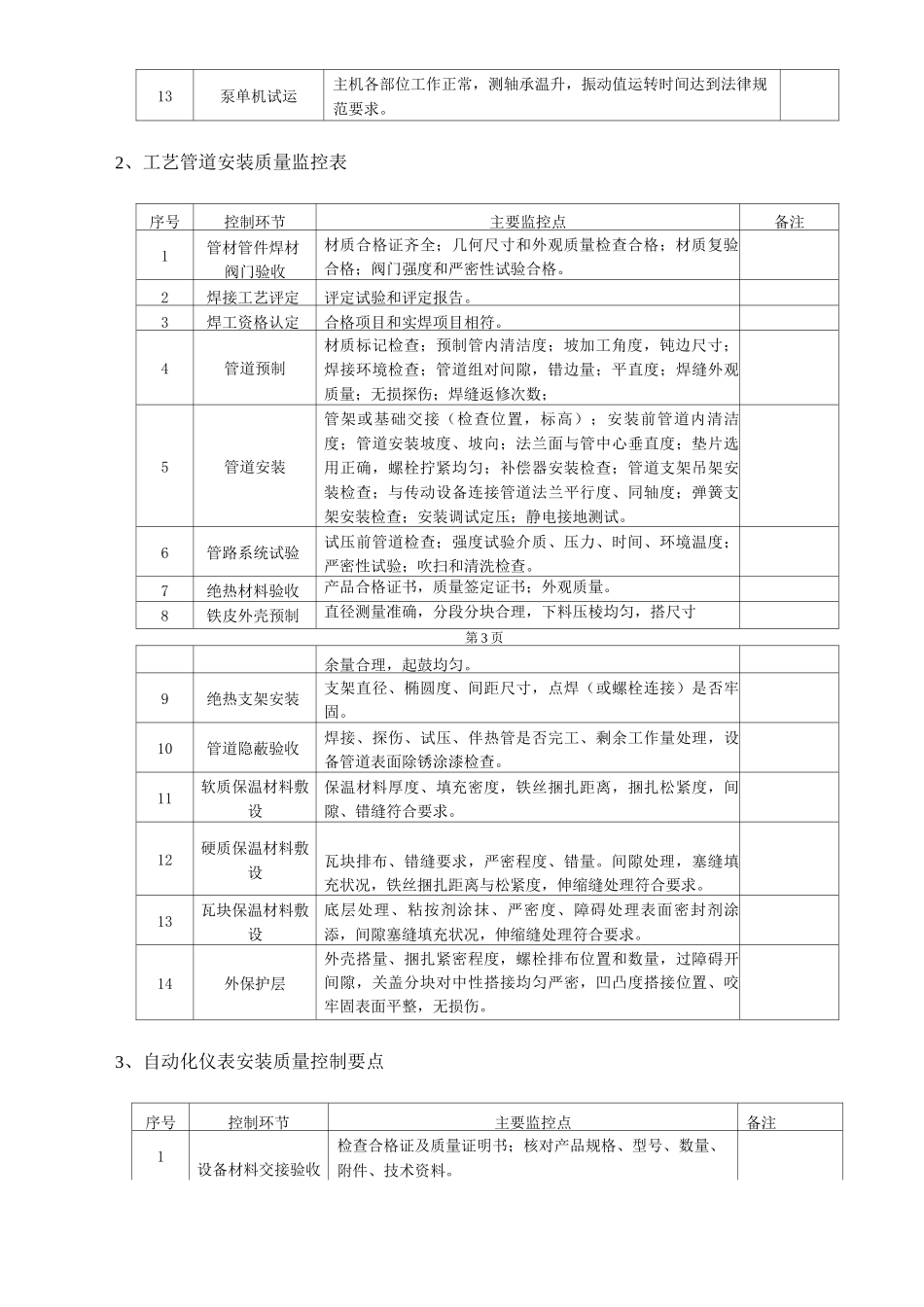

2、工艺管道安装质量监控表序号控制环节主要监控点备注1管材管件焊材阀门验收材质合格证齐全;几何尺寸和外观质量检查合格;材质复验合格;阀门强度和严密性试验合格
2焊接工艺评定评定试验和评定报告
3焊工资格认定合格项目和实焊项目相符
4管道预制材质标记检查;预制管内清洁度;坡加工角度,钝边尺寸;焊接环境检查;管道组对间隙,错边量;平直度;焊缝外观质量;无损探伤;焊缝返修次数;5管道安装管
