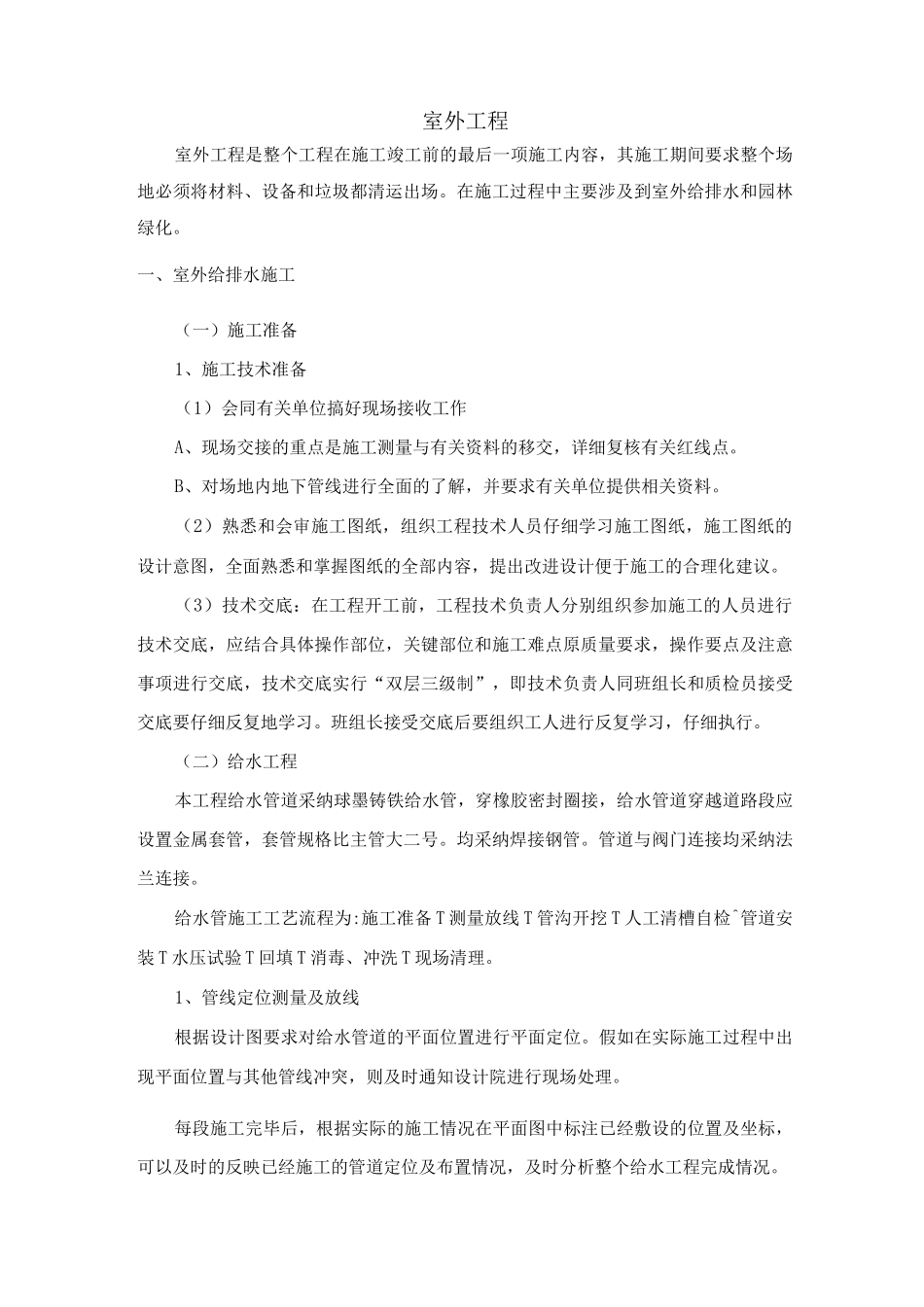

室外工程室外工程是整个工程在施工竣工前的最后一项施工内容,其施工期间要求整个场地必须将材料、设备和垃圾都清运出场
在施工过程中主要涉及到室外给排水和园林绿化
一、室外给排水施工(一)施工准备1、施工技术准备(1)会同有关单位搞好现场接收工作A、现场交接的重点是施工测量与有关资料的移交,详细复核有关红线点
B、对场地内地下管线进行全面的了解,并要求有关单位提供相关资料
(2)熟悉和会审施工图纸,组织工程技术人员仔细学习施工图纸,施工图纸的设计意图,全面熟悉和掌握图纸的全部内容,提出改进设计便于施工的合理化建议
(3)技术交底:在工程开工前,工程技术负责人分别组织参加施工的人员进行技术交底,应结合具体操作部位,关键部位和施工难点原质量要求,操作要点及注意事项进行交底,技术交底实行“双层三级制”,即技术负责人同班组长和质检员接受交底要仔细反复地学习
班组长接受交底后要组织工人进行反复学习,仔细执行
(二)给水工程本工程给水管道采纳球墨铸铁给水管,穿橡胶密封圈接,给水管道穿越道路段应设置金属套管,套管规格比主管大二号
均采纳焊接钢管
管道与阀门连接均采纳法兰连接
给水管施工工艺流程为:施工准备 T 测量放线 T 管沟开挖 T 人工清槽自检^管道安装 T 水压试验 T 回填 T 消毒、冲洗 T 现场清理
1、管线定位测量及放线根据设计图要求对给水管道的平面位置进行平面定位
假如在实际施工过程中出现平面位置与其他管线冲突,则及时通知设计院进行现场处理
每段施工完毕后,根据实际的施工情况在平面图中标注已经敷设的位置及坐标,可以及时的反映已经施工的管道定位及布置情况,及时分析整个给水工程完成情况
测量人员根据施工图进行管段的起点、终点、转折点、室外消火栓的平面定位,用全站仪进行平面坐标放样,打设钢筋桩
在土方开挖开始前,根据工程情况,准备测量仪器并进行标定,测定管道中心线及附属构筑物的位置
