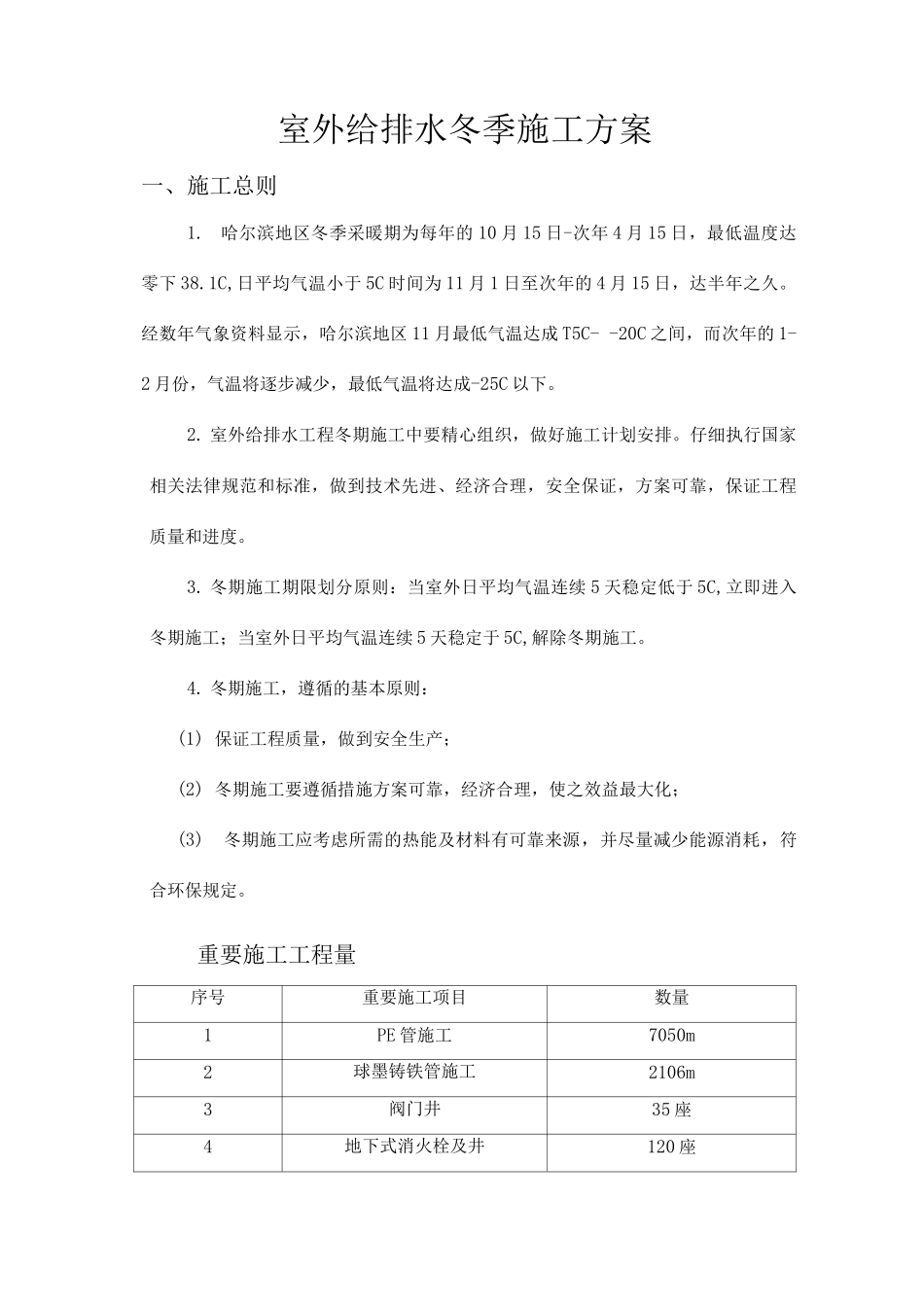

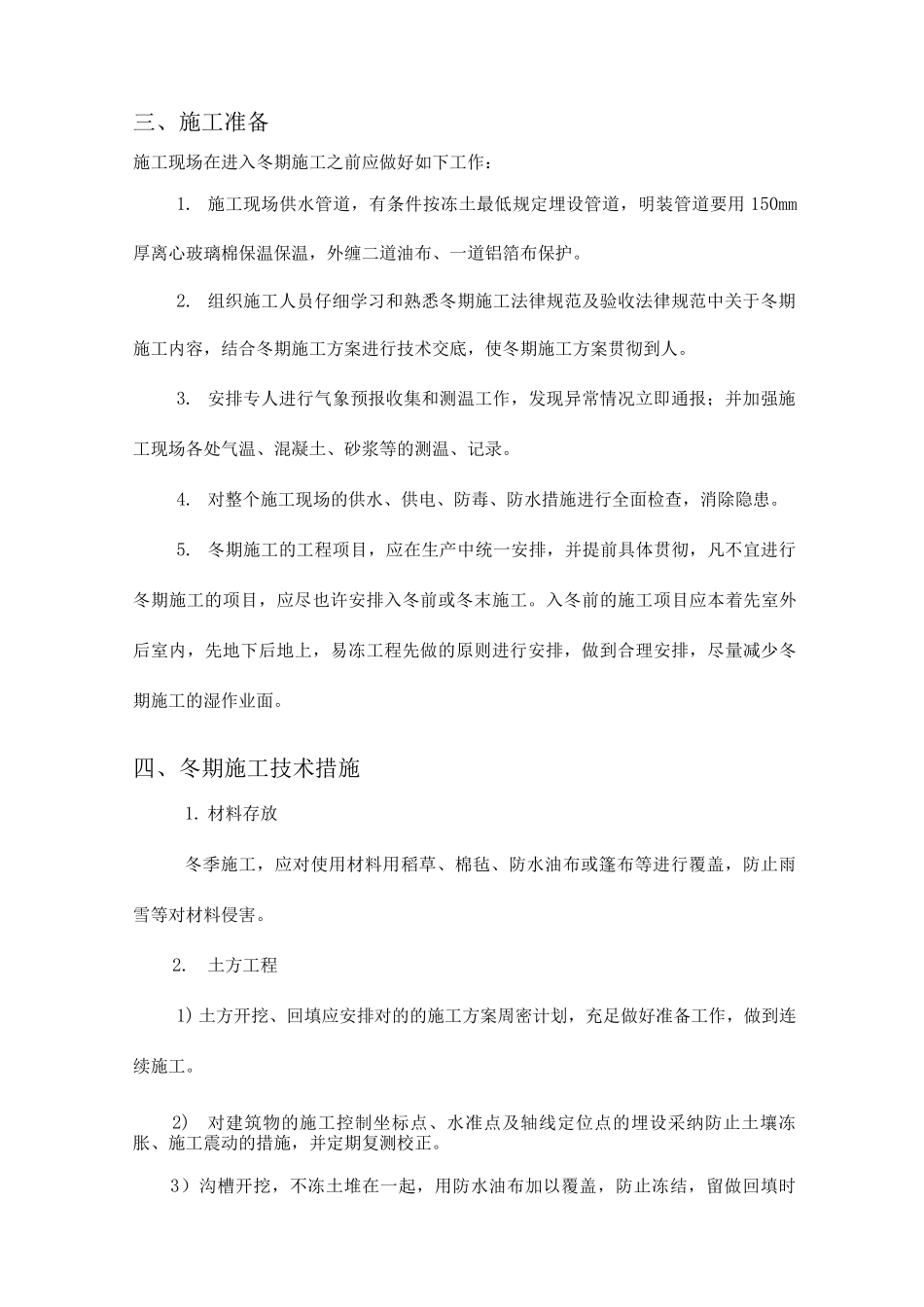

室外给排水冬季施工方案一、施工总则1.哈尔滨地区冬季采暖期为每年的 10 月 15 日-次年 4 月 15 日,最低温度达零下 38.1C,日平均气温小于 5C 时间为 11 月 1 日至次年的 4 月 15 日,达半年之久。经数年气象资料显示,哈尔滨地区 11 月最低气温达成 T5C- -20C 之间,而次年的 1-2 月份,气温将逐步减少,最低气温将达成-25C 以下。2. 室外给排水工程冬期施工中要精心组织,做好施工计划安排。仔细执行国家相关法律规范和标准,做到技术先进、经济合理,安全保证,方案可靠,保证工程质量和进度。3. 冬期施工期限划分原则:当室外日平均气温连续 5 天稳定低于 5C,立即进入冬期施工;当室外日平均气温连续 5 天稳定于 5C,解除冬期施工。4. 冬期施工,遵循的基本原则:(1) 保证工程质量,做到安全生产;(2) 冬期施工要遵循措施方案可靠,经济合理,使之效益最大化;(3)冬期施工应考虑所需的热能及材料有可靠来源,并尽量减少能源消耗,符合环保规定。重要施工工程量序号重要施工项目数量1PE 管施工7050m2球墨铸铁管施工2106m3阀门井35 座4地下式消火栓及井120 座三、施工准备施工现场在进入冬期施工之前应做好如下工作:1. 施工现场供水管道,有条件按冻土最低规定埋设管道,明装管道要用 150mm厚离心玻璃棉保温保温,外缠二道油布、一道铝箔布保护。2. 组织施工人员仔细学习和熟悉冬期施工法律规范及验收法律规范中关于冬期施工内容,结合冬期施工方案进行技术交底,使冬期施工方案贯彻到人。3. 安排专人进行气象预报收集和测温工作,发现异常情况立即通报;并加强施工现场各处气温、混凝土、砂浆等的测温、记录。4. 对整个施工现场的供水、供电、防毒、防水措施进行全面检查,消除隐患。5. 冬期施工的工程项目,应在生产中统一安排,并提前具体贯彻,凡不宜进行冬期施工的项目,应尽也许安排入冬前或冬末施工。入冬前的施工项目应本着先室外后室内,先地下后地上,易冻工程先做的原则进行安排,做到合理安排,尽量减少冬期施工的湿作业面。四、冬期施工技术措施1. 材料存放冬季施工,应对使用材料用稻草、棉毡、防水油布或篷布等进行覆盖,防止雨雪等对材料侵害。2.土方工程1) 土方开挖、回填应安排对的的施工方案周密计划,充足做好准备工作,做到连续施工。2)对建筑物的施工控制坐标点、水准点及轴线定位点的埋设采纳防止土壤冻胀、施工震动的措施,并定期复测校正。3)沟槽开挖,不冻土堆在一...
