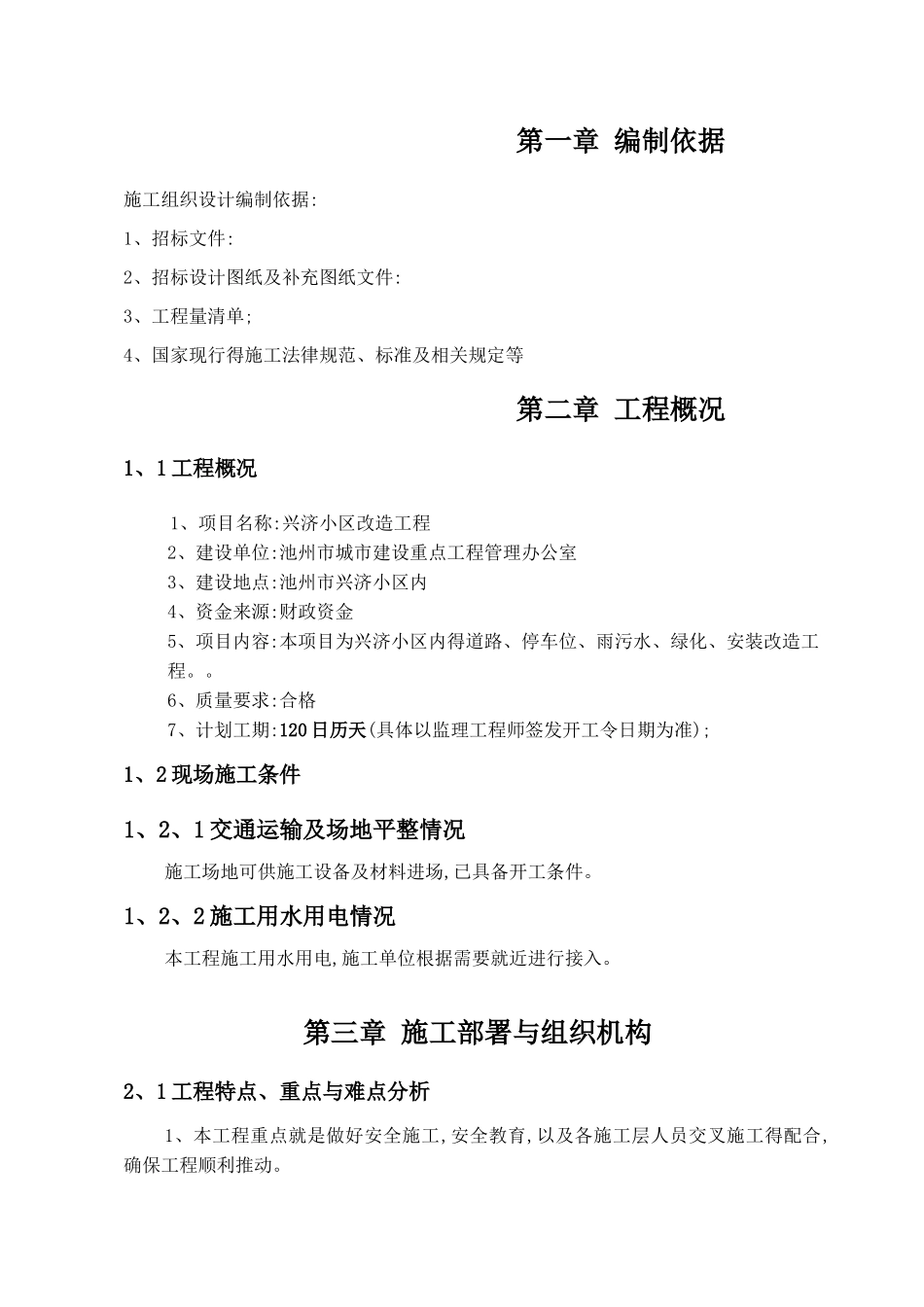

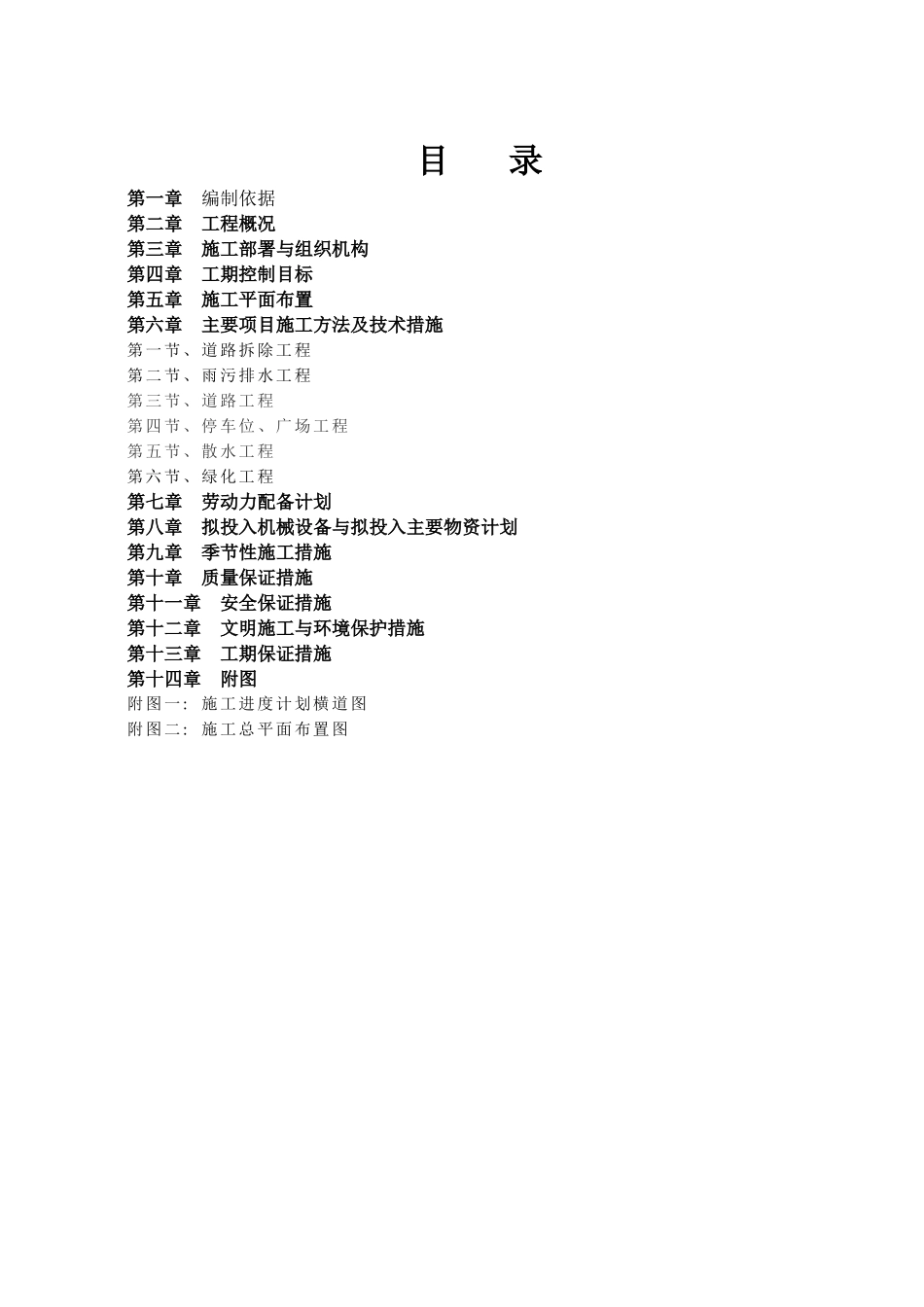

兴 济 小 区 改 造 工 程施工组织设计编 制 单 位 : 安 徽 ***建 筑 安 装 有 限 公 司 编 制 日 期 : 2025 年 4 月 20 日目 录第一章 编制依据第二章 工程概况 第三章 施工部署与组织机构第四章 工期控制目标第五章 施工平面布置第六章 主要项目施工方法及技术措施第一节、道路拆除工程第二节、雨污排水工程第三节、道路工程第四节、停车位、广场工程第五节、散水工程第六节、绿化工程第七章 劳动力配备计划第八章 拟投入机械设备与拟投入主要物资计划第九章 季节性施工措施第十章 质量保证措施第十一章 安全保证措施第十二章 文明施工与环境保护措施第十三章 工期保证措施第十四章 附图附图一:施工进度计划横道图附图二:施工总平面布置图第一章 编制依据施工组织设计编制依据:1、招标文件:2、招标设计图纸及补充图纸文件:3、工程量清单;4、国家现行得施工法律规范、标准及相关规定等第二章 工程概况1、1 工程概况 1、项目名称:兴济小区改造工程2、建设单位:池州市城市建设重点工程管理办公室3、建设地点:池州市兴济小区内4、资金来源:财政资金5、项目内容:本项目为兴济小区内得道路、停车位、雨污水、绿化、安装改造工程。。6、质量要求:合格7、计划工期:120 日历天(具体以监理工程师签发开工令日期为准);1、2 现场施工条件1、2、1 交通运输及场地平整情况施工场地可供施工设备及材料进场,已具备开工条件。1、2、2 施工用水用电情况本工程施工用水用电,施工单位根据需要就近进行接入。第三章 施工部署与组织机构2、1 工程特点、重点与难点分析1、本工程重点就是做好安全施工,安全教育,以及各施工层人员交叉施工得配合,确保工程顺利推动。2、本工程施工工期较紧,因此如何合理组织施工及合理安排加班赶工就是确保按期完成施工任务得关键。2、2 对招标文件得响应我公司将本着优质、高速、守约、重誉得核心理念,运用先进得施工技术,实行科学得施工管理手段,精心组织,精心施工,将该工程建成具有一流施工水平得工程,达到业主满意,社会放心得施工总体目标。1、保修回访目标本工程保修期限严格根据国家《建设工程管理条例》与建设部《房屋建筑工程质量保修办法》规定,保修期自竣工验收签字之日起计。在保修期实行不定期回访,对施工工程得质量进行跟踪,对出现得质量问题及时处理。2、工期目标本工程施工总工期计划为 120 日历天(具体以监理工程师签发开工令日期为准)3、质量目标质量标准:合...
