小型房屋建筑工程给排水及电气安装施工方案

小型房屋建筑工程给排水及电气安装施工方案_第1页
1/3
小型房屋建筑工程给排水及电气安装施工方案_第2页
2/3
小型房屋建筑工程给排水及电气安装施工方案_第3页
3/3

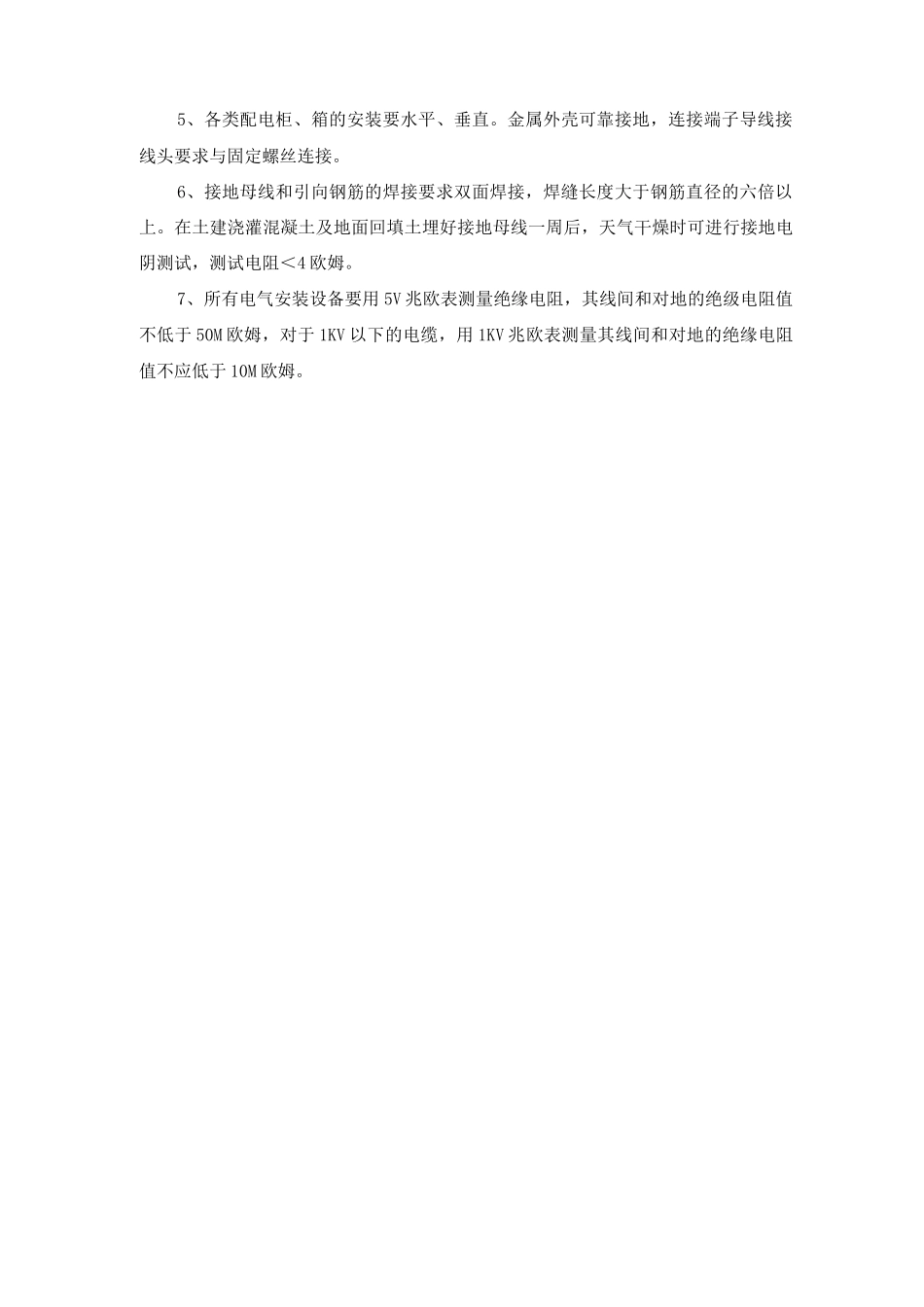

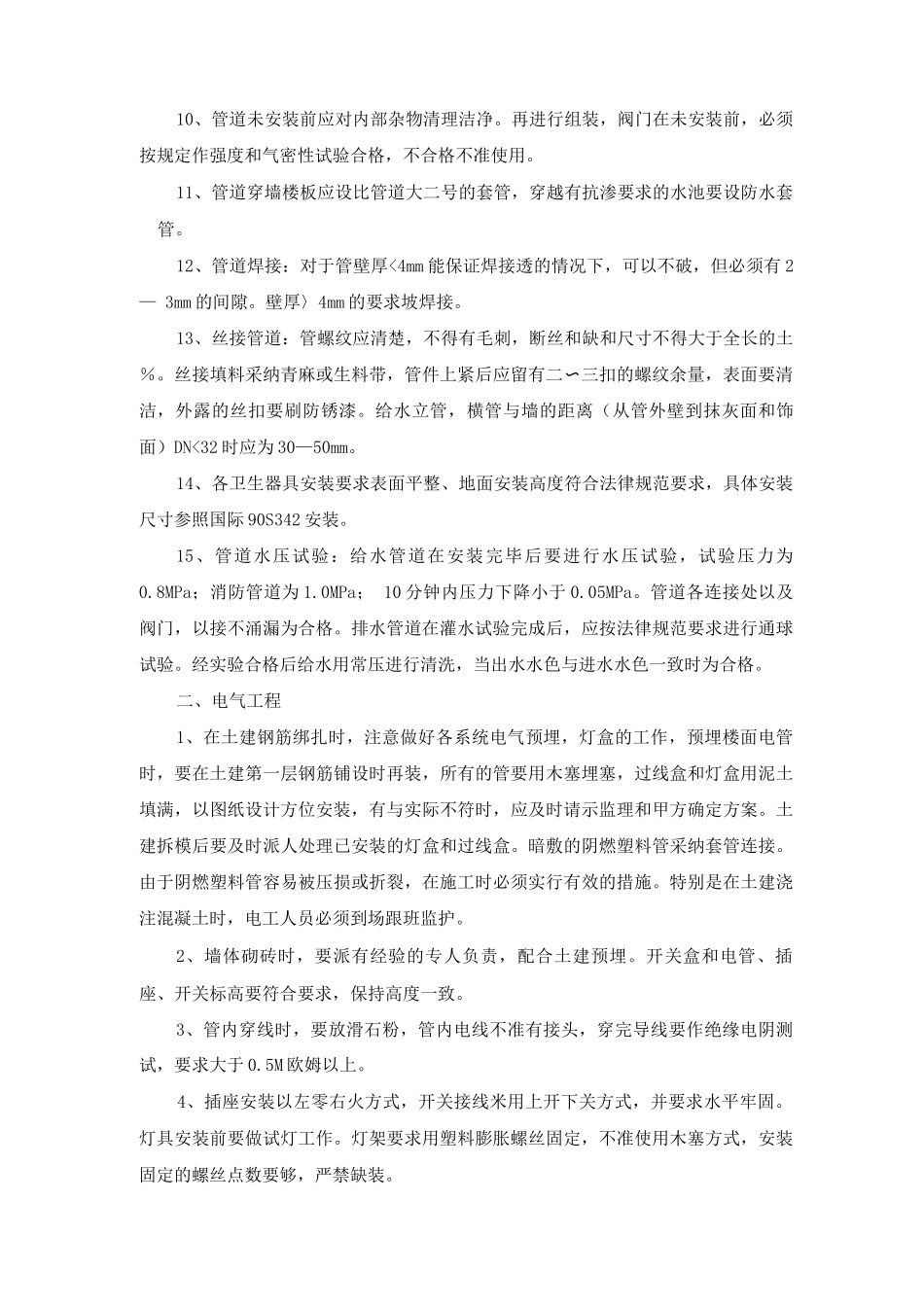

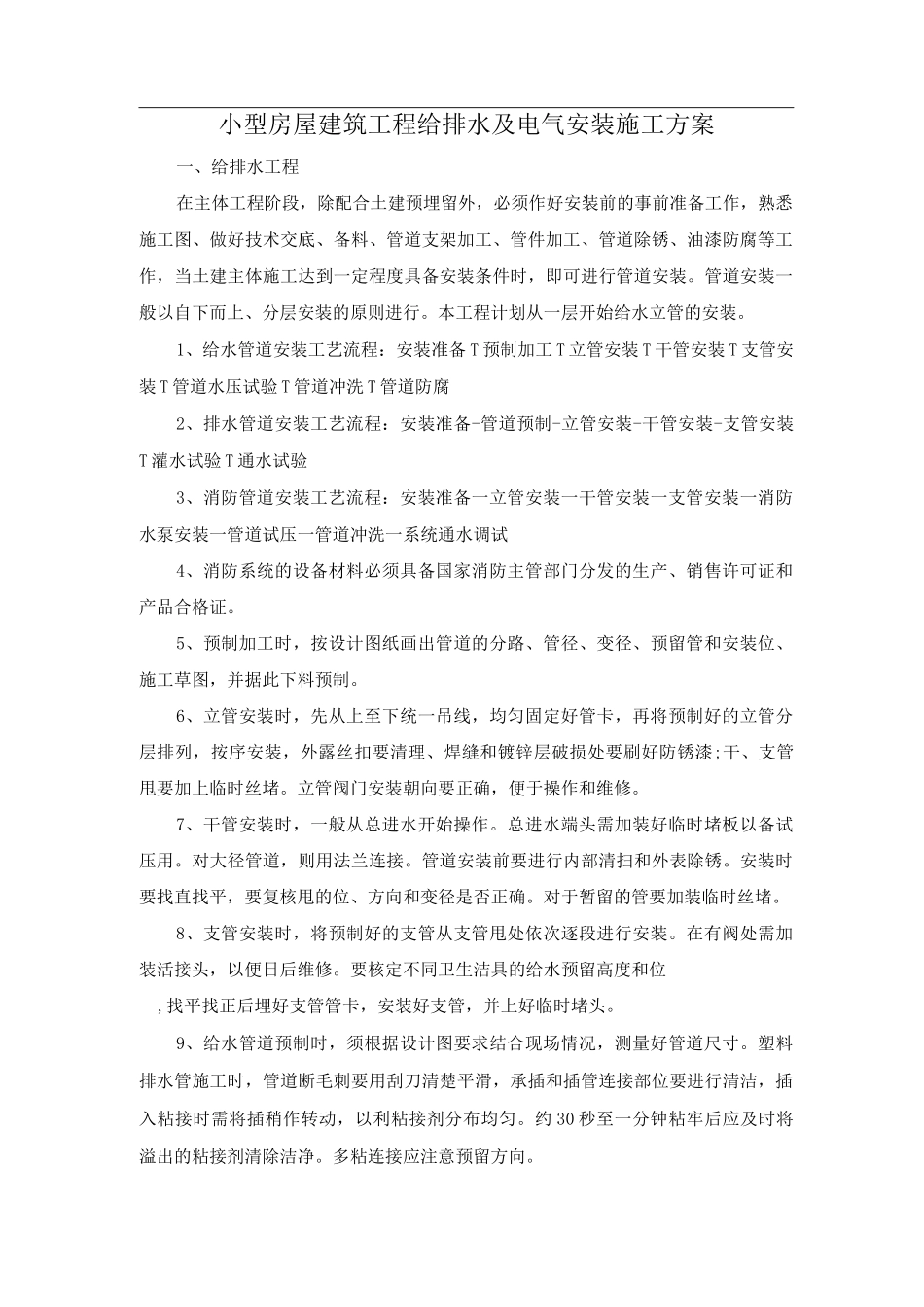

小型房屋建筑工程给排水及电气安装施工方案一、给排水工程在主体工程阶段,除配合土建预埋留外,必须作好安装前的事前准备工作,熟悉施工图、做好技术交底、备料、管道支架加工、管件加工、管道除锈、油漆防腐等工作,当土建主体施工达到一定程度具备安装条件时,即可进行管道安装。管道安装一般以自下而上、分层安装的原则进行。本工程计划从一层开始给水立管的安装。1、给水管道安装工艺流程:安装准备 T 预制加工 T 立管安装 T 干管安装 T 支管安装 T 管道水压试验 T 管道冲洗 T 管道防腐2、排水管道安装工艺流程:安装准备-管道预制-立管安装-干管安装-支管安装T 灌水试验 T 通水试验3、消防管道安装工艺流程:安装准备一立管安装一干管安装一支管安装一消防水泵安装一管道试压一管道冲洗一系统通水调试4、消防系统的设备材料必须具备国家消防主管部门分发的生产、销售许可证和产品合格证。5、预制加工时,按设计图纸画出管道的分路、管径、变径、预留管和安装位、施工草图,并据此下料预制。6、立管安装时,先从上至下统一吊线,均匀固定好管卡,再将预制好的立管分层排列,按序安装,外露丝扣要清理、焊缝和镀锌层破损处要刷好防锈漆;干、支管甩要加上临时丝堵。立管阀门安装朝向要正确,便于操作和维修。7、干管安装时,一般从总进水开始操作。总进水端头需加装好临时堵板以备试压用。对大径管道,则用法兰连接。管道安装前要进行内部清扫和外表除锈。安装时要找直找平,要复核甩的位、方向和变径是否正确。对于暂留的管要加装临时丝堵。8、支管安装时,将预制好的支管从支管甩处依次逐段进行安装。在有阀处需加装活接头,以便日后维修。要核定不同卫生洁具的给水预留高度和位,找平找正后埋好支管管卡,安装好支管,并上好临时堵头。9、给水管道预制时,须根据设计图要求结合现场情况,测量好管道尺寸。塑料排水管施工时,管道断毛刺要用刮刀清楚平滑,承插和插管连接部位要进行清洁,插入粘接时需将插稍作转动,以利粘接剂分布均匀。约 30 秒至一分钟粘牢后应及时将溢出的粘接剂清除洁净。多粘连接应注意预留方向。10、管道未安装前应对内部杂物清理洁净。再进行组装,阀门在未安装前,必须按规定作强度和气密性试验合格,不合格不准使用。11、管道穿墙楼板应设比管道大二号的套管,穿越有抗渗要求的水池要设防水套管。12、管道焊接:对于管壁厚<4mm 能保证焊接透的情况下,可以不破,但必须有 2 — 3mm 的间隙。...

1、当您付费下载文档后,您只拥有了使用权限,并不意味着购买了版权,文档只能用于自身使用,不得用于其他商业用途(如 [转卖]进行直接盈利或[编辑后售卖]进行间接盈利)。
2、本站所有内容均由合作方或网友上传,本站不对文档的完整性、权威性及其观点立场正确性做任何保证或承诺!文档内容仅供研究参考,付费前请自行鉴别。
3、如文档内容存在违规,或者侵犯商业秘密、侵犯著作权等,请点击“违规举报”。

碎片内容

小型房屋建筑工程给排水及电气安装施工方案

确认删除?
VIP
微信客服
  • 扫码咨询
会员Q群
  • 会员专属群点击这里加入QQ群
客服邮箱
回到顶部
