小桥施工技术方案一、工程概况S325 线改建工程 KSWⅠ 合同段 2-8、0m 拆除新建小桥位于支线K82+889、365(中心桩号)处,设计标准宽度:净 17+2*0、5m 防撞栏杆,空心板 28 片,厂内预制
设计荷载:汽-20,挂-100
二、工期拟定于 2025 年 1 月 1 日开工,2025 年 4 月 15 日完工

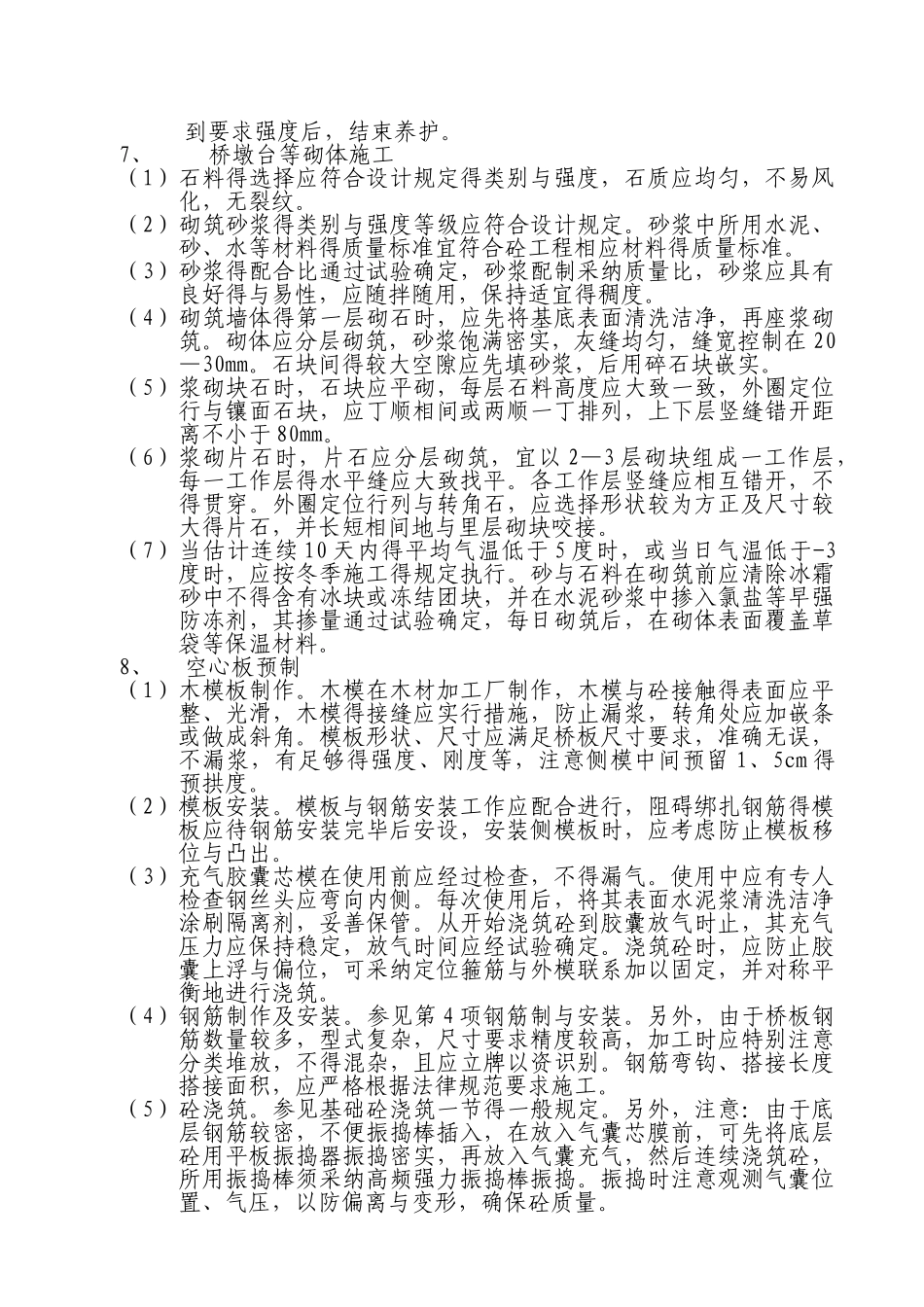

三、工艺流程四、施工方法拟 采 纳 全 幅 施 工 ,在其右侧铺设施工便道,并埋设圆管保证水流顺畅
1、施工便道在小桥右侧设施工便道,顶面宽度不小于 6米,用砖渣与老路面破除物覆盖及外运土方分层压实,并设有一定得拱度,防止路面积水,保证正常通车
在底部埋置内径 1m 得圆管,保证水流顺畅
在周围设置标志、护栏、警告装置及其它工程安全设施
常常性得维修加固,洒水养护
小桥完成后,均应拆除,恢复原状,并经监理工程师检查认可
2、旧桥拆除采纳人工配合挖掘机拆除,砼结构用爆破方法,拆除至新桥施工不受影响得范围,废料用自卸汽车运出场地
3、开 挖 基 坑 与排水开挖基坑大小应满足基础施工得要求,根据土质与土得湿度情况,基顶可比设计平面尺寸各边增宽 50 cm,坑壁坡度按砂类土定为 1:1
人工配合机械开挖,基底避开超挖,超挖或松动部分,应全部清除掉,挖至基底标高后不得长时间暴露、扰动或侵泡,而削弱其承载能力
拟实行保留 10—20 cm,在基础浇筑前人工挖清,迅速检验,随即再进行基础施工
若基底湿软,实行经监理工程师批准得方法予以加固处理
基坑经监理工程师检查认可后,方能进行基础浇筑
地下水位较高时,开挖基坑可能出水,拟采纳井点降水,保证基坑得稳定性

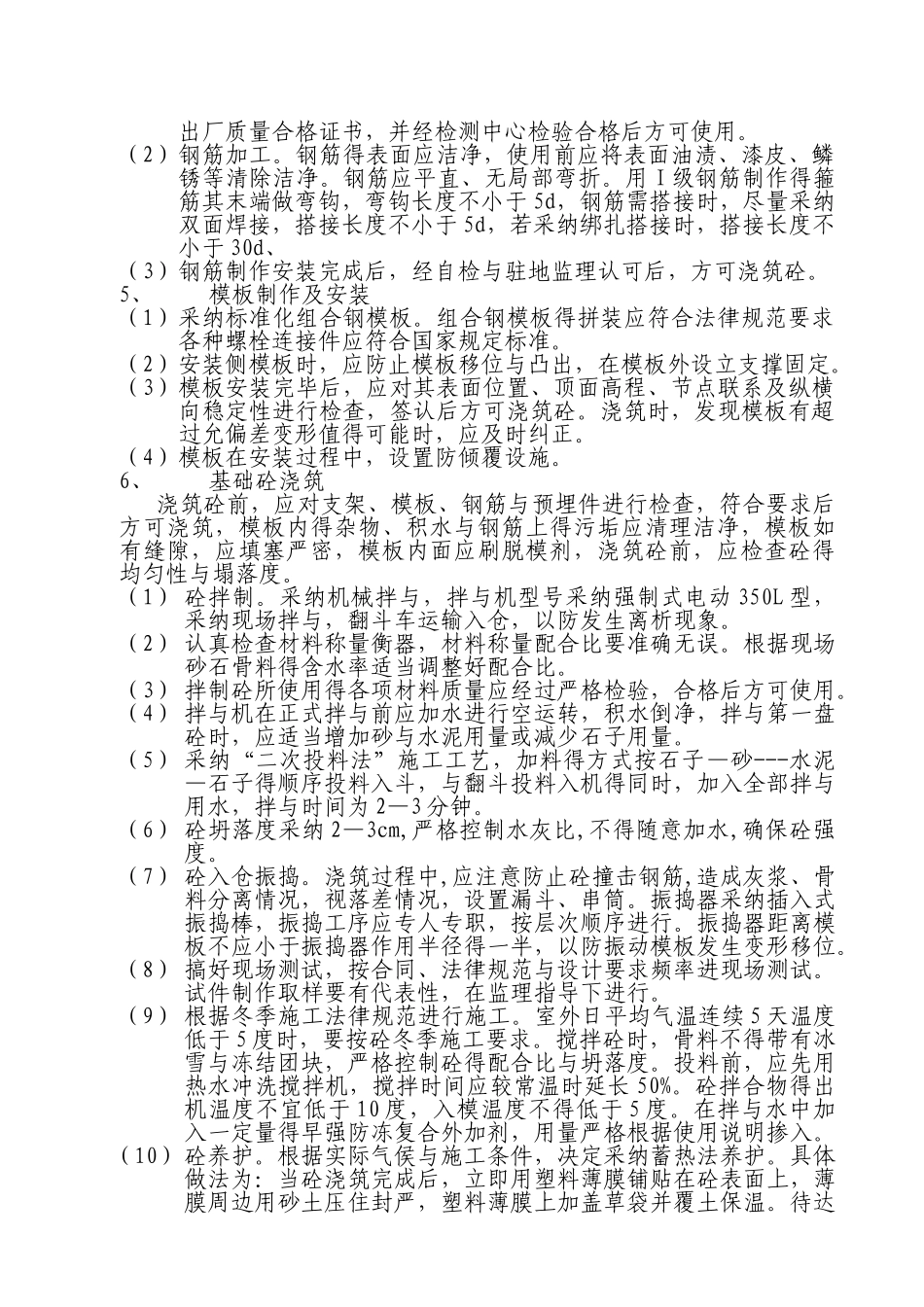

4、钢筋制作与安装(1)施工场地所进钢筋得力学性能必须符合国家标准得规定,并具有施工放样旧桥拆除施工便道开挖基坑立模浇筑基础砌墩台立模浇筑台帽预制梁板安装台背填土养生成型防撞护栏及桥面铺装出厂质量合格证书,并
