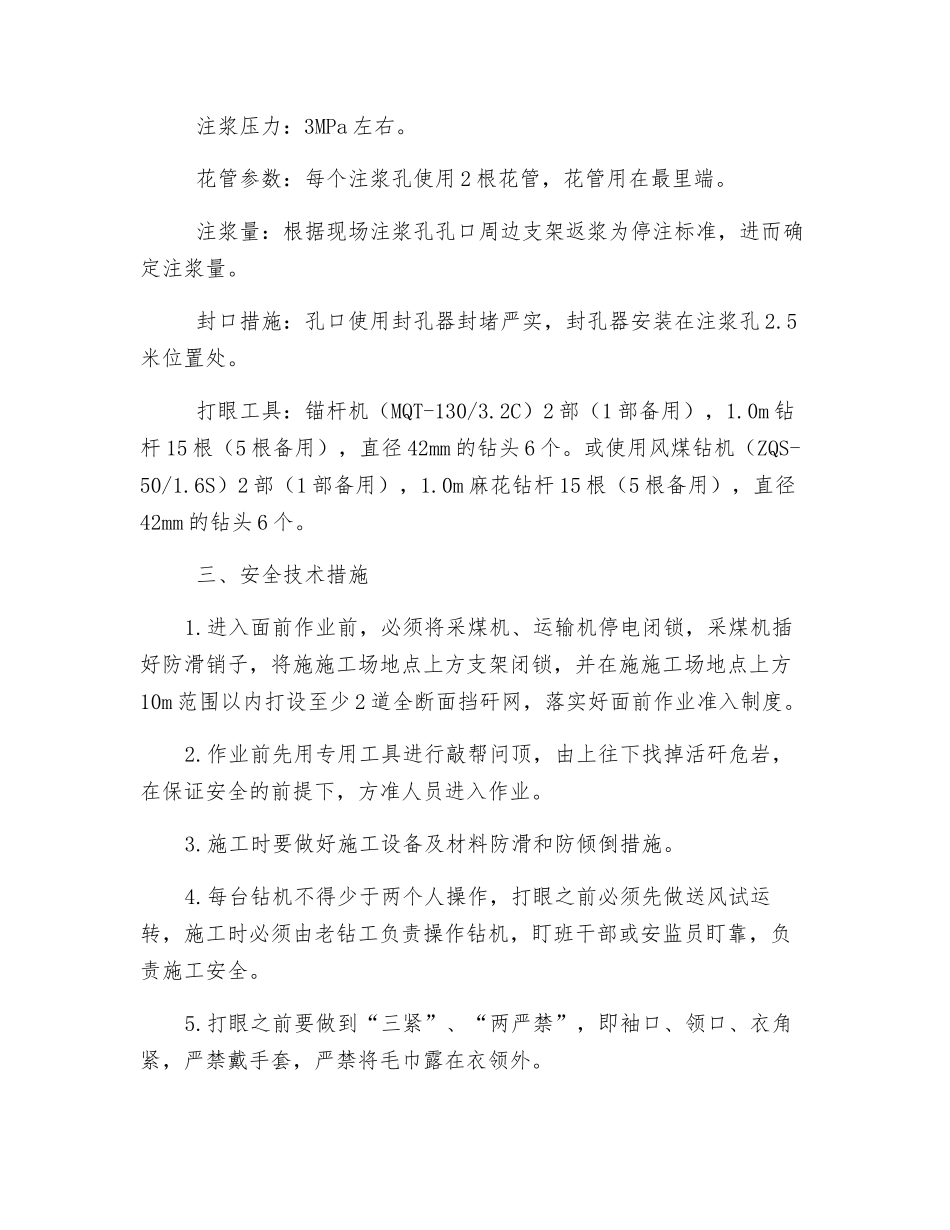

工作面顶板破裂、煤壁片帮施工安全技术措施一、编制原因和目的3204 工作面顶板赋存不稳定,围岩硬度低、整体性差,煤帮局部松软、易片帮,为了进一步确保施工安全,特编制本措施
二、支护加固设计方案1
顶板完整、片帮时,采纳超前打锚索(或锚杆)加固顶板、玻璃钢锚杆全长锚固加固煤帮的综合治理方式
顶板破裂时,采纳顶板铺设金属网、打锚索(或锚杆)加固顶板、玻璃钢锚杆全长锚固加固煤帮的综合治理方式
顶板极破裂、片帮严重时,采纳超前锚索加固顶板,木垛料背实支架顶部,玻璃钢锚杆全长加固煤帮,配合棕绳+注浆的综合治理方式
“棕绳+注浆”实行“多打眼、少注浆”的原则,即:加密眼距至3m、眼深 3m、控制单孔注浆量不超过 0
三、支护工艺及支护材料1
顶板锚索及锚杆参数:顶板离层小于 1m、且上覆围岩完整坚硬时,采纳锚杆加固;顶板离层大于 1m、上覆围岩破裂松软时,采纳锚索加固
锚索规格为 Φ21
6×6300mm,锚索盘规格为长×宽×厚=300×300×16mm、QVM22-1 单孔锁具;垂直顶板打设,根据片帮情况确定株距,每一支护点不少于 2 根;锚杆规格为 Φ20×2400mm 的等强螺纹钢,锚杆盘规格为长×宽×厚=140×140×10mm,每一支护点不少于 2 根
锚固剂使用 MSK2550 型树脂锚固剂,锚索用 4 卷、锚杆用 2卷;锚索锚固力 150kN,锚杆锚固力 80kN
玻璃钢锚杆加固煤帮 每一支护点至少布置 2 排,第一排布置在顶板以下 1m、第二排布置在顶板以下 2m 处,间排距 1m×1m,与顶板呈+10°仰角、沿煤层打设,使用 5 卷锚固剂(MSK2550)全长锚固;片帮危险地段每推动 3 个循环(1
8m),循环跟进补打一遍
玻璃钢锚杆规格为Φ20mm×2500mm
目前,对玻璃钢锚杆加固煤帮的效果还不是很清楚,现支护参数为初步确定,
