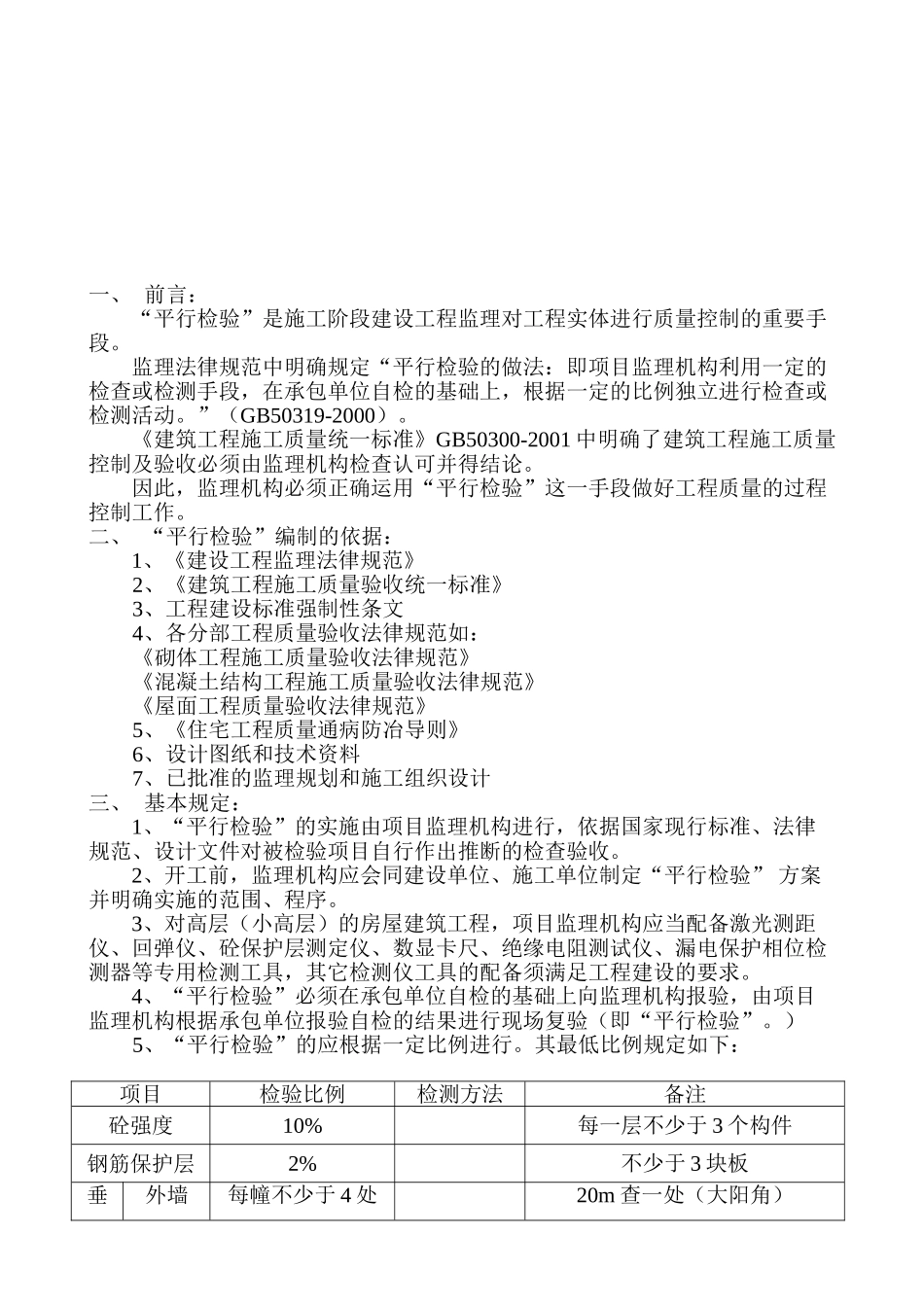

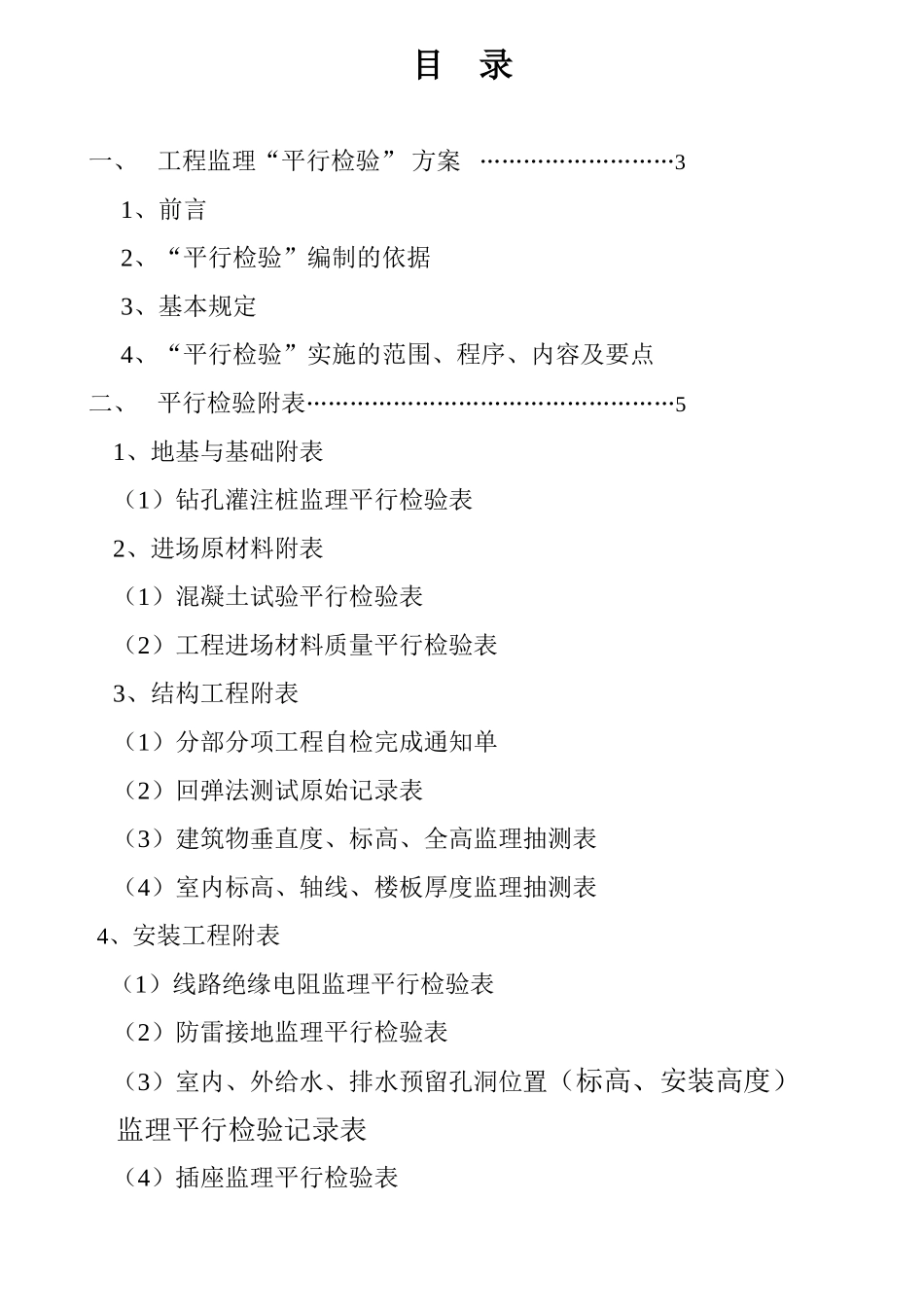

孔雀新城锦园工程平 行 检 验 方案廊坊市博科工程项目管理有限公司目 录一、 工程监理“平行检验” 方案………………………31、前言2、“平行检验”编制的依据3、基本规定4、“平行检验”实施的范围、程序、内容及要点二、 平行检验附表……………………………………………51、地基与基础附表(1)钻孔灌注桩监理平行检验表2、进场原材料附表(1)混凝土试验平行检验表(2)工程进场材料质量平行检验表3、结构工程附表(1)分部分项工程自检完成通知单(2)回弹法测试原始记录表(3)建筑物垂直度、标高、全高监理抽测表(4)室内标高、轴线、楼板厚度监理抽测表 4、安装工程附表(1)线路绝缘电阻监理平行检验表(2)防雷接地监理平行检验表(3)室内、外给水、排水预留孔洞位置(标高、安装高度)监理平行检验记录表(4)插座监理平行检验表 一、 前言:“平行检验”是施工阶段建设工程监理对工程实体进行质量控制的重要手段
监理法律规范中明确规定“平行检验的做法:即项目监理机构利用一定的检查或检测手段,在承包单位自检的基础上,根据一定的比例独立进行检查或检测活动
”(GB50319-2000)
《建筑工程施工质量统一标准》GB50300-2001 中明确了建筑工程施工质量控制及验收必须由监理机构检查认可并得结论
因此,监理机构必须正确运用“平行检验”这一手段做好工程质量的过程控制工作
二、 “平行检验”编制的依据:1、《建设工程监理法律规范》2、《建筑工程施工质量验收统一标准》3、工程建设标准强制性条文4、各分部工程质量验收法律规范如:《砌体工程施工质量验收法律规范》《混凝土结构工程施工质量验收法律规范》《屋面工程质量验收法律规范》5、《住宅工程质量通病防冶导则》6、设计图纸和技术资料7、已批准的监理规划和施工组织设计三、 基本规定:1、“平行检验”的实施由项目监理机构进行,依据国家现行标准、法律规范、设计
