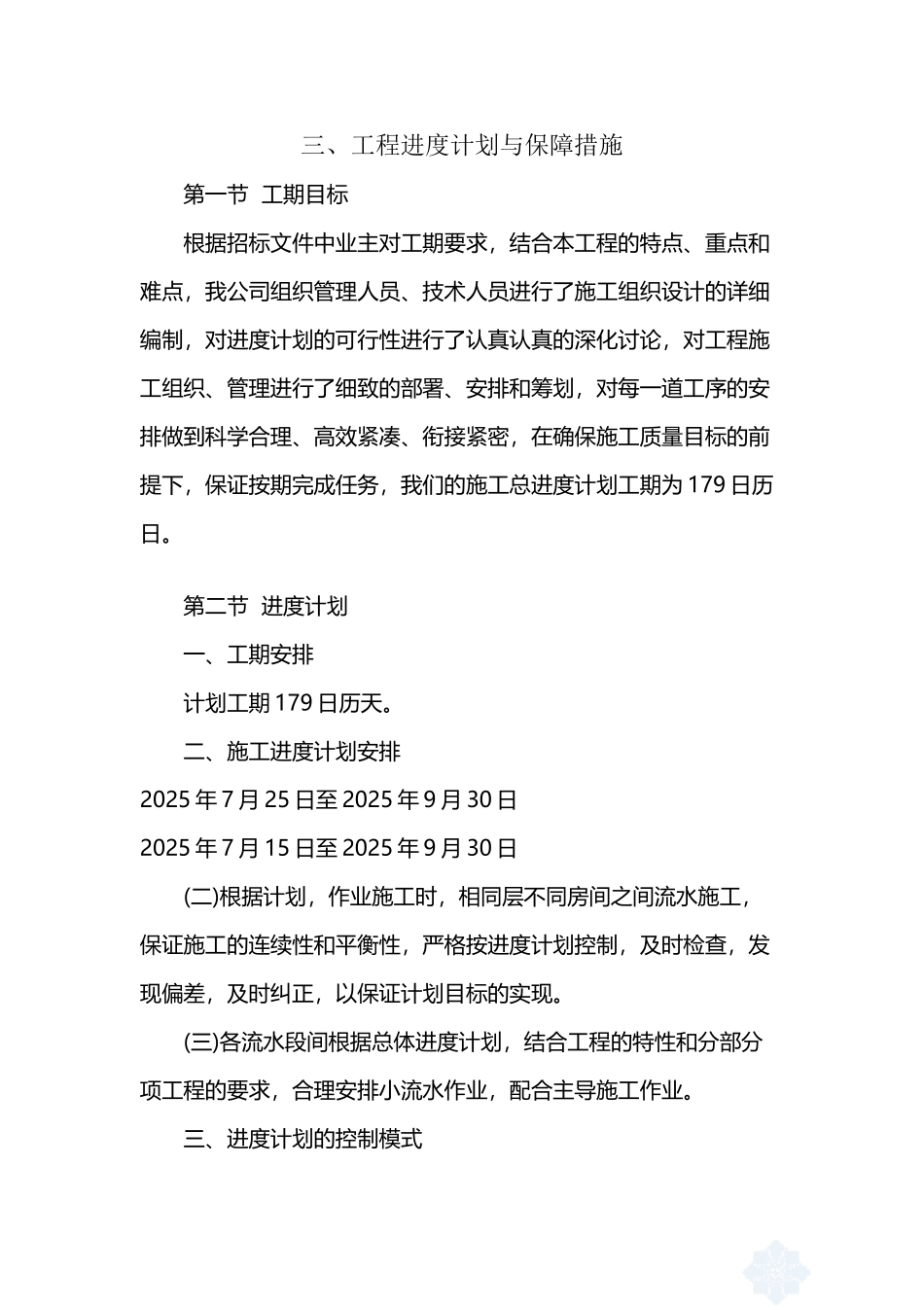

三、工程进度计划与保障措施第一节 工期目标根据招标文件中业主对工期要求,结合本工程的特点、重点和难点,我公司组织管理人员、技术人员进行了施工组织设计的详细编制,对进度计划的可行性进行了认真认真的深化讨论,对工程施工组织、管理进行了细致的部署、安排和筹划,对每一道工序的安排做到科学合理、高效紧凑、衔接紧密,在确保施工质量目标的前提下,保证按期完成任务,我们的施工总进度计划工期为 179 日历日
第二节 进度计划一、工期安排计划工期 179 日历天
二、施工进度计划安排2025 年 7 月 25 日至 2025 年 9 月 30 日2025 年 7 月 15 日至 2025 年 9 月 30 日(二)根据计划,作业施工时,相同层不同房间之间流水施工,保证施工的连续性和平衡性,严格按进度计划控制,及时检查,发现偏差,及时纠正,以保证计划目标的实现
(三)各流水段间根据总体进度计划,结合工程的特性和分部分项工程的要求,合理安排小流水作业,配合主导施工作业

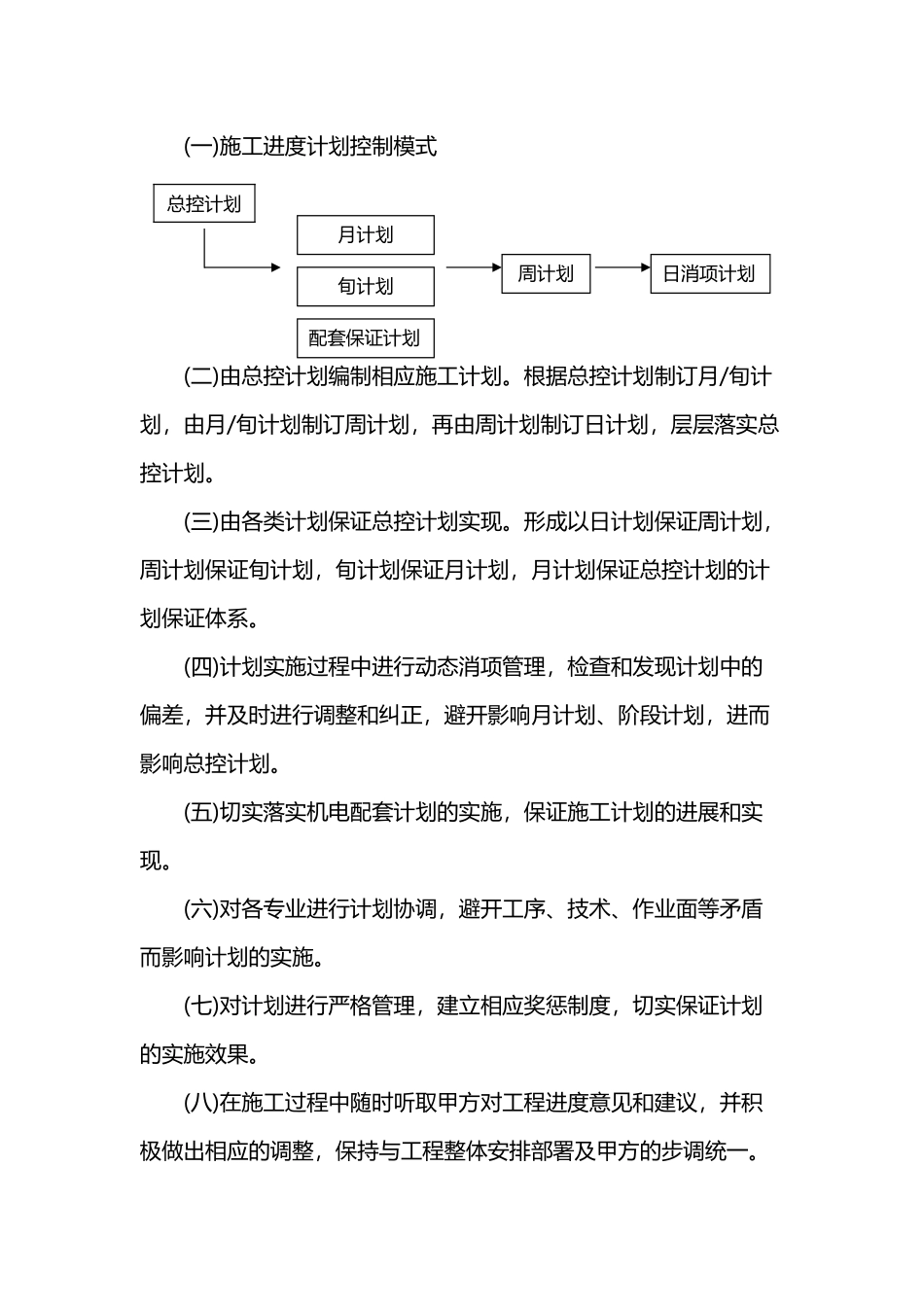

三、进度计划的控制模式(一)施工进度计划控制模式(二)由总控计划编制相应施工计划
根据总控计划制订月/旬计划,由月/旬计划制订周计划,再由周计划制订日计划,层层落实总控计划
(三)由各类计划保证总控计划实现
形成以日计划保证周计划,周计划保证旬计划,旬计划保证月计划,月计划保证总控计划的计划保证体系
(四)计划实施过程中进行动态消项管理,检查和发现计划中的偏差,并及时进行调整和纠正,避开影响月计划、阶段计划,进而影响总控计划
(五)切实落实机电配套计划的实施,保证施工计划的进展和实现
(六)对各专业进行计划协调,避开工序、技术、作业面等矛盾而影响计划的实施
(七)对计划进行严格管理,建立相应奖惩制度
