市政道路专项施工方案

市政道路专项施工方案_第1页
1/126
市政道路专项施工方案_第2页
2/126
市政道路专项施工方案_第3页
3/126

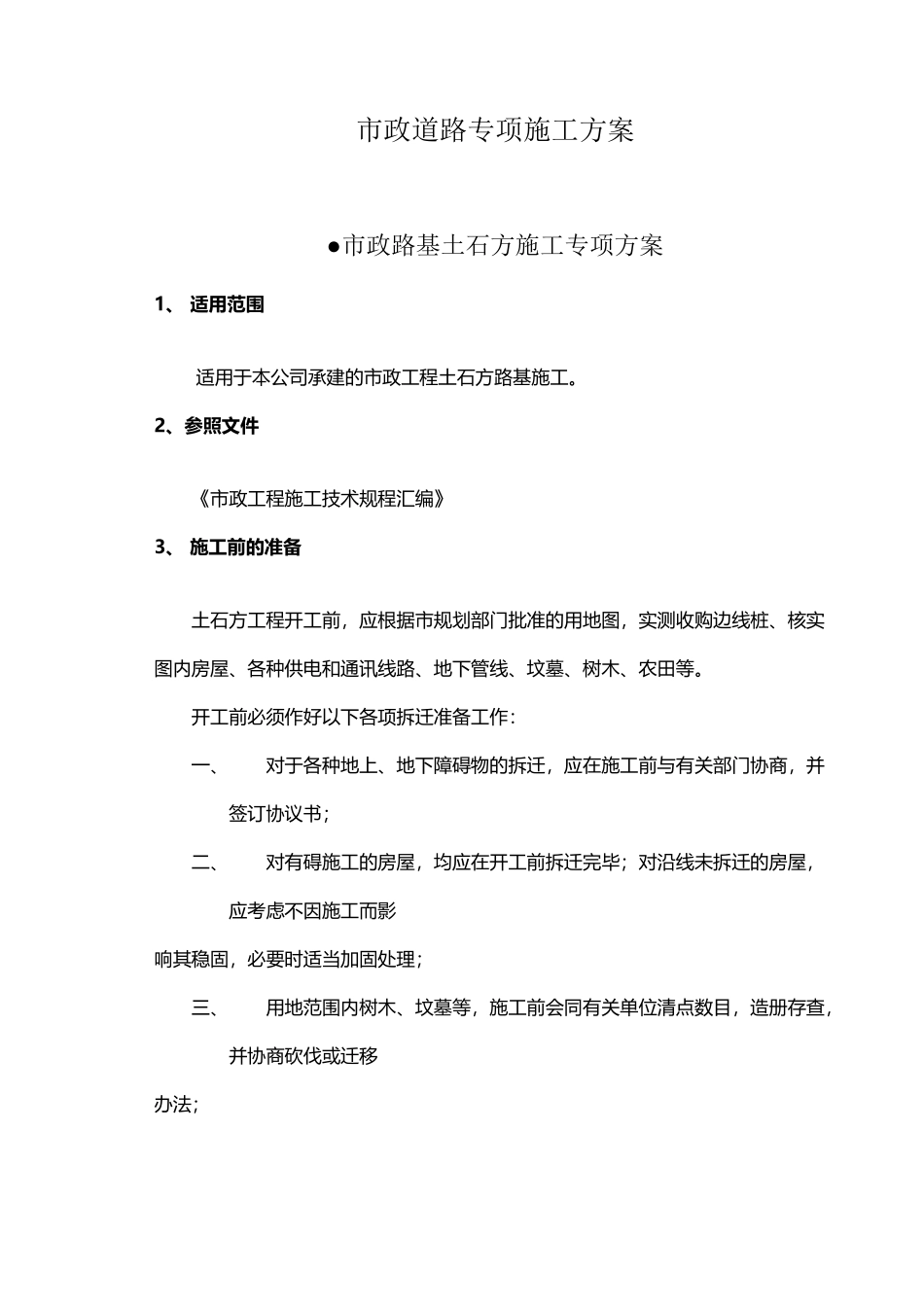

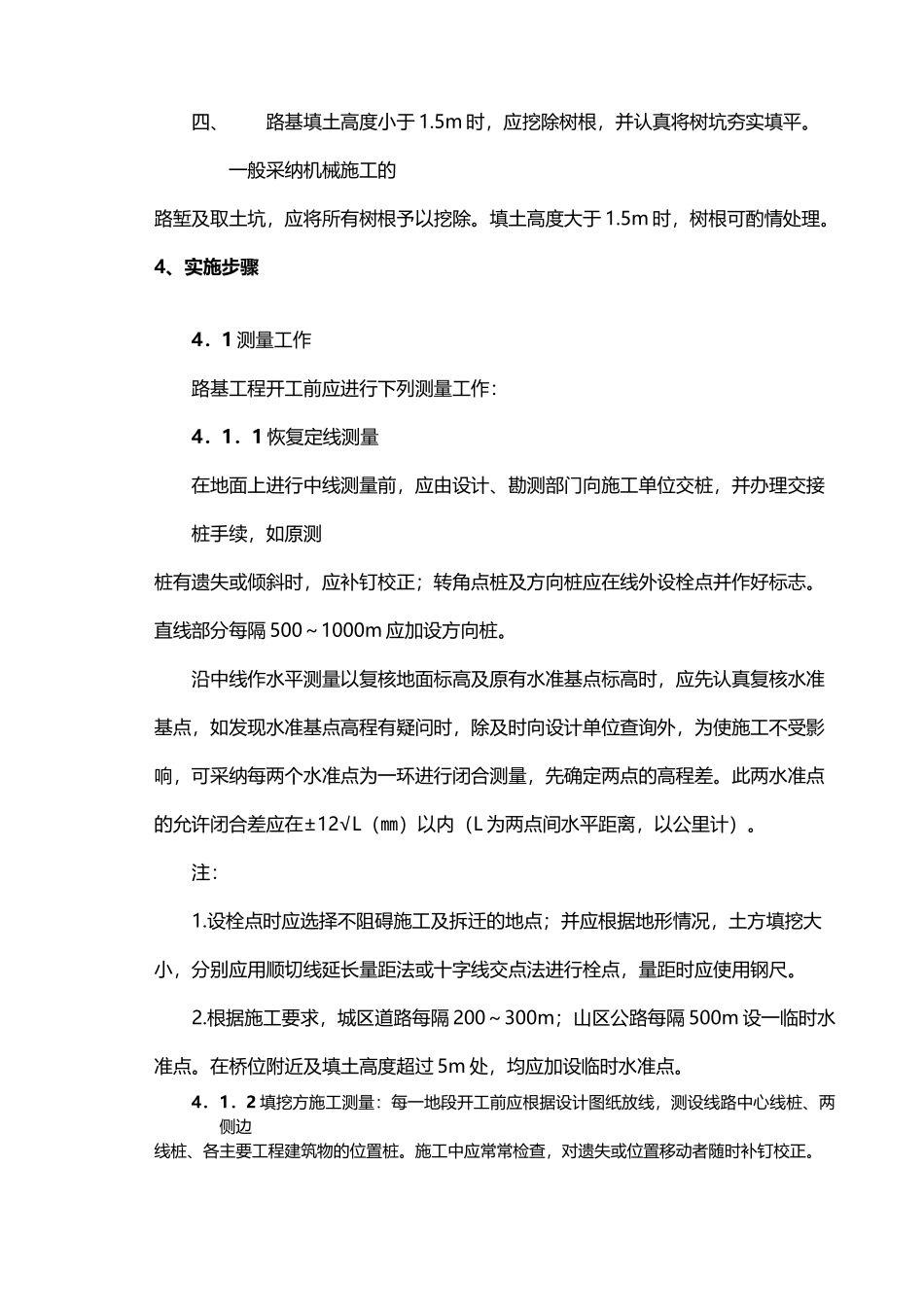

市政道路专项施工方案(70页)Good is good, but better carries it.精益求精,善益求善。市政道路专项施工方案●市政路基土石方施工专项方案1、 适用范围适用于本公司承建的市政工程土石方路基施工。2、参照文件《市政工程施工技术规程汇编》3、 施工前的准备土石方工程开工前,应根据市规划部门批准的用地图,实测收购边线桩、核实图内房屋、各种供电和通讯线路、地下管线、坟墓、树木、农田等。开工前必须作好以下各项拆迁准备工作:一、对于各种地上、地下障碍物的拆迁,应在施工前与有关部门协商,并签订协议书;二、对有碍施工的房屋,均应在开工前拆迁完毕;对沿线未拆迁的房屋,应考虑不因施工而影响其稳固,必要时适当加固处理;三、用地范围内树木、坟墓等,施工前会同有关单位清点数目,造册存查,并协商砍伐或迁移办法;四、路基填土高度小于 1.5m 时,应挖除树根,并认真将树坑夯实填平。一般采纳机械施工的路堑及取土坑,应将所有树根予以挖除。填土高度大于 1.5m 时,树根可酌情处理。4、实施步骤4.1 测量工作路基工程开工前应进行下列测量工作:4.1.1 恢复定线测量在地面上进行中线测量前,应由设计、勘测部门向施工单位交桩,并办理交接桩手续,如原测桩有遗失或倾斜时,应补钉校正;转角点桩及方向桩应在线外设栓点并作好标志。直线部分每隔 500~1000m 应加设方向桩。沿中线作水平测量以复核地面标高及原有水准基点标高时,应先认真复核水准基点,如发现水准基点高程有疑问时,除及时向设计单位查询外,为使施工不受影响,可采纳每两个水准点为一环进行闭合测量,先确定两点的高程差。此两水准点的允许闭合差应在±12√L(㎜)以内(L 为两点间水平距离,以公里计)。注:1.设栓点时应选择不阻碍施工及拆迁的地点;并应根据地形情况,土方填挖大小,分别应用顺切线延长量距法或十字线交点法进行栓点,量距时应使用钢尺。2.根据施工要求,城区道路每隔 200~300m;山区公路每隔 500m 设一临时水准点。在桥位附近及填土高度超过 5m 处,均应加设临时水准点。4.1.2 填挖方施工测量:每一地段开工前应根据设计图纸放线,测设线路中心线桩、两侧边线桩、各主要工程建筑物的位置桩。施工中应常常检查,对遗失或位置移动者随时补钉校正。注:1.应按设计横断面计算填土坡脚位置或挖方坡顶位置,测设坡脚或坡顶桩。2.每隔 25m 或 50m 以及地形变化较大处,均应测设中线、边线桩,并设置填挖高程标志,小量...

1、当您付费下载文档后,您只拥有了使用权限,并不意味着购买了版权,文档只能用于自身使用,不得用于其他商业用途(如 [转卖]进行直接盈利或[编辑后售卖]进行间接盈利)。
2、本站所有内容均由合作方或网友上传,本站不对文档的完整性、权威性及其观点立场正确性做任何保证或承诺!文档内容仅供研究参考,付费前请自行鉴别。
3、如文档内容存在违规,或者侵犯商业秘密、侵犯著作权等,请点击“违规举报”。

碎片内容

市政道路专项施工方案

确认删除?
VIP
微信客服
  • 扫码咨询
会员Q群
  • 会员专属群点击这里加入QQ群
客服邮箱
回到顶部
