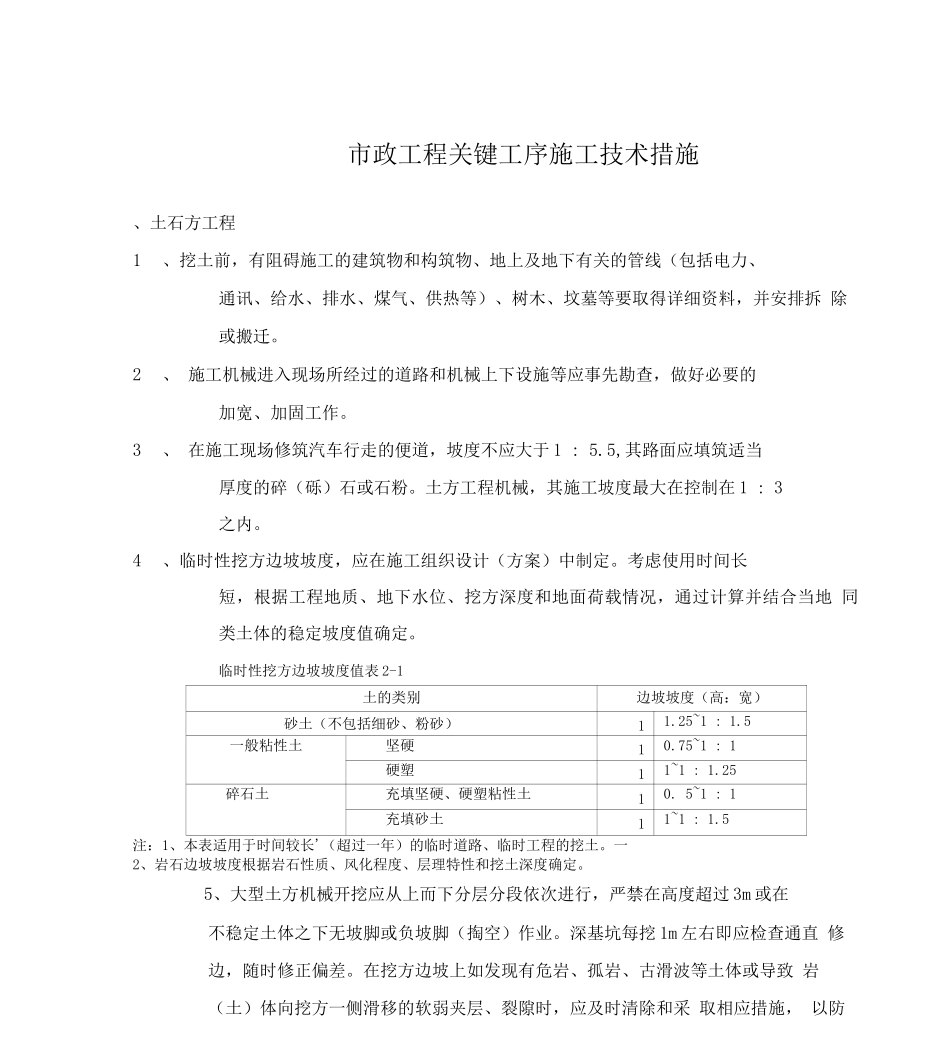

[键入公司名称][键入文档标题][键入文档副标题][键入作者姓名]目录一、土石方工程 3二、排水管道工程 5三、沟槽回填土 9四、检查井质量通病控制 11五、道路基层(土路基)11六、水泥稳定碎石基层 12七、沥青路面 14八、混凝土路面 15市政工程关键工序施工技术措施、土石方工程1、挖土前,有阻碍施工的建筑物和构筑物、地上及地下有关的管线(包括电力、通讯、给水、排水、煤气、供热等)、树木、坟墓等要取得详细资料,并安排拆 除或搬迁
2、 施工机械进入现场所经过的道路和机械上下设施等应事先勘查,做好必要的加宽、加固工作
3、 在施工现场修筑汽车行走的便道,坡度不应大于 1 : 5
5,其路面应填筑适当厚度的碎(砾)石或石粉
土方工程机械,其施工坡度最大在控制在 1 : 3之内
4、临时性挖方边坡坡度,应在施工组织设计(方案)中制定
考虑使用时间长短,根据工程地质、地下水位、挖方深度和地面荷载情况,通过计算并结合当地 同类土体的稳定坡度值确定
临时性挖方边坡坡度值表 2-1土的类别边坡坡度(高:宽)砂土(不包括细砂、粉砂)11
25~1 : 1
5一般粘性土坚硬10
75~1 : 1硬塑11~1 : 1
25碎石土充填坚硬、硬塑粘性土10
5~1 : 1充填砂土11~1 : 1
5注:1、本表适用于时间较长'(超过一年)的临时道路、临时工程的挖土
一2、岩石边坡坡度根据岩石性质、风化程度、层理特性和挖土深度确定
5、大型土方机械开挖应从上而下分层分段依次进行,严禁在高度超过 3m 或在不稳定土体之下无坡脚或负坡脚(掏空)作业
深基坑每挖 1m 左右即应检查通直 修边,随时修正偏差
在挖方边坡上如发现有危岩、孤岩、古滑波等土体或导致 岩(土)体向挖方一侧滑移的软弱夹层、裂隙时,应及时清除和采 取相应措施, 以防止岩(土)体倒塌与下滑
6、在滑坡地段挖方时,应详细了解
