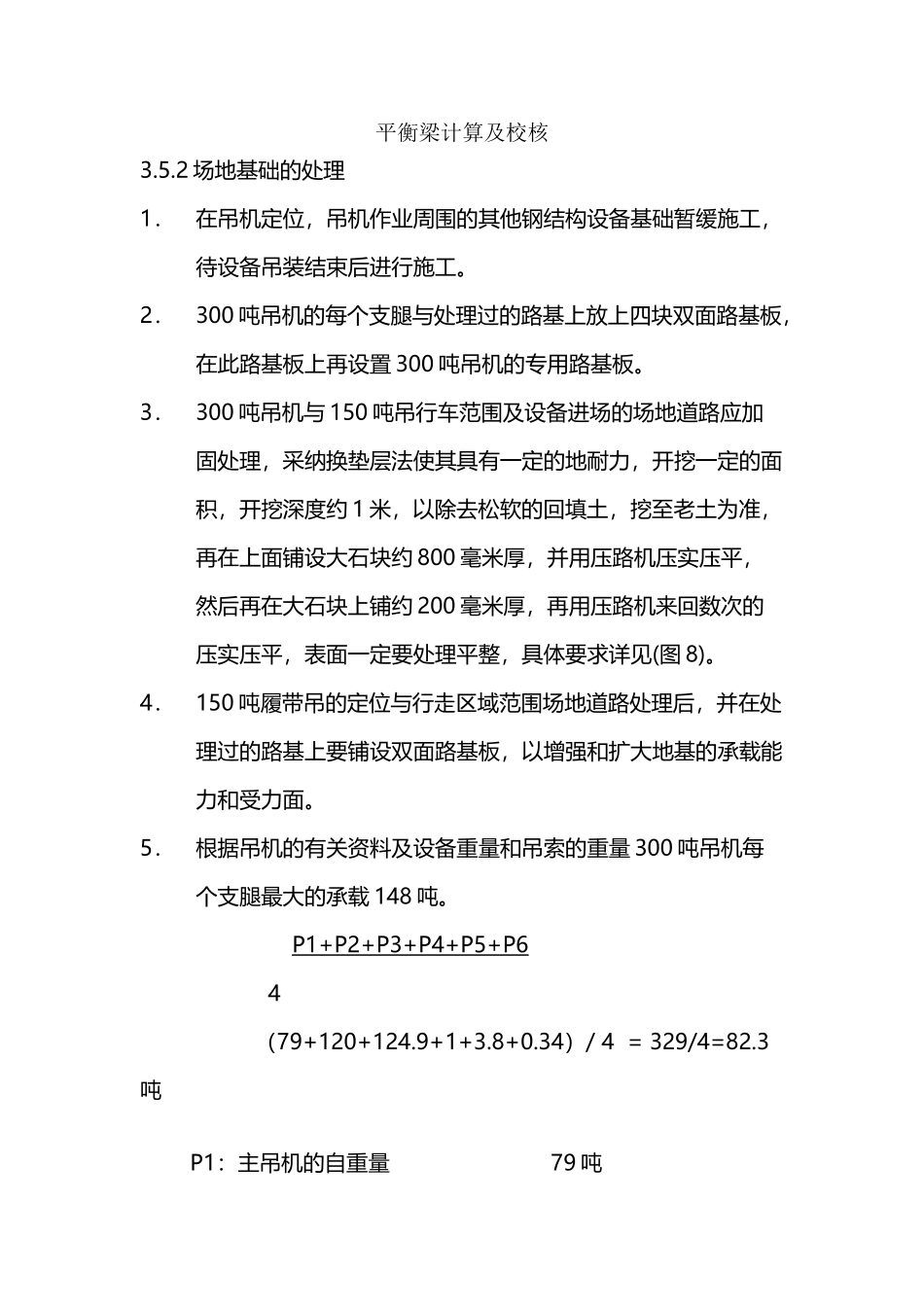

平衡梁计算及校核(7 页)Good is good, but better carries it.精益求精,善益求善。平衡梁计算及校核3.5.2 场地基础的处理1.在吊机定位,吊机作业周围的其他钢结构设备基础暂缓施工,待设备吊装结束后进行施工。2.300 吨吊机的每个支腿与处理过的路基上放上四块双面路基板,在此路基板上再设置 300 吨吊机的专用路基板。3.300 吨吊机与 150 吨吊行车范围及设备进场的场地道路应加固处理,采纳换垫层法使其具有一定的地耐力,开挖一定的面积,开挖深度约 1 米,以除去松软的回填土,挖至老土为准,再在上面铺设大石块约 800 毫米厚,并用压路机压实压平,然后再在大石块上铺约 200 毫米厚,再用压路机来回数次的压实压平,表面一定要处理平整,具体要求详见(图 8)。4.150 吨履带吊的定位与行走区域范围场地道路处理后,并在处理过的路基上要铺设双面路基板,以增强和扩大地基的承载能力和受力面。5.根据吊机的有关资料及设备重量和吊索的重量 300 吨吊机每个支腿最大的承载 148 吨。P1+P2+P3+P4+P5+P6 4(79+120+124.9+1+3.8+0.34)/ 4 = 329/4=82.3吨 P1:主吊机的自重量 79 吨P2:主吊机的配重重量 120 吨P3:设备的重量 124.9 吨P4:吊索具的重量 1 吨P5:吊钩的重量 3.8 吨P6:设备群座支撑用钢管的重量 Ø219×10 0.34 吨3.6 吊机性能选用详见氧氯化反应器吊装立面图(6、7)3.6.1 主吊机选用 DEMAG-TC2000 型 300 吨桁架式汽车吊。1)吊装总重量的计算 G1. 设备重量 G1 =124.9 吨2. 吊钩重量 G2 =3.8 吨3. 主吊索具的重量 Ø60.5-6×37-170 G3 =1.027 吨4. 群座支撑钢管的重量 Ø219×10 G4 =0.35 吨 5. 底部吊索具的重量 Ø56-6×37-170 G5 =0.23 吨 6. 卸扣的重量 75 吨级 5 只 G6 =0.72 吨7. 吊梁重量 G7=1.5 吨8. G=G1+G2+G3+G4+G5+G6+G7 =132.5 吨符合吊机性能要求。2)设备的吊装高度设备高度 H=30.2 米设备就位标高 0.25 米设备就位吊装空间 0.55 米设备吊装总高度为 31 米符合吊机性能要求3.6.2 副吊机选用 KH700-2 型履带式吊机1.抬吊重量的计算 P1= (G×A)÷(A+B) =(125.24×14)÷(14+15.017) =60.43 吨P2=(G×B)÷(A+B) =(125.24×15.017)÷(14+15.017) =64.83副吊机符合抬吊要求O--设备重心G--设备重量P1--主吊机抬吊重量P2--副吊机抬吊重量A--副吊机吊点离重心的距离(毫米)B--主吊机吊点离重心的距离(毫米)3.7...
