电脑桌面
添加小米粒文库到电脑桌面
安装后可以在桌面快捷访问

建筑施工企业完工百分比法核算

建筑施工企业完工百分比法核算_第1页
1/8
建筑施工企业完工百分比法核算_第2页
2/8
建筑施工企业完工百分比法核算_第3页
3/8

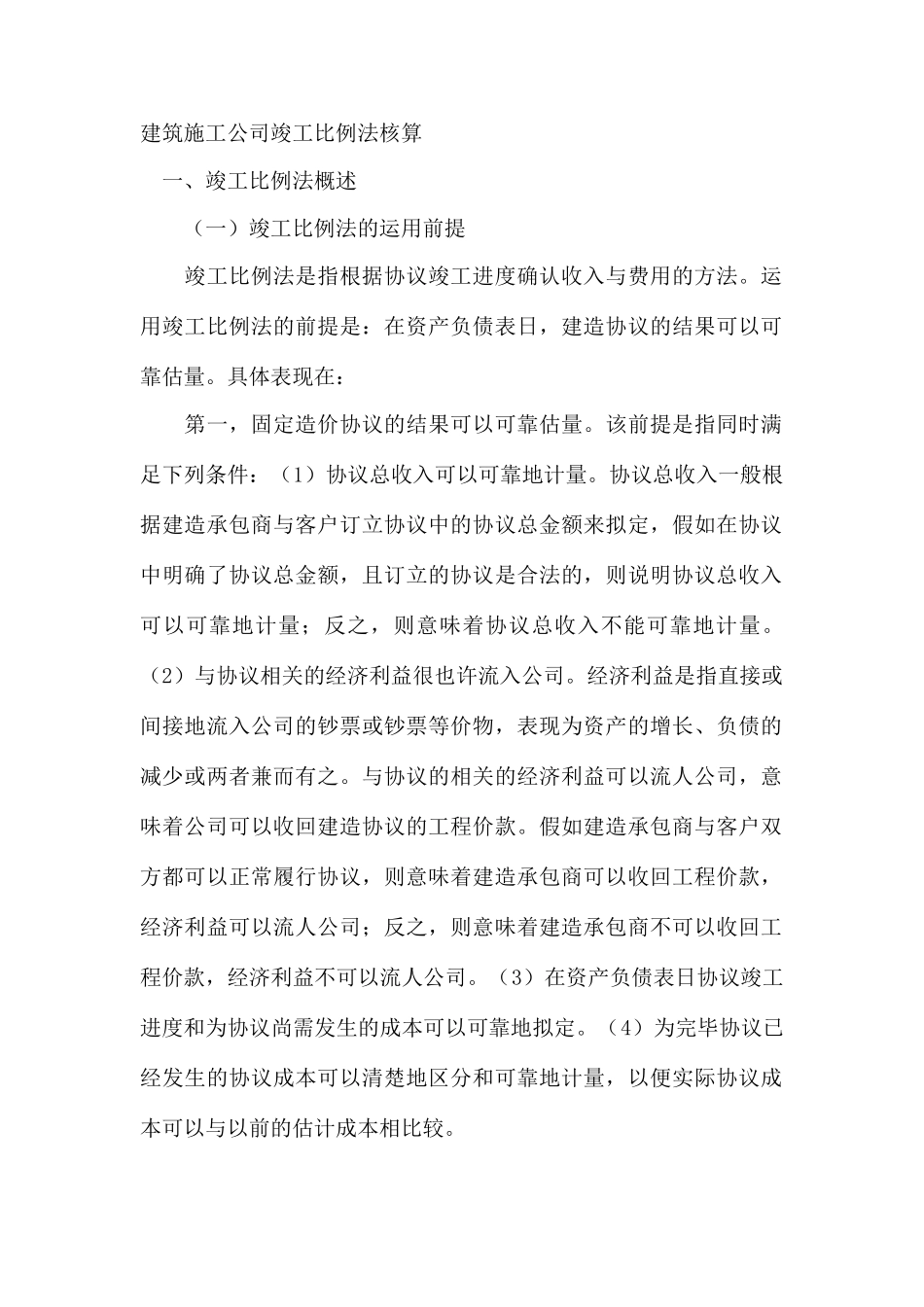

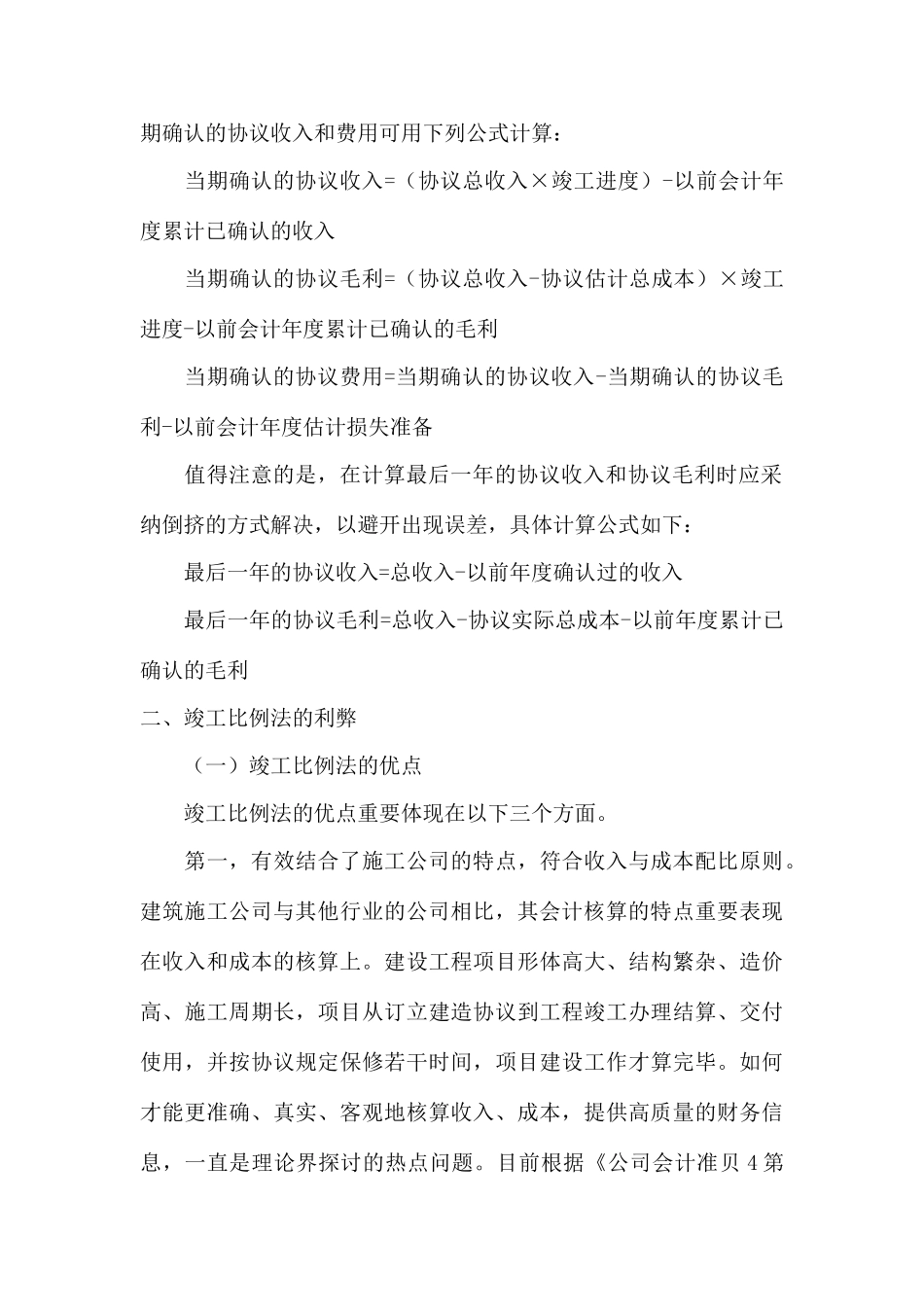

建筑施工公司竣工比例法核算 一、竣工比例法概述 (一)竣工比例法的运用前提 竣工比例法是指根据协议竣工进度确认收入与费用的方法。运用竣工比例法的前提是:在资产负债表日,建造协议的结果可以可靠估量。具体表现在: 第一,固定造价协议的结果可以可靠估量。该前提是指同时满足下列条件:(1)协议总收入可以可靠地计量。协议总收入一般根据建造承包商与客户订立协议中的协议总金额来拟定,假如在协议中明确了协议总金额,且订立的协议是合法的,则说明协议总收入可以可靠地计量;反之,则意味着协议总收入不能可靠地计量。(2)与协议相关的经济利益很也许流入公司。经济利益是指直接或间接地流入公司的钞票或钞票等价物,表现为资产的增长、负债的减少或两者兼而有之。与协议的相关的经济利益可以流人公司,意味着公司可以收回建造协议的工程价款。假如建造承包商与客户双方都可以正常履行协议,则意味着建造承包商可以收回工程价款,经济利益可以流人公司;反之,则意味着建造承包商不可以收回工程价款,经济利益不可以流人公司。(3)在资产负债表日协议竣工进度和为协议尚需发生的成本可以可靠地拟定。(4)为完毕协议已经发生的协议成本可以清楚地区分和可靠地计量,以便实际协议成本可以与以前的估计成本相比较。 第二,成本加成协议的结果可以可靠估量。该前提是指同时满足下列条件:与协议相关的经济利益很也许流入公司;实际发生的协议成本可以清楚地区分和可靠地计量。 (二)竣工比例法的计算方法 竣工比例法的运用就是如何根据该方法确认协议收入和费用,具体涉及两个环节。 第一步,拟定建造协议的竣工进度,计算出竣工比例。《公司会计准则第 15 号——建造协议》规定,公司采纳竣工比例法拟定协议收入和费用,拟定协议竣工进度可以选用下列三种方法: (1)累计实际发生的协议成本占协议估计总成本的比例。该方法是拟定协议竣工进度较常用的方法。其计算方式为: 协议竣工进度=累计实际发生的协议成本,协议估计总成本×100% (2)已经完毕的协议工作量占协议估计总工作量的比例。该方法合用于协议工作量容易拟定的建造协议,如道路工程、土石方挖掘、砌筑工程等。其计算公式为: 协议竣工进度=已经竣工的协议工作量/协议估计总工作量×100% (3)已完协议工作的测量。该方法是在无法根据上述两种方法拟定协议竣工进度时所采纳的一种特别的技术测量方法。这种技术测量并不是由建造承包商自行随意测定,而由专...

1、当您付费下载文档后,您只拥有了使用权限,并不意味着购买了版权,文档只能用于自身使用,不得用于其他商业用途(如 [转卖]进行直接盈利或[编辑后售卖]进行间接盈利)。
2、本站所有内容均由合作方或网友上传,本站不对文档的完整性、权威性及其观点立场正确性做任何保证或承诺!文档内容仅供研究参考,付费前请自行鉴别。
3、如文档内容存在违规,或者侵犯商业秘密、侵犯著作权等,请点击“违规举报”。

碎片内容

建筑施工企业完工百分比法核算

确认删除?
VIP
微信客服
  • 扫码咨询
会员Q群
  • 会员专属群点击这里加入QQ群
客服邮箱
回到顶部
