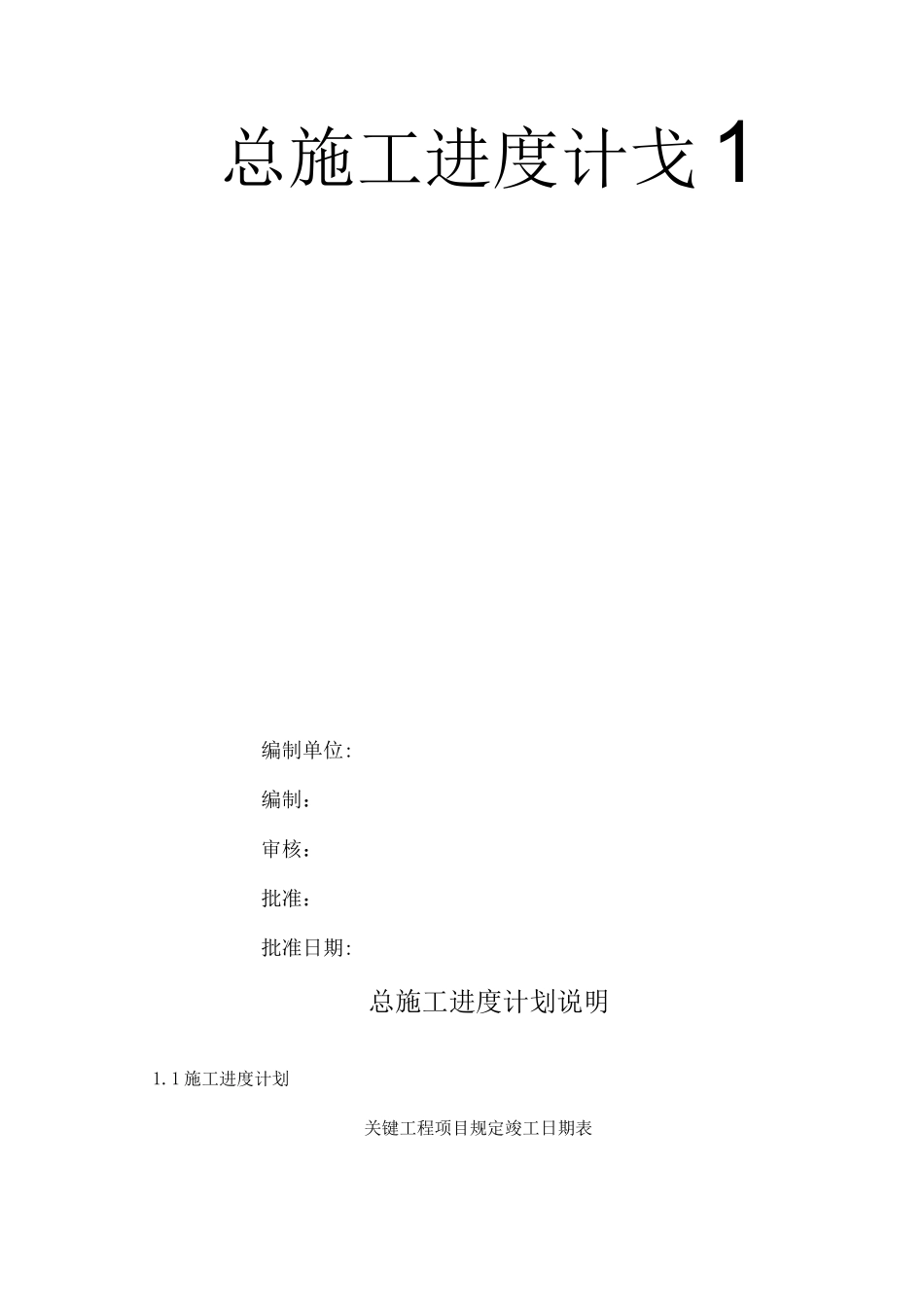

总施工进度计戈 1编制单位:编制:审核:批准:批准日期:总施工进度计划说明1

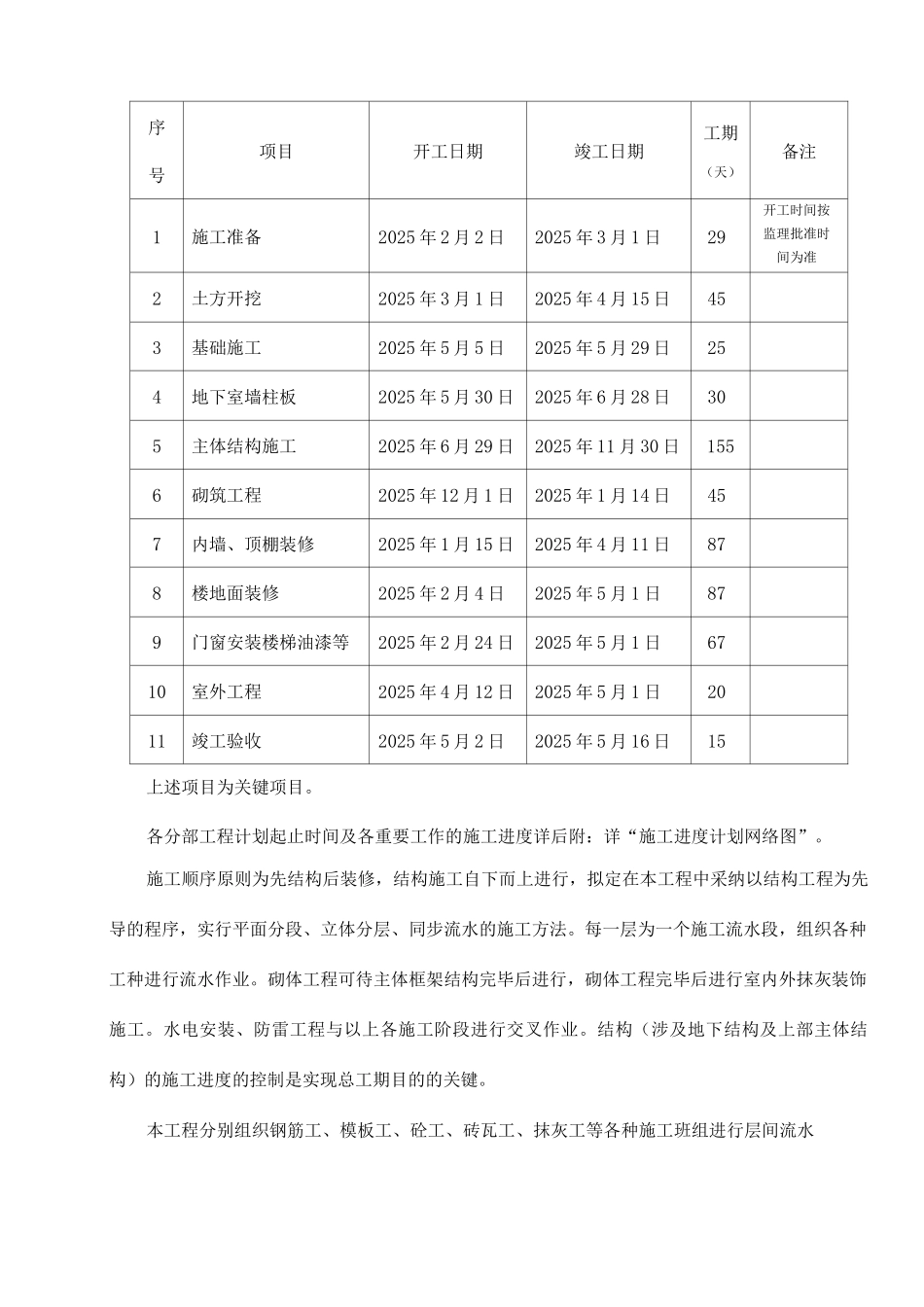

1 施工进度计划关键工程项目规定竣工日期表序号项目开工日期竣工日期工期(天)备注1施工准备2025 年 2 月 2 日2025 年 3 月 1 日29开工时间按监理批准时间为准2土方开挖2025 年 3 月 1 日2025 年 4 月 15 日453基础施工2025 年 5 月 5 日2025 年 5 月 29 日254地下室墙柱板2025 年 5 月 30 日2025 年 6 月 28 日305主体结构施工2025 年 6 月 29 日2025 年 11 月 30 日1556砌筑工程2025 年 12 月 1 日2025 年 1 月 14 日457内墙、顶棚装修2025 年 1 月 15 日2025 年 4 月 11 日878楼地面装修2025 年 2 月 4 日2025 年 5 月 1 日879门窗安装楼梯油漆等2025 年 2 月 24 日2025 年 5 月 1 日6710室外工程2025 年 4 月 12 日2025 年 5 月 1 日2011竣工验收2025 年 5 月 2 日2025 年 5 月 16 日15上述项目为关键项目
各分部工程计划起止时间及各重要工作的施工进度详后附:详“施工进度计划网络图”
施工顺序原则为先结构后装修,结构施工自下而上进行,拟定在本工程中采纳以结构工程为先导的程序,实行平面分段、立体分层、同步流水的施工方法
每一层为一个施工流水段,组织各种工种进行流水作业
砌体工程可待主体框架结构完毕后进行,砌体工程完毕后进行室内外抹灰装饰施工
水电安装、防雷工程与以上各施工阶段进行交叉作业
结构(涉及地下结构及上部主体结构)的施工进度的控制是实现总工期目的的关键
本工程分别组织钢筋工、模板工、砼工、砖瓦工、抹灰工等各种施工班组进行层间流水施工作业

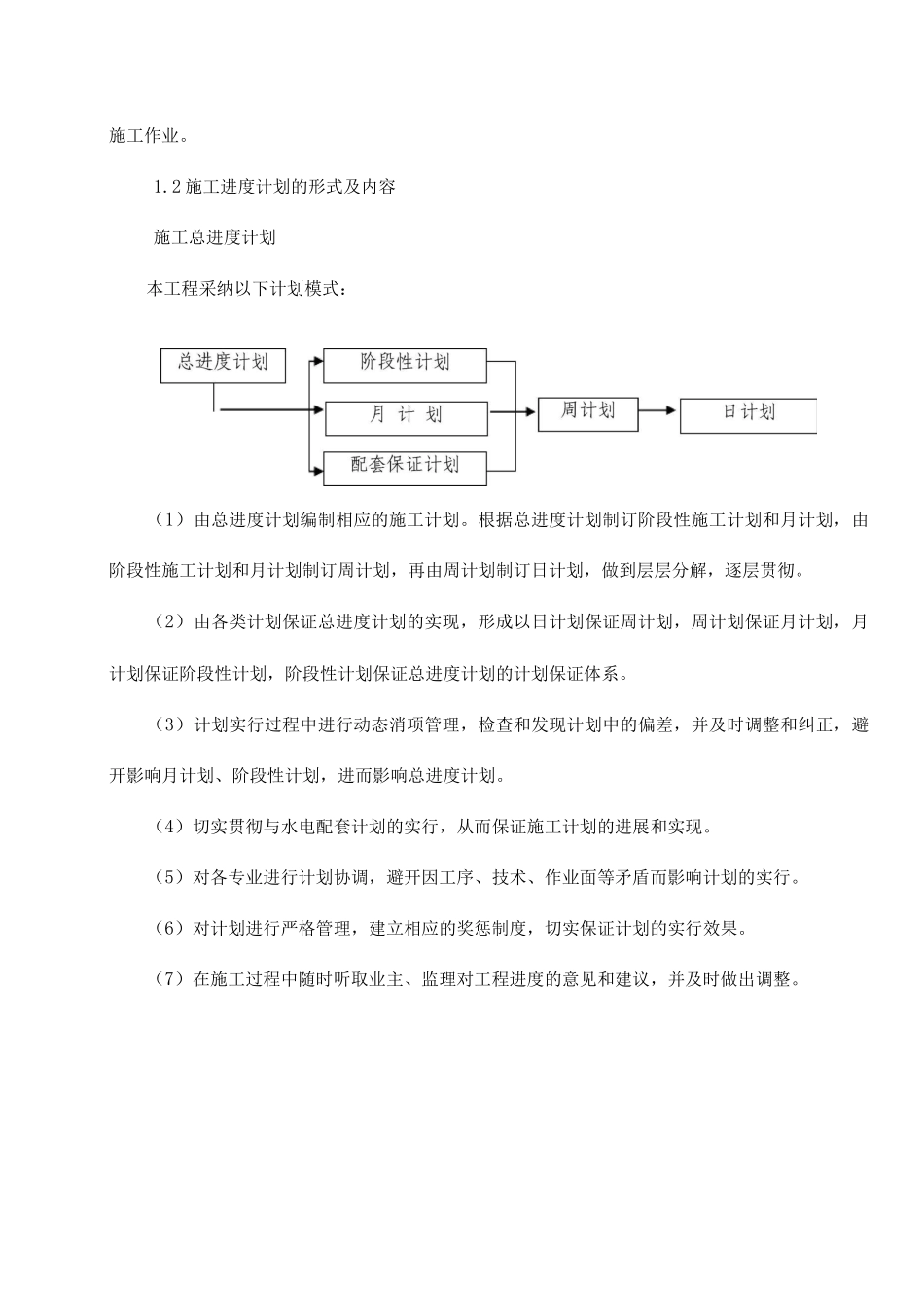

2 施工进度计划
