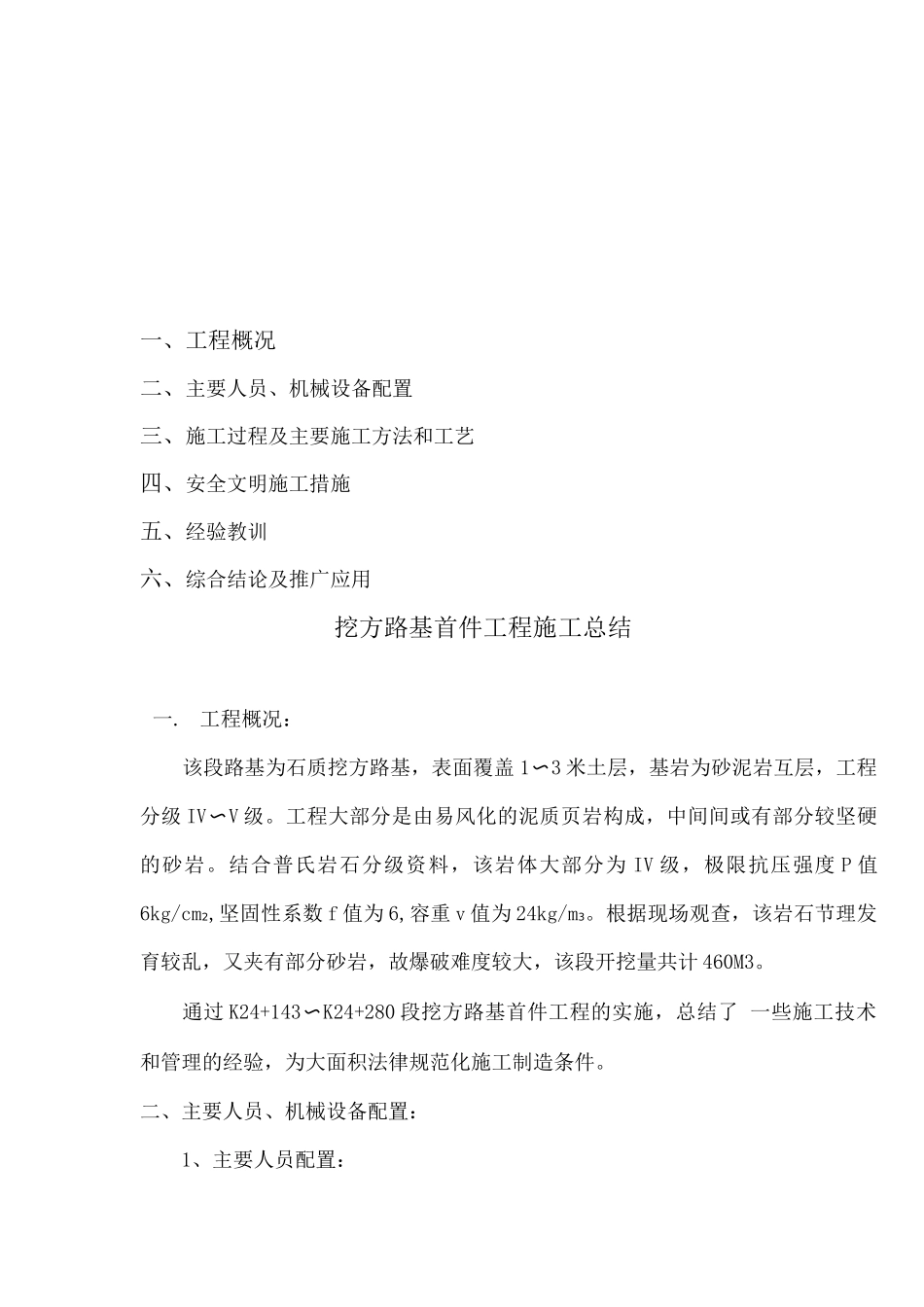

一、工程概况二、主要人员、机械设备配置三、施工过程及主要施工方法和工艺四、安全文明施工措施五、经验教训六、综合结论及推广应用挖方路基首件工程施工总结一
工程概况:该段路基为石质挖方路基,表面覆盖 1〜3 米土层,基岩为砂泥岩互层,工程分级 IV〜V 级
工程大部分是由易风化的泥质页岩构成,中间间或有部分较坚硬的砂岩
结合普氏岩石分级资料,该岩体大部分为 IV 级,极限抗压强度 P 值6kg/cm2,坚固性系数 f 值为 6,容重 v 值为 24kg/m3
根据现场观查,该岩石节理发育较乱,又夹有部分砂岩,故爆破难度较大,该段开挖量共计 460M3
通过 K24+143〜K24+280 段挖方路基首件工程的实施,总结了 一些施工技术和管理的经验,为大面积法律规范化施工制造条件

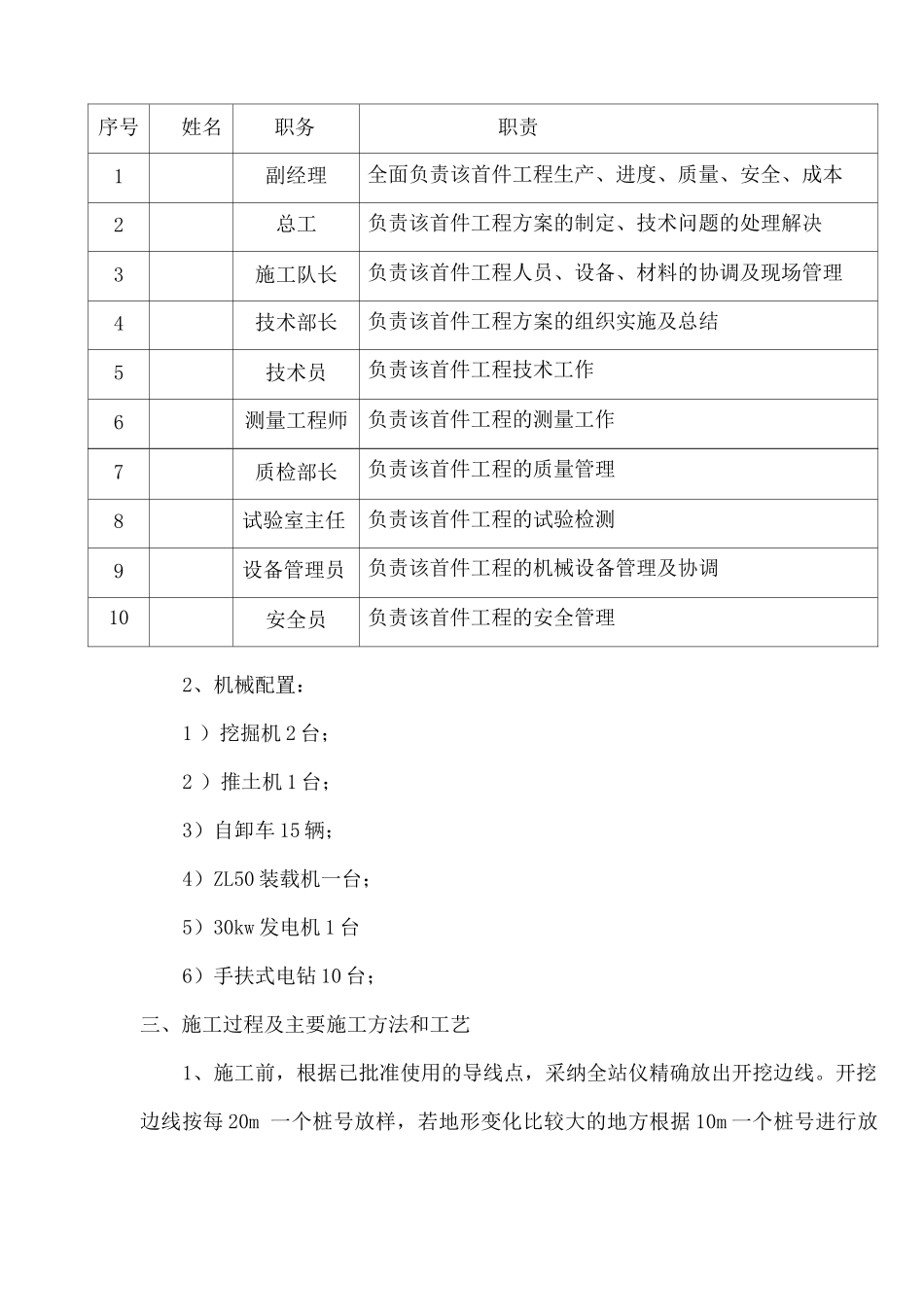

二、主要人员、机械设备配置:1、主要人员配置:序号姓名职务职责1副经理全面负责该首件工程生产、进度、质量、安全、成本2总工负责该首件工程方案的制定、技术问题的处理解决3施工队长负责该首件工程人员、设备、材料的协调及现场管理4技术部长负责该首件工程方案的组织实施及总结5技术员负责该首件工程技术工作6测量工程师负责该首件工程的测量工作7质检部长负责该首件工程的质量管理8试验室主任负责该首件工程的试验检测9设备管理员负责该首件工程的机械设备管理及协调10安全员负责该首件工程的安全管理2、机械配置:1 )挖掘机 2 台;2 )推土机 1 台;3)自卸车 15 辆;4)ZL50 装载机一台;5)30kw 发电机 1 台6)手扶式电钻 10 台;三、施工过程及主要施工方法和工艺1、施工前,根据已批准使用的导线点,采纳全站仪精确放出开挖边线
开挖边线按每 20m 一个桩号放样,若地形变化比较大的地方根据 10m 一个桩号进行放样,而后将各桩之间的部分用白灰撒出连成开挖边线

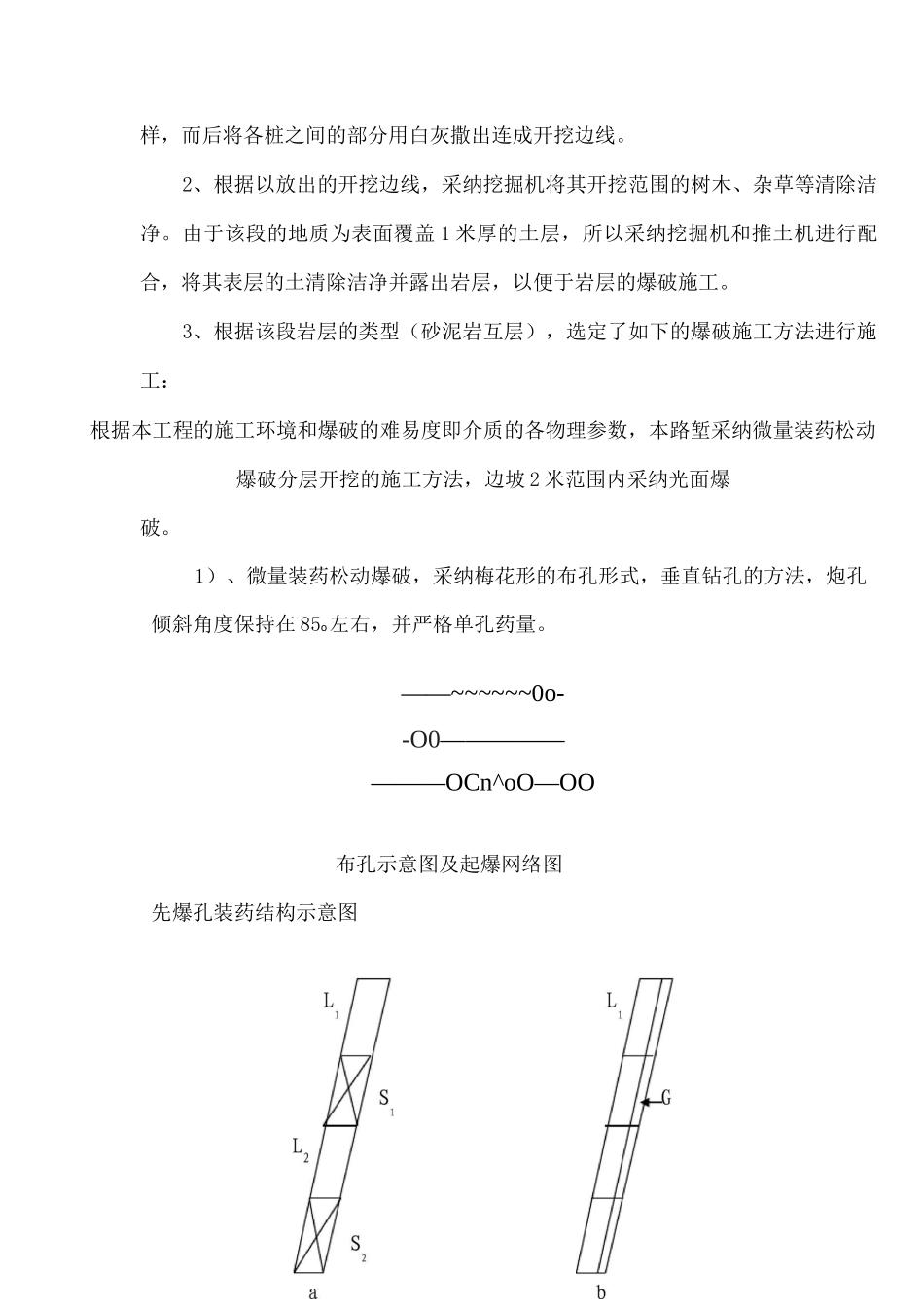

2、根据以放出的开挖边线,采纳挖掘机将其开
