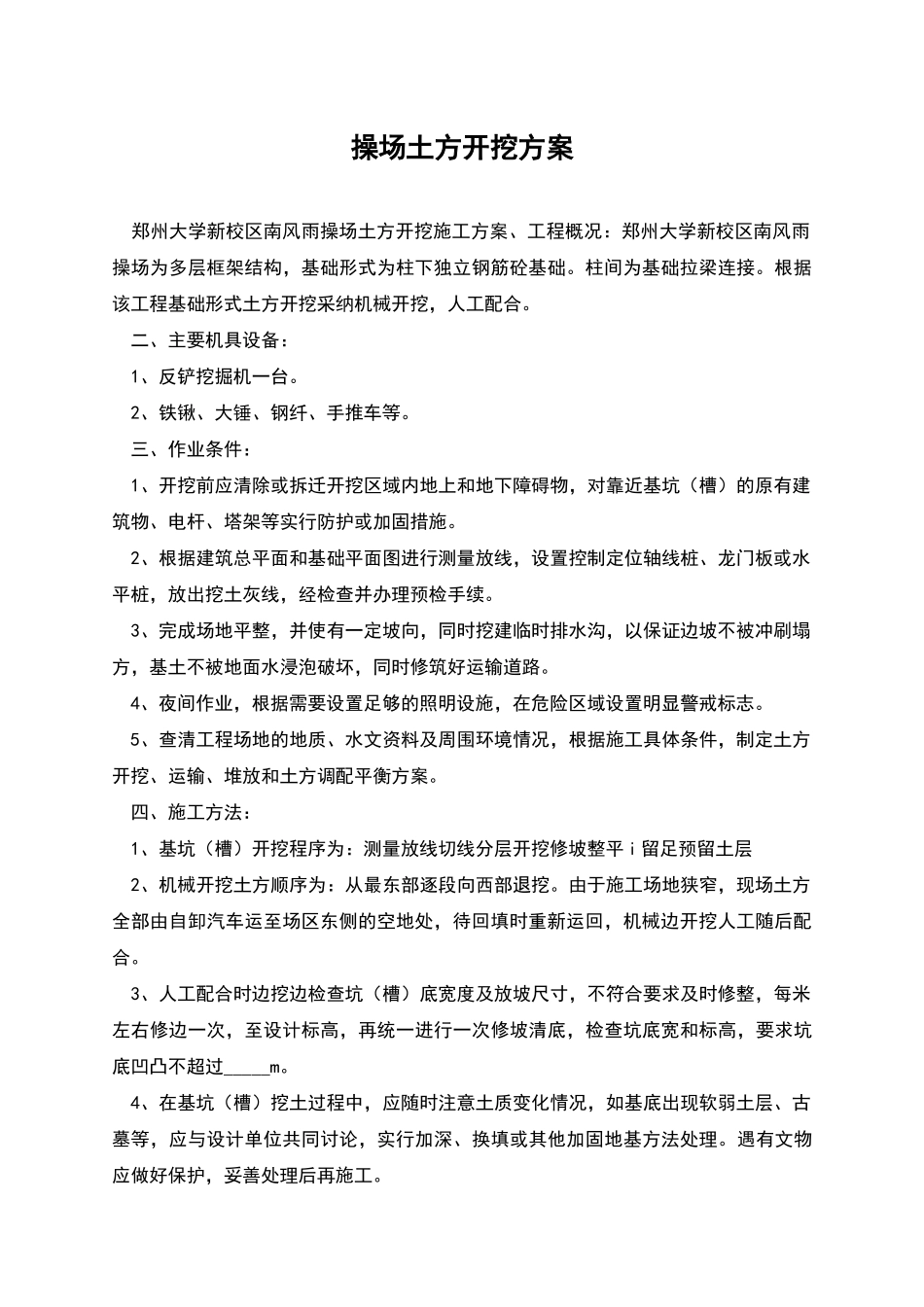

操场土方开挖方案 郑州大学新校区南风雨操场土方开挖施工方案、工程概况:郑州大学新校区南风雨操场为多层框架结构,基础形式为柱下独立钢筋砼基础
柱间为基础拉梁连接
根据该工程基础形式土方开挖采纳机械开挖,人工配合
二、主要机具设备: 1、反铲挖掘机一台
2、铁锹、大锤、钢纤、手推车等
三、作业条件: 1、开挖前应清除或拆迁开挖区域内地上和地下障碍物,对靠近基坑(槽)的原有建筑物、电杆、塔架等实行防护或加固措施
2、根据建筑总平面和基础平面图进行测量放线,设置控制定位轴线桩、龙门板或水平桩,放出挖土灰线,经检查并办理预检手续
3、完成场地平整,并使有一定坡向,同时挖建临时排水沟,以保证边坡不被冲刷塌方,基土不被地面水浸泡破坏,同时修筑好运输道路
4、夜间作业,根据需要设置足够的照明设施,在危险区域设置明显警戒标志
5、查清工程场地的地质、水文资料及周围环境情况,根据施工具体条件,制定土方开挖、运输、堆放和土方调配平衡方案

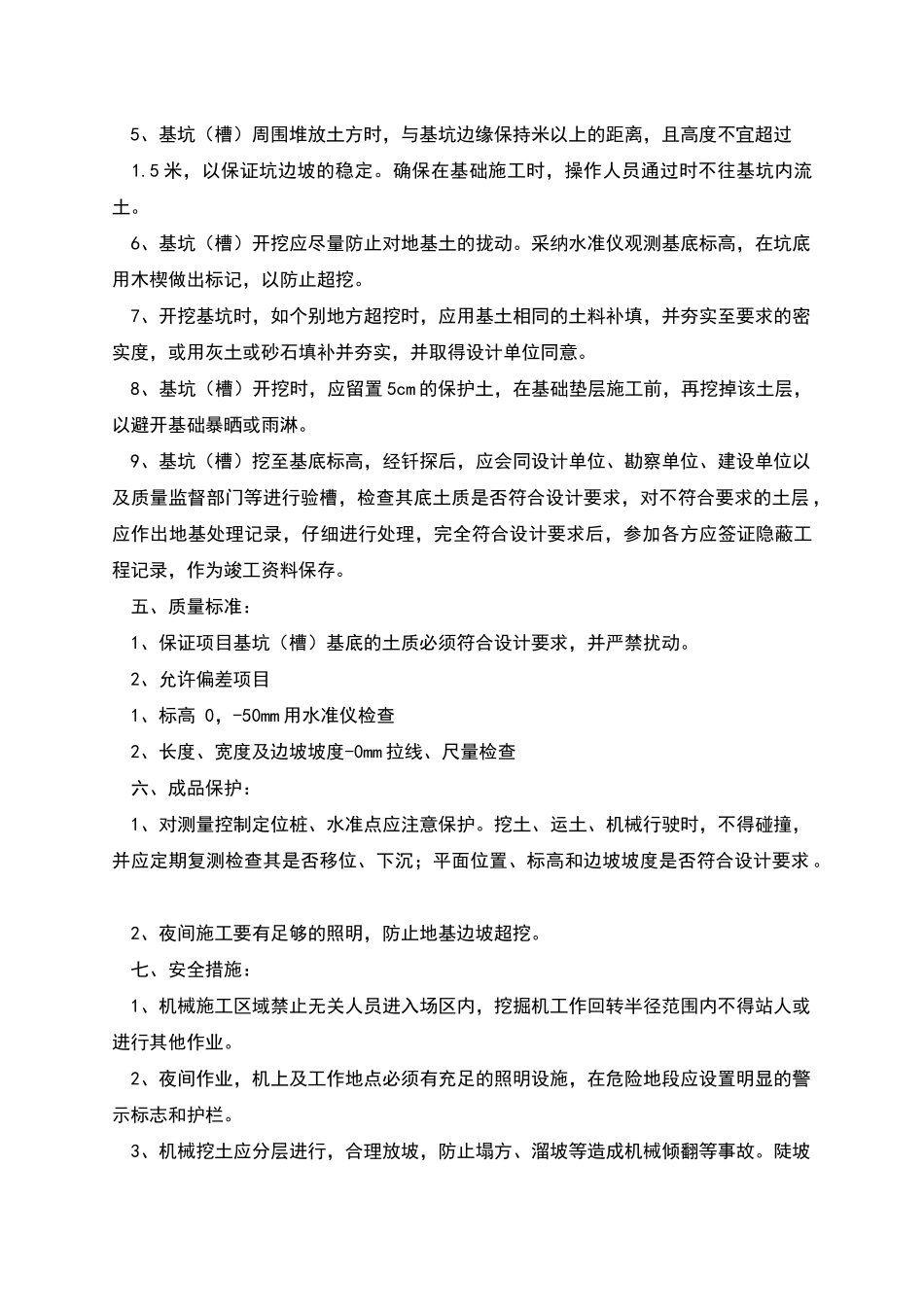

四、施工方法: 1、基坑(槽)开挖程序为:测量放线切线分层开挖修坡整平 i 留足预留土层 2、机械开挖土方顺序为:从最东部逐段向西部退挖
由于施工场地狭窄,现场土方全部由自卸汽车运至场区东侧的空地处,待回填时重新运回,机械边开挖人工随后配合
3、人工配合时边挖边检查坑(槽)底宽度及放坡尺寸,不符合要求及时修整,每米左右修边一次,至设计标高,再统一进行一次修坡清底,检查坑底宽和标高,要求坑底凹凸不超过_____m
4、在基坑(槽)挖土过程中,应随时注意土质变化情况,如基底出现软弱土层、古墓等,应与设计单位共同讨论,实行加深、换填或其他加固地基方法处理
遇有文物应做好保护,妥善处理后再施工

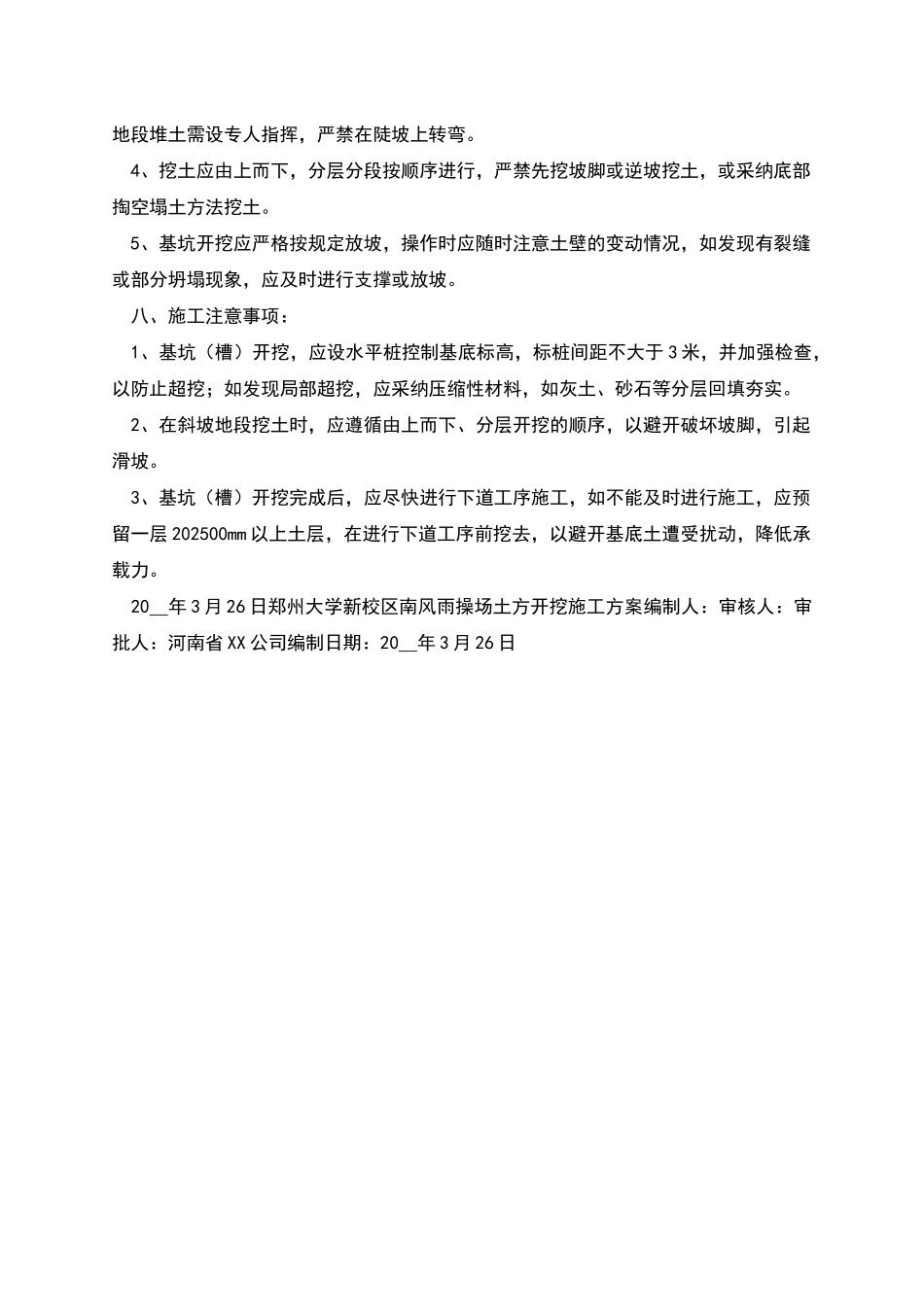

5、基坑(槽)周围堆放土方时,与基坑边缘保持米以上的距离,且高度不宜超过 1
5 米,以保证坑边坡的稳定
确保在基础施工时,操作人员通过时不往基坑内流土
