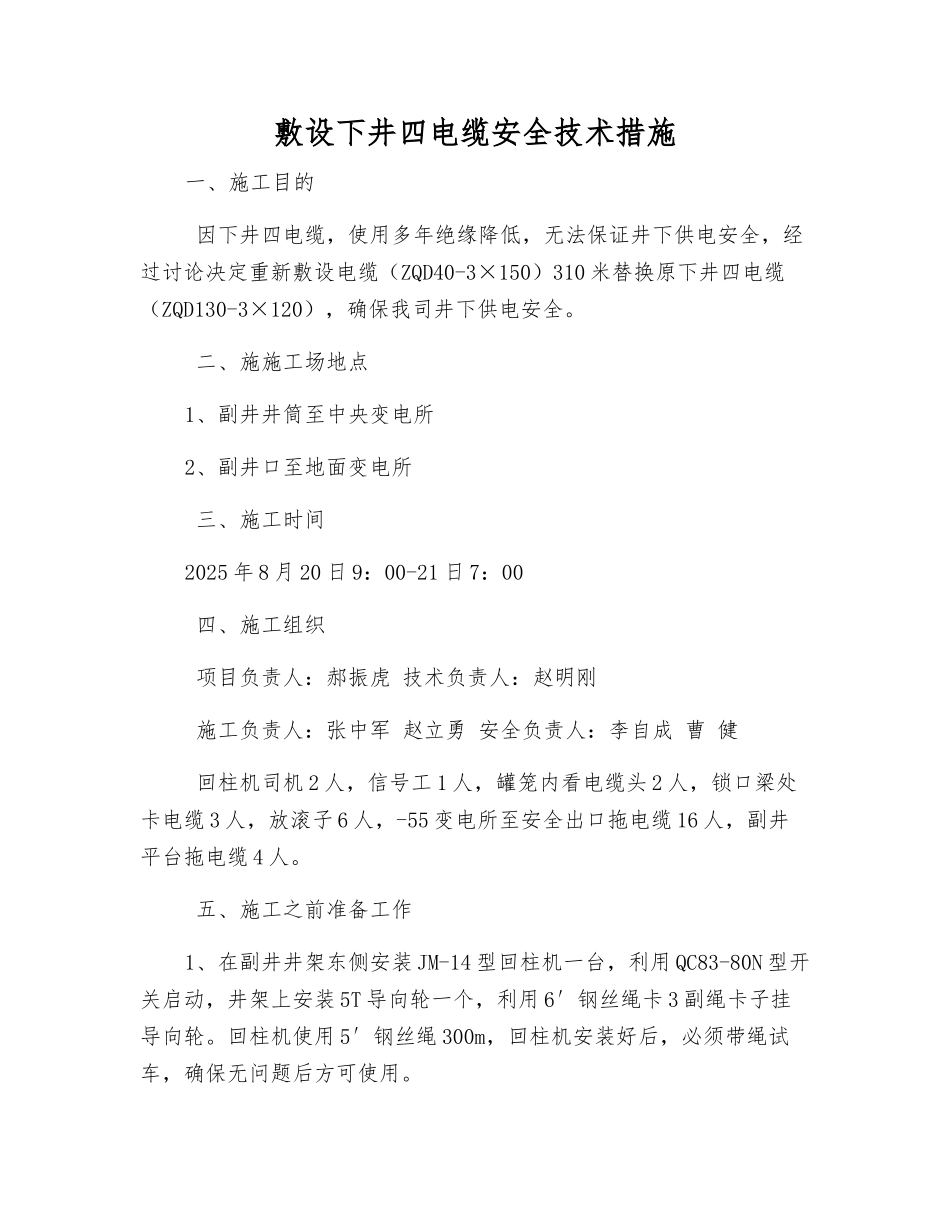

敷设下井四电缆安全技术措施一、施工目的 因下井四电缆,使用多年绝缘降低,无法保证井下供电安全,经过讨论决定重新敷设电缆(ZQD40-3×150)310 米替换原下井四电缆(ZQD130-3×120),确保我司井下供电安全
二、施施工场地点1、副井井筒至中央变电所2、副井口至地面变电所 三、施工时间2025 年 8 月 20 日 9:00-21 日 7:00 四、施工组织 项目负责人:郝振虎 技术负责人:赵明刚 施工负责人:张中军 赵立勇 安全负责人:李自成 曹 健 回柱机司机 2 人,信号工 1 人,罐笼内看电缆头 2 人,锁口梁处卡电缆 3 人,放滚子 6 人,-55 变电所至安全出口拖电缆 16 人,副井平台拖电缆 4 人
五、施工之前准备工作1、在副井井架东侧安装 JM-14 型回柱机一台,利用 QC83-80N 型开关启动,井架上安装 5T 导向轮一个,利用 6′钢丝绳卡 3 副绳卡子挂导向轮
回柱机使用 5′钢丝绳 300m,回柱机安装好后,必须带绳试车,确保无问题后方可使用

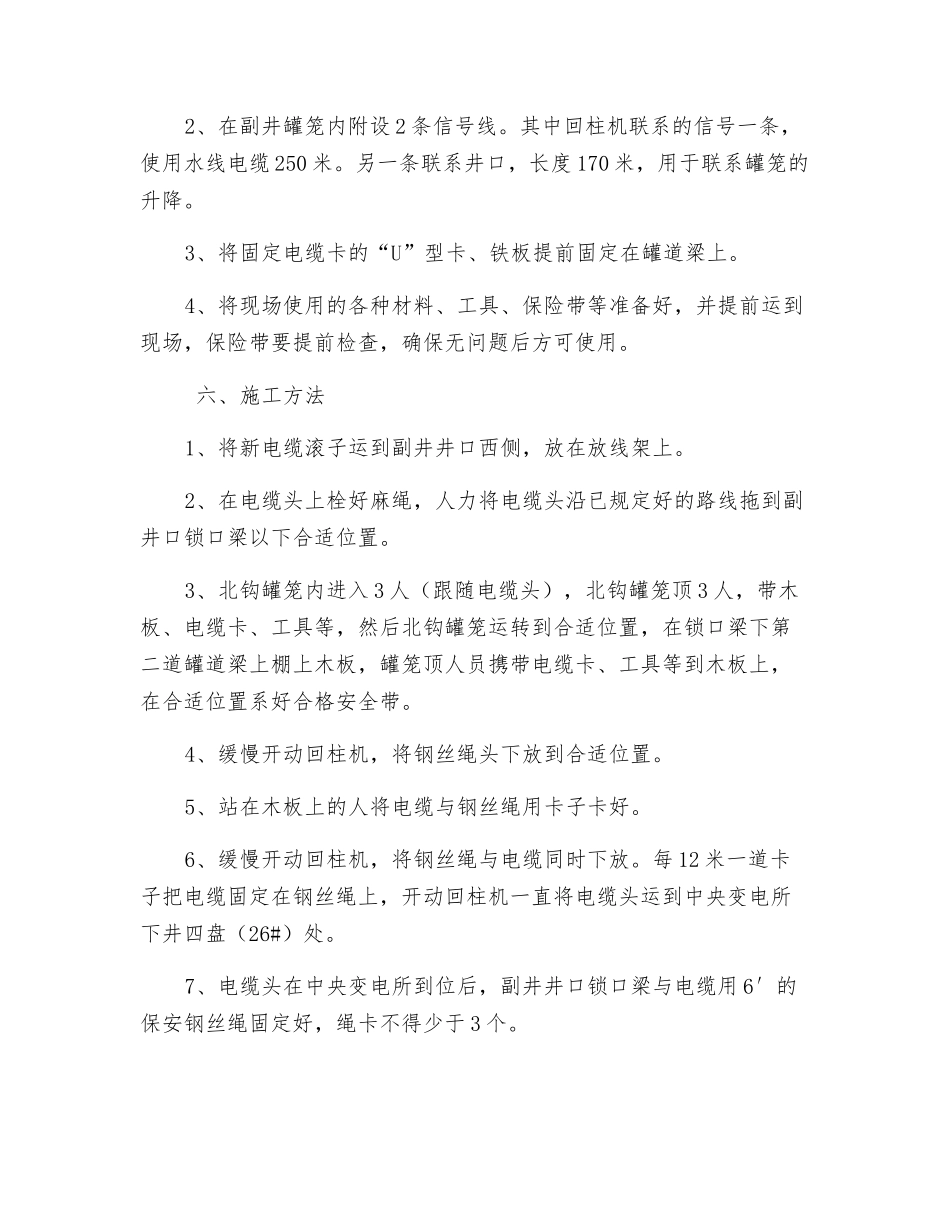

2、在副井罐笼内附设 2 条信号线
其中回柱机联系的信号一条,使用水线电缆 250 米
另一条联系井口,长度 170 米,用于联系罐笼的升降
3、将固定电缆卡的“U”型卡、铁板提前固定在罐道梁上
4、将现场使用的各种材料、工具、保险带等准备好,并提前运到现场,保险带要提前检查,确保无问题后方可使用
六、施工方法1、将新电缆滚子运到副井井口西侧,放在放线架上
2、在电缆头上栓好麻绳,人力将电缆头沿已规定好的路线拖到副井口锁口梁以下合适位置
3、北钩罐笼内进入 3 人(跟随电缆头),北钩罐笼顶 3 人,带木板、电缆卡、工具等,然后北钩罐笼运转到合适位置,在锁口梁下第二道罐道梁上棚上木板,罐笼顶人员携带电缆卡、工具等到木板上,在合适位置系好合格安全带
4、缓慢开动回柱机,将钢丝绳头下放到合适
