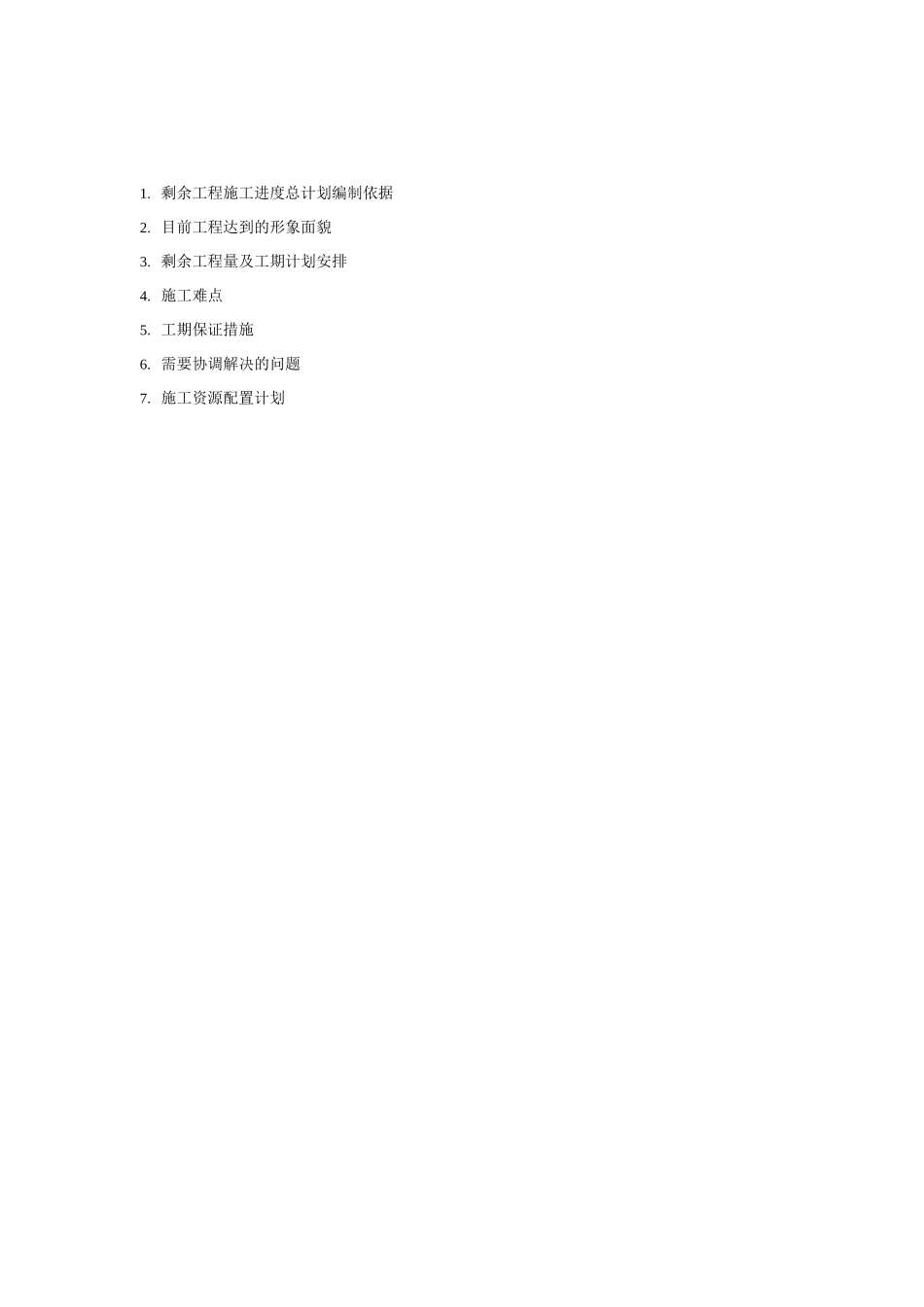

剩余工程施工进度总计划编制依据2
目前工程达到的形象面貌3
剩余工程量及工期计划安排4
工期保证措施6
需要协调解决的问题7

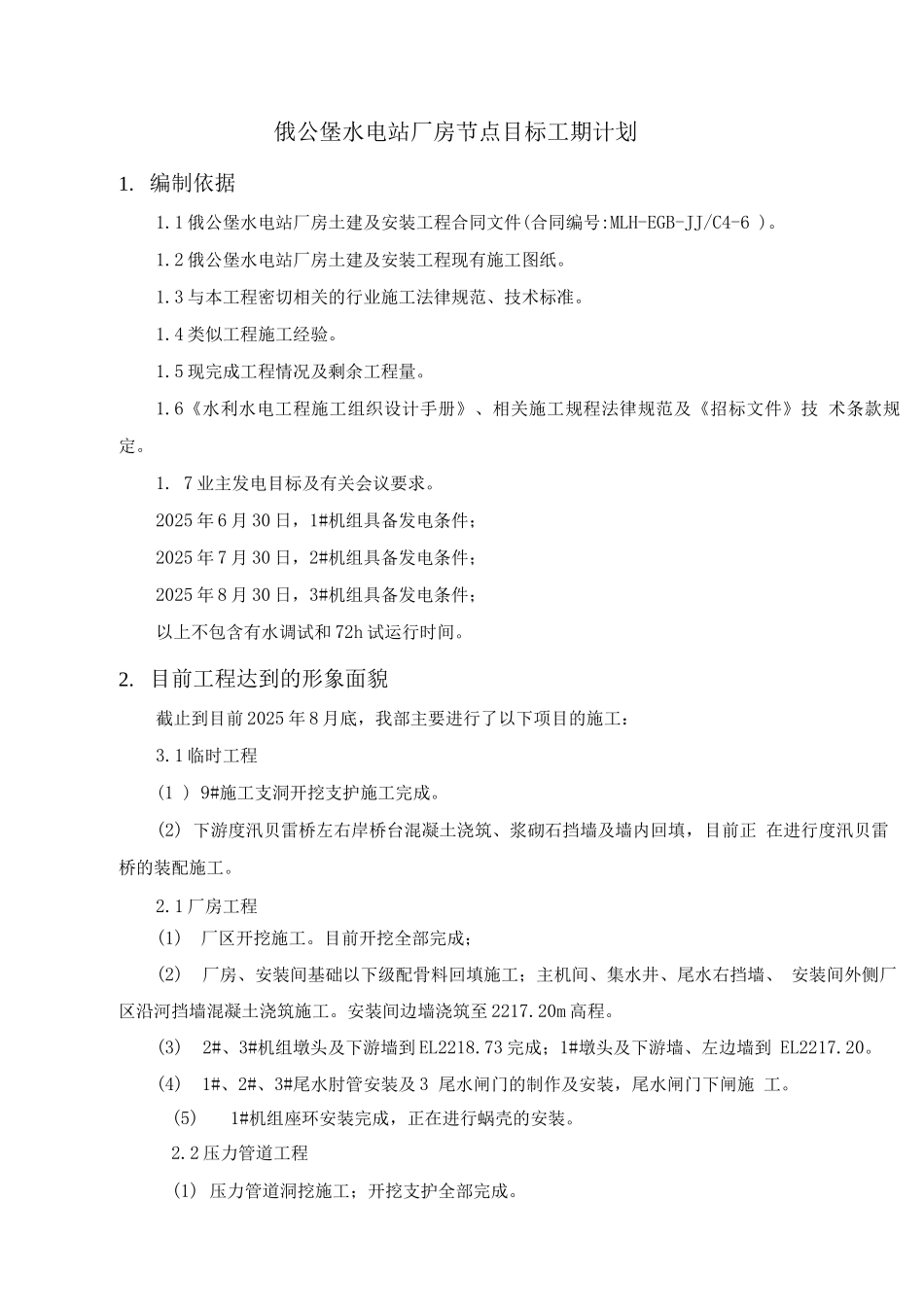

施工资源配置计划俄公堡水电站厂房节点目标工期计划1
1 俄公堡水电站厂房土建及安装工程合同文件(合同编号:MLH-EGB-JJ/C4-6 )
2 俄公堡水电站厂房土建及安装工程现有施工图纸
3 与本工程密切相关的行业施工法律规范、技术标准
4 类似工程施工经验
5 现完成工程情况及剩余工程量
6《水利水电工程施工组织设计手册》、相关施工规程法律规范及《招标文件》技 术条款规定
7 业主发电目标及有关会议要求
2025 年 6 月 30 日,1#机组具备发电条件;2025 年 7 月 30 日,2#机组具备发电条件;2025 年 8 月 30 日,3#机组具备发电条件;以上不包含有水调试和 72h 试运行时间
目前工程达到的形象面貌截止到目前 2025 年 8 月底,我部主要进行了以下项目的施工:3
1 临时工程(1 ) 9#施工支洞开挖支护施工完成
(2) 下游度汛贝雷桥左右岸桥台混凝土浇筑、浆砌石挡墙及墙内回填,目前正 在进行度汛贝雷桥的装配施工
1 厂房工程(1)厂区开挖施工
目前开挖全部完成;(2)厂房、安装间基础以下级配骨料回填施工;主机间、集水井、尾水右挡墙、 安装间外侧厂区沿河挡墙混凝土浇筑施工
安装间边墙浇筑至 2217
20m 高程
(3)2#、3#机组墩头及下游墙到 EL2218
73 完成;1#墩头及下游墙、左边墙到 EL2217
(4)1#、2#、3#尾水肘管安装及 3 尾水闸门的制作及安装,尾水闸门下闸施 工
(5)1#机组座环安装完成,正在进行蜗壳的安装
2 压力管道工程(1) 压力管道洞挖施工;开挖支护全部完成

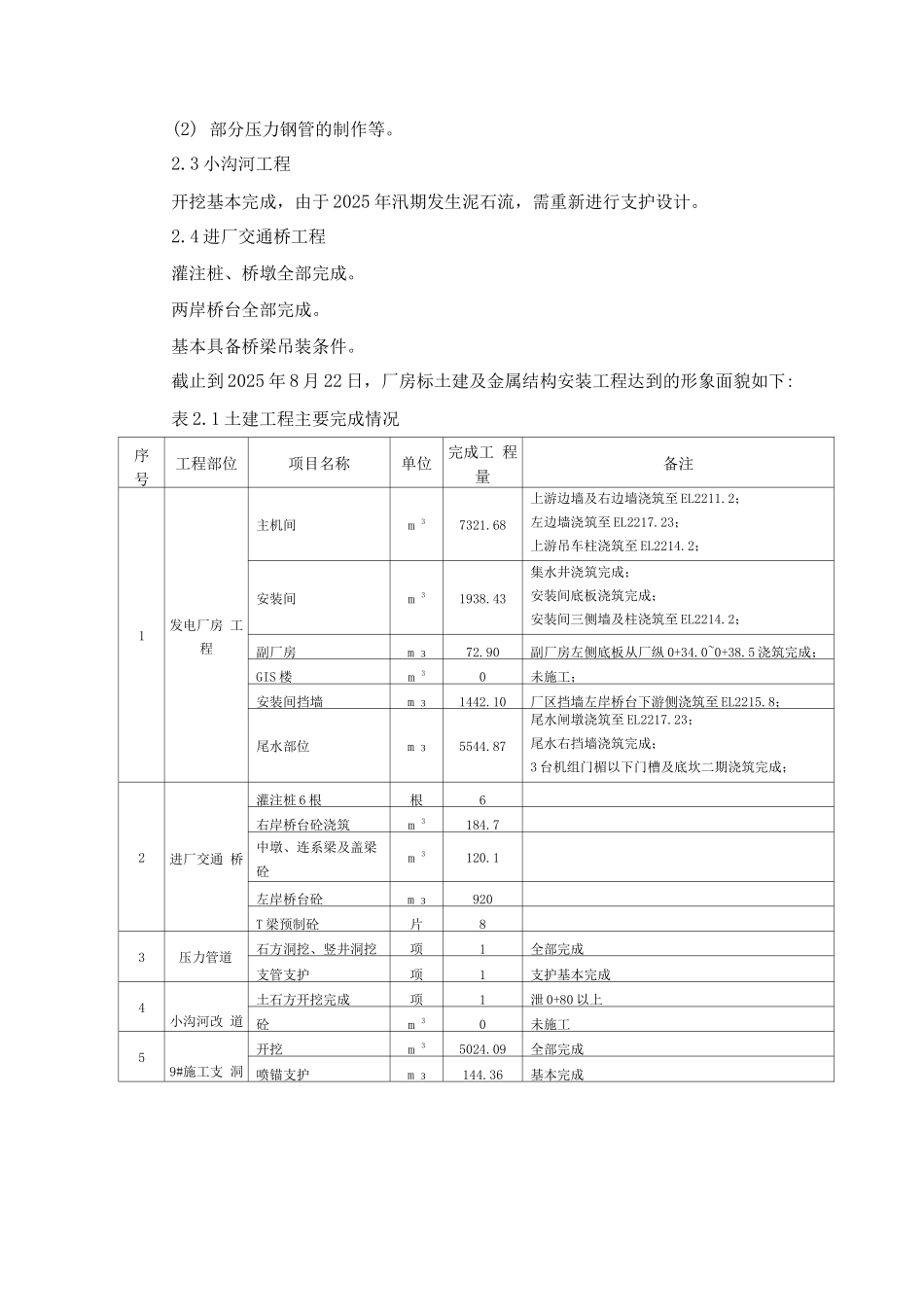

(2) 部分压力钢管的
