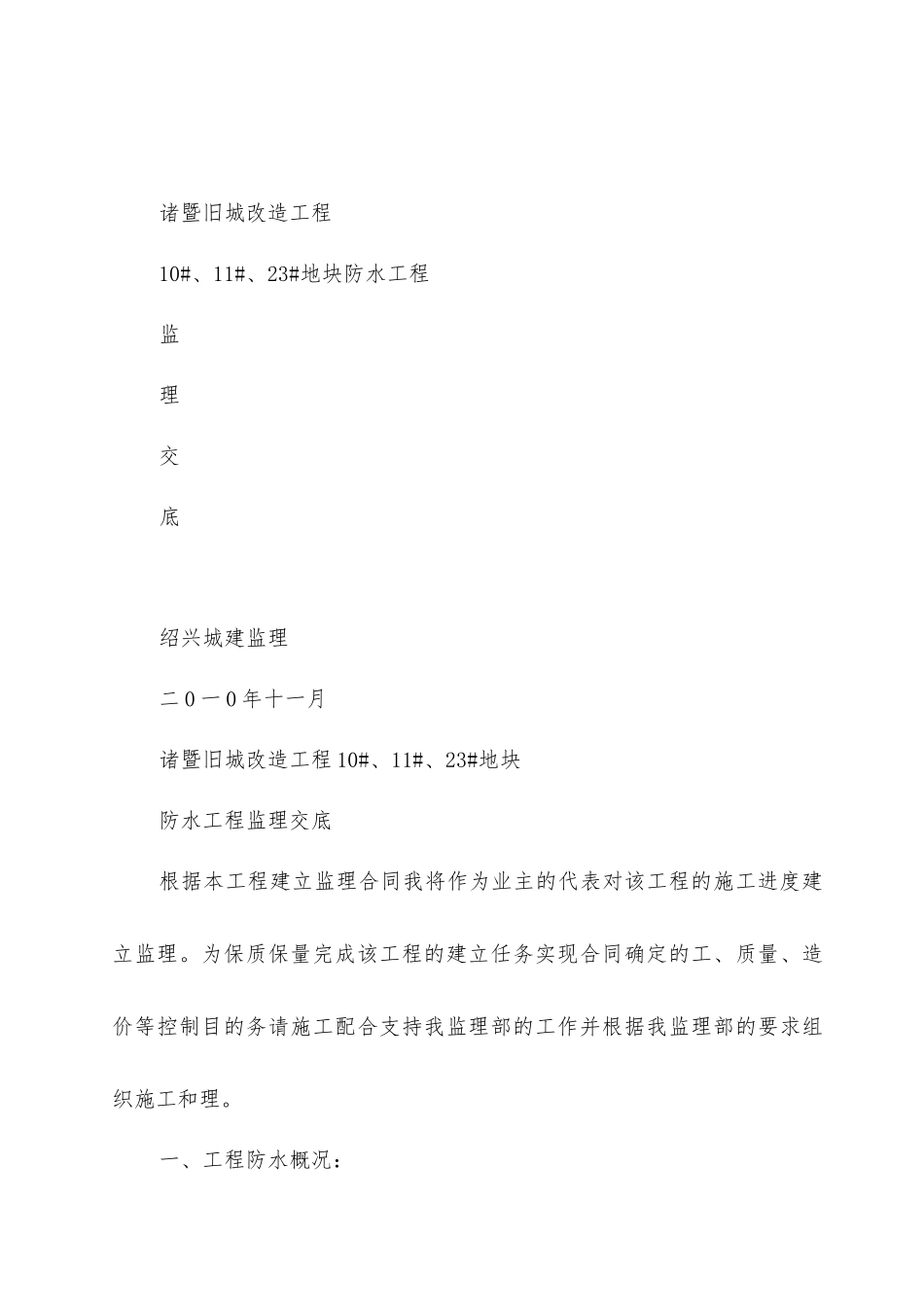

诸暨旧城改造工程10#、11#、23#地块防水工程监理交底绍兴城建监理二 0 一 0 年十一月诸暨旧城改造工程 10#、11#、23#地块防水工程监理交底根据本工程建立监理合同我将作为业主的代表对该工程的施工进度建立监理
为保质保量完成该工程的建立任务实现合同确定的工、质量、造价等控制目的务请施工配合支持我监理部的工作并根据我监理部的要求组织施工和理

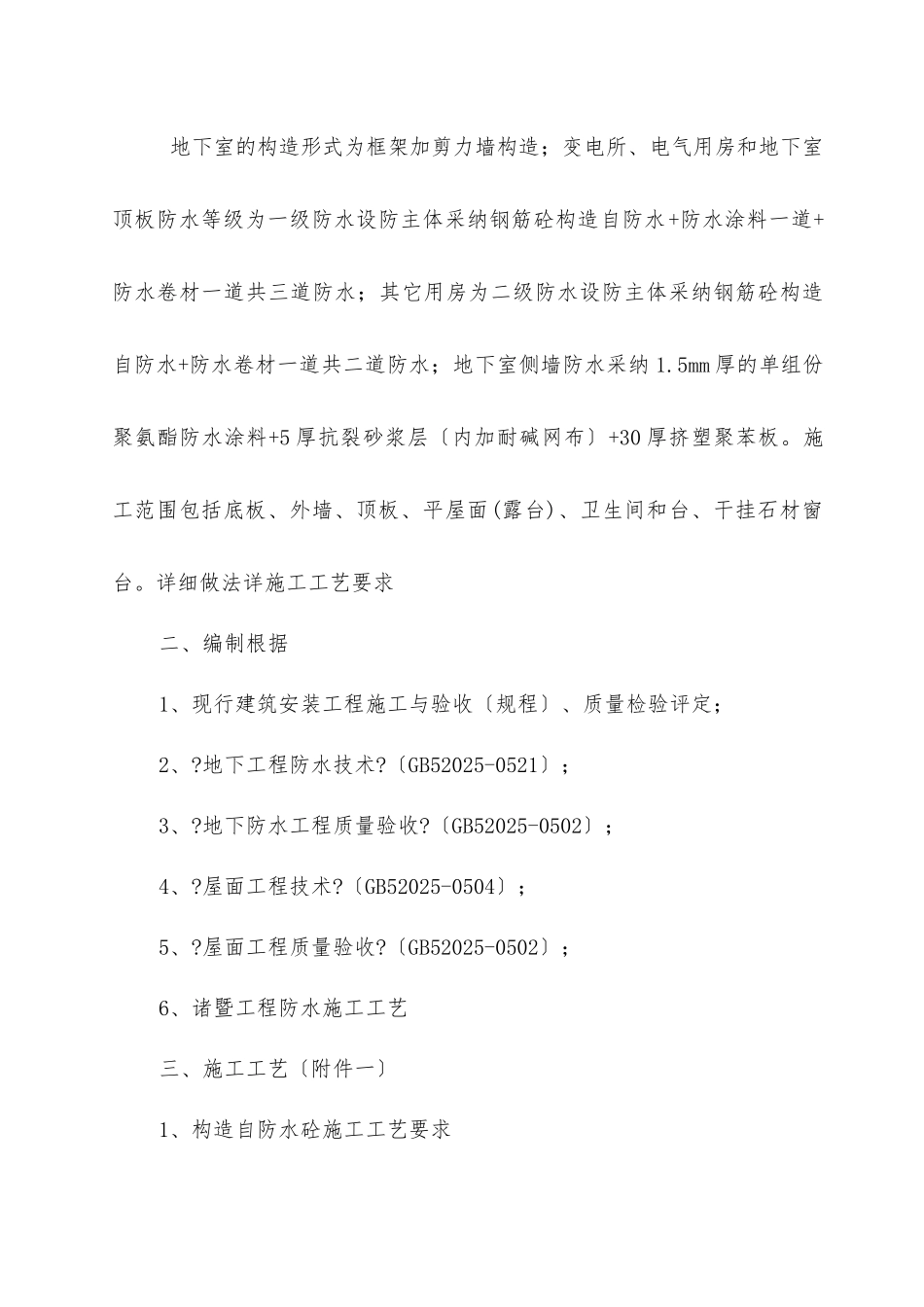

一、工程防水概况: 地下室的构造形式为框架加剪力墙构造;变电所、电气用房和地下室顶板防水等级为一级防水设防主体采纳钢筋砼构造自防水+防水涂料一道+防水卷材一道共三道防水;其它用房为二级防水设防主体采纳钢筋砼构造自防水+防水卷材一道共二道防水;地下室侧墙防水采纳 1
5mm 厚的单组份聚氨酯防水涂料+5 厚抗裂砂浆层〔内加耐碱网布〕+30 厚挤塑聚苯板
施工范围包括底板、外墙、顶板、平屋面(露台)、卫生间和台、干挂石材窗台
详细做法详施工工艺要求二、编制根据1、现行建筑安装工程施工与验收〔规程〕、质量检验评定;2、
地下工程防水技术
〔GB52025-0521〕;3、
地下防水工程质量验收
〔GB52025-0502〕;4、
屋面工程技术
〔GB52025-0504〕;5、
屋面工程质量验收
〔GB52025-0502〕;6、诸暨工程防水施工工艺三、施工工艺〔附件一〕1、构造自防水砼施工工艺要求 针对地下室底板、顶板、楼板、平屋板的商品砼坍落度大而产生的毛孔及收缩裂缝导致渗漏水现象
砼浇捣时,在把控好商品砼坍落度的同时,应采纳二次振捣机械磨平工艺施工
在混凝土一次性浇捣完成后待混凝土固结至坍落度到达 3-5cm 时再进度砼第二次振捣以确保混凝土实及自防水才能
另在进度地下室底板或顶板翻边部位施工时振动棒振捣使砼流座到底板施工人员往往少振或不振捣导致砼不实因此形成渗漏薄弱点,针对该部位翻边混凝土也要求在混凝土固结至坍落度到达 3-
