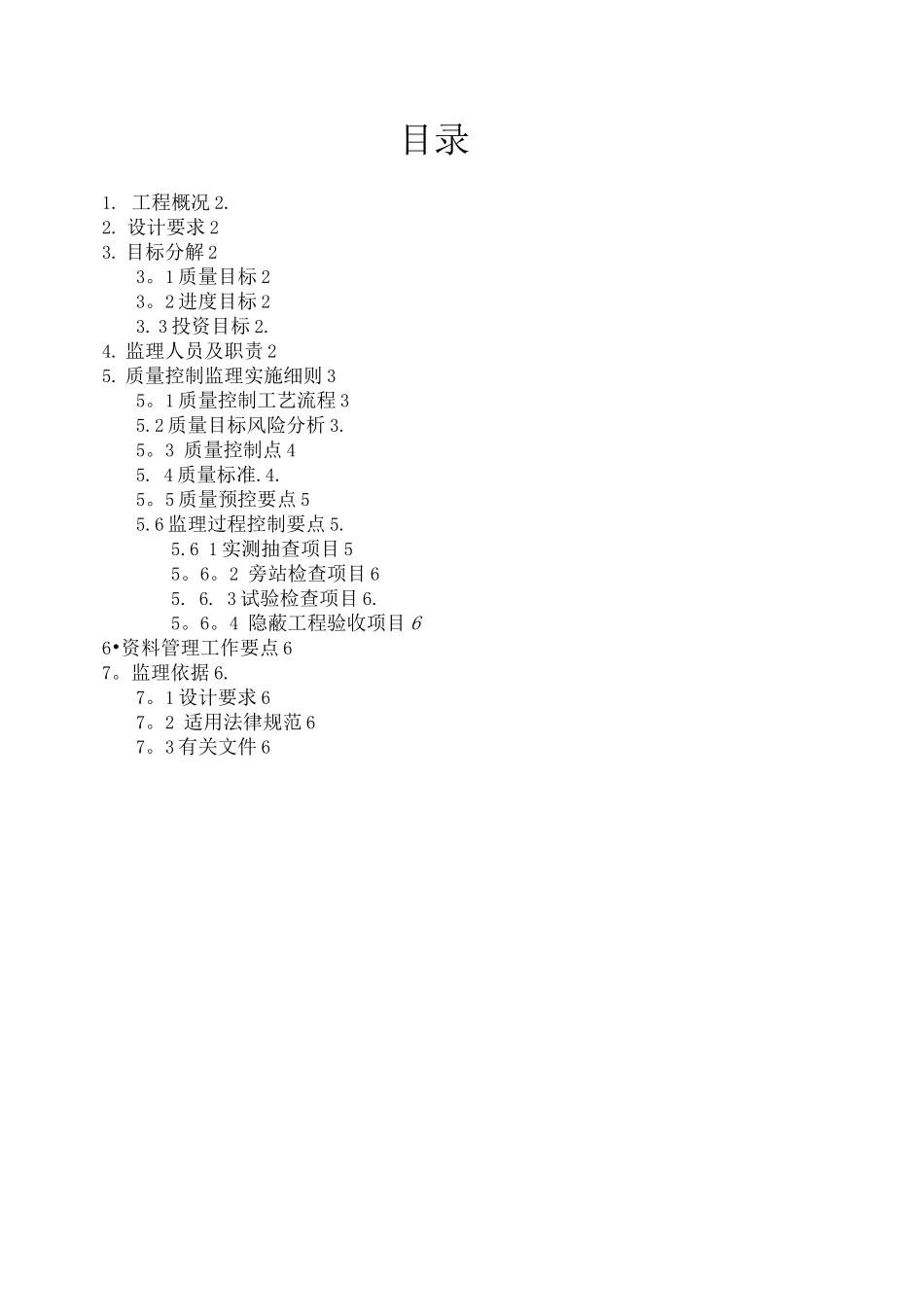

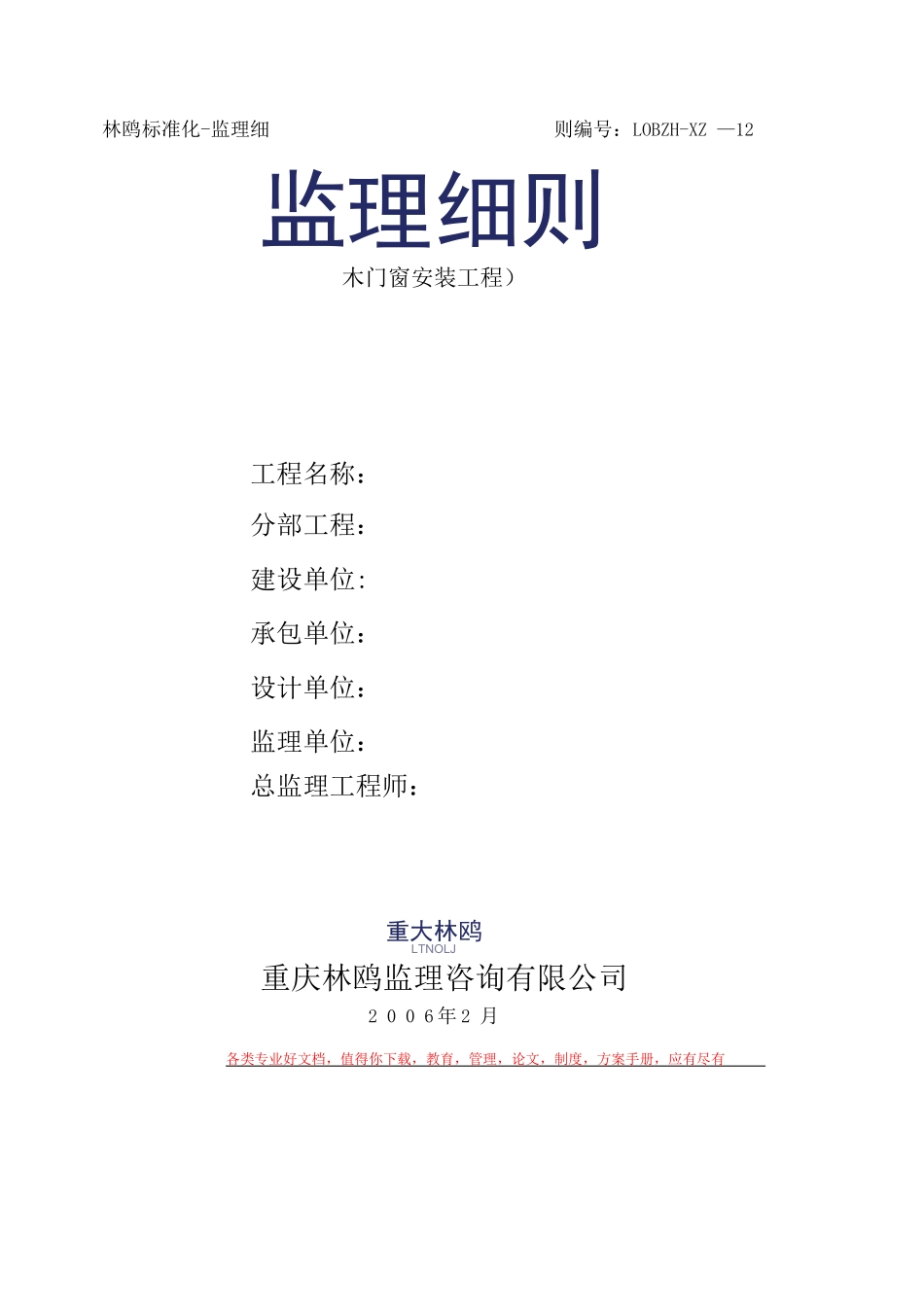

林鸥标准化-监理细则编号:LOBZH-XZ —12监理细则木门窗安装工程)工程名称:分部工程:建设单位:承包单位:设计单位:监理单位:总监理工程师:重大林鸥LTNOLJ重庆林鸥监理咨询有限公司2 0 0 6 年 2 月各类专业好文档,值得你下载,教育,管理,论文,制度,方案手册,应有尽有目录1
工程概况 2
设计要求 23
目标分解 23
1 质量目标 23
2 进度目标 23
3 投资目标 2
监理人员及职责 25
质量控制监理实施细则 35
1 质量控制工艺流程 35
2 质量目标风险分析 3
3 质量控制点 45
4 质量标准
5 质量预控要点 55
6 监理过程控制要点 5
6 1 实测抽查项目 55
2 旁站检查项目 65
3 试验检查项目 6
4 隐蔽工程验收项目 66•资料管理工作要点 67
监理依据 6
1 设计要求 67
2 适用法律规范 67

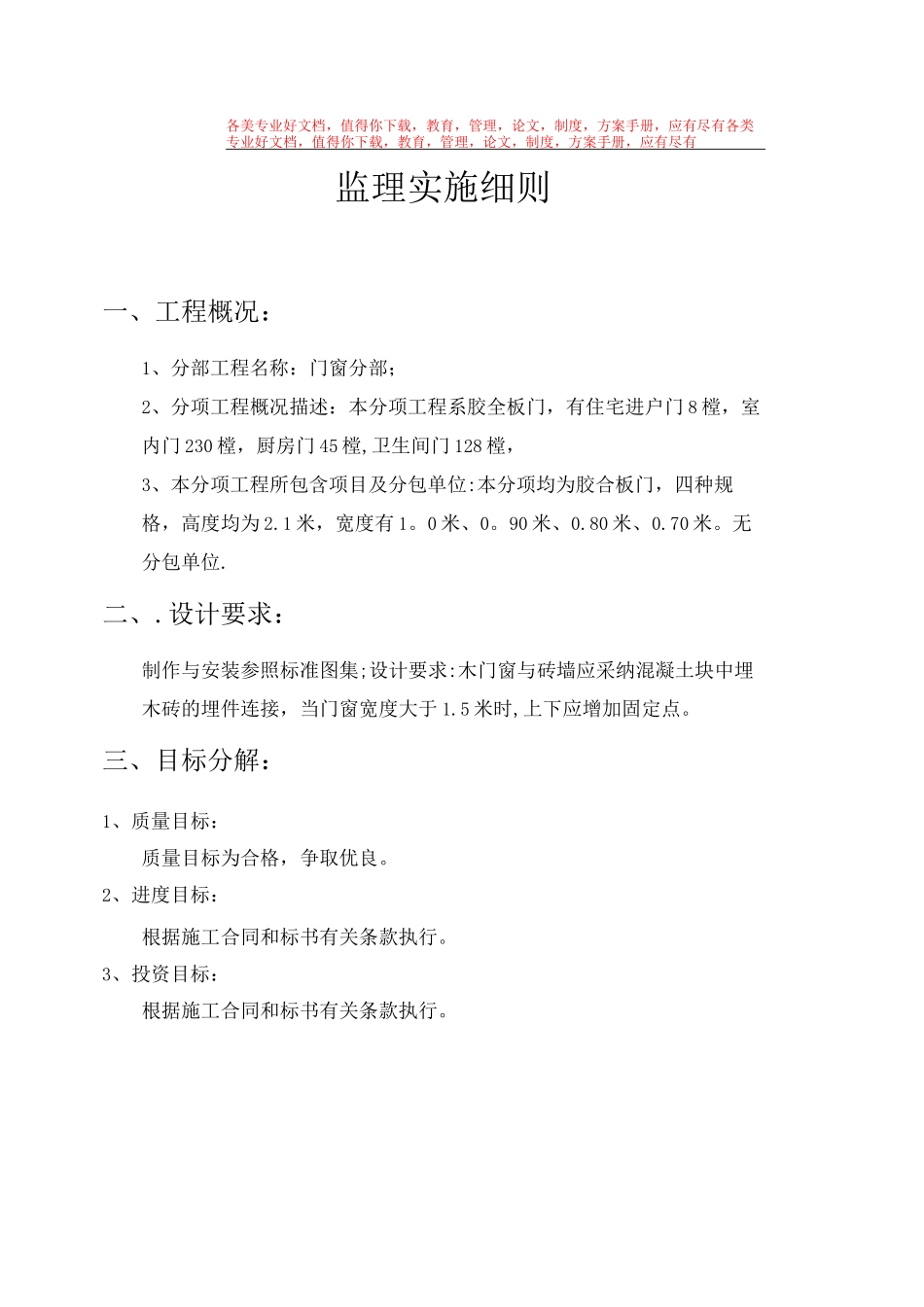

3 有关文件 6各美专业好文档,值得你下载,教育,管理,论文,制度,方案手册,应有尽有各类专业好文档,值得你下载,教育,管理,论文,制度,方案手册,应有尽有监理实施细则一、工程概况:1、分部工程名称:门窗分部;2、分项工程概况描述:本分项工程系胶全板门,有住宅进户门 8 樘,室内门 230 樘,厨房门 45 樘,卫生间门 128 樘,3、本分项工程所包含项目及分包单位:本分项均为胶合板门,四种规格,高度均为 2
1 米,宽度有 1
90 米、0
80 米、0
设计要求:制作与安装参照标准图集;设计要求:木门窗与砖墙应采纳混凝土块中埋木砖的埋件连接,当门窗宽度大于 1
5 米时,上下应增加固定点
三、目标分解:1、质量目标:质量目标为合格,争取优良
2、进度目标:根据施工合同和标书有关条款执行
3、投资目标:根据施工
