一、编制依据二、工程概况三、施工部署四、主要施工方法五、安全施工措施六、环境保护措施一、编制依据1
1 设计文件北京未来科技城神华规划四路新增道路开工程实际图;北京未来科技城神华规划四路市政工程跨温榆河桥桥梁工程道路工程设计图;北京未来科技城神华规划四路市政工程跨温榆河桥桥梁工程排水工程设计图
2 神华规划四路新增道路开工程踏勘结果
3 国家和北京市颁布的相关施工技术和实验检测法律规范规程、质量检验评定标准及法规文件

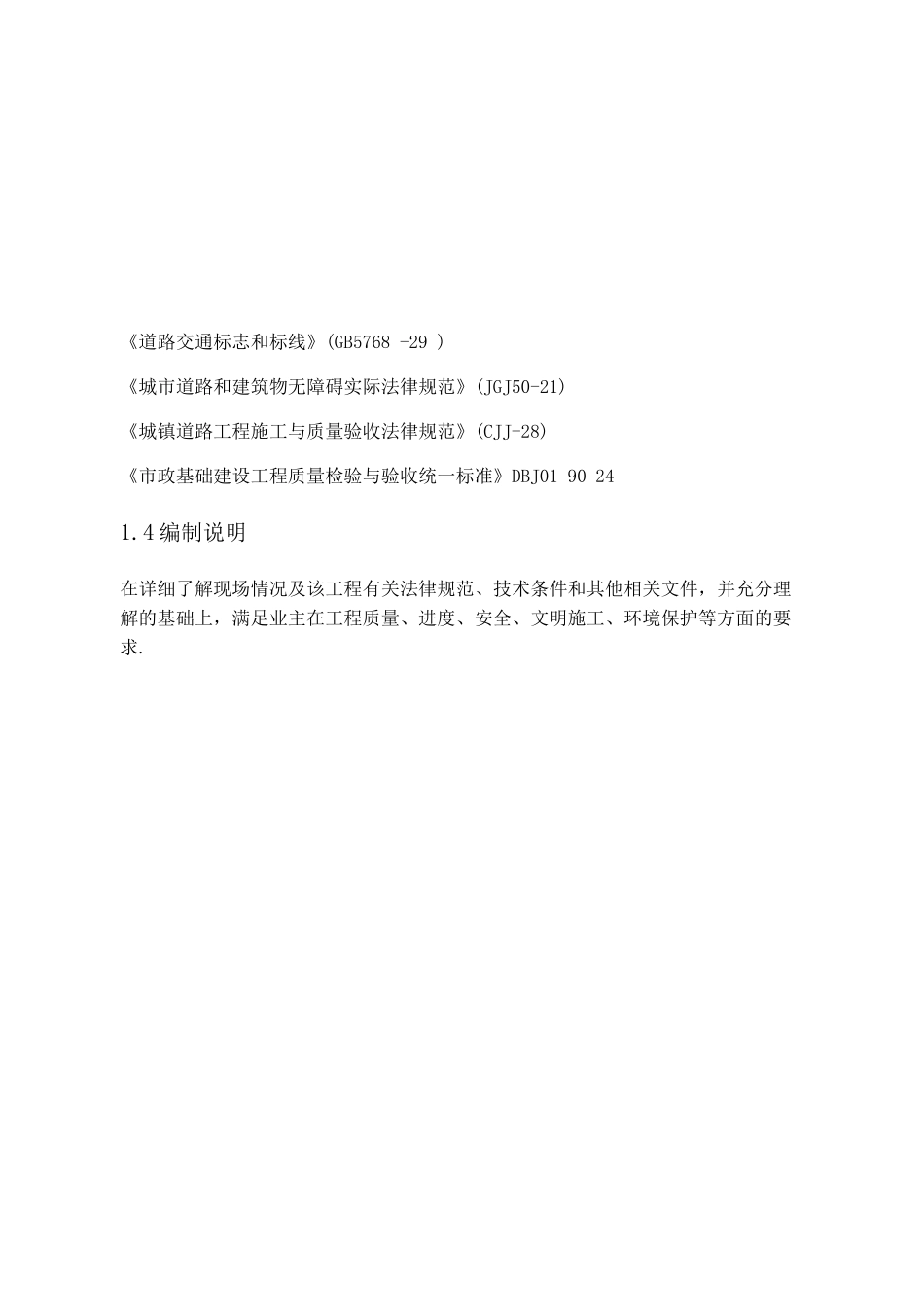

《工程测量法律规范》GB526 -27《城市道路设计法律规范》(CJJ3790)《城市道路交叉规划设计法律规范》GB50647 -2025《城市道路交通规划设计法律规范》(GB50220 T5)《道路工程术语标准》(GBJ12478)《道路交通标志和标线》(GB5768 -29 )《城市道路和建筑物无障碍实际法律规范》(JGJ50-21)《城镇道路工程施工与质量验收法律规范》(CJJ-28)《市政基础建设工程质量检验与验收统一标准》DBJ01 90 241
4 编制说明在详细了解现场情况及该工程有关法律规范、技术条件和其他相关文件,并充分理解的基础上,满足业主在工程质量、进度、安全、文明施工、环境保护等方面的要求
、工程概况1
神华规划四路新增道路开位于管委会处接入巡河改线、九厂巡线路,开设路最小净宽为 6m,道路结构详见附图
2 神华规划四路新增道路开工程路面结构
设计工期为 10 天,开工日期以建设单位要求为准
1 工程简介及周边环境新增路需对影响范围内的现况路缘石、步道砖(盲道)、路肩网格护坡全部进行拆除,详见附图 04:北京市未来科技城神华规划四路市政工程跨温榆河桥桥梁工程道路工程路面结构设计图、附图 05;:北京市未来科技城神华规划四路市政工程跨温榆河桥桥梁工程道路工程路基防护图
步道下有一条埋地照明电缆,施工中需要对电缆穿镀锌钢管进行
