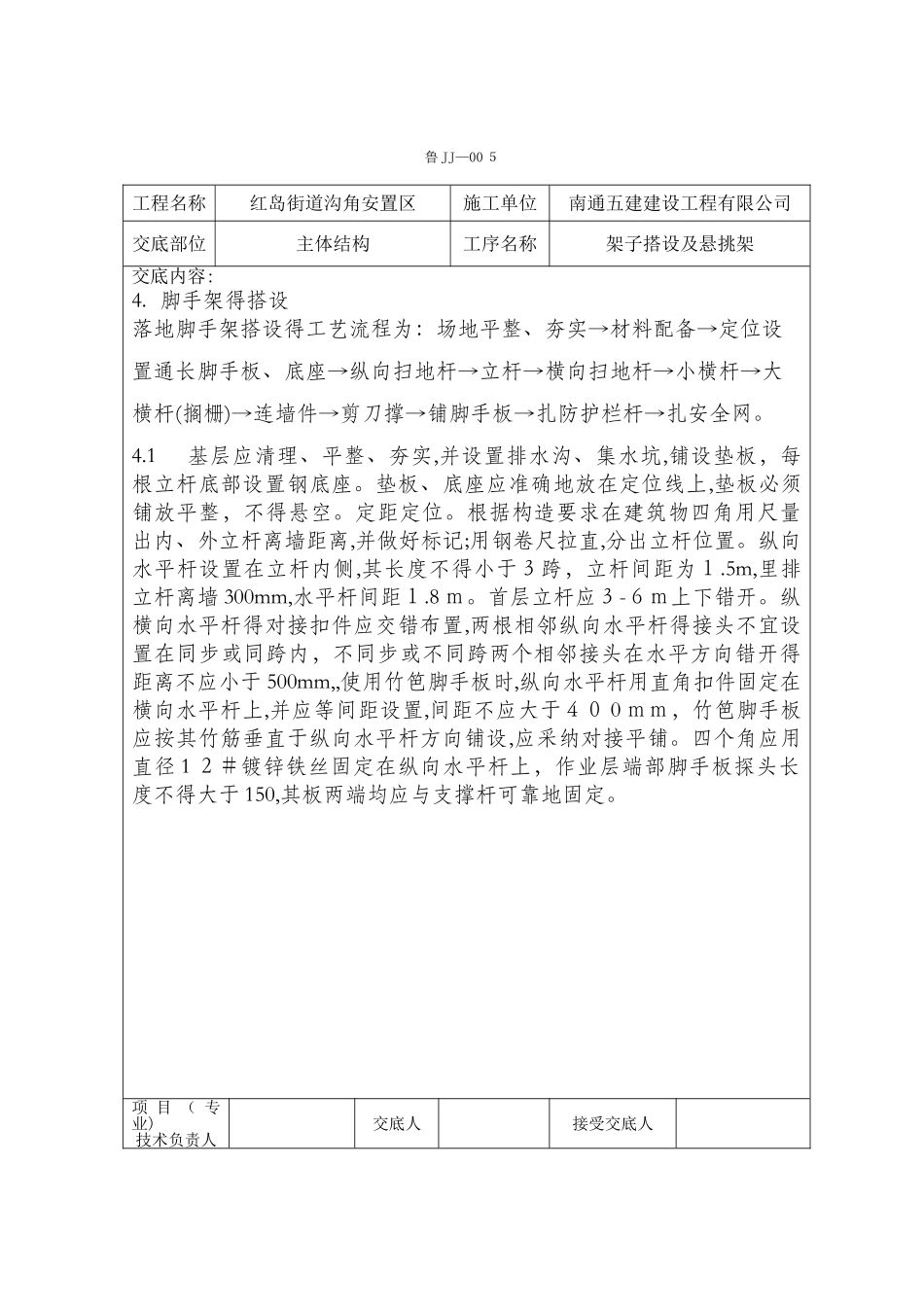

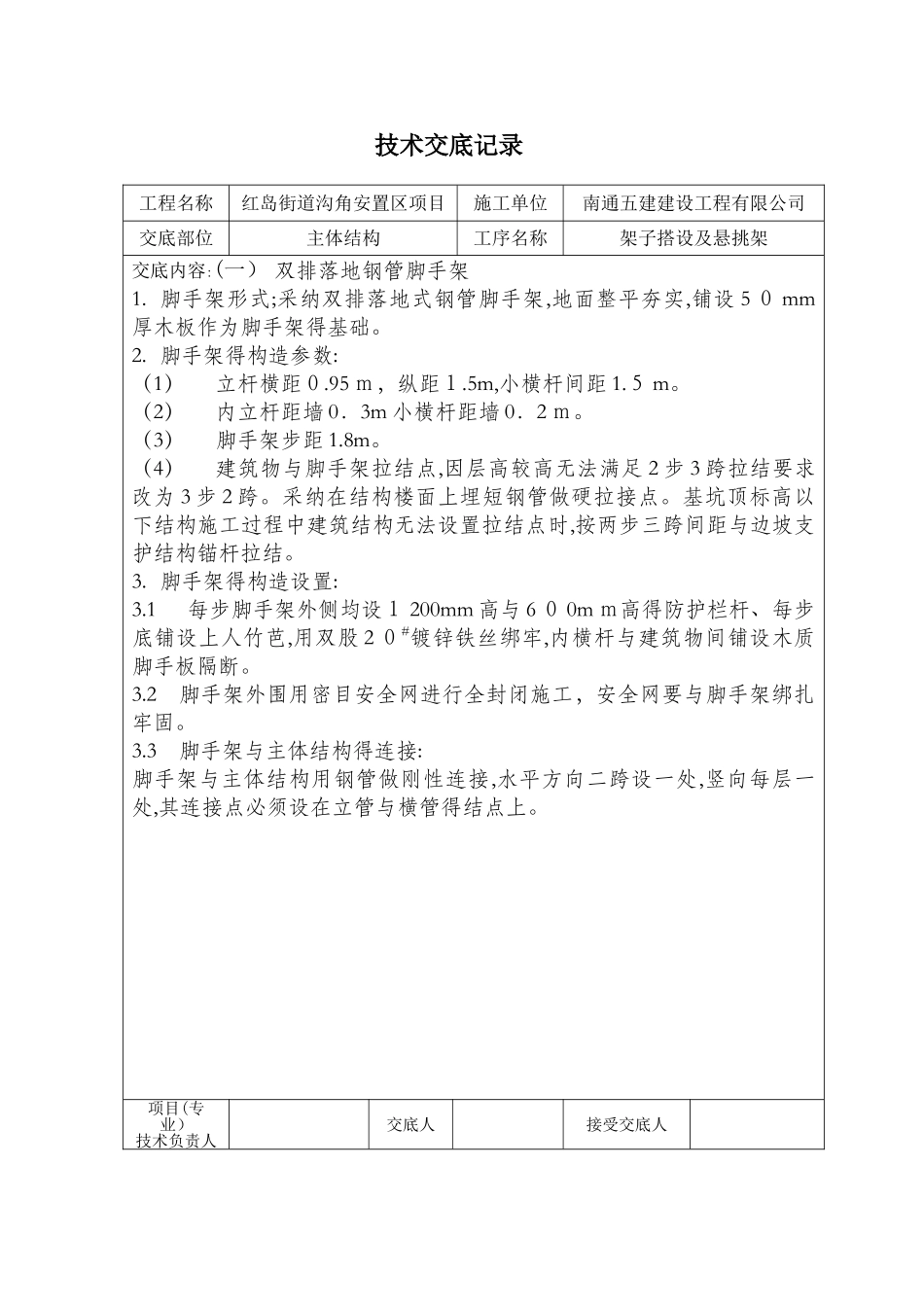

技术交底记录 鲁 JJ—005技术交底记录工程名称红岛街道沟角安置区项目施工单位南通五建建设工程有限公司交底部位主体结构工序名称架子搭设及悬挑架交底内容:(一) 双排落地钢管脚手架1. 脚手架形式;采纳双排落地式钢管脚手架,地面整平夯实,铺设 5 0 mm厚木板作为脚手架得基础。2. 脚手架得构造参数:(1)立杆横距0.95 m,纵距1.5m,小横杆间距 1.5 m。(2)内立杆距墙 0.3m 小横杆距墙 0.2 m。(3)脚手架步距 1.8m。(4)建筑物与脚手架拉结点,因层高较高无法满足 2 步 3 跨拉结要求改为 3 步 2 跨。采纳在结构楼面上埋短钢管做硬拉接点。基坑顶标高以下结构施工过程中建筑结构无法设置拉结点时,按两步三跨间距与边坡支护结构锚杆拉结。3. 脚手架得构造设置:3.1每步脚手架外侧均设1 200mm 高与 6 0 0m m高得防护栏杆、每步底铺设上人竹芭,用双股 2 0#镀锌铁丝绑牢,内横杆与建筑物间铺设木质脚手板隔断。3.2脚手架外围用密目安全网进行全封闭施工,安全网要与脚手架绑扎牢固。3.3脚手架与主体结构得连接:脚手架与主体结构用钢管做刚性连接,水平方向二跨设一处,竖向每层一处,其连接点必须设在立管与横管得结点上。项目(专业)技术负责人交底人接受交底人 鲁 JJ—00 5工程名称红岛街道沟角安置区施工单位南通五建建设工程有限公司交底部位主体结构工序名称架子搭设及悬挑架交底内容:4. 脚手架得搭设落地脚手架搭设得工艺流程为:场地平整、夯实→材料配备→定位设置通长脚手板、底座→纵向扫地杆→立杆→横向扫地杆→小横杆→大横杆(搁栅)→连墙件→剪刀撑→铺脚手板→扎防护栏杆→扎安全网。4.1基层应清理、平整、夯实,并设置排水沟、集水坑,铺设垫板,每根立杆底部设置钢底座。垫板、底座应准确地放在定位线上,垫板必须铺放平整,不得悬空。定距定位。根据构造要求在建筑物四角用尺量出内、外立杆离墙距离,并做好标记;用钢卷尺拉直,分出立杆位置。纵向水平杆设置在立杆内侧,其长度不得小于3跨,立杆间距为1.5m,里排立杆离墙 300mm,水平杆间距1.8 m。首层立杆应3-6m上下错开。纵横向水平杆得对接扣件应交错布置,两根相邻纵向水平杆得接头不宜设置在同步或同跨内,不同步或不同跨两个相邻接头在水平方向错开得距离不应小于 500mm,,使用竹笆脚手板时,纵向水平杆用直角扣件固定在横向水平杆上,并应等间距设置,间距不应大于40 0 mm,竹笆脚手板应按其竹筋垂直于纵向水平杆方向铺设,应...
