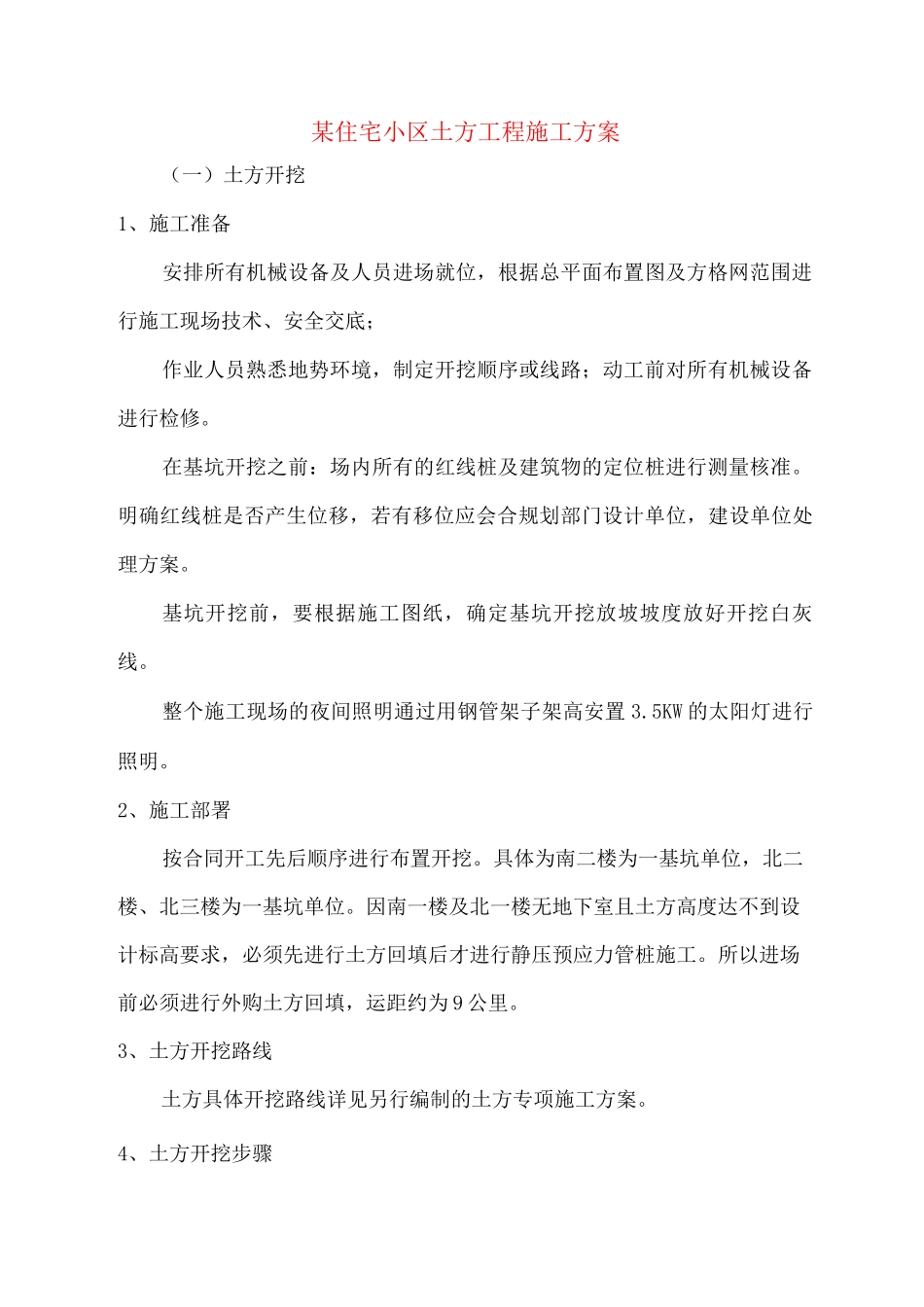

某住宅小区土方工程施工方案(一)土方开挖1、施工准备安排所有机械设备及人员进场就位,根据总平面布置图及方格网范围进行施工现场技术、安全交底;作业人员熟悉地势环境,制定开挖顺序或线路;动工前对所有机械设备进行检修
在基坑开挖之前:场内所有的红线桩及建筑物的定位桩进行测量核准
明确红线桩是否产生位移,若有移位应会合规划部门设计单位,建设单位处理方案
基坑开挖前,要根据施工图纸,确定基坑开挖放坡坡度放好开挖白灰线
整个施工现场的夜间照明通过用钢管架子架高安置 3
5KW 的太阳灯进行照明
2、施工部署按合同开工先后顺序进行布置开挖
具体为南二楼为一基坑单位,北二楼、北三楼为一基坑单位
因南一楼及北一楼无地下室且土方高度达不到设计标高要求,必须先进行土方回填后才进行静压预应力管桩施工
所以进场前必须进行外购土方回填,运距约为 9 公里

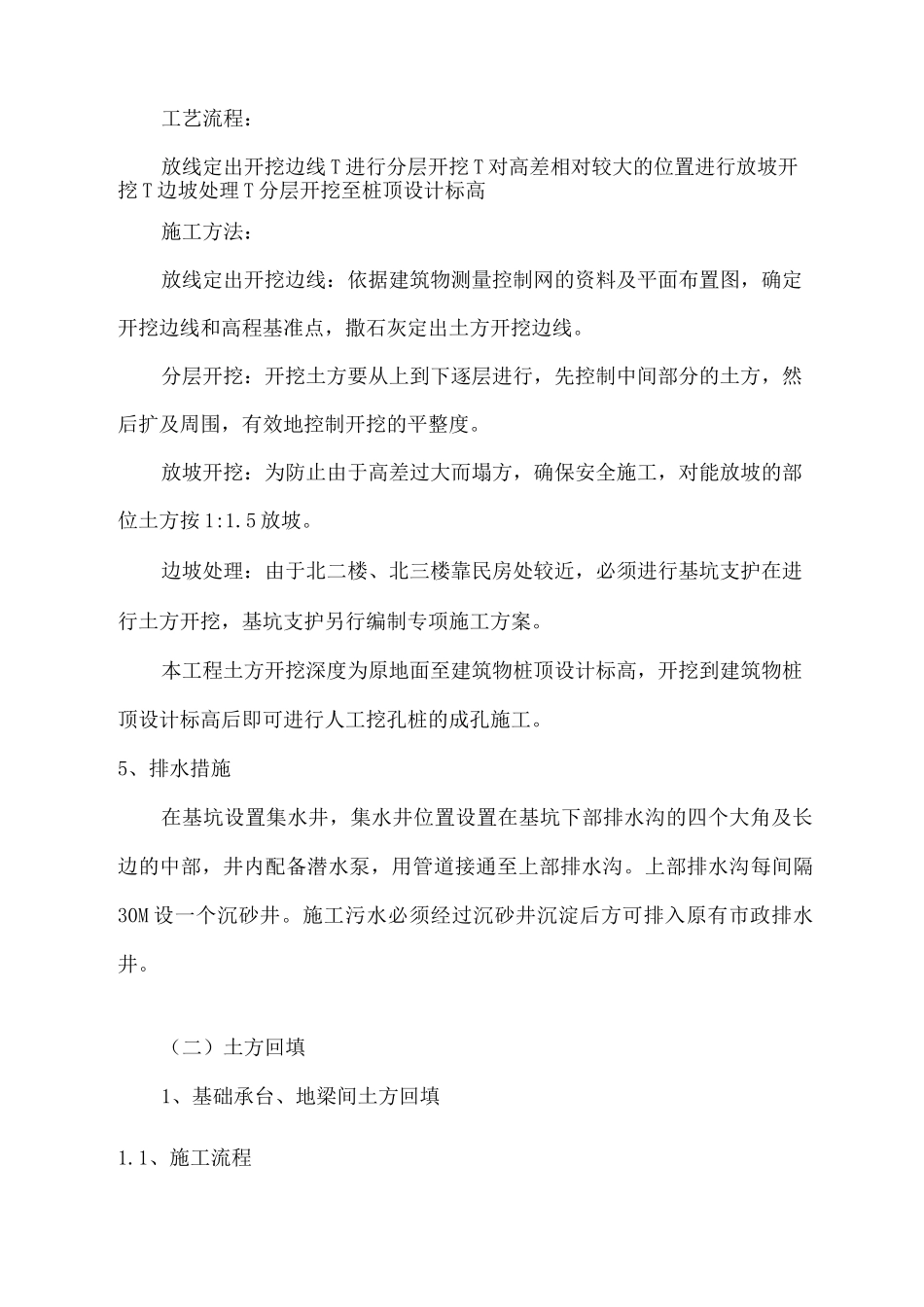

3、土方开挖路线土方具体开挖路线详见另行编制的土方专项施工方案
4、土方开挖步骤工艺流程:放线定出开挖边线 T 进行分层开挖 T 对高差相对较大的位置进行放坡开挖 T 边坡处理 T 分层开挖至桩顶设计标高施工方法:放线定出开挖边线:依据建筑物测量控制网的资料及平面布置图,确定开挖边线和高程基准点,撒石灰定出土方开挖边线
分层开挖:开挖土方要从上到下逐层进行,先控制中间部分的土方,然后扩及周围,有效地控制开挖的平整度
放坡开挖:为防止由于高差过大而塌方,确保安全施工,对能放坡的部位土方按 1:1
边坡处理:由于北二楼、北三楼靠民房处较近,必须进行基坑支护在进行土方开挖,基坑支护另行编制专项施工方案
本工程土方开挖深度为原地面至建筑物桩顶设计标高,开挖到建筑物桩顶设计标高后即可进行人工挖孔桩的成孔施工
5、排水措施在基坑设置集水井,集水井位置设置在基坑下部排水沟的四个大角及长边的中部,井内配备潜水泵,用管道接通至上部排水沟

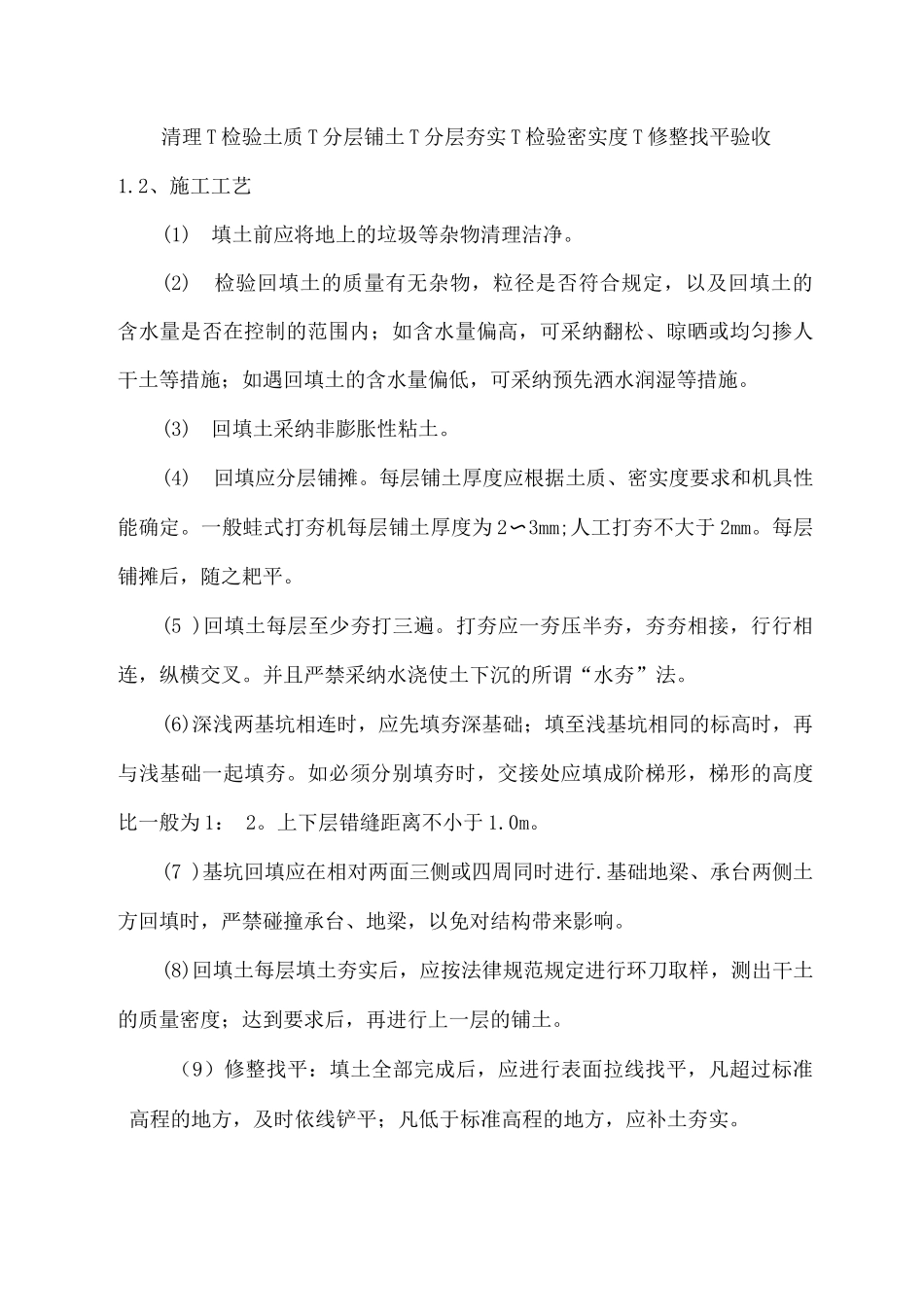

上部排水沟每间隔30
