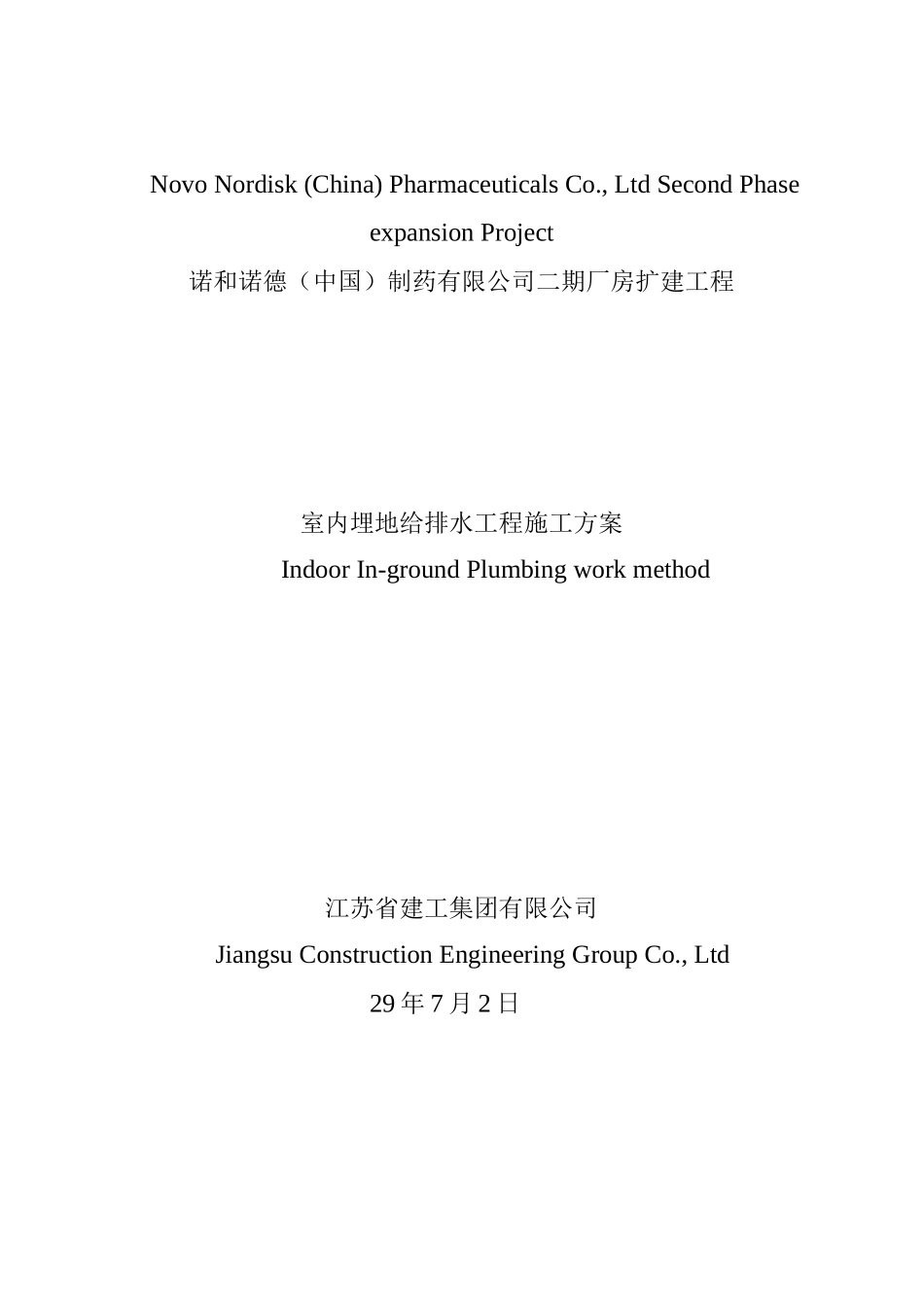

Novo Nordisk (China) Pharmaceuticals Co
, Ltd Second Phaseexpansion Project诺和诺德(中国)制药有限公司二期厂房扩建工程室内埋地给排水工程施工方案Indoor In-ground Plumbing work method江苏省建工集团有限公司Jiangsu Construction Engineering Group Co

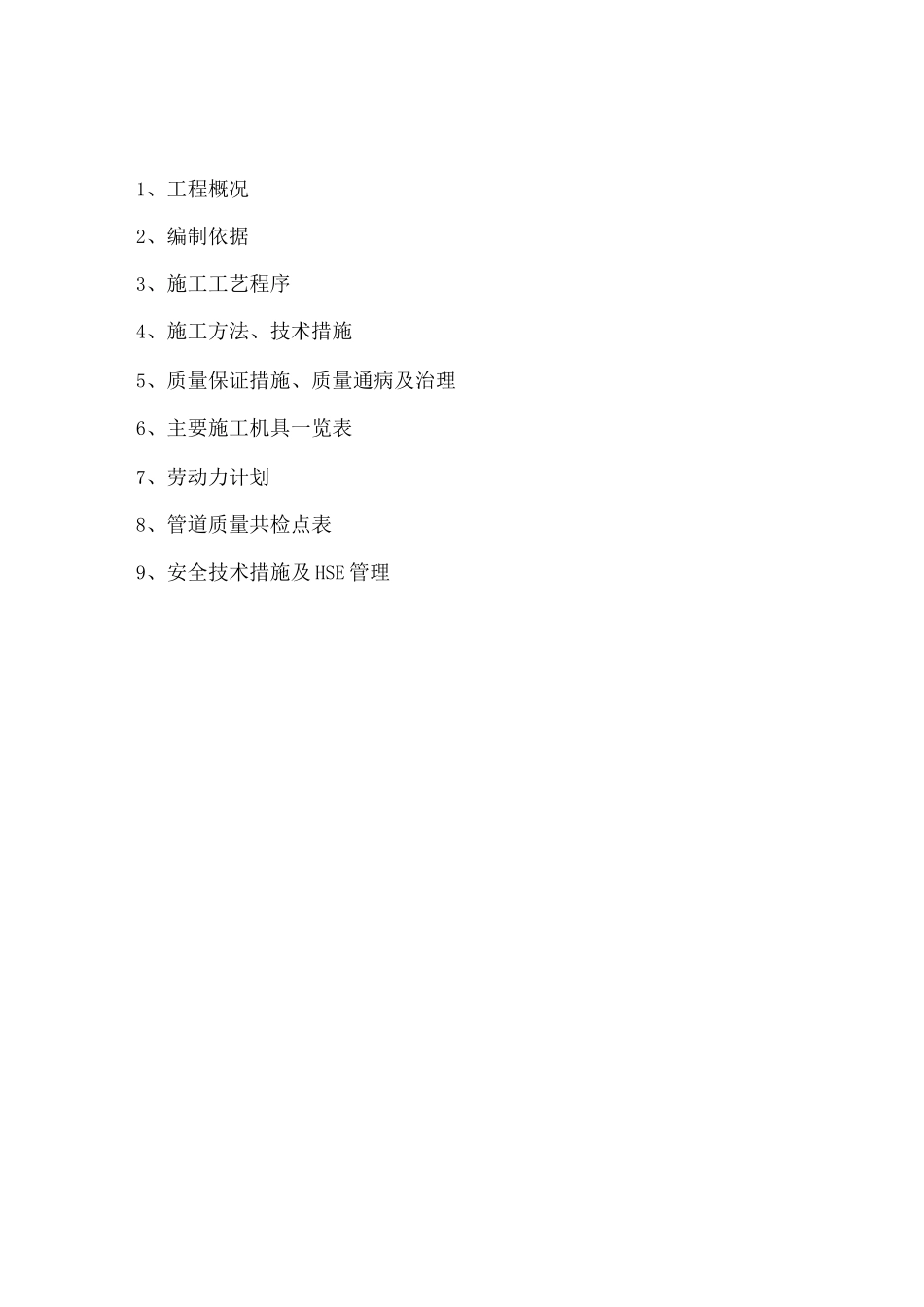

, Ltd29 年 7 月 2 日1、工程概况2、编制依据3、施工工艺程序4、施工方法、技术措施5、质量保证措施、质量通病及治理6、主要施工机具一览表7、劳动力计划8、管道质量共检点表9、安全技术措施及 HSE 管理1、工程概况 Overview1

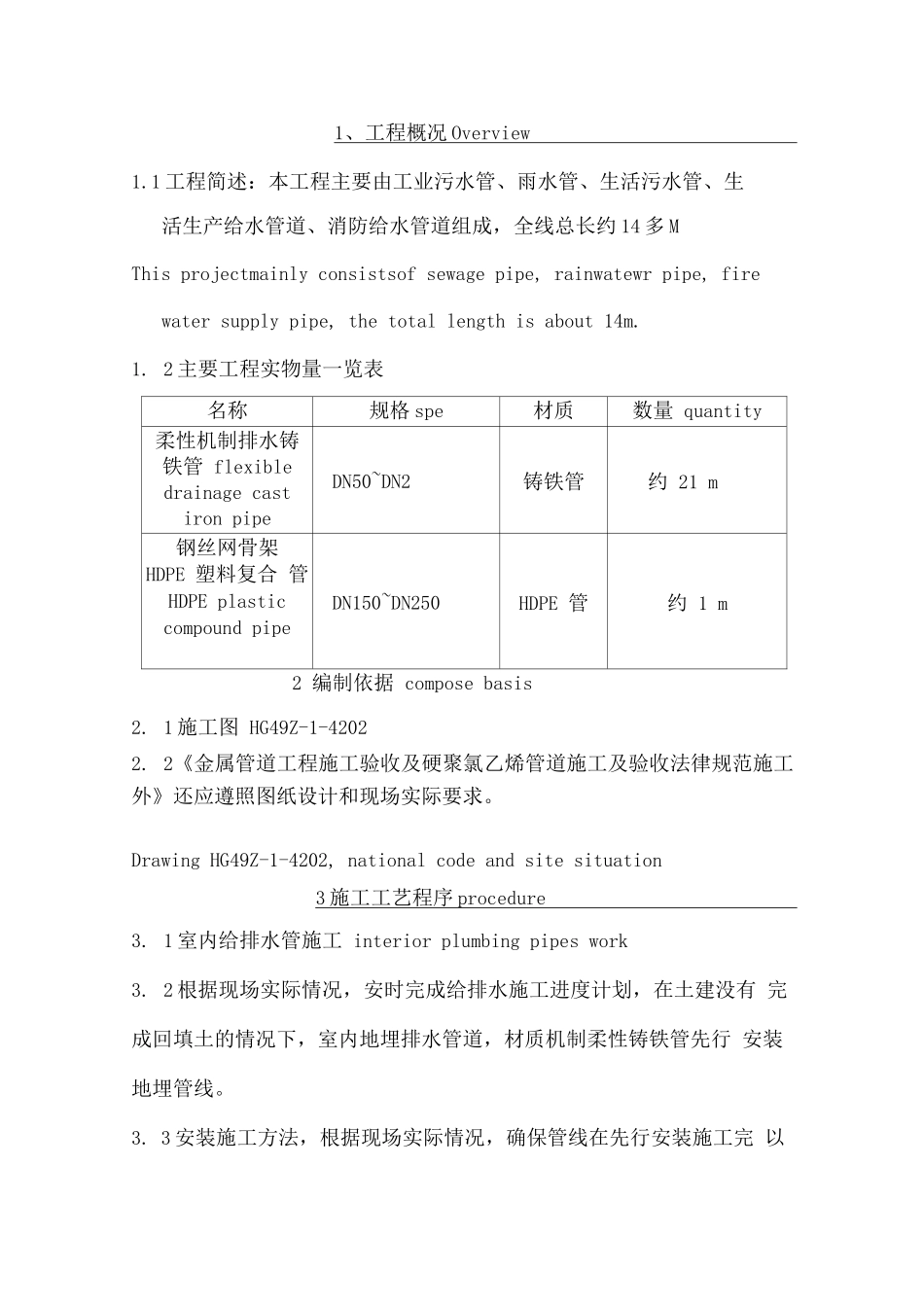

1 工程简述:本工程主要由工业污水管、雨水管、生活污水管、生活生产给水管道、消防给水管道组成,全线总长约 14 多 MThis projectmainly consistsof sewage pipe, rainwatewr pipe, firewater supply pipe, the total length is about 14m
2 主要工程实物量一览表名称规格 spe材质数量 quantity柔性机制排水铸 铁管 flexible drainage cast iron pipeDN50~DN2铸铁管约 21 m钢丝网骨架HDPE 塑料复合 管 HDPE plastic compound pipeDN150~DN250HDPE 管约 1 m2 编制依据 compose basis2
1 施工图 HG49Z-1-42022
2《金属管道工程施工验收及硬聚氯乙烯管道施工及验收法律规范施工 外》还应遵照图纸设计和现场实际要求
Drawing HG49Z-1-4202, national code and site sit
