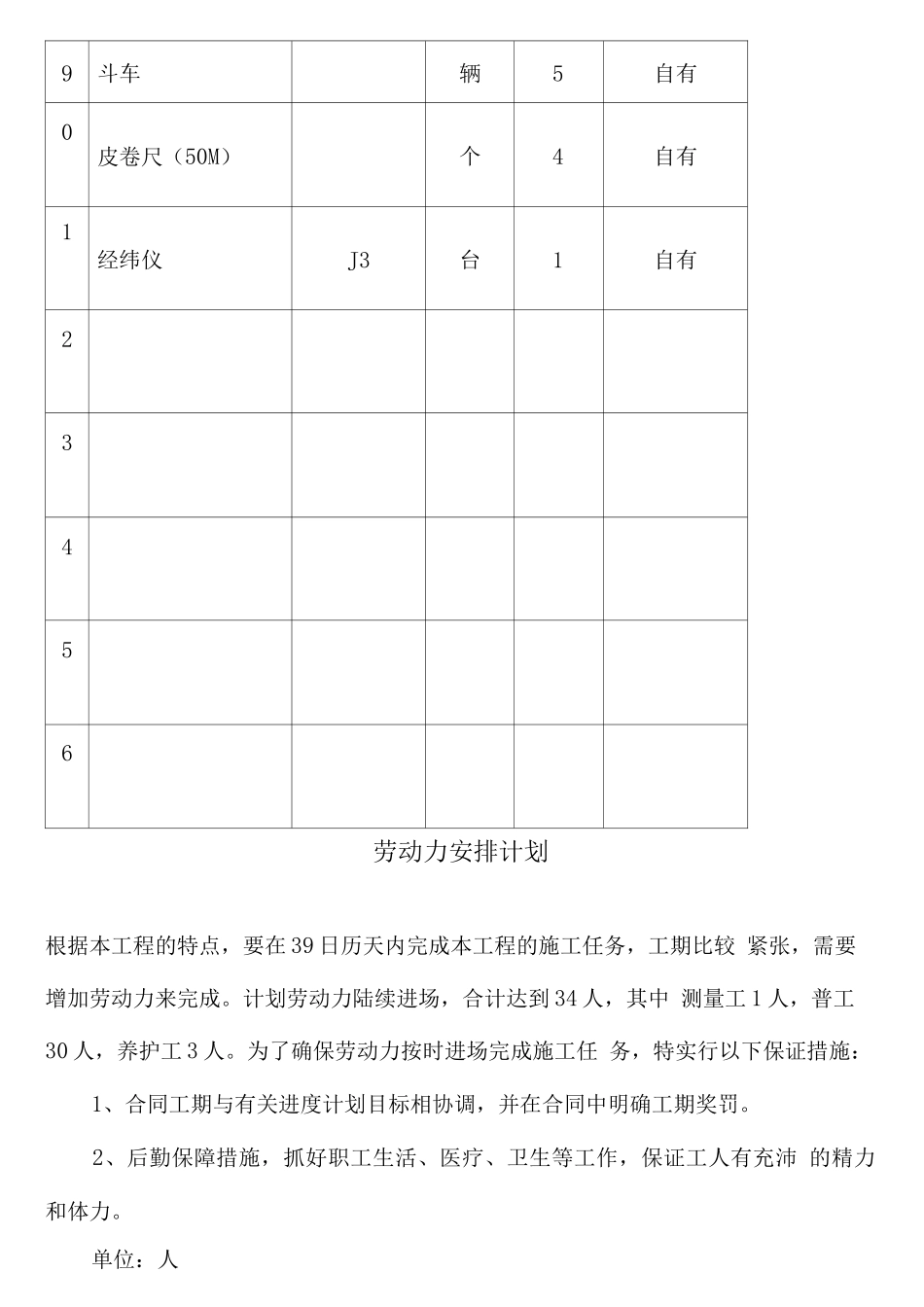

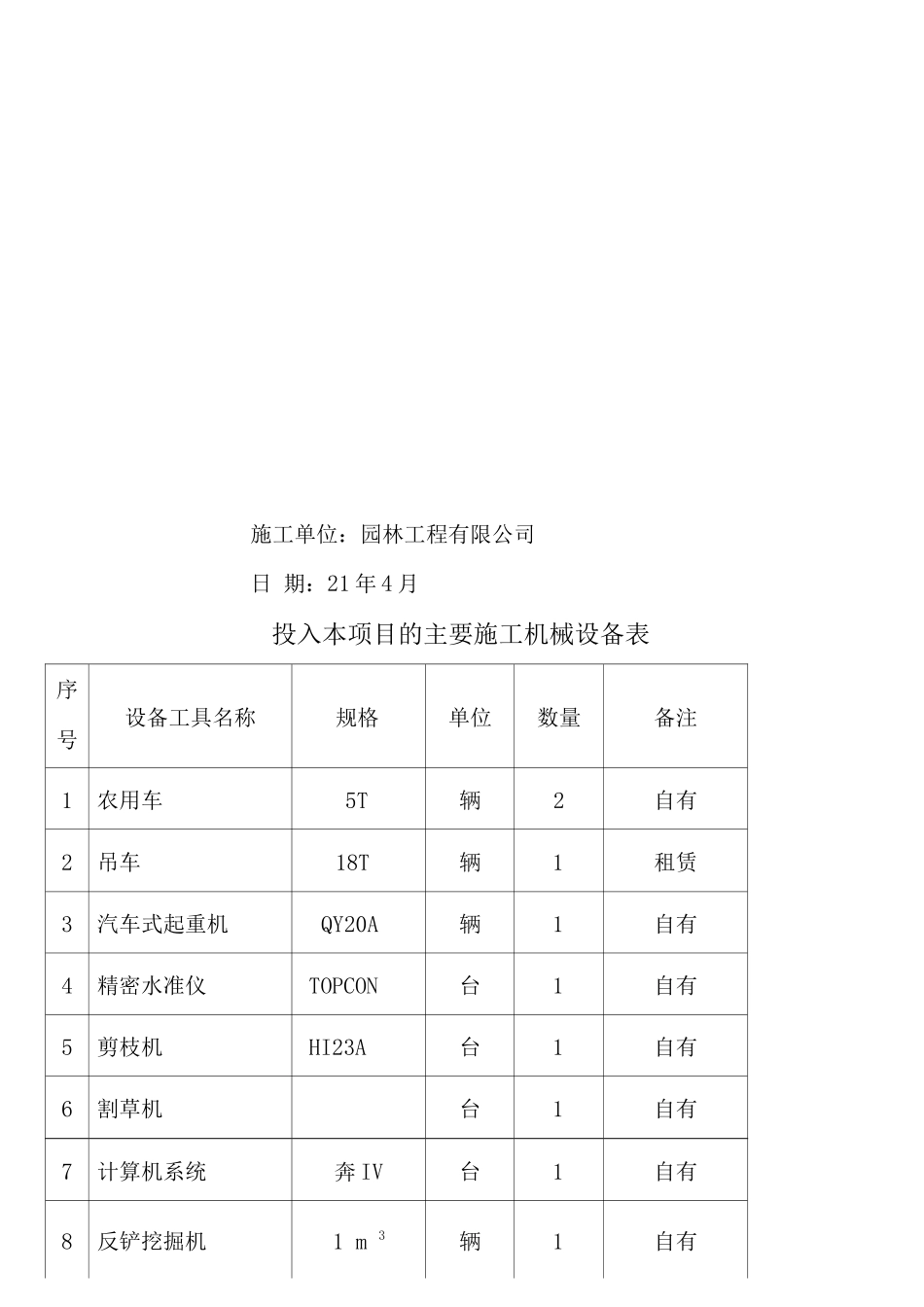

发发发集团综合办公楼绿化工程施工组织施工单位:园林工程有限公司日 期:21 年 4 月投入本项目的主要施工机械设备表序号设备工具名称规格单位数量备注1农用车5T辆2自有2吊车18T辆1租赁3汽车式起重机QY20A辆1自有4精密水准仪TOPCON台1自有5剪枝机HI23A台1自有6割草机台1自有7计算机系统奔 IV台1自有8反铲挖掘机1 m 3辆1自有9斗车辆5自有0皮卷尺(50M)个4自有1经纬仪J3台1自有23456劳动力安排计划根据本工程的特点,要在 39 日历天内完成本工程的施工任务,工期比较 紧张,需要增加劳动力来完成。计划劳动力陆续进场,合计达到 34 人,其中 测量工 1 人,普工30 人,养护工 3 人。为了确保劳动力按时进场完成施工任 务,特实行以下保证措施:1、合同工期与有关进度计划目标相协调,并在合同中明确工期奖罚。2、后勤保障措施,抓好职工生活、医疗、卫生等工作,保证工人有充沛 的精力和体力。单位:人工种人数(人)目前在何施工场地工作计划进场时间计划退场时间测量工1发发开工进场竣工退场普工30发发开工进场竣工退场养护工3发发开工进场养护结束退场合计34施工组织设计编制说明一、编制依据1、建设单位提供的招标文件。2、国家建设部 21 (46)《城市绿化工程及验收法律规范》。3、我单位内部质量组织机构及保障体系,安全组织机构及保障体系,及 我单位的机械设备,材料储备情况和技术力量、管理水平。二、编制原则目的和指导思想1、施工组织设计是工程技术资料的重要组成部分,是指导施工生产的纲 领性文件,其编制有严格的科学依据。施工组织设计的编制质量将直接影响 施工生产,其组织是否可行,技术是否先进,人员配置是否合理,工期进度 是否满足要求等都将直接影响工程质量。2、编制此施工组织设计的目的在于向建设单位阐明我单位的技术力量和 管理水平,表明我单位具有优质、高效完成本工程的能力。我单位将在实际施 工生产过程中,根据技术管理的有关规定,听取业主和监理的合理建议后,在 本文件的基础上进一步深化,形成详细的专项施工方案,用以指导实际施工生 产。3、编制本施工组织设计的指导思想是以贯彻落实我单位的科技领先,质 量为本,重诚守信,服务社会,不断把最优秀的绿化工程精品贡献给社会的 质量方针。狠抓过程管理,多创精品工程,充分发挥我单位的地域优势和实 力优势,集中我单位优秀的管理人员,技术人员和作业队伍,科学管理,精 心施工,建造优质绿化工程。三、编制程序如下表...
