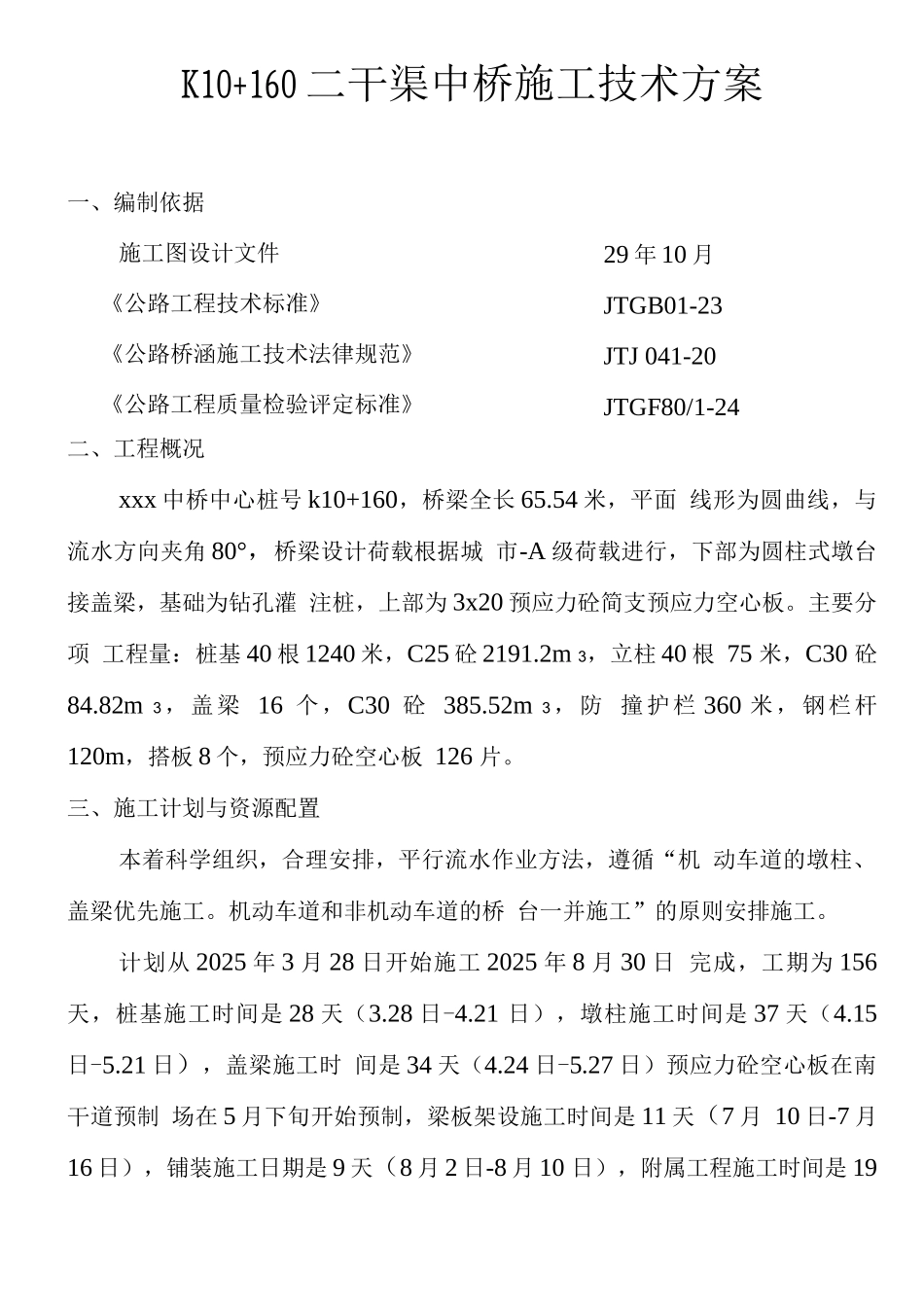

K10+160 二干渠中桥施工技术方案一、编制依据施工图设计文件《公路工程技术标准》《公路桥涵施工技术法律规范》《公路工程质量检验评定标准》二、工程概况xxx 中桥中心桩号 k10+160,桥梁全长 65
54 米,平面 线形为圆曲线,与流水方向夹角 80°,桥梁设计荷载根据城 市-A 级荷载进行,下部为圆柱式墩台接盖梁,基础为钻孔灌 注桩,上部为 3x20 预应力砼简支预应力空心板
主要分项 工程量:桩基 40 根 1240 米,C25 砼 2191
2m 3,立柱 40 根 75 米,C30 砼 84
82m 3,盖梁 16 个,C30 砼 385
52m 3,防 撞护栏 360 米,钢栏杆120m,搭板 8 个,预应力砼空心板 126 片
三、施工计划与资源配置本着科学组织,合理安排,平行流水作业方法,遵循“机 动车道的墩柱、盖梁优先施工
机动车道和非机动车道的桥 台一并施工”的原则安排施工
计划从 2025 年 3 月 28 日开始施工 2025 年 8 月 30 日 完成,工期为 156天,桩基施工时间是 28 天(3
28 日-4
21 日),墩柱施工时间是 37 天(4
21 日),盖梁施工时 间是 34 天(4
24 日-5
27 日)预应力砼空心板在南干道预制 场在 5 月下旬开始预制,梁板架设施工时间是 11 天(7 月 10 日-7 月16 日),铺装施工日期是 9 天(8 月 2 日-8 月 10 日),附属工程施工时间是 1929 年 10 月JTGB01-23JTJ 041-20JTGF80/1-24天(8 月 12 日-8 月 30 日)

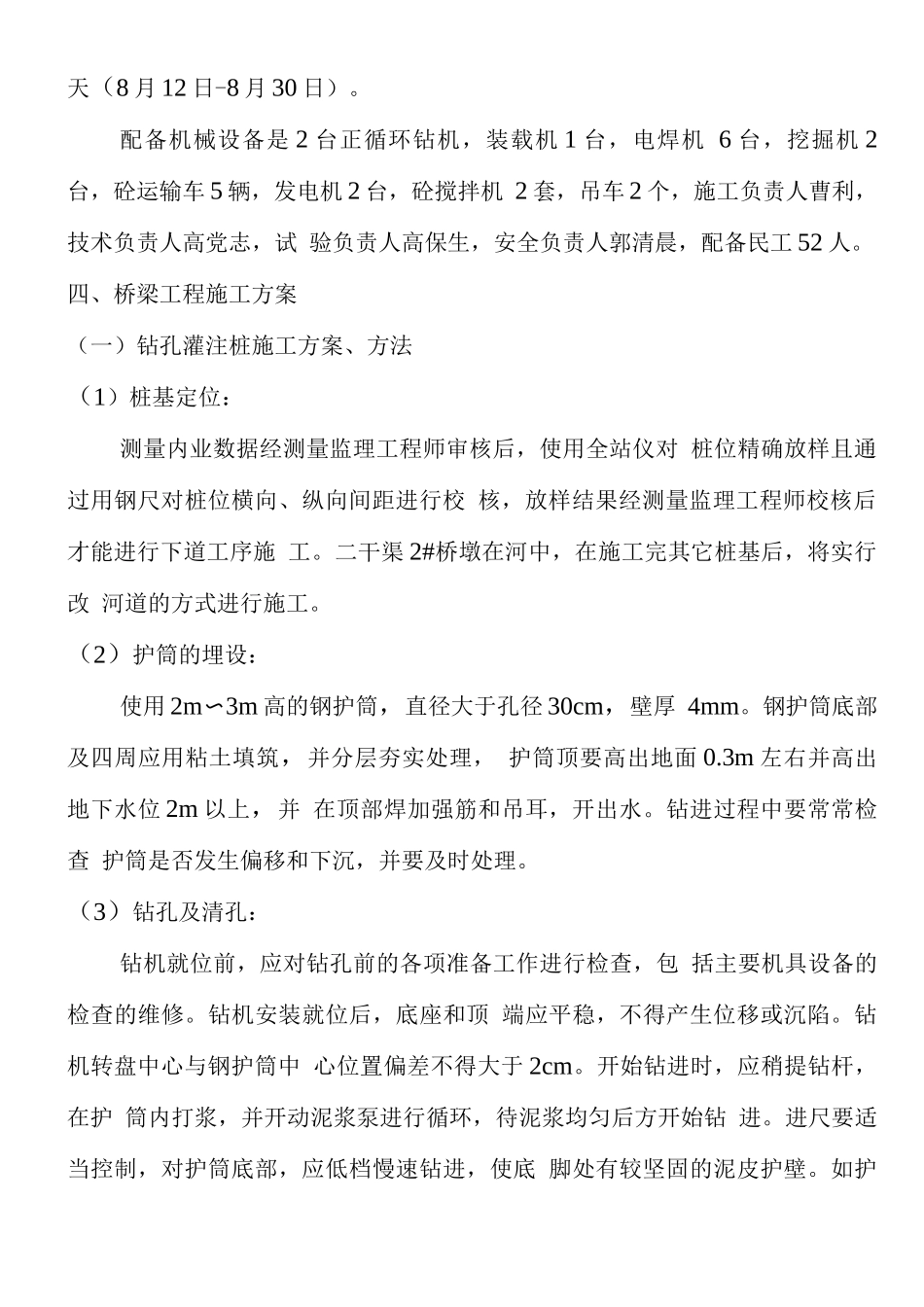

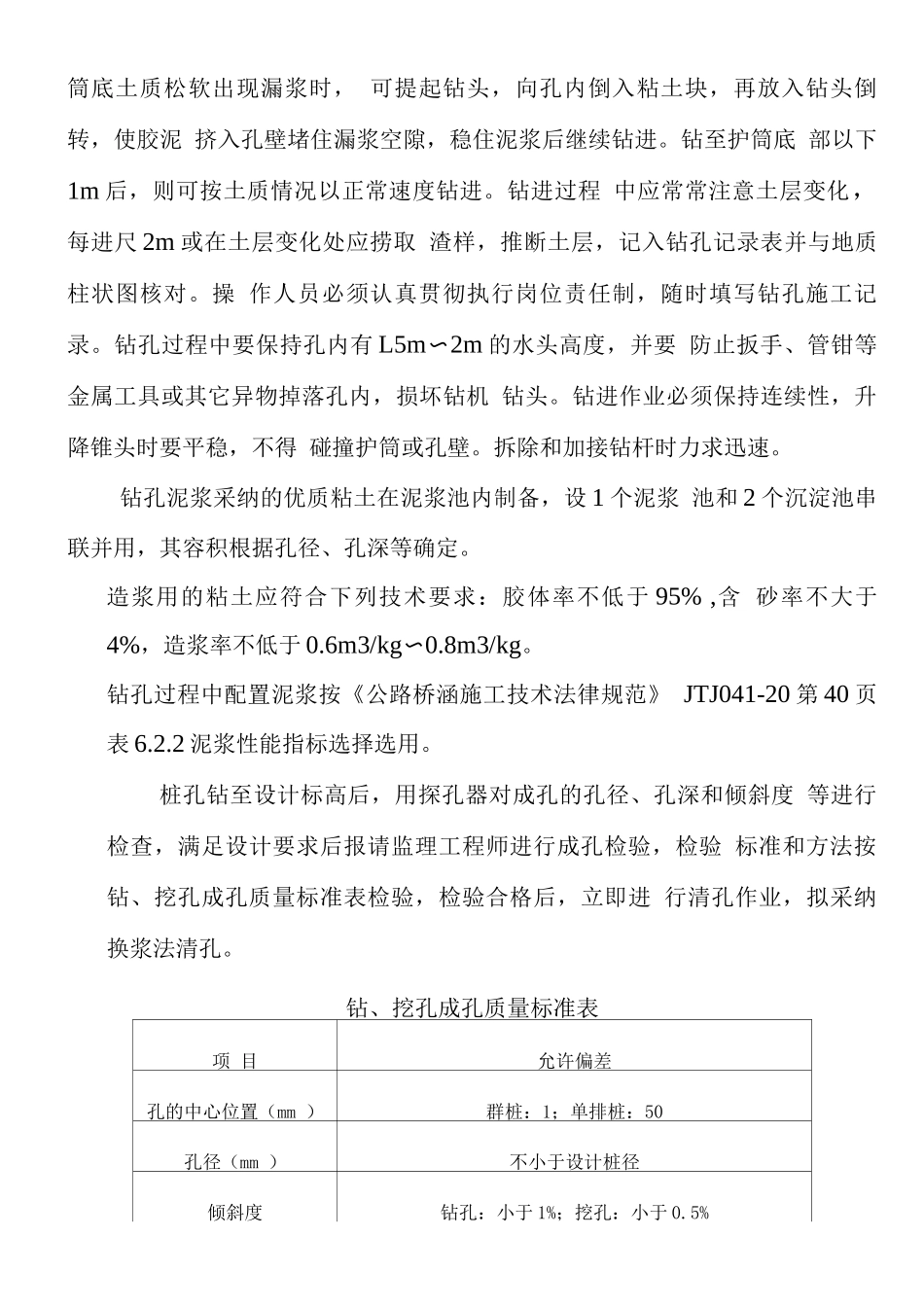

配备机械设备是 2 台正循环钻机,装载机 1 台,电焊机 6 台,挖掘机 2台,砼运输车 5 辆,发电机 2 台,砼搅拌机 2 套,吊车 2 个,施工负责人曹利,技术负责人高党志,试 验负责人高保
